Pripojenie bytu na elektrickú sieť s napätím 320V, hoci v praxi sa bežne stretávame s napätím 230V pre jednofázové a 400V pre trojfázové pripojenie v domácnostiach, je kľúčovým krokom pri výstavbe alebo rekonštrukcii nehnuteľnosti. Tento proces, často označovaný ako zriadenie elektrickej prípojky, je nevyhnutný pre zabezpečenie dodávky elektrickej energie do vášho obydlia. V tomto článku sa podrobne pozrieme na všetky aspekty tohto procesu, od počiatočnej žiadosti až po finálne pripojenie, s dôrazom na praktické kroky a dôležité technické detaily.

Proces pripojenia elektriny: Kroky a požiadavky

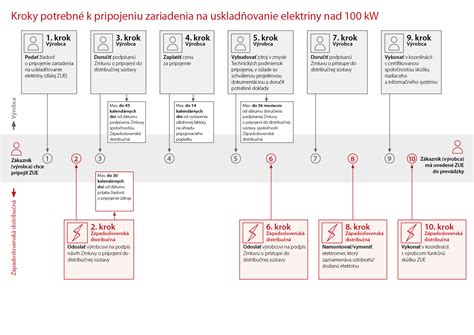

Zriadenie novej elektrickej prípojky je štruktúrovaný proces, ktorý zahŕňa niekoľko fáz a vyžaduje spoluprácu s prevádzkovateľom distribučnej sústavy (PDS). Celý proces sa zvyčajne začína žiadosťou o pripojenie, ktorá je základným dokumentom pre začatie celého procesu.
1. Žiadosť o pripojenie a uzatvorenie zmluvy
Prvým krokom je podanie žiadosti o pripojenie elektriny. Túto žiadosť nájdete na internetových stránkach príslušného distribútora elektrickej energie vo vašom regióne (Západoslovenská distribučná, Stredoslovenská distribučná, Východoslovenská distribučná). V žiadosti je potrebné uviesť základné údaje o žiadateľovi, vrátane adresy budúceho odberného miesta (často sa používa číslo parcely, ak ešte nemá pridelené oficiálne číslovanie), ako aj špecifikovať požadovaný výkon a typ pripojenia (jednofázové alebo trojfázové). Je tiež dôležité uviesť, či máte záujem o dvojtarifné meranie (čo umožňuje využívanie lacnejšej elektriny v noci).

Po doručení žiadosti vám distribučná spoločnosť do 30 dní pošle návrh Zmluvy o pripojení zariadenia užívateľa sústavy do distribučnej sústavy. Túto zmluvu je potrebné podpísať a doručiť späť distribútorovi, zvyčajne do 30 kalendárnych dní od jej doručenia. V prípade, že ste žiadosť podali poštou, odporúča sa zaslať ju doporučene. Projektovú dokumentáciu (PD) je vhodné vyhotoviť až po obdržaní vyjadrenia od vašej distribučnej spoločnosti, podľa stanovených podmienok.
2. Vypracovanie projektovej dokumentácie a úhrada poplatku
Po uzatvorení Zmluvy o pripojení a úhrade príslušného poplatku, ktorý sa odvíja od hodnoty hlavného ističa a počtu fáz, je potrebné pristúpiť k vypracovaniu projektovej dokumentácie pre elektrickú prípojku. Toto je úloha pre kvalifikovaného elektrikára alebo projektantskú spoločnosť. Projekt musí byť v súlade s technickými podmienkami stanovenými distribútorom, ktoré sú súčasťou Zmluvy o pripojení. Cena za vypracovanie projektu elektrickej prípojky sa zvyčajne pohybuje od približne 80 €.
Následne je potrebné uhradiť cenu za pripojenie, ktorá je vyčíslená v Zmluve o pripojení. Splatnosť tejto faktúry je zvyčajne 14 kalendárnych dní od dátumu jej vystavenia, alebo podľa dátumu uvedeného priamo v zmluve. V prípade neuhradenia poplatku v stanovenom termíne návrh zmluvy zaniká a je potrebné podať novú žiadosť.
3. Príprava odberného miesta a realizácia prípojky
Po splnení administratívnych krokov a úhrade poplatkov nasleduje fáza realizácie samotnej elektrickej prípojky. Táto fáza je najnáročnejšia z hľadiska fyzickej práce a vyžaduje si koordináciu s elektrikárom.
Ukladanie káblov

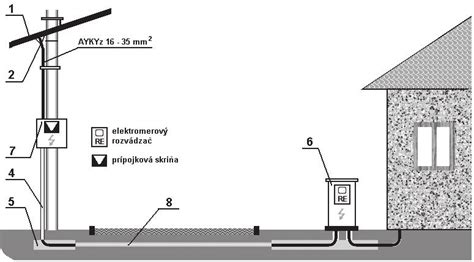

Káble sa zvyčajne ukladajú do zeme do hĺbky približne 80 cm a šírky 20-30 cm. Pred začatím výkopových prác je nevyhnutné zabezpečiť vytýčenie existujúcich inžinierskych sietí (plyn, voda, iné elektrické káble), aby nedošlo k ich poškodeniu. V prípade potreby je možné požiadať o vytýčenie trás nízkeho napätia online cez distribučný portál.

Pre ochranu elektrického kábla pred mechanickým poškodením sa odporúča jeho uloženie do chráničky, napríklad typu KOPOFLEX. Ako prívodný kábel sa v drvivej väčšine používa hliníkový kábel s označením AYKY. V prípade dvojtarifného merania je potrebné uložiť aj druhý kábel (napr. CYKY-J 3x1,5). Veľkosť chráničky je potrebné zvoliť podľa typu a počtu ukladaných káblov.
V praxi, ako bolo popísané v úvodných informáciách, sa pri ukladaní kábla postupuje nasledovne:
- Vykope sa kanál od elektromerového rozvádzača ku prechodovej jame, hlboký približne 80 cm a široký cca 25-30 cm.
- Kábel (napr. medený CYKY-J 5x10) sa vloží do chráničky (napr. KOPOFLEX 50).
- Kábel v chráničke sa uloží do vykopaného kanála a pretiahne sa cez prechod až k miestu domového rozvádzača.
- V mieste domového rozvádzača sa vykopáva menší kanál, cca 30-40 cm hlboký, smerom nahor od prechodovej jamy.
- Pri elektromerovom rozvádzači sa taktiež vykopáva jama pre pripojenie kábla a necháva sa trčať dostatočná dĺžka kábla.
Po uložení kábla do chráničky do výkopu je dôležité vykonať uzemnenie elektromerového rozvádzača. Pásovina na uzemnenie sa taktiež ukladá do výkopu, pri elektrickom kábli.

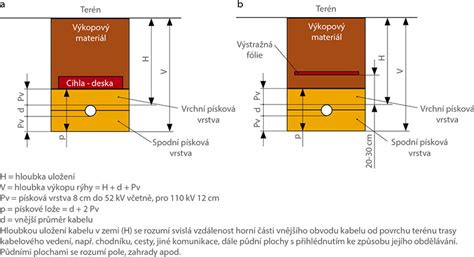

Po zasypaní prvej 20 cm vrstvy hliny sa ukladá výstražná fólia, ktorá signalizuje prítomnosť elektrického kábla pod zemou. Následne sa výkop kompletne zasype. Na oboch stranách výkopu je potrebné nechať kábel trčať pre pripojenie k stĺpu, pripájacej skrini alebo k elektromerovému rozvádzaču.
Osadenie elektromerového rozvádzača a uzemnenie
Elektromerový rozvádzač musí byť osadený na verejne prístupnom mieste, napríklad na hranici pozemku, aby bol kedykoľvek prístupný pre obsluhu. V prípade novostavby sa odporúča umiestniť ho vo výške minimálne 0,6 m nad upraveným terénom, pričom stred okienka elektromera by mal byť vo výške minimálne 0,7 m nad terénom. Elektromerový rozvádzač musí byť riadne uzemnený, s uzemňovacím odporom maximálne 5 Ohm.

Všetky tieto úkony - osadenie rozvádzača, pripojenie káblov a uzemnenia - sa odporúča zveriť do rúk kvalifikovanému elektrikárovi. Ten zároveň zabezpečí vykonanie odbornej prehliadky a skúšky (revízie) elektrickej prípojky, ktorá je nevyhnutná pre ďalšie kroky.
4. Revízia a kontrola
Po zrealizovaní technickej časti prípojky, osadení elektromerového rozvádzača a zapojení káblov je nutné vykonať odbornú prehliadku a odbornú skúšku (revíziu) prípojky. Túto revíziu vykonáva revízny technik s príslušným osvedčením. V niektorých prípadoch môže revíziu vykonať aj samotný elektrikár, ktorý realizoval inštaláciu.
Po dodaní revíznej správy distribučnej spoločnosti sa pristúpi k posledným krokom. Distribučná spoločnosť na základe informácie o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (prípojka), najčastejšie vo forme poistkovej skrinky na stĺpe alebo rozpojovacej skrine pri zemnom káblovom vedení.
039# Přípojky elektro, voda a kanalizace | e4 dům svépomocí
5. Výber dodávateľa elektriny a montáž elektromera
Posledným krokom je výber dodávateľa elektrickej energie a uzatvorenie Zmluvy o dodávke elektriny. Distribučná spoločnosť iba zabezpečuje pripojenie k sieti, samotnú dodávku zabezpečuje váš zvolený dodávateľ. Pri výbere dodávateľa je vhodné zohľadniť ceny, referencie a dostupnosť služieb.
Po uzatvorení zmluvy s dodávateľom elektriny a dodaní všetkých potrebných dokumentov (vrátane zmluvy o pripojení a revíznej správy) distribučná spoločnosť namontuje elektromer do 5 pracovných dní. Po montáži elektromera a zaplombovaní rozvádzača a hlavného ističa je vaše odberné miesto pripravené na využívanie elektriny.
Technické špecifikácie a normy
Pri zriaďovaní elektrickej prípojky je dôležité dodržiavať príslušné technické normy a predpisy, ktoré zabezpečujú bezpečnosť a spoľahlivosť dodávky elektrickej energie.
Norma STN 33 3320
Norma STN 33 3320 definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Stanovuje podmienky na pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektrickej energie. Elektrická prípojka začína odbočením od zariadenia verejného rozvodu elektrickej energie smerom k odberateľovi. Rozvodné závody na svoje náklady zriaďujú elektrickú prípojku až po istiacu prípojkovú skriňu na podpernom bode, zatiaľ čo elektrický prívod od tejto skrine do budovy si musí zhotoviť odberateľ na svoje náklady.
Umiestnenie a konštrukcia prípojok
Pre každý objekt sa má zriadiť len jedna elektrická prípojka. Pred prípojkovou skriňou musí byť zabezpečený voľný priestor minimálnej šírky 0,8 m pre bezpečnú obsluhu. V mieste rozdelenia na sústavu TN-S musí byť zhotovený uzemňovací prívod na uzemňovač s hodnotou uzemnenia maximálne 15 Ω.
Minimálne prierezy vodičov elektrickej vzdušnej prípojky sú AlFe 16 mm² pre holé vodiče a 16 mm² pre závesné káble. Použitie holých vodičov je dovolené len v odôvodnených prípadoch a so súhlasom dodávateľa elektrickej energie. Časť prípojky od posledného podperného bodu do prípojkovej skrine má byť vyhotovená prednostne káblom a nesmie byť prerušovaná ani nastavovaná.
Prípojková skriňa sa spravidla umiestňuje na hranici odberateľovej nehnuteľnosti tak, aby bola na verejne prístupnom mieste. V odôvodnených prípadoch, s písomným súhlasom dodávateľa, je možné ju umiestniť v blízkosti nehnuteľnosti alebo na vonkajší obvodový múr. Pri novobudovanej stavbe musí byť vždy na verejne prístupnom mieste.
Rozvádzače za elektromerom
Rozvádzače (rozvodnice) za elektromerom slúžia na umiestnenie všetkých istiacich prístrojov (poistky, ističe, chrániče), stykačov, relé a iných komponentov. Pri inštalácii nového samostatne stojaceho elektromerového rozvádzača je dôležité namontovať aj vývodový istič (tzv. vypínací prvok).
Náklady na elektrickú prípojku
Cena za zriadenie novej elektrickej prípojky sa môže výrazne líšiť v závislosti od viacerých faktorov, ako sú dĺžka kábla, zvolené riešenie, náročnosť terénu a poplatky distribučnej spoločnosti.
Hlavné nákladové položky
- Projekt: Cena sa pohybuje od zhruba pár desiatok eur po 150 €.
- Revízna správa: Cena do 50 €.
- Poplatok za pripojenie: Štandardný rodinný dom s trojfázovým ističom 25 A zaplatí približne 200 €.
- Materiál a práca: Samotná elektrická prípojka s materiálom (skriňa s ističom od 100 €, elektromer, kábel) a prácou, vrátane výkopu. Náklady sa odvíjajú od vzdialenosti od bodu pripojenia.
Celkové náklady na elektrickú prípojku pre rodinný dom sa zvyčajne pohybujú od 800 € vyššie, pričom pri dlhších vzdialenostiach alebo komplikovanejšom teréne môžu dosiahnuť aj viac ako 1000 €. V prípade nutnosti zriadenia vecného bremena na cudzom pozemku sa náklady môžu vyšplhať až do tisícov eur.

Elektrická prípojka pre špecifické účely
Stavebný prúd
Pri vybavovaní elektrickej prípojky na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd) je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami. Tým sa eliminuje potreba kupovať alebo požičiavať samostatný stavebný rozvádzač.
Prípojka na záhradu alebo chatu
Proces zriadenia elektrickej prípojky na záhradu, chatu alebo rekreačné bývanie sa v princípe riadi rovnakým postupom ako pri iných objektoch. Odborníci odporúčajú zvážiť aspoň prípravu pre trojfázové pripojenie, aj keď pre súčasné potreby postačuje jednofázová prípojka.
Dôležitosť profesionálneho prístupu
Zriaďovanie elektrickej prípojky je komplexný proces, ktorý vyžaduje odborné znalosti a dodržiavanie bezpečnostných predpisov. Zverenie týchto prác kvalifikovaným elektrikárom a dodržiavanie pokynov distribučnej spoločnosti je kľúčové pre zabezpečenie bezpečnej a spoľahlivej dodávky elektrickej energie do vášho bytu či domu. Proces môže trvať od dvoch do štyroch mesiacov v závislosti od zložitosti a priebehu vybavovania.
