Stavebný denník je neoddeliteľnou súčasťou každej stavby, či už ide o rodinný dom, administratívnu budovu alebo akúkoľvek inú infraštruktúrnu stavbu. Nie je to len formálna povinnosť, ale zákonná požiadavka, ktorej kontrolu vykonáva stavebný úrad. Neúplný alebo chýbajúci stavebný denník môže viesť k značným pokutám a komplikáciám pri kolaudácii stavby. Tento dokument zohráva kľúčovú úlohu pri sledovaní priebehu prác, dokumentovaní dôležitých udalostí a slúži ako dôležitý dôkaz v prípade akýchkoľvek sporov či reklamácií.

Zákonné ukotvenie a účel stavebného denníka
Povinnosť viesť stavebný denník vyplýva zo zákona. V Slovenskej republike je táto problematika primárne upravená v Stavebnom zákone. Pôvodný zákon č. 50/1976 Zb. bol novelizovaný a účinnosť nadobudol nový zákon č. 201/2022 Z.z., ktorý je platný od 1. apríla 2024. Tento zákon nahradil predchádzajúcu legislatívu a priniesol aj aktualizácie v oblasti stavebnej dokumentácie, vrátane stavebného denníka.
Stavebný denník je oficiálny dokument, ktorý sa vedie počas celej doby trvania stavebných prác, od úplného začiatku až po finálne dokončenie stavby. Jeho hlavným účelom je zaznamenávať všetky podstatné informácie a udalosti, ktoré sa na stavenisku odohrávajú. Tieto záznamy slúžia na zabezpečenie transparentnosti, kontroly kvality a dodržiavania projektovej dokumentácie a príslušných noriem.
Kto je zodpovedný za vedenie stavebného denníka?
Určenie zodpovednej osoby za vedenie stavebného denníka je kľúčové. Podľa platnej legislatívy a zvyklostí je primárne zodpovedný stavbyvedúci alebo osoba vykonávajúca stavebný dozor.
- Pri stavbách realizovaných stavebnou firmou: Zodpovednosť za vedenie stavebného denníka nesie stavbyvedúci dodávateľskej firmy. Tento stavbyvedúci je zodpovedný za organizáciu a priebeh stavebných prác na stavenisku a jeho úlohou je dôsledne zaznamenávať všetky relevantné skutočnosti.
- Pri svojpomocnej stavbe: Ak si stavebník realizuje stavbu svojpomocne, zodpovednosť za vedenie stavebného denníka prechádza na stavebný dozor, ktorého musí stavebník pri takomto type stavby zabezpečiť. Stavebný dozor dohliada na správnosť postupu a kvalitu prác a jeho úlohou je aj vedenie denníka.
Je dôležité poznamenať, že stavebný denník môže byť vpisovaný aj inými oprávnenými osobami, ale primárna zodpovednosť za jeho správne a včasné vedenie leží na vymenovaných profesiách.
Kto všetko môže vykonávať zápisy do stavebného denníka?
Hoci hlavná zodpovednosť za vedenie denníka patrí stavbyvedúcemu alebo stavebnému dozoru, Stavebný zákon v ustanoveniach týkajúcich sa stavebného denníka (§ 46d zákona č. 50/1976 Zb.) zakotvuje aj ďalšie osoby, ktoré sú oprávnené uskutočňovať zápisy do stavebného denníka. Tieto osoby sú dôležité pre komplexné zaznamenávanie všetkých aspektov stavby:
- Stavebník: Predovšetkým v prípadoch, keď sa stavba uskutočňuje svojpomocne, je stavebník zodpovedný za vedenie denníka.
- Projektant: Osoba zodpovedná za vypracovanie projektovej dokumentácie môže vykonávať zápisy týkajúce sa zmien projektu, doplnení alebo objasnení.
- Projektant čiastkových úsekov: Napríklad projektant vykurovania, kanalizácie, elektroinštalácie a pod. Títo odborníci zaznamenávajú špecifické aspekty svojich profesií.
- Geodet a kartograf: Záznamy týkajúce sa polohopisu, výškovopisu, zamerania stavby a kontrolných meraní.
- Koordinátor bezpečnosti práce na stavenisku: Záznamy týkajúce sa dodržiavania bezpečnostných predpisov a opatrení na pracovisku.
- Osoby vykonávajúce štátny stavebný dohľad alebo štátny dozor: Tieto kontrolné orgány môžu zaznamenávať zistenia z ich kontrol.
- Zhotoviteľ (dodávateľ) stavby: Ak zhotoviteľom je právnická osoba, v jej mene koná konateľ. Tým je potvrdené, že aj konateľ spoločnosti, ktorá uskutočňuje výstavbu, je oprávnený vykonávať zápisy do stavebného denníka.
- Splnomocnený zástupca stavebníka: Osoba, ktorú stavebník písomne poveril zastupovaním.
- Vlastník stavby: Ak nie je totožný so stavebníkom, môže tiež vykonávať zápisy týkajúce sa jeho záujmov.
Všetky tieto osoby prispievajú k tomu, aby bol stavebný denník komplexným a verným obrazom priebehu celej stavby.

Bežné chyby a zásady správneho vedenia denníka
Napriek jasným pravidlám sa pri vedení stavebného denníka často vyskytujú chyby. Pochopenie týchto chýb a dodržiavanie správnych zásad je kľúčové pre hladký priebeh stavby a bezproblémovú kolaudáciu.
- Najčastejší problém: Zápis na konci obdobia: Stavbyvedúci alebo dozor si zapíšu denník až na konci týždňa alebo mesiaca. Toto je zásadné porušenie, pretože denník má zachytávať udalosti priebežne. Zápis musí byť vykonaný v ten deň, keď sa práce vykonali, alebo keď nastali okolnosti, ktoré sú predmetom zápisu. Len vo výnimočných prípadoch je možné zápis vykonať nasledujúci deň.

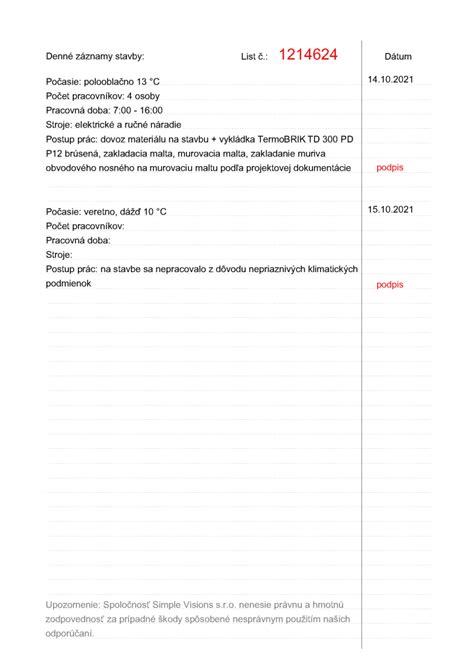

- Nedostatočná podrobnosť záznamov: Záznam typu „Murovali sme“ je nepostačujúci. Záznamy musia byť dostatočne podrobné a konkrétne. Mali by obsahovať informácie o vykonaných prácach, počte pracovníkov, použitých strojoch a materiáloch, technologických postupoch a kontrolách.
- Neúplné podpisy: Každý záznam v denníku musí byť podpísaný zodpovednou osobou, ktorá zápis vykonala.
- Opomenutie dôležitých detailov: Je potrebné zaznamenávať skladby všetkých zakrytých konštrukcií, druhy použitých materiálov a technologické postupy.
Zásady správneho vedenia:
- Presné dátumy: Každý záznam musí byť jednoznačne datovaný.
- Podrobné a konkrétne informácie: Vyhnúť sa všeobecným frázam.
- Pravidelnosť zápisov: Záznamy sa vykonávajú priebežne, ideálne denne.
- Podpis zodpovednej osoby: Každý zápis musí byť podpísaný.
- Dodržiavanie projektovej dokumentácie: Všetky odchýlky od projektu musia byť zaznamenané spolu s odôvodnením.
- Záznam o prevzatí staveniska: Stavebný denník sa vždy začína zápisom o prevzatí staveniska.
- Kvalita materiálov a prác: Zaznamenávanie použitých materiálov a kontrol kvality.
- Počasie: Záznam o poveternostných podmienkach je dôležitý, pretože niektoré technologické procesy vyžadujú špecifické klimatické podmienky (napr. betónovanie pri nízkych teplotách).
- Mimoriadne udalosti: Pracovné úrazy, závady, nálezy, sťažnosti, prerušenia prác a ich odôvodnenia.
- Fotodokumentácia: Hoci nie vždy povinná, fotografie sú pri sporoch nenahraditeľné. Mnohé moderné digitálne systémy umožňujú priame pripojenie fotografií k záznamom.
Ako riadiť stavebný projekt krok za krokom
Forma stavebného denníka: Papierová alebo elektronická?
Stavebný zákon explicitne nepredpisuje papierovú formu stavebného denníka. To znamená, že stavebný denník môže byť vedený aj v elektronickej podobe. Voľba formy závisí od dohody so stavebným úradom a od preferencií zhotoviteľa a stavebníka.
Papierová forma: Tradičný spôsob, kedy sa používa predpripravený denník z papiernictva alebo akýkoľvek čistý zošit. Výhodou je jednoduchosť a okamžitá dostupnosť. Nevýhodou môže byť riziko straty, poškodenia, pomalšie vyhľadávanie informácií a obmedzené možnosti pripojenia ďalších dokumentov ako sú fotografie. Pri papierovej forme sa často používa samoprepisovací papier, ktorý zabezpečuje vytvorenie kópií záznamov.
Elektronická forma: V dnešnej dobe čoraz populárnejšia. Existujú špecializované softvérové riešenia a aplikácie (napr. AYETO, PlanRadar), ktoré umožňujú digitálne vedenie stavebného denníka.
- Výhody elektronickej formy:
- Dostupnosť: Prístup k denníku odkiaľkoľvek (mobil, tablet, počítač).
- Prehľadnosť: Lepšia organizácia a rýchle vyhľadávanie informácií.
- Bezpečnosť: Menšie riziko straty dát, možnosť zálohovania.
- Spolupráca: Jednoduché zdieľanie s oprávnenými osobami.
- Prílohy: Možnosť pripojiť priamo k záznamom fotografie, videá, PDF dokumenty.
- Export: Možnosť rýchleho exportu do PDF formátu pre potreby kolaudácie alebo archivácie.
- Automatizácia: Niektoré systémy ponúkajú automatické generovanie správ alebo upozornení.
- Výhody elektronickej formy:
Pri elektronickom vedení je dôležité zabezpečiť, aby bol systém spoľahlivý, bezpečný a aby umožňoval jednoznačné preukázanie totožnosti osôb vykonávajúcich zápisy.
Dôležitosť stavebného denníka pre stavebníka a firmu
Stavebný denník nie je len „papierovačka“ alebo byrokratická povinnosť. Je to životne dôležitý dokument, ktorý chráni záujmy všetkých zúčastnených strán.
Pre stavebníka:
- Prehľad o priebehu stavby: Umožňuje sledovať, čo sa deje na stavbe každý deň, aké práce boli vykonané a čo ešte zostáva.
- Ochrana pri sporoch: V prípade reklamácií, problémov s kvalitou alebo nečakaných udalostí slúži ako kľúčový dôkaz. Pomáha identifikovať príčiny nedostatkov.
- Záruka kvality: Dokumentuje dodržiavanie technologických postupov a použitých materiálov, čo je dôležité pre dlhodobú životnosť stavby.
- Budúce rekonštrukcie: Po rokoch slúži ako cenný zdroj informácií o použitých materiáloch a konštrukciách pri prípadných opravách alebo modernizáciách.
Pre stavebnú firmu:
- Transparentnosť voči zákazníkovi: Preukazuje zodpovedný prístup k realizácii stavby a buduje dôveru.
- Ochrana pred neoprávnenými reklamáciami: Poskytuje dôkazy o správnosti vykonaných prác a použitých materiálov.
- Organizácia práce: Pomáha pri plánovaní a riadení stavebných procesov.
- Dodržiavanie noriem: Zabezpečuje kontrolu nad dodržiavaním všetkých relevantných predpisov a štandardov.
Archivácia stavebného denníka
Stavebný denník sa zo zákona musí uchovávať po dobu 10 rokov od odovzdania a prevzatia prác, respektíve od nadobudnutia právoplatnosti kolaudačného rozhodnutia. Po uplynutí tejto doby sa denník zvyčajne odovzdáva do oblastného archívu. Odporúča sa však archivovať ho čo najdlhšie, keďže môže byť užitočný aj po uplynutí zákonnej lehoty, najmä pri budúcich rekonštrukciách alebo pri predaji nehnuteľnosti.
Záver
Stavebný denník je teda oveľa viac než len formálny dokument. Je to záznam o živote stavby, ktorý zabezpečuje kvalitu, transparentnosť a právnu ochranu pre všetkých zúčastnených. Jeho správne vedenie, vrátane zodpovednosti za podpisovanie, je kľúčové pre úspešnú realizáciu a kolaudáciu každej stavby na Slovensku. Vďaka moderným technológiám sa proces vedenia stavebného denníka stáva efektívnejším a prístupnejším, čo prispieva k celkovej profesionalizácii stavebného procesu.
