Pripojenie elektrickej energie je nevyhnutným krokom pri výstavbe alebo renovácii domu. Je dôležité mať predstavu o tom, koľko času môže zabrať celý proces pripojenia elektriny, aby ste mohli plánovať a koordinovať práce na správny časový úsek. Proces realizácie prípojky začína podaním žiadosti na adresu príslušnej distribučnej spoločnosti, ktorá sa v stanovenej časovej lehote vyjadrí, či prípojku povolí, alebo nie. Ak plánujete stavať nový dom, pripojte k žiadosti aj povinnú prílohu, ako napríklad parcelné číslo pozemku s názvom ulíc.

Kroky k pripojeniu elektriny
Postup pripojenia nového odberného miesta závisí od prevádzkovateľa distribučnej sústavy. Na Slovensku pôsobia traja hlavní prevádzkovatelia distribučných sústav: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s. a Východoslovenská distribučná, a.s. Každý z nich má svoje špecifické postupy, no základné kroky sú vo všeobecnosti podobné.
1. Podanie žiadosti o pripojenie
Prvým krokom je podanie žiadosti o pripojenie elektriny u vášho miestneho dodávateľa elektrickej energie. Tento proces sa najčastejšie realizuje online prostredníctvom webovej stránky príslušnej distribučnej spoločnosti. Je nutné si podať žiadosť na vašej distribučnej spoločnosti. Budete musieť vyplniť formuláre a poskytnúť potrebné dokumenty. Medzi tie štandardné patria údaje ako meno, priezvisko, adresa, kontaktné údaje a pod. Dôležité je tiež uviesť adresu budúceho odberného miesta, ktoré sa často identifikuje číslom parcely, ak ešte nemá pridelené oficiálne číslo ulice. Následne je potrebné vybrať typ prípojky - či sa bude jednať o jednofázovú alebo trojfázovú prípojku (klasika je trojfázová pre rodinné domy). Dôležitá je aj voľba amperáže hlavného ističa (štandardne sa používa trojfázový 25A pre rodinné domy bez elektrického vykurovania) a typu merania (jednotarifné alebo dvojtarifné, kde dvojtarifné umožňuje meranie aj nočného prúdu). V prípade, že plánujete využívať na vašom odbernom mieste hlavný istič s vyššou hodnotou ako 32 A alebo dvojtarifné meranie, je možné, že na zabezpečenie požadovanej kapacity bude potrebné budovanie elektroenergetických zariadení na strane distribučnej spoločnosti.
Doba spracovania žiadosti môže trvať niekoľko dní až niekoľko týždňov v závislosti od miestnych postupov a aktuálneho pracovného vyťaženia distribučnej spoločnosti.
2. Návrh zmluvy o pripojení a technické podmienky
Po doručení žiadosti, distribučná spoločnosť do stanovenej časovej lehoty (zvyčajne do 30 dní) odošle žiadateľovi návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Súčasťou tejto zmluvy sú aj informácie o technických podmienkach pripojenia, ktoré musí stavebník splniť. Tieto podmienky sú uvedené v prílohe zmluvy (napr. príloha č. 1) a detailne popisujú, ako má byť odberné miesto pripravené.

3. Vypracovanie projektovej dokumentácie
Ak nebudú mať k projektovej dokumentácii žiadne námietky, pristúpite k ďalšiemu kroku. V tomto bode bude potrebné si dať vypracovať projektovú dokumentáciu k elektrickej prípojke. Väčšinou sa to rieši cez elektrikára, ktorého si treba zavolať na obhliadku miesta budúcej elektrickej prípojky a on Vás už nasmeruje ako ďalej, alebo cez projektantskú spoločnosť, ktorá Vám vypracovala projekt k rodinnému domu, alebo inej stavbe. Cena za projekt elektrickej prípojky zvyčajne začína na približne 80 €. Odporúča sa poradiť sa s elektrikárom alebo špecializovanou firmou. V prípade novostavby alebo rozsiahlej rekonštrukcie môže byť súčasťou stavebného povolenia aj prerábka prípojky.
4. Podpis zmluvy o pripojení
Po prijatí návrhu zmluvy a prípadnom vypracovaní projektovej dokumentácie je potrebné zmluvu podpísať. Podpis zmluvy o pripojení sa taktiež dá realizovať elektronicky cez distribučný portál danej distribučnej spoločnosti. Vami podpísaná zmluva nám musí byť doručená do 30 kalendárnych dní od dátumu jej podpísania našou spoločnosťou. Zmluvu treba podpísať najneskôr do 75 kalendárnych dní od podania žiadosti.
5. Úhrada poplatku za pripojenie
V zmluve o pripojení bude vyčíslený aj poplatok za pripojenie, spolu s číslom bankového účtu a variabilným symbolom a dátumom splatnosti. Poplatok za pripojenie musíte zaplatiť v stanovenom termíne. Po prijatí podpísanej zmluvy vám distribučná spoločnosť zvyčajne zašle zálohovú faktúru, ktorej splatnosť je 14 kalendárnych dní od dátumu jej vystavenia. Cenu za pripojenie je potrebné uhradiť najneskôr do 14 kalendárnych dní od vášho podpísania Zmluvy o pripojení. Ak ho neuhradíte, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie. Cena za pripojenie elektriny je vo všetkých distribučkách podobná, ale líši sa podľa hodnoty hlavného ističa. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch, sa poplatok pohybuje v určitých reláciách.
6. Príprava odberného miesta
V tomto bode začínajú konkrétne práce na vašej strane. Odberné miesto musí vybudovať na svoje náklady stavebník a musí sa nachádzať na hranici pozemku tak, aby bolo prístupné z ulice. Jeho súčasťou je rozvodná skriňa, merače spotreby, ističe.
- Ohlásenie drobnej stavby: V prvom rade je potrebné ohlásenie drobnej stavby na príslušnom úrade (v obci je to obecný úrad).
- Vytýčenie inžinierskych sietí: Ak cez Vaše budúce odberné miesto idú nejaké iné káble distribučnej spoločnosti alebo iné inžinierske siete (plyn, voda, optické káble), je potrebné si dať vytýčiť trasu daných káblov. Žiadosť o vytýčenie existujúceho nízkonapäťového (NN) vedenia je možné podať takisto online cez distribučný portál distribučnej spoločnosti. Neónovým sprejom Vám distribučná spoločnosť vytýči, kadiaľ idú ich káble a v tom úseku je potrebné robiť výkopové práce s maximálnou opatrnosťou, aby sa nepoškodilo ich jestvujúce vedenie. Takisto je treba požiadať o vytýčenie trás všetkých spoločností, ktorých vedenia idú cez Vaše budúce odberné miesto.
- Výkopové práce: Ak už budete mať jestvujúce trasy vytýčené (zvyčajne to je 7-10 kalendárnych dní od podania žiadosti), môžete pristúpiť k výkopovým prácam. Kanál na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva zvyčajne 20 - 30 cm. Ako stavebník si môžete svojpomocne vykopať kanál, čím si môžete zjednodušiť montáž a znížiť cenu montáže.

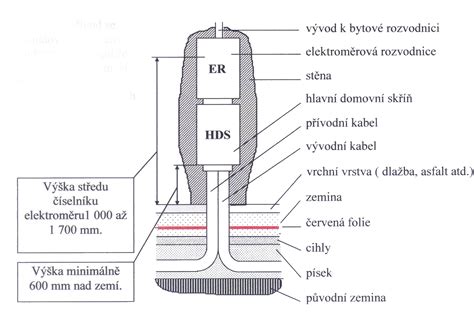

- Ukladanie kábla a chráničky: Ak budete mať kanál vykopaný, môžete pristúpiť k ukladaniu kábla. Kábel sa odporúča dať do chráničky, ktorá chráni kábel pred mechanickým poškodením. Ako prívodný kábel ku elektromerovému rozvádzaču sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak budete mať jednotarifné meranie, ukladáte iba hlavný prívodný kábel. Ak budete mať dvojtarifné meranie (meranie aj nočného prúdu), ku hlavnému prívodnému káblu ukladáte ešte aj druhý kábel (väčšinou CYKY-J3x1,5). Veľkosť chráničky si treba zvoliť v závislosti od toho, aký prívodný kábel budete ukladať a či budete mať jedno alebo dvojtarifné meranie.
- Uzemnenie elektromerového rozvádzača: Keď budete mať kábel v chráničke uložený v jame, treba uzemniť elektromerový rozvádzač pásovinou. Pásovina sa tiež ukladá do jamy pri elektrický kábel a tesne pri elektromerovom rozvádzači na ňu treba napojiť gulatinu a nechať ju trčať pri mieste, kde bude elektromerový rozvádzač osadený.
- Zásyp jamy: Po uložení uzemnenia a prípadného kábla, treba výkop zasypať asi cca 20 cm vrstvou hliny. Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení výstražnej fólie môžete celú jamu kompletne zasypať.
- Príprava koncov káblov: Na oboch stranách výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp, alebo pripájacej skrine vedľa stĺpu (tu ešte budete potrebovať kovovú 3m dlhú rúrku ako ochranu kábla pri stĺpe spolu s kovovými páskami na prichytenie, ak Vás budú pripájať hore na stĺp) a do elektromerového rozvádzača v potrebnej dĺžke.
- Osadenie a zapojenie rozvádzača: Ak máte kábel v zemi uložený, môžete pristúpiť k osadeniu elektromerového rozvádzača podľa pokynov, ktoré budete mať v návrhu zmluvy. Keď elektromerový rozvádzač osadíte, je doň potrebné pripojiť kábel (káble ak sa jedná o dvojtarif) a uzemnenie. Tieto všetky úkony odporúčame zveriť do rúk elektrikárovi, ktorý Vám bude elektrickú prípojku realizovať/zapájať, dávať k nej revíziu, ktorú budete musieť doložiť elektrárňam.

Electricians don't want you to know about this! Connect the light switch in 2 minutes!
7. Revízia elektrickej prípojky
Po osadení a zapojení elektromerového rozvádzača elektrikárom a uložení kábla v zemi, pristupujete k ďalšiemu kroku. Ďalším krokom bude revízia elektrickej prípojky od elektrikára. Po dodaní revízie elektrikárom pristupujete k predposlednému bodu realizácie elektrickej prípojky. V minulosti bolo potrebné vyhotoviť revíznu správu, atesty meracích transformátorov prúdu/napätia a ďalší plán skutočného vyhotovenia. Namiesto nich často stačí doručiť čestné prehlásenie o vykonaní všetkých testov aj revízie. Revíziu prípojky vykoná revízny technik. Ním môže byť aj samotný elektrikár, alebo si zavolá kolegu z firmy či externistu, ktorý má na revízie osvedčenie.
8. Kontrola splnenia technických podmienok a montáž elektromera
Distribučná spoločnosť na základe informácie od Vás o pripravenosti odberného miesta zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (ďalej len prípojka) - najčastejšie je to poistková skrinka na stĺpe pri vzdušnom vedení, rozpojovacia istiaca skriňa pri zemnom káblovom vedení a pod., najneskôr do termínu uvedeného v Zmluve o pripojení. Po lopate povedané, prídu Vás pripojiť do sústavy a namontujú Vám elektromer. Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky od vášho dodávateľa elektriny. Po montáži elektromera môžete na vašom odbernom mieste využívať elektrinu.
9. Uzatvorenie zmluvy o dodávke s dodávateľom elektriny
Posledným krokom je uzatvorenie zmluvy o dodávke a distribúcii elektrickej energie s vybraným dodávateľom. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Vyberte si dodávateľa elektriny a uzatvorte s ním Zmluvu o dodávke a distribúcii elektrickej energie. Požiadavku na montáž elektromera za vás vybaví váš dodávateľ elektriny. O montáž elektromera nás musí požiadať váš dodávateľ elektriny. Dodávateľom môže a nemusí byť pôvodná firma, s ktorou ste podpísali zmluvu.
Dĺžka procesu a náklady
Celková doba trvania pripojenia elektriny môže byť ovplyvnená rôznymi faktormi, vrátane miestnych postupov, pracovného vyťaženia a dostupnosti materiálov. Keď všetko pôjde hladko, celý proces zriadenia prípojky vám zaberie približne 2 mesiace. Niekedy sa to však môže natiahnuť aj na 3 či 4 mesiace. Preto je vždy odporúčané skontaktovať sa s príslušným prevádzkovateľom distribučnej sústavy, aby ste získali konkrétne informácie a predpokladaný časový rámec pre váš konkrétny prípad.
Cena za pripojenie elektriny pre rodinný dom začína niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Umiestnenie miesta pripojenia je tiež dôležité - pretláčanie chráničky na kábel pod cestou prípojku predraží.
Dôležité aspekty a rady
- Vlastný materiál: Váš majetok začína káblom vedúcim z prípojkovej skrinky do elektromerového rozvádzača. Odtiaľto budete všetok materiál okrem elektromera či modulu HDO (prepínač merania nízkej sadzby) platiť vy. Nakúpiť materiál môže váš elektrikár alebo vy, keď vám dá presný zoznam.
- Rekonštrukcia starších prípojok: Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (hovorovo stavebný prúd), vyberte si elektromerový rozvádzač osadený zásuvkami. Nebudete tak musieť kupovať alebo si požičiavať samostatný stavebný rozvádzač. Staré prípojky majú často opotrebované svorky a hliníkové vodiče sa v nich uvoľňujú. Vysoký prechodový odpor potom zahrieva svorky i okolie, v zlom stave býva aj izolácia prípojky. Výsledkom môže byť požiar alebo úraz elektrickým prúdom. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby im vyhovovala.
- Hlavný istič a dvojtarifné meranie: V prípade, že plánujete využívať na vašom odbernom mieste hlavný istič s vyššou hodnotou ako 32 A alebo dvojtarifné meranie, je možné, že na zabezpečenie požadovanej kapacity bude potrebné budovanie elektroenergetických zariadení na strane distribučnej spoločnosti.
Dodržiavaním týchto krokov a konzultáciou s odborníkmi si zabezpečíte hladký a bezproblémový proces pripojenia elektriny do vašej novostavby. V prípade otázok kontaktujte príslušného regionálneho prevádzkovateľa distribučnej sústavy.
