Pripojenie na verejný vodovod: Komplexný sprievodca

Pripojenie na verejný vodovod je zásadný krok pre každú domácnosť či objekt, ktorý si kladie za cieľ zabezpečiť si spoľahlivý prísun pitnej vody. Tento proces, hoci sa môže zdať zložitý, je systematicky regulovaný a vyžaduje si dodržiavanie prísnych technických a legislatívnych noriem. Cieľom tohto článku je detailne rozobrať jednotlivé fázy pripojenia, technické aspekty a zodpovednosti všetkých zúčastnených strán, aby sa proces stal pre žiadateľa čo najtransparentnejším.

Proces žiadosti a súhlasu

Prvým a kľúčovým krokom po získaní počiatočného súhlasu na pripojenie je podanie formálnej žiadosti o pripojenie na verejný vodovod. Táto žiadosť je základným dokumentom, na základe ktorého prevádzkovateľ verejného vodovodu, ktorý je zároveň jeho vlastníkom, začína proces posudzovania. Prevádzkovateľ následne vykonáva detailnú kontrolu terénu v danej lokalite. Počas tejto obhliadky sú zaznamenané všetky relevantné údaje týkajúce sa miesta, kde má byť prípojka realizovaná. Na základe týchto informácií potom prevádzkovateľ predloží žiadateľovi konkrétnu ponuku na pripojenie k existujúcej vodovodnej sieti.

Mapa vodovodnej siete

Po obdržaní ponuky nasleduje fáza uzatvárania zmluvných vzťahov. Žiadateľ a prevádzkovateľ spoločne uzatvoria zmluvu o pripojení, ktorá špecifikuje všetky podmienky týkajúce sa dodávky a odberu vody, ako aj platobné podmienky. Táto zmluva je právnym rámcom pre celý proces a definuje práva a povinnosti oboch strán.

Správne postupy pri umiestnení prípojky

V prípade, že vodovodná prípojka má prechádzať cez pozemok, ktorý nie je vo vlastníctve žiadateľa, je nevyhnutné získať písomný súhlas vlastníka susedného pozemku. Tento súhlas sa týka nielen samotnej výstavby prípojky, ale aj jej budúcej údržby. Všetky tieto údaje a požiadavky sú následne zapísané v pozemkovom registri, čím sa zabezpečí ich právna záväznosť a informovanosť všetkých budúcich vlastníkov či užívateľov pozemku.

Pripojenie na verejný vodovod je možné realizovať až po splnení všetkých podmienok stanovených vo vydaných súhlasoch a po predložení všetkej potrebnej dokumentácie. Tento proces zabezpečuje, že pripojenie bude technicky správne, bezpečné a v súlade s platnou legislatívou.

Technická definícia a komponenty vodovodnej prípojky

Čo presne predstavuje vodovodná prípojka? Z technického hľadiska je to spojovacie potrubie, ktoré prepája primárnu a sekundárnu vodovodnú sieť s vodomerom, ktorý slúži na presné meranie množstva dodanej vody. Vodomerná šachta, v ktorej je vodomer umiestnený, obsahuje aj ďalšie dôležité prvky, ako sú uzatváracie ventily a iné zabudované časti, ktoré zabezpečujú správnu funkčnosť a údržbu.

Prípojka je napojená na primárnu, zvyčajne lineárnu, verejnú vodovodnú sieť. Pripojenie sa realizuje kolmo na uličnú stenu budovy, s určitým uhlom smerujúcim k vodomeru. Toto usporiadanie je navrhnuté tak, aby minimalizovalo tlakové straty a umožnilo efektívne meranie spotreby.

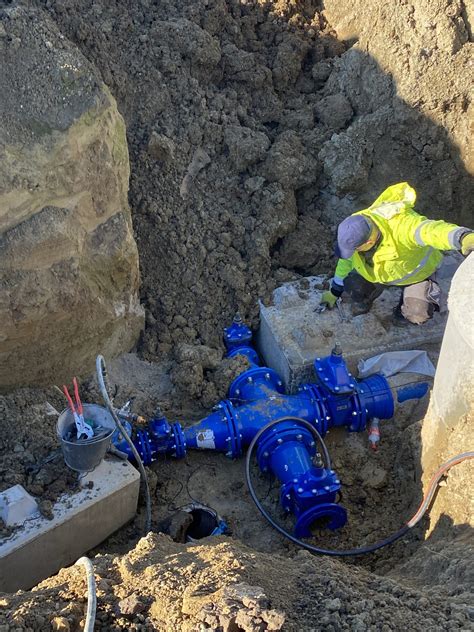

Diagram vodovodnej prípojky s vodomerom

Podmienky pre napojenie a stavebné práce

Základnou podmienkou pre napojenie objektu na verejný vodovod je zabezpečenie adekvátneho odvodu odpadových a meteorických vôd z danej nehnuteľnosti. Pred začatím stavebných prác na prípojke je potrebné zhotoviť stavebnú jamu s hĺbkou približne 120 cm. Všetky výkopy hlbšie ako táto základná hĺbka musia byť realizované spôsobom, ktorý garantuje zabránenie zrúteniu bočných vrstiev zeme. Na tento účel sa často používajú špeciálne montované steny, ktoré sú navrhnuté tak, aby odolávali tlaku zeminy a zabezpečili stabilitu výkopu. Na hornom okraji výkopu je tiež povinné zabezpečiť voľný priestor s šírkou minimálne 100 cm, ktorý slúži na bezpečný pohyb pracovníkov a manipuláciu s materiálom.

Technické požiadavky na potrubie a uloženie

Potrubie vodovodnej prípojky musí byť uložené v čo najpriamkejšej trase. Akákoľvek zmena v horizontálnom alebo vertikálnom smere si vyžaduje zabezpečenie tzv. "lomu" v polomere najmenej 1 meter. Toto pravidlo zabezpečuje plynulé prúdenie vody a predchádza nadmernému namáhaniu potrubia. Pri štandardnom pripojení musia otvory v stenách a základoch, cez ktoré potrubie prechádza, mať minimálny priemer 10 cm, aby sa predišlo poškodeniu izolácie alebo samotného potrubia.

Minimálna hĺbka uloženia vodovodnej prípojky pod upraveným povrchom terénu je stanovená v rozmedzí 1,2 až 1,6 metra, pričom maximálna povolená hĺbka je 2 metre. Táto hĺbka je dôležitá z hľadiska ochrany potrubia pred mrazom a mechanickým poškodením. V prípade kladného vyjadrenia k projektovej dokumentácii sa následne pristúpi k realizácii samotných prác na prípojke podľa presne stanovených podmienok.

Na realizáciu prípojky pre zákazníka je spracovaný detailný ponukový rozpočet, ktorý zahŕňa všetky náklady spojené s materiálom, prácou a potrebnými povoleniami.

Vodovodná prípojka ako samostatná stavba

Vodovodná prípojka je definovaná ako časť potrubia, ktorá siaha od verejného vodovodu až tesne za vodomer, alebo pred hlavný domový uzáver, ak vodomer nie je priamo v objekte. Každá nehnuteľnosť by mala byť napojená iba jednou prípojkou, aby sa predišlo komplikáciám v systéme a zabezpečila sa efektívna správa.

Hĺbka vodovodnej prípojky pod upraveným povrchom by mala dodržiavať už spomínané rozpätie 1,2 až 1,6 metra, s maximálnou hranicou 2 metrov, v závislosti od klimatickej oblasti. Trasa prípojky má byť čo najpriamočiarejšia a mala by mať minimálny spád 0,3 % smerom k verejnému vodovodu, čo napomáha samovoľnému odtekaniu vody a zamedzuje tvorbe usadenín.

Vodovodná prípojka je považovaná za samostatnú stavbu. K jej výstavbe je stavebník povinný si v súlade so Zákonom č. 50/1976 Zb. (Stavebný zákon) zabezpečiť rozhodnutie o umiestnení stavby a postupovať v súlade s týmto zákonom. Pri príprave a realizácii stavby sa stavebník musí riadiť stanovenými technickými požiadavkami.

Legislatívne a zmluvné rámce

Vodovodná prípojka je úsek potrubia, ktorý spája rozvádzaciu vetvu verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu, s výnimkou meradla, ak je osadené. Pripojenie na verejný vodovod sa spravidla realizuje pomocou navŕtavacieho pásu s uzáverom, ktorý je súčasťou verejného vodovodu.

Prostredníctvom vodovodnej prípojky sa privádza voda z verejného vodovodu do objektu, ktorý je naň pripojený. Vodovodná prípojka je zároveň klasifikovaná ako vodná stavba podľa osobitných predpisov.

Ako fungujú vodárenské veže

Odberateľ, teda vlastník pripojeného objektu, má povinnosť zabezpečiť opravy a údržbu vodovodnej prípojky na vlastné náklady. Toto je explicitne stanovené v Zákone č. 442/2002 Z.z., § 4, ods. i). Okrem toho, odberateľ nesmie bez predchádzajúceho súhlasu vlastníka verejného vodovodu využívať dodanú vodu na iné ako zmluvne dohodnuté účely, ani ju odovzdávať ďalším odberateľom. Toto ustanovenie je zakotvené v Zákone č. 442/2002 Z.z., § 26, ods.

Navrhovanie a výstavba vodovodných a kanalizačných systémov sa vykonáva v zmysle normy ON 755411 (STN 75 6101), ako aj podľa montážnych predpisov výrobcov a týchto technických podmienok. Tieto normy a predpisy zabezpečujú jednotný štandard a vysokú kvalitu prevedenia všetkých vodohospodárskych stavieb.

tags: #rozpocet #pripojka #vodovodu #25
