Nový Stavebný Zákon: Zjednodušenie, Zrýchlenie a Digitalizácia Stavebných Konaní

Ilustračný obrázok modernej budovy

Cieľom nového stavebného zákona je urýchliť a zjednodušiť schvaľovanie stavebných zámerov. Ubudnúť by mala administratíva a sprehľadniť sa pravidlá. Podľa advokátskej kancelárie FAIRSQUARE bude najzásadnejšou zmenou, ktorú predmetný zákon prinesie, odstránenie dvojstupňového hodnotenia stavebných zámerov. Územné a stavebné konanie sa zlúčia do jedného, zaviesť sa má aj elektronizácia konaní. Stavebný zákon nahradí legislatívu prijatú ešte v roku 1976, ktorá je už napriek početným novelám pre prax nevyhovujúca a zastaralá. Návrh nového zákona z dielne Ministerstva dopravy SR bol aktuálne schválený v prvom čítaní parlamentu. Pripomienkovanie k návrhu prebiehalo od apríla do októbra tohto roku. V rámci neho bolo vznesených celkovo 2 632 pripomienok, z toho 957 zásadných. „Nový stavebný zákon prináša viaceré zásadné zmeny, ktorých cieľom je znižovanie administratívnej záťaže. V porovnaní s pôvodným zákonom reaguje na potrebu zrýchlenia a zjednodušenia procesov v stavebníctve,“ konštatujú odborníci z advokátskej kancelárie.

Zlúčenie Územného a Stavebného Konania: Koniec Dvojitej Byrokracie

Aktuálne uplatňovanie dvojstupňového správneho konania v sebe zahŕňa územné a stavebné konanie. Stavebný zámer tak prechádza dvomi samostatnými procesmi. V prvom sa posudzuje súlad s územným plánovaním (územné konanie), až následne sa riešia podmienky samotnej výstavby (stavebné konanie). Príkladom môže byť výstavba rodinného domu, kde stavebník musí dnes najskôr získať územné rozhodnutie, čo si vyžaduje kompletné dokumentovanie návrhu a schvaľovanie z pohľadu súladu s územným plánom. Po jeho získaní musí podstúpiť ďalší proces - stavebné konanie, kde opäť predkladá projekt a čelí možným námietkam a požiadavkám zo dotknutých orgánov či účastníkov konania.

Nový stavebný zákon tento proces zásadne mení. „Znamená to, že stavebný zámer bude posudzovaný a schvaľovaný naraz, čo výrazne znižuje množstvo dokumentácie, časovú náročnosť a administratívne zaťaženie. Nový postup: Stavebník po novom podá len jednu žiadosť, ktorá zahŕňa všetky potrebné podklady pre územné, aj stavebné posúdenie. Žiadosť podá v zmysle nového zákona elektronicky. Priloží projektovú dokumentáciu vypracovanú oprávnenou osobou a správu o prerokovaní stavebného zámeru.“ V rámci tohto jednotného konania budú účastníci konania môcť podať návrhy, námietky a pripomienky len v jednom procese. Ak sa nevyskytnú závažné dôvody na prerušenie alebo prepracovanie dokumentácie, stavebný úrad ich vyhodnotí a rozhodne. Po vyhodnotení všetkých podkladov a pripomienok vydá stavebný úrad rozhodnutie o stavebnom zámere.

Infografika zobrazujúca zjednodušený proces povolenia stavby

Elektronizácia a Digitalizácia: Krok k Modernému Stavebníctvu

Ďalšou zásadnou zmenou, ktorú prinesie nový stavebný zákon, je elektronizácia a digitalizácia procesov. Ide o jednu z najvýznamnejších zmien nového zákona, ktorá má za cieľ zefektívniť a zrýchliť komunikáciu medzi stavebníkmi, úradmi a inými dotknutými stranami. Elektronické podávanie žiadostí, prikladanie dokumentácie a sledovanie stavu konania online by malo znížiť potrebu osobného styku a papierovania, čím sa ušetrí čas a znížia sa náklady. Tento posun k digitálnym riešeniam je v súlade s modernými trendmi v štátnej správe a mal by prispieť k transparentnejšiemu a efektívnejšiemu fungovaniu stavebného procesu.

Nová Úprava Čiernych Stavieb: Dôraz na Prevenciu a Sankcie

Nový zákon zmení aj podmienky pre čierne stavby. Dnes je možné ich dodatočné povolenie, ak čierna stavba nie je v rozpore s verejnými záujmami, územným plánom či technickými normami. Stavebník mohol dosiahnuť dodatočné povolenie, ak splnil stanovené podmienky a doložil potrebné doklady. Nový zákon však zavedie prísnejšiu úpravu čiernych stavieb. Bude klásť dôraz na prevenciu, prísnejšie sankcie a efektívnejšie mechanizmy ich riešenia. Zákon rozšíri okruh osôb zodpovedných za nelegálnu výstavbu a zvýši finančné sankcie. „Cieľom novej úpravy je eliminácia nelegálnej výstavby, urýchlenie odstránenia čiernych stavieb a zvýšenie dôvery v právne predpisy v stavebníctve.“

Presnejšie Definície Drobných a Jednoduchých Stavieb

Nový stavebný zákon zavedie presnejšiu definíciu drobných stavieb. Pôjde napríklad o prízemné stavby a zariadenia s maximálnou zastavanou plochou do 50 m² a výškou do 5 metrov, ako sú kôlne, prístrešky, sauny, či úschovne bicyklov. Zákon zároveň prinesie aj detailnejšiu definíciu jednoduchých stavieb. Tieto zmeny sa zameriavajú na presnejšie vymedzenie kategórií stavieb a zjednodušenie administratívy, najmä pri menej náročných projektoch.

Konkrétnejšie, drobnými stavbami budú podľa nového zákona myslené napríklad:

  • Prízemné stavby a zariadenia s maximálnou zastavanou plochou do 50 m² a výškou do 5 metrov.
  • Stavebné úpravy, pri ktorých sa nemení vzhľad stavby, nezasahuje sa do nosných konštrukcií,改变 účel užívania stavby a z ktorých vznikne nový priestor s inou funkciou.
  • Udržiavacie práce.

Zároveň bude presnejšie definovaná aj kategória jednoduchých stavieb. Pôjde napríklad o:

  • Prízemné stavby, ak ich zastavaná plocha nepresahuje 25 štvorcových metrov a výška 5 metrov.
  • Podzemné stavby, ak ich zastavaná plocha nepresahuje 25 štvorcových metrov a hĺbka 3 metre.

Tieto presnejšie definície by mali jednoznačne určiť, ktoré stavby spadajú pod režim ohlásenia a ktoré si vyžadujú stavebné povolenie, čím sa predíde nejasnostiam a zjednoduší sa proces pre stavebníkov.

Zrušenie Slovenskej Stavebnej Inšpekcie a Presun Kompetencií

Nový zákon zruší Slovenskú stavebnú inšpekciu. Jej právomoci a povinnosti prevezmú regionálne stavebné úrady, označované ako stavebný inšpektorát. Odborníci očakávajú, že nový stavebný zákon urýchli a zjednoduší stavebné konania. Mal by tak vyriešiť mnohé problémy, ktoré ich dnes sprevádzajú. Podmienkou však je aj navýšenie personálnych kapacít stavebných úradov, ktoré z toho dôvodu často nestíhajú legislatívou dané termíny. Nová legislatíva je tak len jednou z podmienok na zefektívnenie stavebných konaní.

Rekonštrukcia a Povolenia: Orientácia v Pravidlách

Rekonštrukcia domu alebo bytu predstavuje významný zásah do existujúcej nehnuteľnosti, ktorý si vyžaduje prvotriedne plánovanie a zároveň rešpektovanie platných právnych predpisov. Mnohí majitelia nehnuteľností sa domnievajú, že povolenia pred rekonštrukciou potrebovať nebudú, no realita je často iná.

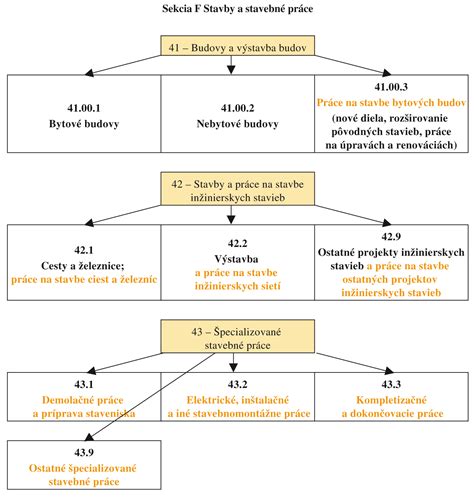

Schéma znázorňujúca rôzne typy stavebných prác a ich potrebné povolenia

Prvým a veľmi dôležitým krokom je zhodnotenie rozsahu plánovaných prác. Je potrebné rozlišovať medzi stavebnou údržbou a stavebnými úpravami.

  • Stavebná údržba: Ide o bežné opravy a výmeny, ktoré nemenia vzhľad ani technické parametre stavby, ako výmena podláh alebo okien. Pri bežných udržiavacích prácach zvyčajne nie je potrebné ohlásenie ani povolenie.
  • Stavebné úpravy: Ak plánujete zmeniť dispozíciu bytu, premiestniť priečky, zasiahnuť do nosných konštrukcií alebo technických systémov, ide už o stavebnú úpravu.

Kedy je potrebné poslať aj žiadosť o stavebné povolenie?

  1. Zásahy do staticky dôležitých častí stavby: Zásahy do staticky dôležitých častí stavby, ako sú nosné múry, stropy alebo schodiská, sa považujú za zásadnú stavebnú úpravu. V týchto prípadoch je stavebné povolenie pred rekonštrukciou nevyhnutné.
  2. Zmena vonkajšieho vzhľadu budovy: Pokiaľ sa plánuje zmena vonkajšieho vzhľadu budovy (napr. výmena okien, zmena farby fasády, prístavba, zateplenie), môže to vyžadovať povolenie. Obzvlášť dôležité je to v prípade, keď sa objekt nachádza v pamiatkovo chránenom území alebo v jeho ochrannom pásme.
  3. Rekonštrukcia bytu v bytovom dome: Pri rekonštrukcii bytu v bytovom dome treba okrem stavebného úradu zohľadniť aj stanovisko správcu alebo spoločenstva vlastníkov bytov. Ak ide o stavebné úpravy, najmä búracie práce, pri ktorých sa mení vzhľad, priestorové usporiadanie bytu, spôsob užívania, alebo ide o zásah do nosných konštrukcií, je potrebné aj súhlas väčšiny vlastníkov bytov v dome s danou prerábkou. V takomto prípade je potrebné predložiť žiadosť o vydanie stavebného povolenia (bytu) v súlade s § 58 zákona č. 50/1976 Zb. o územnom plánovaní a stavebnom poriadku (stavebný zákon) v znení neskorších predpisov a podľa § 8 vyhlášky č. 453/2000 Z. ako aj zápis z hlasovania zo schôdze vlastníkov bytových a nebytových priestorov o stavebnej úprave s jej presným popisom v súlade s § 14 ods. (2) alebo § 14 ods. (6) zákona č. 182/1993 Z. z. o vlastníctve bytov a nebytových priestorov.

Kedy postačuje ohlásenie?Ak ide o jednoduchú rekonštrukciu bez zásahu do nosných konštrukcií, často postačuje len ohlásenie stavebnému úradu. Stavebné úpravy a udržiavacie práce možno realizovať až po doručení písomného oznámenia stavebného úradu, že proti ich uskutočňovaniu podľa priloženej projektovej dokumentácie resp. stavebník predložil všetky potrebné náležitosti, nemá námietky. Stavebný úrad následne po odovzdaní ohlásenia písomne oznámi stavebníkovi, že proti uskutočneniu stavebných úprav alebo zhotovenia drobnej stavby nemá námietky. Tieto úpravy alebo práce musí stavebník vykonať do dvoch rokov od dňa písomného doručenia oznámenia.

Potrebné doklady:Pri podaní žiadosti o stavebné povolenie potrebujete projekt pre stavebné povolenie vypracovaný oprávnenou osobou. K žiadosti treba pripojiť aj doklad o vlastníctve (tento dokument z registrov už stavebník, resp. navrhovateľ vo fyzickej podobe dokladovať nemusí), projektovú dokumentáciu stavby v dvoch vyhotoveniach, rozhodnutia, stanoviská, vyjadrenia, súhlasy a posúdenia dotknutých orgánov štátnej správy a obce, písomnú dohodu s vlastníkom stavby v prípade, ak ju uskutočňujete ako nájomca a stanovisko orgánu pamiatkovej starostlivosti, ak ide o stavbu, ktorá je kultúrnou pamiatkou, prípadne sa nachádza v pamiatkovo chránenom území.

Pokuty:V prípade, ak ste mali rekonštrukciu vopred ohlásiť, no neurobili ste tak, pokuta činí sumu do 331,94 eur. Ak potrebujete mať stavebné povolenie, no nemáte ho, pokuta môže byť až 829,85 eur.

Zmena Stavby Pred Dokončením a Prevod Práv

Všetky zmeny stavby je potrebné konzultovať s projektantom stavby, ktorý v rámci vykonávania autorského dozoru sleduje realizáciu výstavby, tiež overuje, či sa stavba uskutočňuje podľa schválenej projektovej dokumentácie.

Konanie o zmene stavby pred dokončením:Stavbu možno užívať len na účel určený v stavebnom povolení. Konanie o zmene stavby pred dokončením sa začne po doručení žiadosti príslušnému stavebnému úradu. Stavebný úrad vydá rozhodnutie, ktorým zmenu stavby povolí alebo zamietne. V prípade zmeny vnútorného členenia miestností je potrebné vypracovať zmenu projektu, ale o stavebné povolenie žiadať netreba.

Zmena projektu domu po vydaní stavebného povolenia:V prípade, že pôjde o výstavbu úplne iného typu domu, ktorý sa úplne líši od toho v stavebnom povolení, je potrebné všetko odznova absolvovať. Teoreticky je možné stavať úplne iný dom a neskôr, počas výstavby, alebo pred ukončením a kolaudáciou požiadať o zmeny stavby pred jej dokončením. Postup týkajúci sa zmeny stavby pred dokončením je predsa o niečo jednoduchší ako vybavovanie nového stavebného povolenia.

Prevod práv a povinností zo stavebného povolenia:Prevod práv a povinností zo stavebného povolenia je možné uskutočniť niekoľkými spôsobmi:

  1. Prevod pozemku: Ak sa zmení vlastník pozemku, na ktorom sa má stavba postaviť, tak sa automaticky mení aj stavebník - osoba oprávnená a povinná zo stavebného povolenia. Ak je stavebník vlastníkom pozemku, na ktorom má stavba stáť a prevedie vlastníctvo k pozemku na tretiu osobu, táto tretia osoba sa stáva novým vlastníkom pozemku a stavebníkom z príslušného stavebného povolenia k stavbe, ktorá má na tomto pozemku stáť.
  2. Zmluva o prevode práv a povinností zo stavebného povolenia: Tento spôsob vyplýva zo znenia § 70 Stavebného zákona. Ide o prevod práv a povinností zo stavebného povolenia za predpokladu, že stavebník nie je vlastníkom pozemku, na ktorom má byť stavba postavená, ale nakladá s iným právom k pozemku. Prax jednotlivých stavebných úradov je rôzna, môže sa líšiť nielen interpretácia, ale aj postupy pri vydávaní stavebného povolenia. Vždy je dobre kontaktovať príslušný stavebný úrad a preveriť si, či by bolo ochotný zmeniť stavebníka na základe dohody o postúpení práv a povinností medzi vlastníkom pozemku a želaným nástupcom stavebného povolenia. Ak stavebný úrad potvrdí, že táto zmena je možná, treba pripraviť dokument a uviesť údaje na základe právoplatného stavebného povolenia. Nachystaný dokument, spolu so zmluvou podpísanou zmluvnými stranami, je potrebné doručiť príslušnému stavebnému úradu, ktorý na základe žiadosti vydá potvrdenie o zaevidovaní zmeny stavebníka, ktoré možno použiť pri najbližšom podaní návrhu na zápis (vklad) do katastra. Ak stavebný úrad neumožní túto alternatívu (zmluvu o postúpení práv a povinností), jediná možnosť je zmena vlastníka pozemku na želaného nástupcu.

Na tento spôsobom sa primerane budú vzťahovať ustanovenia o stavebnom konaní. Samotná prax stavebných úradov nie je vo vzťahu k zmluve o prevode práv a povinností zo stavebného povolenia ustálená a každý stavebný úrad môže o druhom a treťom spôsobe prevodu práv a povinností zo stavebného povolenia rozhodnúť odlišne.

Mapa Slovenskej republiky s vyznačenými regionálnymi stavebnými úradmi

Rekonštrukcia bytu či domu je príležitosťou zlepšiť kvalitu bývania a zvýšiť hodnotu nehnuteľnosti. Zároveň však ide o proces, ktorý podlieha jasným pravidlám a legislatíve. Nový stavebný zákon prináša významné zmeny, ktoré by mali celý proces zjednodušiť a zefektívniť, no orientácia v pravidlách a dodržiavanie postupov zostáva naďalej kľúčové pre úspešné dokončenie akéhokoľvek stavebného zámeru.

tags: #rekonstrukcia #stavby #novostavba #povolenie
