Zabezpečenie prístupu k pitnej vode je pre každú nehnuteľnosť kľúčové. Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Tento proces, hoci sa môže zdať komplikovaný, je regulovaný prísnou legislatívou a technickými pravidlami, ktoré zabezpečujú spoľahlivé a bezpečné zásobovanie vodou. Od plánovania, cez vybavovanie povolení, až po realizáciu a prevádzku je nevyhnutná spolupráca s miestnymi vodárňami a úradmi.
Čo je to vlastne vodovodná prípojka?

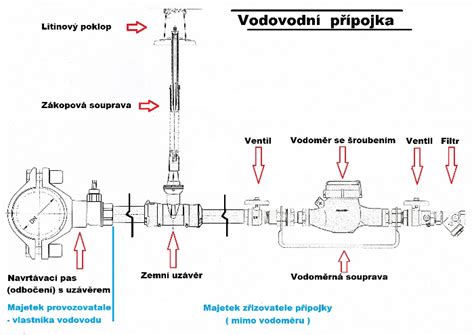

Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu, s výnimkou samotného vodomera, ak je osadený. Jej hlavnou funkciou je privádzanie pitnej vody z verejného vodovodu do objektu. Vo vodomernej šachte, kde je spravidla osadený vodomer, sa nachádzajú aj ďalšie prvky ako ventily a iné zabudované časti. Prípojka je napojená na primárnu lineárnu verejnú vodovodnú sieť.
Podľa zákona č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách môže byť vodovodná prípojka považovaná za vodnú stavbu. Zákon č. 50/1976 Zb. (Stavebný zákon) ju klasifikuje ako technickú infraštruktúru, nie ako stavbu doplnkovú k domu. Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb. Vodovodná prípojka je v podstate samostatnou líniovou stavbou technickej infraštruktúry.

Ako postupovať pri zabezpečení vodovodnej prípojky
Proces pripojenia na verejný vodovod vyžaduje systematický prístup a dodržanie stanovených krokov.
1. Overenie dostupnosti vodovodného radu a prvotná žiadosť
Prvým krokom je zistenie, či je váš pozemok v dosahu verejnej vodovodnej siete. Najrýchlejšie to zistíte kontaktovaním miestnych vodární alebo obecného úradu, ktorý vás informuje o príslušnom dodávateľovi vody. Následne podávate žiadosť o vyjadrenie k možnosti pripojenia na vodovod. K žiadosti je potrebné priložiť situačný nákres s trasou prípojky na kópii katastrálnej mapy. Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s podmienkami.
2. Zabezpečenie projektovej dokumentácie (PD)
Po získaní kladného vyjadrenia je nevyhnutné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby. Projekt musí reflektovať technické podmienky vodární a príslušné STN normy. Významnou súčasťou PD je situačný výkres, rez s presnou hĺbkou uloženia potrubia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a predpokladaný rozpočtový náklad. Projektant je povinný zapracovať aj podmienky správcov sietí, napríklad týkajúce sa ochranných pásiem.

3. Povolenie stavby prípojky
V závislosti od zložitosti stavby sa postupuje buď formou ohlásenia drobnej stavby, alebo stavebného povolenia. Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, kam patria aj prípojky. Podrobnosti sú vymedzené vo vyhláške MVRR SR č. 453/2000 Z. z. Toto platí pre jednoduché prípojky vedené na krátku vzdialenosť bez zložitých technických zásahov.
Kedy už nestačí ohlásenie:
- Ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia).
- Ak sa prípojka buduje súčasne s novou stavbou.
4. Žiadosť o pripojenie a uzatvorenie zmluvy
Po získaní súhlasu stavebného úradu (alebo stavebného povolenia) podávate vlastníkovi vodovodu žiadosť o zriadenie vodovodnej prípojky. Vodárenská spoločnosť následne uzatvorí so žiadateľom písomnú zmluvu o pripojení a dodávke vody. Táto zmluva definuje podmienky dodávky vody, technické parametre, výšku vodného a stočného, a určuje hranicu zodpovednosti. Na jej uzavretie sú potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti a prípadne zmluvy o vecnom bremene, ak prípojka prechádza cez cudzí pozemok. Po získaní súhlasu na pripojenie žiadateľ predkladá žiadosť o pripojenie na verejný vodovod. Potom na základe podanej žiadosti prevádzkovateľ (vlastník) verejného vodovodu skontroluje terén a zaznamená všetky údaje o lokalite a nakoniec predloží ponuku na pripojenie k vodovodnej sieti. Žiadateľ a prevádzkovateľ uzatvoria zmluvu o pripojení, dodávke, odbere a platbe vody.
5. Vytyčovanie sietí a výkopové práce
Pred zahájením výkopových prác je nevyhnutné vytýčiť všetky existujúce podzemné vedenia (elektrina, plyn, telekomunikácie). Hĺbka ryhy musí dosahovať nezámrznú úroveň, čo je minimálne 1,2 metra, pričom sa odporúča 1,3-1,5 metra v závislosti od klimatickej oblasti. Výkop musí spĺňať bezpečnostné požiadavky, aby sa zabránilo zrúteniu bočných vrstiev zeme. Pri hlbších výkopoch sa používajú montované steny. Na hornom okraji výkopu je povinné zabezpečiť priestor široký 100 cm. Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu.

6. Ukladanie potrubia a montáž vodomernej šachty

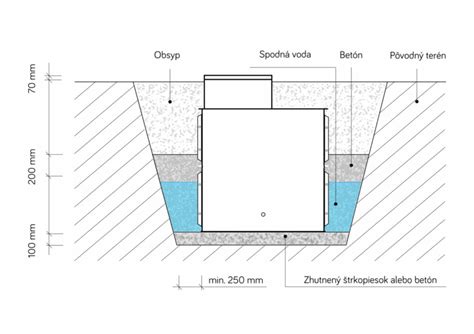

Rúrky vedúce od hranice pozemku k domu sa ukladajú do výkopu. Potrubie musí byť uložené v priamke, pre akúkoľvek zmenu v horizontálnom alebo vertikálnom smere musí byť zabezpečený tzv. lom v polomere najmenej 1 m. Zároveň sa inštaluje vodomerná šachta. Tá musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sú približne 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Materiál na lôžko a obsyp potrubia musí byť vhodný (napr. štrk).
7. Napojenie na verejný vodovodný rad
Samotné pripojenie na verejný vodovodný rad môže vykonať výhradne pracovník vodárenskej spoločnosti alebo ňou poverená certifikovaná firma. Používa sa navrtávací pás s uzáverom (prípojkový ventil), ktorý je súčasťou verejného vodovodu. Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia.
AKO PRIPOJIŤ MDPE TVAROVKY (Spojenie vodovodných potrubí z MDPE)
8. Dokončovacie práce a kolaudácia
Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu. Ak bola prípojka realizovaná na základe stavebného povolenia, je potrebná kolaudácia. Pri drobnej stavbe zvyčajne nie je kolaudácia nutná.
9. Spustenie dodávky vody a prevádzka
Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie. Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO. Pre každú pripájanú nehnuteľnosť sa zásadne zriaďuje samostatná vodovodná prípojka. Miesto pripojenia na vodovodnej prípojke a umiestnenie vodomeru určí prevádzkovateľ verejného vodovodu alebo obec.
Vlastníctvo, údržba a opravy vodovodnej prípojky
Vlastníctvo a zodpovednosť za údržbu vodovodnej prípojky sú kľúčovými aspektmi, ktoré môžu viesť k nejasnostiam.
Kto je vlastníkom vodovodnej prípojky?
Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady v súlade s podmienkami prevádzkovateľa vodovodu. V praxi je to najčastejšie majiteľ pripojenej nehnuteľnosti. Hranica medzi prípojkou a verejným vodovodom je jasne definovaná: verejný vodovod končí rozvádzacou vetvou s uzáverom a miestom napojenia (navrtávací pás + uzatváracia armatúra), ktoré sú súčasťou verejného vodovodu. Vodomer, hoci je osadený na súkromnom pozemku, je príslušenstvom verejného vodovodu a patrí vodárňam.
Kto zodpovedá za údržbu a opravy?
Zodpovednosť za údržbu a opravy je rozdelená. Podľa novely zákona č. 442/2002 Z.z. (účinnej od 30.12.2021) zodpovedá vlastník verejného vodovodu (vodárne) za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky. V prípade úniku vody na prípojke pred vodomerom by mala opravu vykonať a uhradiť vodárenská spoločnosť, za predpokladu, že poruchu odberateľ bezodkladne nahlási.
Ak vodovodná prípojka prechádza cez pozemok, ktorý nie je vo vlastníctve žiadateľa, musí žiadateľ na výstavbu a údržbu vodovodnej prípojky získať súhlas vlastníka susedného pozemku. Všetky údaje a požiadavky sú zapísané v pozemkovej knihe. V minulosti mohla byť situácia komplikovanejšia, ak bola prípojka vo vlastníctve suseda. V takom prípade bolo odporúčané dohodnúť sa so susedom na odkúpení alebo využívaní jeho prípojky.
Vodomer
Samotný vodomer je vlastníctvom vodárenskej spoločnosti. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Odberateľ je povinný chrániť vodomer pred mrazom.
Technické požiadavky a normy
Pri projektovaní a realizácii vodovodnej prípojky je nevyhnutné dodržiavať viaceré technické normy a predpisy.
Hĺbka uloženia a trasa
Minimálna hĺbka vodovodnej prípojky pod upraveným povrchom by mala byť 1,2 - 1,6 metra (v závislosti od teplotnej oblasti), maximálne však 2 metre. Odporúčaná hĺbka je 1,3-1,5 metra. Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom, ak je to možné. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005.
Materiál potrubia
Používajú sa najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky komponenty musia mať potravinársky atest. Normy pre materiály potrubí, ako napríklad STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry, musia byť dodržané.
Sklon potrubia
Trasa prípojky má byť priamočiara so spádom minimálne 0,3 % k verejnému vodovodu. Pri kanalizačnej prípojke je nutné dodržať spád minimálne 2 %, keďže kanalizácia funguje gravitačne.

Finančná stránka a náklady
Výstavba vodovodnej prípojky je primárne financovaná žiadateľom, teda vlastníkom nehnuteľnosti.
Zriaďovacie náklady
Budúci odberateľ znáša náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie. Mnohé vodárenské spoločnosti účtujú aj poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru.
Úhrada vodárni vs. vlastná realizácia
Bežne vlastník nehnuteľnosti investuje do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru).
Financovanie obcou alebo štátom
Vo všeobecnosti je vybudovanie prípojky individuálnou investíciou vlastníka domu.
Riešenie susedských sporov a nejasností
V prípade nejasností týkajúcich sa vlastníctva prípojky, najmä ak prechádza cez susedný pozemok, je dôležité zhromaždiť všetky podstatné listiny, ako sú osvedčenie o dedičstve, výpisy z katastra a doklady od vodární. V takýchto prípadoch sa odporúča pokúsiť sa o dohodu so susedom. Ak dohoda nie je možná, je na zváženie obrátiť sa na súd s určovacou žalobou, ktorá by deklarovala vlastnícke právo k prípojke.
V prípade, že cez váš pozemok vedie potrubie tranzitného vodovodu a toto vám obmedzuje výkon vlastníckych práv, môžete mať nárok na finančnú náhradu. Podľa občianskeho zákonníka, vlastník, ktorému je obmedzené vlastnícke právo, nemôže svoj pozemok v plnej miere užívať, a preto mu môže prináležať nárok na náhradu za obmedzenie práva k pozemku. Rozhodujúce je zistiť, či existuje právny základ pre prechod potrubia cez váš pozemok, napríklad zriadenie vecného bremena alebo iný právny akt, a či bolo za tento zásah poskytnuté patričné vyrovnanie. Otázne je tiež premlčanie takého nároku.
Najčastejšie chyby a ako sa im vyhnúť
- Podcenenie administratívy: Bez projektu, vyjadrenia správcov sietí a prípadného stavebného povolenia sa nedostanete ďalej. Administratíva je síce nepríjemná, ale nevyhnutná.
- Zlý výber firmy: Nízka cena nemusí znamenať kvalitu. Overujte si referencie a skúsenosti firiem.
- Nevhodná hĺbka potrubia: Nedodržanie nezámrznú hĺbku môže viesť k zamrznutiu a nákladným opravám.
- Chýbajúci hlavný uzáver vody pred domom: V prípade havárie je tento uzáver kľúčový pre rýchle zastavenie dodávky vody.
- Nevhodné napojenie kanalizácie: Nesprávny spád alebo nevhodné materiály môžu spôsobiť upchávanie, zápach alebo záplavy.
- Prepojenie s iným zdrojom vody: Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo kontaminácii verejnej siete.
Dodržaním všetkých postupov a technických požiadaviek zabezpečíte spoľahlivé a bezproblémové zásobovanie vašej nehnuteľnosti pitnou vodou.
