Pripojenie novej nehnuteľnosti k elektrickej sieti môže na prvý pohľad pôsobiť zložito, no pochopením jednotlivých krokov sa celý proces stáva transparentnejším a zvládnuteľnejším. Tento článok vás prevedie celým procesom, od počiatočnej žiadosti až po moment, kedy môžete prvýkrát zapnúť svetlo vo vašej novej domácnosti či objekte. Zameriame sa na všetky dôležité aspekty, vrátane technických podmienok, zmluvných vzťahov, nákladov a možných úskalí.

Základné kroky k pripojeniu elektriny
Proces pripojenia nového odberu elektriny je štruktúrovaný do niekoľkých kľúčových fáz, ktoré je nevyhnutné dodržať. V zásade ide o tri hlavné kroky: uzatvorenie zmluvy o pripojení s distribútorom, vyplnenie žiadosti o nový odber a následná montáž meradla.
Prvým a zásadným krokom je uzatvorenie Zmluvy o pripojení s distribútorom elektriny. Táto zmluva sa uzatvára s distribútorom pôsobiacim v regióne, kde sa nachádza vaše odberné miesto. Distribútor je zodpovedný za technické podmienky pripojenia do distribučnej sústavy. Po splnení všetkých technických podmienok stanovených distribútorom a úspešnom uzatvorení Zmluvy o pripojení, nasleduje ďalší dôležitý krok - uzatvorenie Zmluvy o dodávke elektriny s vybraným dodávateľom.
Druhým krokom je vyplnenie online Žiadosti o nový odber elektriny. Pre tento krok budete potrebovať už pripravenú Zmluvu o pripojení, ktorú ste uzatvorili s vaším distribútorom. Táto žiadosť je v podstate formalizáciou vášho záujmu o odber elektrickej energie a obsahuje špecifické informácie týkajúce sa vášho odberného miesta a plánovaného využitia elektriny.
Tretím krokom, ktorý nasleduje po splnení predchádzajúcich náležitostí, je montáž elektromera. Po podpise Zmluvy o dodávke s vaším dodávateľom, distribútor namontuje elektromer na vaše odberné miesto, zvyčajne do piatich pracovných dní. Po úspešnej montáži a prípadnom zaplombovaní meradla a rozvádzača môžete na vašom odbernom mieste plnohodnotne využívať elektrickú energiu.
Základné merania pri revízií elektroinštalácie
Elektrická prípojka: Technické a vlastnícke aspekty
Elektrická prípojka je základným prvkom, ktorý zabezpečuje pripojenie odberného elektrického zariadenia odberateľa elektriny do distribučnej sústavy. Ide o zariadenie nízkeho napätia, ktoré začína odbočením elektrického vedenia od distribučnej sústavy a končí prvým istiacim bodom za týmto odbočením. V prípade odberných miest na napäťovej úrovni nízkeho napätia sú tieto prípojky budované a vlastnené distribútorom elektriny.
Je však dôležité rozlišovať medzi samotnou prípojkou a odberným miestom. Zatiaľ čo prípojka je technické zariadenie zabezpečujúce prívod elektriny, odberné miesto je miesto, kde sa elektrická energia meria a odoberá. V kontexte niektorých typov pripojení, najmä ak sa jedná o pripojenie na úrovni nízkeho napätia, je dôležité pochopiť, že aj keď prípojku buduje distribútor, vlastnícke práva k určitej časti infraštruktúry, ako napríklad k elektromerovému rozvádzaču, môžu patriť odberateľovi.
V kontexte majetkových rozhraní pre bežné spôsoby pripojenia do distribučnej sústavy, je dôležité poznamenať, že elektrická prípojka patrí medzi najdôležitejšie inžinierske siete. Jej realizácia by mala byť zvážená ešte pred samotnou výstavbou rodinného domu, chaty, garáže alebo iného objektu na pozemku. V prípade, že stavebník nemá zabezpečený vlastný zdroj elektrickej energie, zriadenie elektrickej prípojky je v tejto počiatočnej fáze nevyhnutnosťou, aby bolo možné napájať stavebné stroje a zariadenia.
Detailný postup pri vybavovaní elektrickej prípojky
Proces zriadenia elektrickej prípojky je viacstupňový a vyžaduje si koordináciu s distribučnou spoločnosťou.
Žiadosť o pripojenie elektriny: Prvým krokom je podanie žiadosti o pripojenie elektriny. Táto žiadosť je zvyčajne dostupná na internetovej stránke príslušného distribútora elektriny (napr. ZSD, SSD, VSD). Distribútor by sa k žiadosti mal vyjadriť do 30 dní. Jeho stanovisko bude obsahovať informácie o navrhovanom mieste pripojenia ako aj o technických podmienkach, ktoré je potrebné splniť. V žiadosti je dôležité špecifikovať vaše potreby, napríklad ak plánujete využívať elektrinu na vykurovanie a vyžadujete tak vyšší výkon. Zároveň je vhodné v žiadosti označiť váš záujem o uzatvorenie zmluvy o pripojení, čím sa celý proces vybavovania môže urýchliť.
Uzatvorenie zmluvy o pripojení a úhrada poplatku: Po obdržaní stanoviska od distribútora a splnení technických podmienok je potrebné uzatvoriť Zmluvu o pripojení. Súčasťou tohto kroku je aj úhrada poplatku za pripojenie. Cena tohto poplatku závisí od viacerých faktorov, predovšetkým od veľkosti hlavného ističa a počtu fáz, ktoré budete potrebovať. Veľkosť ističa sa zase odvodzuje od celkového potrebného výkonu a typu spotrebičov, ktoré budete na danom mieste prevádzkovať. Pri výbere konkrétneho technického riešenia, ktoré je definované v projektovej dokumentácii, je vhodné poradiť sa s projektantom, dodávateľom energií alebo priamo s distribučnou spoločnosťou. Po uzatvorení zmluvy a zaplatení poplatku distribútor umiestni na prípojné miesto rozvodnicu s poistkami, kde sa bude neskôr pripájať novoinštalovaný elektromer.
Vznik odberného miesta s elektrickou prípojkou: Na základe parametrov schváleného projektu sa následne postaví odberné miesto. To zahŕňa vybudovanie elektromerového rozvádzača, osadenie príslušného ističa, uloženie kábla a zabezpečenie uzemnenia. Výstavba samotnej elektrickej prípojky začína až po uhradení poplatku za pripojenie. Doba od podania žiadosti po samotné vybudovanie prípojky k domu môže trvať v priemere dva až tri mesiace. Vlastník domu, alebo firma realizujúca elektrické práce, je zodpovedná za vybudovanie elektrického prívodu do objektu, zapojenie rozvádzača a odovzdanie revíznej správy (alebo čestného vyhlásenia) o pripravenosti odberného miesta. Následne distribučná spoločnosť zrealizuje pripojenie na jej strane a pripojí vaše odberné miesto do svojej distribučnej sústavy.
Uzatvorenie zmluvy o dodávke elektriny s dodávateľom: Keďže distribučná spoločnosť zabezpečuje iba samotné pripojenie k elektrickej sieti, je na odberateľovi, aby si zvolil spoločnosť, ktorá bude elektrickú energiu dodávať. Výber dodávateľa je vhodné realizovať na základe porovnania cien, dostupnosti služieb, referencií a celkovej dôveryhodnosti spoločnosti. Pri uzatváraní zmluvy o dodávke elektriny je potrebné predložiť aj Zmluvu o pripojení s distribučnou spoločnosťou a revíznu správu (alebo čestné vyhlásenie) potvrdenú distribútorom. Po skontrolovaní a schválení všetkých dokumentov nasleduje inštalácia elektromera a zaplombovanie rozvádzača a hlavného ističa. Týmto krokom sa oficiálne začína odber elektriny. Celý proces od podania prvej žiadosti až po spustenie prvých spotrebičov obvykle trvá tri až štyri mesiace.

Výber elektromera a jeho špecifiká
Pri zriaďovaní nového odberného miesta je nevyhnutná aj inštalácia nového elektromera. Konkrétny výber tohto zariadenia zvyčajne zostáva na odborníkoch, avšak odberateľ si môže zvoliť, či preferuje jednofázové alebo trojfázové pripojenie.
Jednofázový elektromer: Je vhodný pre štandardné pripojenie bytov a menších objektov. Poplatok za pripojenie odberného miesta s jednofázovým pripojením je spravidla nižší ako pri trojfázovom. Je však dôležité si uvedomiť, že pri jednofázovom pripojení nie je možné pripájať spotrebiče, ktoré vyžadujú trojfázové napájanie, ako napríklad elektrické sporáky.
Trojfázový elektromer: Je určený pre objekty s vyššou spotrebou elektrickej energie alebo pre prevádzku spotrebičov s vyšším výkonom, ktoré vyžadujú trojfázové pripojenie.
Náklady na novú elektrickú prípojku
Cena za zriadenie novej elektrickej prípojky sa môže značne líšiť v závislosti od konkrétnych zvolených riešení, lokality a technických podmienok. Vo všeobecnosti sa cena pohybuje v stovkách eur, no v náročnejších prípadoch môže presiahnuť aj tisíc eur.
Medzi najpodstatnejšie nákladové položky patria:
- Projekt: Cena projektu sa môže pohybovať od zhruba pár desiatok eur až po 150 eur. Projekt musí byť vypracovaný odborne spôsobilou osobou. V tomto smere môžete ušetriť, ak máte známeho elektrikára, alebo ak využijete služby špecializovaných firiem.
- Revízna správa: Náklady na revíznu správu sa pohybujú do 50 eur.
- Poplatok za pripojenie: Tento poplatok býva spravidla okolo 200 eur pre štandardný rodinný dom s trojfázovým ističom veľkosti 25 A. Presná výška poplatku sa však líši v závislosti od distribučnej spoločnosti a parametrov pripojenia.
- Samotná elektrická prípojka s materiálom a prácou: Táto položka zahŕňa cenu skrine s ističom (od 100 eur), elektromera, kábla a samotné montážne práce vrátane výkopu. Náklady tu výrazne ovplyvňuje vzdialenosť od najbližšieho miesta pripojenia, ktoré určuje distribučná spoločnosť. Čím dlhší je kábel, tým vyššie sú náklady. Ak výkopové práce nerobíte svojpomocne, je potrebné započítať aj tieto náklady. Náklady na samotnú realizáciu prípojky s káblom môžu dosiahnuť aj vyše 500 eur. V prípade, že bod pripojenia do distribučnej siete je na opačnej strane cesty, náklady môžu dosiahnuť až 1000 eur alebo viac. Ak dĺžka kábla presahuje 100 metrov, náklady sa môžu vyšplhať aj na viac ako 1000 eur. Niektoré firmy si účtujú aj viac ako 25 eur za meter kábla, pričom samotná cena kábla sa pohybuje okolo 10 eur za meter.
Výrazné zvýšenie ceny prípojky môže spôsobiť vecné bremeno: Ak je potrebné zriadiť vecné bremeno na cudzom pozemku (napríklad pri prechode cez pozemok železníc alebo iného vlastníka), náklady sa môžu rapídne zvýšiť. Železnice napríklad môžu za zriadenie vecného bremena na ich pozemku požadovať odškodnenie vo výške vyše 100 eur za štvorcový meter. V prípade nutnosti ťahania kábla cez takýto pozemok môžu celkové náklady dosiahnuť niekoľko tisíc eur.
Prípojka na kľúč: Komfort a časová úspora
Zriaďovanie elektrickej prípojky svojpomocne si vyžaduje značné množstvo času, odborných znalostí, kontaktov a administratívneho vybavovania. Spoločnosť Východoslovenská distribučná (VSD) ponúka riešenie v podobe produktu "Pripoj svoj dom", ktorý predstavuje službu zriadenia elektrickej prípojky na kľúč.
Tento produkt umožňuje odbremeniť žiadateľa od väčšiny nutných krokov. Distribučná spoločnosť zabezpečí kompletné riešenie od úvodnej fázy naprojektovania prípojky až po realizáciu kompletného elektrického odberného zariadenia, a to často už do siedmich dní. Kompletný balík služieb VSD zahŕňa vypracovanie projektovej dokumentácie, realizačnú časť vrátane zemných, stavebných a elektromontážnych prác, ako aj zabezpečenie revíznej správy. V rámci tejto služby distribútor hradí náklady na potrebný materiál do vzdialenosti 10 metrov. Kapacita pripojenia sa pohybuje od 13 A do 50 A pre trojfázový hlavný istič.

Porovnanie cien pripojenia u distribútorov
V roku 2019 porovnal portál Energie-portal.sk aktuálne ceny za pripojenie elektriny. Tieto ceny závisia od ampérovej hodnoty hlavného ističa a druhu odberu (jednofázový, trojfázový). Z porovnania cenníkov vyplýva, že najnižšie poplatky za pripojenie v tom čase ponúkala Východoslovenská distribučná (VSD), zatiaľ čo najvyššie platili klienti Stredoslovenskej distribučnej (SSD). Napríklad, pri jednofázovom odbere s veľkosťou ističa 25 A bol cenový rozdiel až tretinový. Pri trojfázovom odbere s ističom 25 A stála prípojka vo VSD 194 eur s DPH, zatiaľ čo v SSD to bolo 217 eur s DPH. Trojfázová prípojka s 25 A ističom bola teda pre zákazníka SSD o 12 % drahšia ako pre zákazníka VSD.
Prípojka elektriny na záhradu či chatu
Postup pri budovaní elektrickej prípojky na záhradu, chatu alebo rekreačné bývanie sa v princípe nelíši od postupov pre iné objekty. Projekt sa môže líšiť najmä veľkosťou ističa a počtom potrebných fáz. Odborníci však odporúčajú, aby odberatelia zvážili aspoň prípravu pre trojfázové pripojenie, aj keď pre súčasný odber elektrickej energie môže postačovať jednofázová prípojka. Toto zváženie môže priniesť výhody v budúcnosti, ak sa požiadavky na spotrebu zvýšia.
Rekonštrukcia a modernizácia elektrickej prípojky
Pri stavbe nového domu, zmene strechy alebo rozsiahlejšej rekonštrukcii elektroinštalácie, vrátane hlavného rozvádzača, môže byť nevyhnutné riešiť aj novú prípojku na elektrinu. Elektrická NN prípojka nie je len jednoduchý kábel, skrinka a elektromer. Zahŕňa prívodný kábel od prípojky, elektromerový rozvádzač s elektromerom, hlavným ističom a komponentmi hromadného diaľkového ovládania (HDO). Váš majetok zvyčajne začína káblom vedúcim z prípojkovej skrinky do elektromerového rozvádzača. Všetok materiál okrem elektromera či modulu HDO si následne hradíte vy.

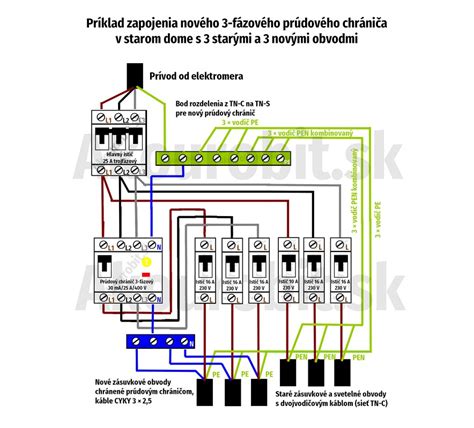

Pri rekonštrukcii staršieho domu sa môže stať, že pôvodný elektromerový rozvádzač a prípojková skrinka prekážajú. Ak do takejto prípojky zasiahnete, musíte ju zrekonštruovať tak, aby spĺňala aktuálne normy. Tieto zásahy nezahŕňajú bežné úkony ako odplombovanie hlavného ističa kvôli jeho výmene alebo opravu havarijného stavu. Staré prípojky často trpia opotrebovanými svorkami, uvoľnenými hliníkovými vodičmi (hliník "tečie"), čo spôsobuje vysoký prechodový odpor, prehrievanie svoriek a okolia, a zhoršenie stavu izolácie. Tieto problémy môžu viesť k požiaru alebo úrazu elektrickým prúdom.
Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd), je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami. Tým sa vyhnete potrebe kupovať alebo požičiavať samostatný stavebný rozvádzač.
Zjednodušený postup pre nové odbery (opakovaný prehľad)
Pre zjednodušenie a prehľadnosť, proces pripojenia nového odberu elektriny môžeme zhrnúť do nasledujúcich krokov:
- Žiadosť o pripojenie: Podajte žiadosť o pripojenie na stránke príslušného distribútora. Táto žiadosť by mala byť spracovaná do 30 dní.
- Technické podmienky a poplatok: Po obdržaní technických podmienok a schválení žiadosti uhradíte poplatok za pripojenie. Jeho výška závisí od veľkosti hlavného ističa a počtu fáz.
- Projekt a realizácia: Na základe schváleného projektu elektrikár zhotoví prípojku. Cena projektu sa pohybuje od cca 80 eur.
- Prípravné práce a revízia: Po odsúhlasení projektu distribučkou nasledujú prípravné práce, ktoré zahŕňajú ukladanie káblov, osadenie a zapojenie elektromerového rozvádzača. Následne je potrebná revízia prípojky vykonaná revíznym technikom.
- Zmluva s dodávateľom: Uzatvoríte zmluvu o dodávke elektriny s vami vybraným dodávateľom.
- Pripojenie: Po splnení všetkých náležitostí distribučka pripojí vaše odberné miesto do distribučnej sústavy.
Celý proces zriadenia elektrickej prípojky pre rodinný dom môže stáť od približne 800 eur (vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie). Všetko by malo trvať približne 2 mesiace, no v niektorých prípadoch sa môže natiahnuť aj na 3 či 4 mesiace.
Pre nové odberné miesta je možné využiť aplikáciu "Mapa pripojiteľnosti" na overenie dostupnej kapacity. Pre podanie žiadosti je nutná registrácia do portálu eVSD. Po prihlásení do portálu eVSD môžete zmluvu podpísať elektronicky a uhradiť pripojovací poplatok. Ak sú technické podmienky pripojenia vyžadujú predloženie projektovej dokumentácie, je potrebné ju dať vypracovať autorizovaným projektantom. Vybudovanie odberného elektrického zariadenia vrátane domovej prípojky s revíznou správou je možné realizovať svojpomocne alebo prostredníctvom služby "Pripoj svoj dom". Posledným krokom je uzatvorenie Zmluvy o združenej dodávke elektriny s vybraným dodávateľom.
