Vlastníte alebo staviate nehnuteľnosť, ktorá nie je pripojená do elektrickej siete? Zriadenie elektrickej prípojky je jedným z kľúčových krokov, ktorý je často nevyhnutný ešte pred samotnou výstavbou rodinného domu, chaty, garáže alebo iného objektu na pozemku. Stavebné práce vyžadujú pripojenie na elektrinu, a ak si stavebník neprinesie vlastný zdroj energie, zriadenie elektrickej prípojky je v tejto fáze nevyhnutnosťou. Proces pripojenia nového odberného miesta závisí od prevádzkovateľa distribučnej sústavy, pričom na Slovensku pôsobia traja hlavní hráči: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s. a Východoslovenská distribučná, a.s. Tento článok vás prevedie celým procesom od podania žiadosti až po finálne pripojenie k distribučnej sieti.

1. Žiadosť o pripojenie elektriny
Prvým formálnym krokom je podanie žiadosti o pripojenie elektriny. Táto žiadosť je zvyčajne dostupná na internetovej stránke príslušného distribútora elektrickej energie. V žiadosti je potrebné špecifikovať všetky relevantné údaje o budúcom odbernom mieste, vrátane adresy (alebo parcelného čísla pozemku s názvom ulice, ak ešte nemá oficiálnu adresu), ako aj vaše kontaktné údaje.
Je dôležité v žiadosti zohľadniť vaše budúce potreby. Ak plánujete využívať na vašom odbernom mieste hlavný istič s vyššou hodnotou ako 32 A alebo dvojtarifné meranie (čo umožňuje napríklad meranie spotreby elektriny v nízkej tarife, napríklad v noci pre ohrev vody), je potrebné to v žiadosti uviesť. V takýchto prípadoch môže byť na zabezpečenie požadovanej kapacity potrebné budovanie špecifických elektroenergetických zariadení na strane distribútora. V žiadosti je tiež vhodné označiť záujem o uzatvorenie zmluvy o pripojení, čím sa urýchli celý proces.
Po podaní žiadosti by sa mala distribučná spoločnosť vyjadriť do 30 dní. Toto vyjadrenie zvyčajne obsahuje stanovisko k žiadosti, informácie o mieste a technických podmienkach pripojenia. V prípade plánovania nového domu, k žiadosti je potrebné pripojiť aj povinnú prílohu, ako je napríklad číslo parcely pozemku s názvom ulice.
2. Návrh zmluvy o pripojení a úhrada poplatku
Po prijatí a spracovaní vašej žiadosti vám prevádzkovateľ distribučnej sústavy odošle na podpis návrh Zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Súčasťou tejto zmluvy sú informácie o technických podmienkach pripojenia, ktoré musíte splniť.
Vami podpísaná zmluva vám musí byť doručená späť distribútorovi do 30 kalendárnych dní od dátumu jej podpísania spoločnosťou. Po prijatí podpísanej zmluvy vám bude zaslaná zálohová faktúra na úhradu poplatku za pripojenie. Splatnosť tejto faktúry je zvyčajne 14 kalendárnych dní od dátumu jej vystavenia. Cena za pripojenie je potrebné uhradiť najneskôr do 14 kalendárnych dní od vášho podpísania Zmluvy o pripojení. Ak poplatok neuhradíte v stanovenom termíne, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie.
Cena za pripojenie sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur. Závisí od konkrétnych zvolených riešení, veľkosti hlavného ističa a počtu fáz. Napríklad, pre trojfázový istič s veľkosťou 25 A, ktorý je bežný pre rodinné domy, sa poplatok môže pohybovať okolo 200 eur. Veľkosť ističa sa odvodzuje od potrebného výkonu a spotrebičov, teda na čo všetko budete elektrinu v danom mieste potrebovať. Pri výbere konkrétneho riešenia vám pomôže projektant, dodávateľ energií alebo iný odborník. Z porovnania cenníkov prevádzkovateľov distribučných sietí vyplýva, že najnižšie poplatky za pripojenie zaplatia zákazníci Východoslovenskej distribučnej, najvyššie klienti Stredoslovenskej distribučnej.
3. Splnenie technických podmienok a príprava odberného miesta
Po uhradení poplatku a uzatvorení zmluvy sa dostávame k fáze prípravy odberného miesta. Je nevyhnutné pripraviť odberné miesto v zmysle technických podmienok pripojenia uvedených v prílohe č. 1 Zmluvy o pripojení.

Tento krok zahŕňa viacero činností:
- Vypracovanie projektovej dokumentácie: V tomto bode je potrebné si dať vypracovať projektovú dokumentáciu elektroenergetického zariadenia. Väčšinou sa to rieši cez elektrikára, ktorého si treba zavolať na obhliadku miesta budúcej elektrickej prípojky, alebo cez projektantskú spoločnosť, ktorá vám vypracovala projekt k rodinnému domu či inej stavbe. Projekt musí navrhovať odborne spôsobilá osoba. Cena za projekt elektrickej prípojky začína na cca 80 €.

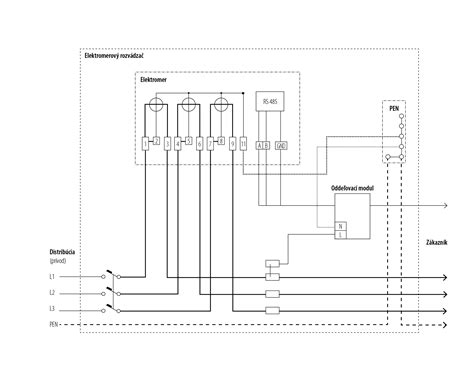

- Umiestnenie elektromerového rozvádzača: Elektromerový rozvádzač musí byť umiestnený na hranici pozemku tak, aby bol kedykoľvek prístupný z verejného priestranstva. Pri inštalácii nového samostatne stojaceho elektromerového rozvádzača nezabudnite namontovať aj vývodový istič (tzv. vypínací prvok spätného napätia). Rozvádzač musí byť uzemnený a jeho zemný odpor nesmie presiahnuť 5 Ohm.
- Výkopové práce a uloženie kábla: Jama (kanál) na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva zvyčajne 20 - 30 cm. Pred začatím výkopových prác je nevyhnutné zistiť, či cez dané miesta nevedú iné inžinierske siete (plyn, voda, optické káble) a v prípade potreby si zabezpečiť ich vytýčenie. Kábel sa odporúča uložiť do chráničky, ktorá ho chráni pred mechanickým poškodením. Ako prívodný kábel sa v drvivej väčšine používa hliníkový kábel s označením AYKY. V prípade dvojtarifného merania sa k hlavnému prívodnému káblu ukladá ešte druhý kábel (napr. CYKY-J3x1,5).
- Uzemnenie: Uzemnenie sa vykonáva pomocou pásoviny, ktorá sa kladie na dno výkopu a pripája sa ku elektromerovému rozvádzaču.
- Zásyp a výstražná fólia: Po uložení kábla a uzemnenia sa výkop zasype asi 20 cm vrstvou hliny. Po tejto vrstve sa ukladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení fólie sa jama kompletne zasype.
- Zapojenie rozvádzača: Po osadení elektromerového rozvádzača je potrebné doňho pripojiť kábel (alebo káble v prípade dvojtarifu) a uzemnenie. Tieto úkony je odporúčané zveriť do rúk kvalifikovaného elektrikára.
Po vybudovaní elektrického prívodu a osadení elektromerového rozvádzača je potrebné potvrdiť distribútorovi pripravenosť odberného miesta. V prípade elektronického podania žiadosti je možné toto potvrdenie realizovať online, inak poštou.
4. Dodanie dokumentácie a revízia
Po pripravení odberného miesta je potrebné doručiť prevádzkovateľovi distribučnej sústavy doklady uvedené v technických podmienkach pripojenia. Zoznam požadovanej dokumentácie nájdete v prílohe č. 1 Zmluvy o pripojení. Medzi najčastejšie požadované dokumenty patria:
- Projekt elektrickej prípojky
- Revízna správa (Odborná prehliadka a odborná skúška - OP/OS)
- Zakreslenie skutočného vyhotovenia (v prípade zmien oproti projektu)
Revíznu správu vykonáva revízny technik s príslušným oprávnením. Túto správu je nutné doložiť distribútorovi, často už elektronicky prostredníctvom aplikácie na sledovanie stavu žiadosti. Po presmerovaní do tejto aplikácie vložte číslo vašej žiadosti o pripojenie a vykonajte overenie vložením identifikačných údajov.
Distribučná spoločnosť sa do 30 kalendárnych dní vyjadrí k zaslaným dokumentom. Ak je vyjadrenie pozitívne, distribučná spoločnosť do 3 pracovných dní vystaví potvrdenie o splnení technických podmienok pripojenia.
5. Výber dodávateľa elektriny a montáž elektromera
Keď sú všetky technické podmienky splnené a máte potvrdenie od distribučnej spoločnosti, je čas na posledný krok z hľadiska pripojenia: výber dodávateľa elektrickej energie.
Keďže distribučná spoločnosť zabezpečuje iba pripojenie k elektrickej sieti, je na vás, aby ste si zvolili spoločnosť, ktorá bude vašu elektrickú energiu dodávať. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Výber dodávateľa je vhodné realizovať na základe referencií, dostupnosti, ceny či dôvery k danému dodávateľovi. Dodávateľa môžete neskôr zmeniť.
Po výbere dodávateľa s ním uzatvoríte Zmluvu o dodávke a distribúcii elektrickej energie. Dodávateľskej spoločnosti sa okrem zmluvy o dodávke elektriny posiela aj zmluva o pripojení s distribučnou spoločnosťou a revízna správa.
Po prijatí všetkých potrebných dokumentov od vás, dodávateľ dá pokyn distribučnej spoločnosti a tá do 5 pracovných dní vyšle technikov, ktorí vám namontujú elektromer na pripravené odberné miesto. O montáž elektromera nás musí požiadať váš dodávateľ elektriny. Po zaplombovaní rozvádzača a hlavného ističa je odber elektriny oficiálne možný.
Celý proces od podania prvej žiadosti po spustenie prvého spotrebiča alebo zasvietenie svetla trvá spravidla tri až štyri mesiace, v závislosti od rýchlosti vybavovania jednotlivých krokov a od komplexnosti pripojenia.
Ako nainštalovať hrubú elektrinu v novostavbe - Sprievodca pre začiatočníkov v elektroinštalácii
Náklady na novú elektrickú prípojku
Celkové náklady na zriadenie elektrickej prípojky sa môžu výrazne líšiť v závislosti od mnohých faktorov. Okrem spomínaného poplatku za pripojenie, ktorý závisí od veľkosti ističa, treba započítať aj:
- Projekt: Cena projektu sa môže pohybovať od zhruba pár desiatok eur po 150 eur.
- Materiál: Náklady na samotnú elektrickú prípojku vrátane materiálu (skriňa s ističom, elektromer, kábel) môžu dosiahnuť vyše 500 eur. Cena kábla sa pohybuje okolo 10 eur za meter.
- Práca: Náklady na prácu, vrátane výkopových prác, ak ich nerobíte svojpomocne.
- Revízna správa: Cena do 50 eur.
- Vecné bremeno: Ak je potrebné zriadiť vecné bremeno na cudzom pozemku, náklady sa môžu navýšiť.
- Pretlakové práce: Pretláčanie chráničky na kábel pod cestou, ak bude miesto pripojenia na druhej strane, prípojku predraží.
V praxi môžu náklady na elektrickú prípojku pre rodinný dom začínať niekde na 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Pri zriaďovaní prípojky na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd) je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami, aby ste nemuseli kupovať alebo požičiavať samostatný stavebný rozvádzač.
Zmena odberateľa elektriny
Ak požadujete len zmenu odberateľa elektriny na existujúcom odbernom mieste, nie je potrebné absolvovať celý proces zriadenia novej prípojky. V takom prípade kontaktujte priamo svojho dodávateľa elektriny.
Dôležité poznámky a normy
Pri realizácii elektrickej prípojky je dôležité dodržiavať príslušné technické normy, napríklad normu STN 33 3320, ktorá definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Táto norma stanovuje podmienky na pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny.

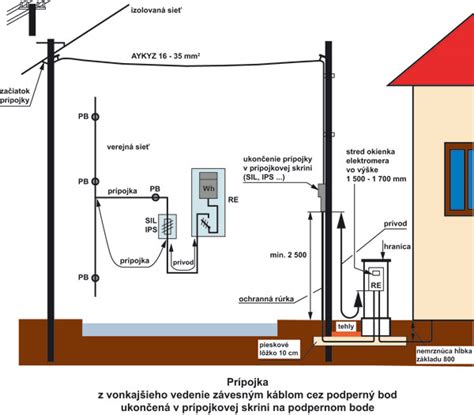

Elektrická prípojka začína odbočením od zariadenia verejného rozvodu elektrickej energie smerom k odberateľovi. Časť prípojky od posledného podperného bodu do prípojkovej skrine má byť čo najkratšia, prednostne vyhotovená káblom. Kábel ani izolované vodiče nesmú byť prerušované ani nastavované.
Pre každý objekt sa má zriadiť len jedna elektrická prípojka. Pre bezpečné vykonávanie obsluhy a prác musí byť pred prípojkovou skriňou voľný priestor minimálnej šírky 0,8 m.
V prípade otázok ohľadom procesu pripojenia a technických podmienok sa neváhajte obrátiť na príslušného regionálneho prevádzkovateľa distribučnej sústavy.
