Dôkladné zasypanie kanalizačných rúr: Kľúč k dlhodobej funkčnosti

Správne zasypanie kanalizačných rúr je kritickou fázou inštalácie celého kanalizačného systému, ktorá má zásadný vplyv na jeho dlhodobú funkčnosť a bezproblémovú prevádzku. Nesprávne postupy môžu viesť k častým poruchám a nutnosti nákladných opráv. Tento proces si vyžaduje dôkladné plánovanie, dodržiavanie technických noriem a použitie vhodných materiálov a techník.

Fázy pokladania a príprava podkladu

Proces pokladania plastových kanalizačných rúr je detailne definovaný normou UNI EN 1610 z októbra 2015. Počas celej inštalácie je nevyhnutné predchádzať preniknutiu akýchkoľvek úlomkov alebo cudzích telies do vnútra potrubia a zároveň chrániť vnútorný povrch pred poškodením. Základom úspešnej inštalácie je kontrola rovnosti a hladkosti podkladu, pričom všetky nerovnosti, ktoré by mohli potrubie poškodiť, musia byť odstránené. Pokladacia plocha musí zaručovať absolútnu súsúslednosť uloženia.

V úsekoch, kde hrozí sadnutie terénu, je nevyhnutné prijať špecifické opatrenia, ako je použitie vhodných spojok alebo špeciálne úpravy dna žľabu. Všeobecne sa odporúča vytvoriť podklad z drobného piesku alebo štrku, nikdy nie z materiálu s ostrými hranami.

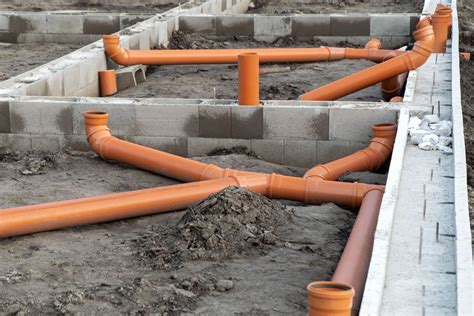

Príprava podkladu pre kanalizačné potrubie

Spájanie a ukladanie rúr

Rúry sa všeobecne spájajú pomocou spojok na dne výkopu. Vzhľadom na nízku hmotnosť plastového potrubia však existuje aj možnosť spájania mimo výkopu. Pred samotným spojením je kľúčové zabezpečiť dokonalú čistotu koncov rúr, špeciálnych kusov a príslušných tesnení. Pri spájaní jednotlivých segmentov potrubia je potrebné dbať na správne tesnenie spojov.

Pri kladení kanalizačného potrubia je dôležité dbať na jeho čistotu, aby sa zachovala vodotesnosť. V pravidelných intervaloch je vhodné osadiť revízne šachty, ktoré umožnia kontrolu a čistenie systému. Pre zabezpečenie správneho odtoku odpadových vôd je nevyhnutné dodržať správny spád rúr, ktorý by mal byť 2 až 2,5 cm na jeden meter potrubia. V prípade kamenistého podložia je potrebné ho vysypať jemne zrnitým materiálom, štrkom, a naň položiť kanalizačné potrubie. Veľmi nestabilné podložie je možné spevniť vybetónovaním a následným vytvorením klasického podložia z jemného materiálu a štrku, prípadne s použitím fólie.

Pri potrubiach privádzajúcich alebo odvádzajúcich vodu je vo všeobecnosti dobré vyhýbať sa 90° kolenám; dve 45° kolená sú preferovaným riešením.

Zasypanie výkopu: Detailný pohľad

Zasýpanie výkopu kanalizácie je chúlostivá, ale mimoriadne dôležitá činnosť. Nesprávne zhutnenie pôdy môže negatívne ovplyvniť ako pevné, tak aj pružné rúry a viesť k ich zlomeniu. Proces zhutňovania musí byť vykonávaný s maximálnou starostlivosťou a dodržaním postupných vrstiev.

Dôkladné spevnenie: Zhutňovanie sa musí vykonávať v postupných vrstvách s hrúbkou približne 30 cm. Toto zhutnenie by malo dosiahnuť minimálne jeden meter pokrytia nad horným oblúkom rúry. Cieľom je dosiahnuť Proctorov index 90-92 %, čo garantuje dostatočnú stabilitu.

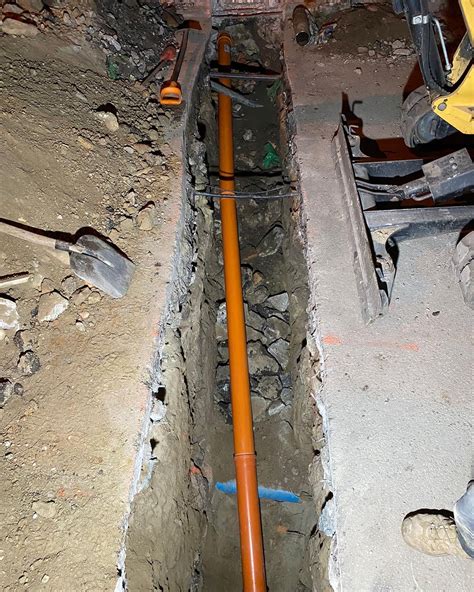

Zhutňovanie zeminy okolo kanalizačného potrubia

Prostriedky na zhutňovanie: Do výšky jedného metra nad horným oblúkom rúry sa musí zhutňovanie vykonávať ľahkými prostriedkami, napríklad vibračnými doskami s nízkou hmotnosťou. Nad touto úrovňou je možné použiť bežné prostriedky na zhutňovanie.

Obsypový materiál sa musí zhutňovať vibračným zariadením a vyžaduje si navrstvenie až do výšky približne 20 cm nad kanalizačné potrubie. Cieľom je, aby sa obsypový materiál dostal medzi výkop a potrubie a celé potrubie chránil pred prípadnými deformáciami.

Kanalizačné šachty: Nevyhnutný prvok systému

Kanalizačná alebo revízna šachta je nevyhnutnou súčasťou kanalizačnej prípojky pre splaškové a odpadové vody. Je určená na vykonávanie kontroly a údržby potrubia, čím zabezpečuje jeho správne fungovanie.

Šachtové dno sa umiestni do zhutneného podsypu. Následne sa napojí vstupné a výstupné potrubie a šachtová rúra sa zasunie do šachtového dna. Proces postupného obsypávania a hutnenia pokračuje až do úrovne 10 cm pod spodnou časťou, kde je plánované osadenie rámu či prstenca, ktorý sa potom osadí do betónového lôžka.

Umiestnenie šachty závisí od dispozičného usporiadania celku, využitia kanalizácie, ale aj od lokálnych podmienok kanalizačnej siete. Pre každú nehnuteľnosť je potrebná samostatná kanalizačná prípojka. V prípade potreby zmeny smeru kanalizačnej prípojky je nevyhnutné na mieste zmeny vybudovať kanalizačnú šachtu.

Ako fungujú kanalizačné systémy?

Materiály a dimenzovanie

Kanalizačný systém musí byť dimenzovaný podľa množstva odpadovej vody, ktorú bude odvádzať. Plastové, betónové alebo kamenové potrubia majú rôzne vlastnosti a výber materiálu by mal zohľadňovať technické požiadavky stavby, miestne podmienky a dlhodobú udržateľnosť systému.

Všeobecne platí pravidlo, že čím je kanalizácia hlbšie uložená, tým by mal byť vyšší priemer rúry. Šírka okolitého výkopu musí byť dostatočná na správne obloženie rúry podporným štrkom, pieskom, prípadne fóliou.

Profesionálna inštalácia vs. svojpomocná realizácia

Hoci sa niektorí majitelia rozhodnú pre svojpomocnú realizáciu inštalácie kanalizačného systému, profesionálna inštalácia je dôrazne odporúčaná. Profesionáli disponujú potrebnými znalosťami, skúsenosťami a technikou na zabezpečenie dlhodobej spoľahlivosti a minimalizáciu rizík.

Pri svojpomocnej montáži je nevyhnutné vypracovať detailný plán trasy potrubia, zabezpečiť dostatočnú hĺbku a šírku výkopu, dbať na správne tesnenie spojov a dodržiavať postupy pri zasypávaní a zhutňovaní. Po úspešnej montáži je dôležité vykonať skúšku prietoku a tesnosti.

Sanácia potrubia: Moderné riešenia opráv

V prípade porúch kanalizačného potrubia nie je vždy nutné pristúpiť k rozsiahlym výkopovým prácam. Sanácia potrubia ponúka moderné a efektívne riešenia, ktoré sú často rýchlejšie a menej nákladné ako tradičné opravy.

Metódy ako CIPP lining repair (líniová sanácia dlhšieho úseku inverzným spôsobom) alebo oprava krátkou vložkou (napríklad quick lock systém) umožňujú opravu poškodených úsekov bez nutnosti rozsiahlych výkopov. Pri rekonštrukcii dlhších úsekov sa využíva zavedenie sanačného rukáva pomocou inverzného zariadenia a vytvrdzovanie živice.

Schéma líniovej sanácie potrubia

Pri výmene stúpačiek v murive alebo bytových jadrách sa dá využiť nástreková metóda s metličkovaním, ktorá vytvára súvislú nepriepustnú vrstvu. Systém Spraypoxy je univerzálny a umožňuje čistenie, kamerovú kontrolu a nanášanie živice jedným zariadením.

V prípade vzniku dutín (kaverien) okolo kanalizácie, ktoré môžu spôsobiť prepadnutie potrubia, sa realizujú injektáže dutín cementovou zmesou.

Sanácii potrubia predchádza obhliadka miesta vrátane kontroly potrubia inšpekčnou kamerou, ktorá je často poskytovaná bezplatne. Cena za sanáciu je individuálna a závisí od rozsahu poškodenia a zvolenej metódy.

Dôležitosť výberu a inštalácie

Správny výber a inštalácia kanalizačného systému sú základom pre jeho dlhodobú spoľahlivosť. Je nevyhnutné zvážiť technické požiadavky stavby, miestne podmienky a dlhodobú udržateľnosť systému. Netreba zabúdať ani na dôležité prvky ako sú kanalizačné vpuste, žľaby a nádrže na vodu.

Pripojenie na kanalizáciu je klasifikované ako vodná stavba, preto je rozumné zveriť túto prácu profesionálom. Zlyhanie kanalizácie môže viesť k vážnym problémom, od šírenia zápachu a porúch potrubia až po ohrozenie kvality pitnej vody.

Dodržiavanie týchto zásad pri inštalácii a údržbe kanalizačných systémov zaručuje ich bezproblémovú prevádzku a minimalizuje riziko budúcich nákladných opráv.
