Sústava vodných diel Gabčíkovo: História, Prevádzka a Význam

Sústava vodných diel Gabčíkovo predstavuje monumentálny inžiniersky projekt, ktorý zásadným spôsobom ovplyvnil nielen energetiku a hospodárstvo Slovenska, ale aj životné prostredie a medzinárodné vzťahy. Tento rozsiahly systém, pôvodne plánovaný ako spoločný projekt Československa a Maďarska, sa stal predmetom dlhoročných diskusií, sporov a napokon aj symbolom úspešného ukončenia významnej časti projektu na slovenskej strane. Jeho hlavným cieľom bolo zabezpečiť ochranu pred povodňami, umožniť lodnú dopravu na Dunaji a produkovať čistú elektrickú energiu.

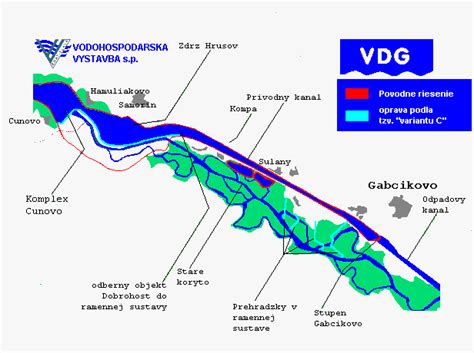

Mapa sústavy vodných diel Gabčíkovo

Počiatky projektu: Zmluva a Spoločný zámer

História Sústavy vodných diel Gabčíkovo-Nagymaros (SVD G-N) siaha do obdobia, kedy bola na základe medzinárodnej zmluvy z roku 1977 schválená výstavba cezhraničného hrádzového systému na Dunaji. Cieľom tohto ambiciózneho projektu bolo regulovať tok rieky v úseku od Bratislavy po Budapešť, čím by sa zabránilo ničivým povodniam, aké postihli región v rokoch 1945 a 1965. Okrem protipovodňovej ochrany mala sústava zabezpečiť aj produkciu čistej elektrickej energie a zlepšiť podmienky pre lodnú dopravu. Pôvodný plán predpokladal výstavbu dvoch hlavných stupňov: vodného diela Gabčíkovo na území vtedajšej Československej socialistickej republiky s ôsmimi turbínami s celkovým výkonom 720 MW a menšej priehrady a elektrárne pri maďarskej obci Nagymaros s kapacitou 158 MW. Odklonenie časti toku Dunaja malo byť realizované umelým kanálom z oblasti Dunakiliti do Gabčíkova, pričom spätné vovedenie vody do Dunaja by bolo zabezpečené pri Nagymarosi. Práce na projekte sa začali v roku 1978, avšak už v roku 1981 došlo k dohode o spomalení výstavby z dôvodu ekonomických ťažkostí.

Zastavenie prác a alternatívne riešenie: Variant C

Situácia sa dramaticky zmenila v roku 1989, kedy Maďarsko jednostranne zastavilo práce na projekte. Tento krok bol motivovaný rastúcimi obavami o životné prostredie a ekonomickou neudržateľnosťou projektu, ako aj silným odporom domácej verejnosti a environmentálnych organizácií, ako bol napríklad Duna Kör. Na slovenskej strane však boli stavebné objekty už vo vysokom štádiu rozpracovanosti a ich dokončenie bolo považované za nevyhnutné pre zabezpečenie protipovodňovej ochrany a energetickej bezpečnosti. Po neúspešných rokovaniach s maďarskou stranou sa československá vláda rozhodla pre alternatívne riešenie, známe ako "Variant C". Tento variant spočíval v prehradení koryta Dunaja pri Čunove a vybudovaní vodného diela výlučne na území Slovenska. Cieľom bolo minimalizovať ekonomické a ekologické straty spôsobené zastavením projektu na maďarskej strane a zároveň zabezpečiť funkčnosť už vybudovaných častí sústavy. Výstavba Variant C sa začala v novembri 1991.

Diagram porovnávajúci pôvodný projekt a Variant C

Medzinárodný súdny dvor a Uznanie oprávnenosti

Rozhodnutie o realizácii Variant C viedlo k medzinárodnému sporu medzi Slovenskou republikou (ako nástupníckou krajinou Československa) a Maďarskom. Spor sa dostal pred Medzinárodný súdny dvor v Haagu, ktorý v roku 1997 vyniesol rozsudok potvrdzujúci platnosť Zmluvy z roku 1977. Súd zároveň vyhlásil vybudovanie náhradného riešenia (stupňa Čunovo) za oprávnené a uložil obom stranám viesť rokovania v dobrej vôli o naplnení pôvodných cieľov zmluvy. Aj napriek tomuto rozhodnutiu však medzinárodný spor v plnom rozsahu nebol dodnes vyriešený. V rámci usporiadania vzťahov boli uzatvorené dohody o dodržiavaní prevádzkových vodných stavov v starom koryte Dunaja a v Mošonskom ramene a o nevyhnutnom monitoringu.

Prevádzka a Funkcie Sústavy vodných diel Gabčíkovo

Sústava vodných diel Gabčíkovo je najväčším vodohospodárskym projektom na Slovensku a jedným z najvýznamnejších v Európe. Jej súčasťou je rozsiahla vodná plocha zdrže Hrušov, ktorá je chránená systémom hrádzí a priesakových kanálov. Stupeň Čunovo zabezpečuje prerozdelenie vody do Mošonského ramena a zároveň slúži na výrobu elektrickej energie vo vodnej elektrárni Čunovo. Prívodný kanál privádza vodu zo zdrže Hrušov k hlavnej Vodnej elektrárni Gabčíkovo, ktorá je srdcom celého projektu. Táto elektráreň je vybavená ôsmimi turbínami s celkovým inštalovaným výkonom 720 MW a pokrýva približne osem percent celkovej spotreby elektriny na Slovensku. Odpadový kanál odvádza vodu od stupňa Gabčíkovo späť do pôvodného koryta Dunaja.

Jak Funguje Vodní Elektrárna? Výroba Elektřiny z Vody, Turbíny, Přehrady a Princip přeměny Energie

Okrem výroby elektrickej energie plní Sústava vodných diel Gabčíkovo aj ďalšie kľúčové funkcie:

  • Plavebná prevádzka: Plavebné komory umožňujú bezpečnú a nepretržitú lodnú dopravu na Dunaji, čím prispievajú k rozvoju medzinárodného obchodu a dopravy. Dňa 6. novembra 1992 preplávala prívodným kanálom a plavebnou komorou v Gabčíkove ako prvá osobná loď Martin. Prvé nákladné lode, Fatra a Žitava, sa preplavili dňa 9. novembra 1992. Výstavba stupňa Gabčíkovo a súvisiacich objektov odstránila brodové úseky a umožnila plavbu lodí s minimálnou hĺbkou ponoru. V rámci modernizácie bola 21. decembra 2023 oficiálne spustená ľavá plavebná komora po takmer piatich rokoch rekonštrukcie.
  • Protipovodňová ochrana: Dielo zohráva kľúčovú úlohu pri ochrane územia pred povodňami, najmä v úseku od Sapu po Štúrovo a na priľahlých tokoch Váhu a Hrona. Jeho efektivita sa naplno preukázala počas storočnej vody v roku 2013, kedy boli mimoriadne stavy hladiny Dunaja úspešne riadené bez väčších škôd.
  • Ekologická funkcia a rekreácia: Podľa odborníkov vytvorilo vodné dielo aj unikátne podmienky pre vznik a udržanie vzácnych biotopov v okolí starého koryta Dunaja, ktoré by bez zmien prirodzeného prúdenia rieky dnes neexistovali. Areál vodných športov Divoká voda pri Čunove sa stal centrom pre rozvoj vodných športov a vychoval mnohých olympijských víťazov.

Mýty a Fakty o Vodnom diele Gabčíkovo

Napriek tridsiatim rokom prevádzky Sústavy vodných diel Gabčíkovo-Nagymaros stále pretrváva u časti verejnosti neznalosť, ktorá vedie k šíreniu rôznych mýtov. Vodohospodárska výstavba, a. s., ktorá prevádzkuje vodné dielo, sa snaží tieto mýty vyvracať a prezentovať fakty.

FAKT č. 1: Vodné dielo Gabčíkovo nie je čierna stavba.Pojem "čierna stavba" sa vzťahuje na stavby postavené bez stavebného povolenia alebo v rozpore s ním. Žiadny stavebný objekt SVD Gabčíkovo-Nagymaros, vrátane Vodnej elektrárne Gabčíkovo, nespĺňa tieto kritériá. Energetická aj stavebná časť elektrárne majú platné stavebné povolenia vydané v auguste 1984 a januári 1987. Všetky objekty súvislosti s dielom prešli riadnym kolaudačným konaním a majú právoplatné rozhodnutia o trvalom užívaní stavby.

FAKT č. 2: Vodné dielo neslúži len na výrobu elektriny.Ako už bolo spomenuté, sústava má multifunkčný charakter. Jej prínos spočíva v zabezpečení lodnej dopravy, protipovodňovej ochrane, produkcii elektriny a tiež v podpore ekologických funkcií a rekreačných aktivít.

FAKT č. 3: Československo nezmenilo plán výstavby svojvoľne.Rozhodnutie o alternatívnom riešení (Variant C) bolo reakciou na jednostranné zastavenie prác zo strany Maďarska a bolo prijaté po neúspešných rokovaniach s cieľom minimalizovať škody a zabezpečiť funkčnosť už investovaných prostriedkov. Medzinárodný súdny dvor v Haagu potvrdil porušenie zmluvy zo strany Maďarska.

FAKT č. 4: Prehradenie Dunaja nespôsobilo vyplavenie toxických látok.Štúdie nepreukázali príčinnú súvislosť medzi prevádzkou vodného diela a prenikaním toxických látok do prírody zo starých environmentálnych záťaží. Vodohospodárska výstavba nie je pôvodcom týchto záťaží. Pravidelné monitorovanie vplyvu sústavy na životné prostredie potvrdzuje, že pozitívne vplyvy jednoznačne prevládajú. Vďaka Variant C mohlo napríklad vzniknúť prostredie pre múzeum Danubiana.

FAKT č. 5: Vodohospodárska výstavba nezamlčiava negatívne vplyvy Gabčíkova.Spoločnosť pravidelne informuje o prevádzke diela, organizuje konferencie a spolupracuje s environmentálnymi organizáciami pri identifikácii a odstraňovaní prípadných negatívnych vplyvov na životné prostredie. Všetky aktivity sú financované z vlastných zdrojov alebo z úverov, nie zo štátneho rozpočtu.

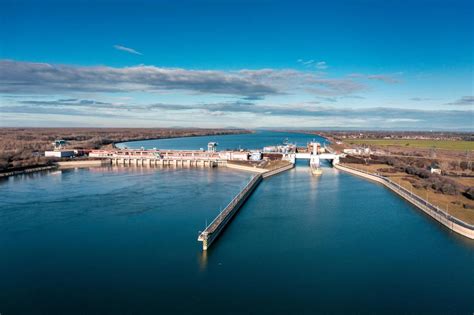

Fotografia Vodnej elektrárne Gabčíkovo

Modernizácia a Budúcnosť

Prevádzka Vodnej elektrárne Gabčíkovo prešla v rámci privatizácie Slovenských elektrární pod správu štátneho podniku Vodohospodárska výstavba, š. p. V roku 2025 si pripomíname 33 rokov úspešnej a bezpečnej prevádzky Vodného diela Gabčíkovo. V decembri 2023 bola po rozsiahlej modernizácii spustená ľavá plavebná komora, čo predstavuje významný krok k zabezpečeniu jej dlhodobej prevádzkyschopnosti a efektivity. Celkové náklady na Vodné dielo Gabčíkovo, vrátane súvisiacich infraštruktúrnych investícií, presiahli v roku 2012 sumu 1,3 miliardy eur. Počas rokov prevádzky bolo nutné investovať milióny eur do opráv plavebných komôr a odstránenia porúch na dilatačných škárach. Sústava vodných diel Gabčíkovo tak aj naďalej zostáva kľúčovým strategickým dielom pre Slovensko, ktoré zabezpečuje energetickú bezpečnosť, ochranu pred povodňami a podporuje medzinárodnú lodnú dopravu.

Dodnes (2024) pretrváva medzinárodný spor medzi Slovenskom a Maďarskom, ktorý vznikol v dôsledku rozdielnych prístupov k realizácii spoločného projektu. Napriek komplexnosti a kontroverznosti jeho histórie, Sústava vodných diel Gabčíkovo predstavuje neoddeliteľnú súčasť slovenskej infraštruktúry a jej prínosy pre spoločnosť sú nespochybniteľné.
