Kolaudácia domu predstavuje finálny, zákonom vyžadovaný krok, ktorý predchádza oficiálnemu užívaniu nehnuteľnosti. Stavebný úrad prostredníctvom tohto procesu potvrdí, že váš dom je spôsobilý na bývanie. Hoci sa môže zdať ako formalita, kolaudačný proces je pomerne náročný a jeho podceňovanie sa nevypláca. Legislatívne zmeny, ktoré nadobudli účinnosť, priniesli nové pravidlá a požiadavky, ktoré je nevyhnutné poznať skôr, než podáte žiadosť o kolaudáciu.
Čo je kolaudácia domu a kedy je potrebná?
Kolaudácia domu je oficiálny proces, v priebehu ktorého stavebný úrad overí zhodu stavby so stavebným povolením, schválenou projektovou dokumentáciou, technickými normami a všeobecne záväznými právnymi predpismi. Nie je to len formalita. Bez právoplatného kolaudačného osvedčenia nemôžete dom legálne obývať, zapísať do katastra ako dokončený, ani získať súpisné číslo a trvalý pobyt.
Podľa nového stavebného zákona už dodatočná kolaudácia domu nie je možná, s výnimkou stavieb postavených do 31. marca 2024. Nový stavebný zákon stanovuje povinnosť kolaudácie pre všetky stavby, na ktoré bolo vydané rozhodnutie o stavebnom zámere. Po novom sa kolaudácia nevyžaduje na ohlasované stavby, teda ani na drobné stavby do 50 m², ktoré je potrebné ohlasovať. Tento proces je povinný pre každú dokončenú stavbu alebo jej časť, na ktorú bolo vydané stavebné povolenie. Bez právoplatného kolaudačného rozhodnutia nemôžete stavbu legálne užívať.
Kolaudácia sa vyžaduje na každú rekonštrukciu a terénnu úpravu, na ktorú bolo vydané rozhodnutie o stavebnom zámere. V praxi ide o väčšie rekonštrukcie a prístavby, ktoré by mohli mať vplyv na bezpečnosť, nadstavby alebo zmeny konštrukčných riešení. Postup a priebeh kolaudácie prístavby, zákonné lehoty a správne poplatky sú obdobné ako pri novostavbách, s tým rozdielom, že sa hodnotí len nová alebo upravená časť stavby a jej vplyv na konštrukciu. Predpísaná dokumentácia sa tiež predkladá len pre zmenenú časť stavby. Energetický certifikát sa vyžaduje len pri zásahoch, ktoré menia energetické parametre budovy.

Legislatívne zmeny a nové pravidlá od roku 2025
Slovenská stavebná legislatíva prešla zásadnou reformou, ktorá ukončila platnosť takmer 50 rokov starého stavebného zákona č. 50/1976 Zb. Nahradili ho nové právne predpisy - zákon o územnom plánovaní (č. 200/2022 Z. z.), účinný od 27. júna 2024, a zákon o výstavbe (č. 201/2022 Z. z.), ktorý platí od 1. apríla 2025.
Zmeny sa dotkli aj kolaudačného procesu, ktorý kladie väčší dôraz na dodržiavanie projektovej dokumentácie a technických noriem. Pre stavebníkov je preto dôležité poznať aktuálne pravidlá už pri príprave stavby. Celkovo nový stavebný zákon priniesol modernejší, prehľadnejší a efektívnejší systém, ktorý v roku 2026 poskytuje stabilný rámec pre výstavbu aj rozhodovanie stavebných úradov.
Významne sa znížila administratívna záťaž pre stavebníkov, developerov aj štát. Zjednodušil sa celý proces povoľovania a realizácie stavieb, od návrhu stavebného zámeru po kolaudáciu. Zaviedla sa postupná, realizovateľná centralizácia, elektronizácia, digitalizácia a profesionalizácia výkonu stavebnej agendy, čo zahŕňa aj potrebu kvalifikácie pracovníkov stavebného úradu.
Čo a pre koho sa konkrétne zmení?
- Zlúčenie častí stavieb: Viaceré na seba nadväzujúce a vzájomne podmieňujúce sa rozhodnutia alebo súhlasy sú zlúčené do jedného stavebného konania k hlavnej stavbe.
- Zlúčenie a skrátenie konaní: Územné konanie je zlúčené so stavebným konaním, čím sa povoľovací proces výrazne skracuje.
- Zrušenie opätovného vyjadrovania sa: Verejnosť sa k jednej stavbe vyjadruje len raz. Dvojstupňové posudzovanie v územnom a stavebnom konaní bolo zrušené, čo zjednodušuje a urýchľuje schvaľovanie.
- Fikcia súhlasu: Ak je stavba v súlade s územnoplánovacou dokumentáciou, obec má 60 až 90 dní na vyjadrenie. Po uplynutí tejto lehoty automaticky nastáva fikcia súhlasu.
- Stavby, ktoré sa neohlasujú: Drobné stavby a stavebné úpravy (prístrešky do 50 m², bazény do 25 m², garáže, kôlne, fotovoltické zariadenia do 100 kW) sa neohlásujú, ak nie sú na verejnom priestranstve alebo do 2 m od susedného pozemku. Zároveň sa rozšíril okruh jednoduchých stavieb.
- Čierne stavby: Stavby realizované bez povolenia už nie je možné dodatočne povoliť. Vlastník je povinný zabezpečiť ich odstránenie podľa postupu stanoveného zákonom.
Najvýraznejším pozitívom stavebnej reformy je, že nové konania sú postavené na elektronizácii procesov, na ktorú nadväzuje aj zmena fungovania verejnej správy. Kľúčovým nástrojom sa stal informačný systém URBION, prostredníctvom ktorého prebiehajú procesy územného plánovania aj stavebné konania. Systém URBION prináša jednotné elektronické formuláre a zdieľané úložisko dokumentácie. Jeho rozšírená verzia je plánovaná na marec 2026, čím sa elektronizácia stavebných procesov ďalej posilní a zjednoduší.
Po novom sa kolaudácia nevyžaduje na ohlasované stavby, teda ani na drobné stavby do 50 m², ktoré je potrebné ohlasovať. Zmeny nastali aj v spôsobe komunikácie so stavebným úradom. Po novom žiada stavebník o kolaudáciu výlučne elektronicky, a to cez Portál výstavby, kde súčasne sprístupňuje potrebnú dokumentáciu. Týka sa to všetkých, ktorí začali s výstavbou po 1. apríli 2025. Ďalšou novinkou je povinnosť stavbyvedúceho vypracovať záverečné stanovisko, ktoré sa prikladá k žiadosti.
Postup a priebeh kolaudácie
Proces kolaudácie domu pozostáva z viacerých krokov, vrátane overenia stavby, technickej kontroly a vydania kolaudačného rozhodnutia. Stavebník predkladá kompletnú výkresovú dokumentáciu a spolupracuje so stavebným úradom, ktorý preveruje súlad so schváleným projektom. V prípade potreby je možné využiť odborné konzultácie, aby proces prebehol bez komplikácií. Kolaudácia sa vždy začína na podnet stavebníka.
Fázy kolaudačného procesu:
- Podanie žiadosti: Celý proces začína vždy podávaním návrhu na vydanie kolaudačného rozhodnutia na príslušnom stavebnom úrade. Jedná sa o rovnaký stavebný úrad, ktorý vydal stavebné povolenie na realizáciu. Žiadosť o kolaudáciu stavby podáva stavebník elektronicky na príslušný stavebný úrad.

- Oznámenie o začatí konania: Po prijatí a prekontrolovaní žiadosti oznámi stavebný úrad začatie konania všetkým účastníkom kolaudácie a tiež obci, v ktorej je dom postavený. Urobí tak najmenej 10 dní pred kontrolnou prehliadkou domu. Od kolaudačnej obhliadky môže stavebný úrad upustiť.
- Kontrolná prehliadka: V stanovený termín sa začne kontrolná kolaudačná prehliadka. Tá má za úlohu prekontrolovať, či je reálne prevedenie stavby rovnaké ako jej návrh. Komisia zo stavebného úradu zároveň preverí, či je stavba bezpečná a či nepredstavuje riziko pre životné prostredie. Súčasťou hodnotenia je aj posúdenie energetickej hospodárnosti budovy a spôsobu nakladania s dažďovou vodou. Tá nesmie spôsobovať škody na susedných pozemkoch.
- Vydanie kolaudačného rozhodnutia: Pokiaľ stavba spĺňa všetky nároky, stavebný úrad môže začať pripravovať vydanie kolaudačného rozhodnutia. Na jeho vydanie má 30 dní odo dňa, kedy prijal žiadosť, inak nastúpi fikcia súhlasu. Stavebný úrad má presne stanovenú lehotu na vydanie kolaudačného rozhodnutia. Ak je podaná žiadosť kompletná a obsahuje všetky potrebné dokumenty, kolaudačné rozhodnutie bude vydané do 30 dní od začatia kolaudačného konania. Pri väčších a zložitejších stavbách, ktoré vyžadujú náročnejšie preverovanie, sa lehota môže predĺžiť na 60 dní.
Dokumenty potrebné k začatiu kolaudácie
Pre úspešnú kolaudáciu rodinného domu je nevyhnutné, aby bola stavba zrealizovaná v súlade s projektovou dokumentáciou a platnými stavebnými predpismi a aby stavebník predložil všetky zákonom požadované doklady.
Medzi základné dokumenty patria:
- Vyplnená žiadosť o vydanie kolaudačného rozhodnutia (elektronicky cez Portál výstavby).
- Fotokópia právoplatného rozhodnutia o stavebnom zámere, príp. právoplatné stavebné povolenie.
- Projektová dokumentácia (overená, s vyznačenými zmenami, ak boli).
- Kópia stavebného denníka.
- Geometrický plán - zameranie skutočného osadenia stavby vypracované autorizovaným geodetom.
- Revízne správy inštalácií (elektroinštalácia, bleskozvod, prípadne plyn).
- Tlaková skúška vodovodnej a kanalizačnej prípojky (od dodávateľa, resp. správcu siete).
- Potvrdenie o zaplatení poplatku za kolaudáciu.

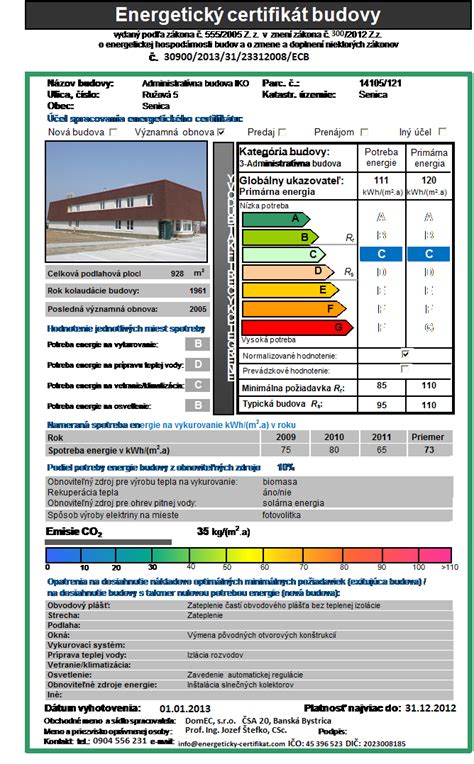

- Energetický certifikát stavby (povinný pre všetky novostavby, trieda A0). Energetický certifikát je pri kolaudácii nevyhnutný. Ak si ho ku dňu kolaudácie nestihnete nechať vypracovať, stavebný úrad kolaudáciu nezrealizuje. Energetický certifikát budete potrebovať aj v prípade, ak sa rozhodnete žiadať o financie z plánu obnovy. Jeho platnosť je 10 rokov.
- Prehlásenie o zhode použitých materiálov.
- Ďalšie náležitosti ustanovené pre kolaudáciu stavby, napr. potvrdenie o existencii prístupovej cesty. Ak dom nemá oficiálnu prístupovú cestu, úrad zvyčajne vyžaduje, aby bola preukázaná bezpečná a právne podložená prístupová komunikácia, napr. zriadením vecného bremena, písomným súhlasom vlastníka susedného pozemku alebo doložením zmluvy o užívaní cesty.

Fyzická príprava stavby na kolaudáciu
Pred kolaudáciou musí byť rodinný dom stavebne aj technicky dokončený v rozsahu, ktorý definuje zákon. To znamená, že musia byť funkčné technické inštalácie - elektrické, vodovodné, kanalizačné, vykurovacie, ako aj ďalšie špecifické systémy podľa projektu. Dom musí mať hotovú strechu so všetkými náležitosťami a opatrenú bleskozvodom. Váš nový dom musí mať osadené všetky dvere a okná, dokončené balkóny a schodiská aj so zábradlím. Steny musia mať povrchovú úpravu, v jednotlivých miestnostiach sa musia nachádzať podlahy a hotové musia byť, samozrejme, aj inštalácie a prípojky inžinierskych sietí s vybudovanými meracími miestami.
Ak sa kolaudačnou obhliadkou zistí, že stavba nie je spôsobilá na prevádzku, stavebný úrad o tom vyhotoví protokol. Súčasne vás vyzve, aby ste v určenej lehote odstránili zistené nedostatky a kolaudáciu domu preruší.
Poplatky spojené s kolaudáciou
Poplatky sú neoddeliteľnou súčasťou kolaudačného procesu. Tieto poplatky môžu zahŕňať správne poplatky, poplatky za overenie dokumentácie a podobne. Je dôležité mať informácie o aktuálnych sadzbách poplatkov a spôsoboch ich úhrady, aby sa predišlo nepríjemným prekvapeniam.
Zmenou prešiel aj sadzobník správnych poplatkov. Za vydanie kolaudačného osvedčenia pre rodinný dom zaplatíte 90 eur. Ak je potrebná opakovaná kolaudačná prehliadka, priplatíte si ďalších 60 eur. Novinkou je aj 100-eurový poplatok za overenie dokumentácie skutočného zhotovenia stavby.
Prehľad správnych poplatkov za kolaudačné rozhodnutie (účinnosť od 1.1.2026 podľa zákona č. 145/1995 Z. z.):
| Kategória | Popis | Poplatky |
|---|---|---|
| a) na stavby na bývanie a na zmeny dokončených stavieb na bývanie | Rodinný dom (Jednobytová/dvojbytová budova) | 300 € |
| Bytový dom (Troj až desaťbytová bytová budova) | 1 000 € | |
| b) na stavby na individuálnu rekreáciu, napr. chaty, rekreačné domy | ak zastavaná plocha nepresahuje 25 m² | 100 € |
| ak zastavaná plocha presahuje 25 m² | 300 € | |
| c) na stavebné úpravy dokončených stavieb, na ktoré bolo vydané stavebné povolenie | rodinných domov a stavieb na individuálnu rekreáciu (25 % z 300 €) | 75 € |
| bytových domov (25 % z 1 000 €) | 250 € | |
| d) na stavby, ktoré sú súčasťou alebo príslušenstvom rodinných domov | garáže s jedným alebo dvoma miestami | 100 € |
| na prípojky na existujúcu verejnú rozvodnú sieť | 300 € | |
| na vodné stavby (studne, vsaky nad 5 m², malé čistiarne odpadových vôd, jazierka) | 100 € | |
| na spevnené plochy a parkoviská | 100 € | |
| na stavby s doplnkovou funkciou (letné kuchyne, bazény, sklady) | 100 € | |
| f) na zmeny dokončených stavieb podľa písmen d) a e) | Všetky zmeny stavby alebo jej odstránenie (vrátane príslušenstva) | 25 % zo sadzby hlavnej budovy |
| Ak sú určené na konanie o stavebnom zámere (ekvivalent kategórií d) a e)) | 100 € |
Od poplatku za vydanie kolaudačného rozhodnutia na zmeny dokončených stavieb na bývanie sú oslobodení držitelia preukazu fyzickej osoby s ťažkým zdravotným postihnutím alebo preukazu fyzickej osoby s ťažkým zdravotným postihnutím so sprievodcom.
Vizuálne vysvetlenie záverečných nákladov
Význam kolaudácie pre trhovú hodnotu a financovanie
Kolaudácia nie je len administratívna povinnosť, ale má priamy dopad na trhovú hodnotu nehnuteľnosti a možnosti financovania. Skolaudovaný rodinný dom sa považuje za právne a technicky uzavretú stavbu, ktorá je pripravená na okamžité užívanie - čo zvyšuje jeho atraktivitu na realitnom trhu aj pre banky.
Vyššia predajná cena: Skolaudovaný dom dosahuje spravidla o 10 až 20 % vyššiu trhovú cenu v porovnaní s neskolaudovanou stavbou. Dôvodom je právna istota, nižšie riziko pre kupujúceho a okamžitá možnosť nasťahovania. Kupujúci majú istotu, že stavba prešla kontrolou stavebného úradu a spĺňa všetky zákonné a technické požiadavky.
Výhodnejšie financovanie: Banky a finančné inštitúcie uprednostňujú skolaudované nehnuteľnosti. V prípade, že žiadate o hypotéku na neskolaudovaný dom, môže byť požadovaný: vyšší vlastný vklad (napr. 50 % namiesto bežných 20 %), dodatočné zabezpečenie, prípadne nižšia schválená suma úveru. Preto je kolaudačné rozhodnutie kľúčovým dokumentom pri predaji, prenájme, refinancovaní či iných právnych úkonoch spojených s nehnuteľnosťou. Navyše, bez kolaudácie nie je možné dom oficiálne užívať ani požiadať o súpisné číslo a zápis do katastra.
Dôsledky nedodržania kolaudačných povinností
Nedodržanie kolaudačných povinností môže mať vážne dôsledky, vrátane sankcií a pokút. Okrem toho môže viesť k právnym problémom a komplikáciám, ako je neplatné stavebné povolenie alebo problémy pri predaji nehnuteľnosti. Nehnuteľnosť, ktorá nemá riadne dokončené kolaudačné povinnosti, môže byť náročné ju predať, pretože kupujúci často požadujú doklady o úspešne zrealizovanom kolaudačnom procese. V novom stavebnom zákone sa tiež precizujú priestupky a iné správne delikty. Rozširuje sa okruh sankcionovaných osôb aj na ďalšie osoby vo výstavbe, ide o zhotoviteľov stavieb či osoby vykonávajúce stavebný dozor.
Zložitejšie prípady kolaudácie
Kolaudácia starého domu: Zložitejšia býva aj kolaudácia starého domu. Problémy zvyknú nastať najmä pre chýbajúce alebo neúplné projektové podklady. Stavebný úrad často vyžaduje doplnenie dokumentácie, revízne správy či technické posudky, ktoré potvrdia bezpečný stav stavby. Ak dom prešiel úpravami bez povolenia, môže byť potrebné legalizovať zmeny dodatočným stavebným konaním. Pri väčších zásahoch sa navyše vyžaduje energetický certifikát.
Kolaudácia prístavby alebo nadstavby: Kolaudácia sa vyžaduje na každú rekonštrukciu a terénnu úpravu, na ktorú bolo vydané rozhodnutie o stavebnom zámere. V praxi ide o väčšie rekonštrukcie a prístavby, ktoré by mohli mať vplyv na bezpečnosť, nadstavby alebo zmeny konštrukčných riešení. Postup a priebeh kolaudácie prístavby, zákonné lehoty a správne poplatky sú obdobné ako pri novostavbách s tým rozdielom, že sa hodnotí len nová alebo upravená časť stavby a jej vplyv na konštrukciu. Predpísaná dokumentácia sa tiež predkladá len pre zmenenú časť stavby. Energetický certifikát sa vyžaduje len pri zásahoch, ktoré menia energetické parametre budovy.
Čo hrozí pri nedodržaní povinností?
Nezodpovedajúca kolaudácia domu môže znamenať, že stavba nespĺňa bezpečnostné normy, čo môže ohroziť obyvateľov alebo užívateľov nehnuteľností. Stavebný úrad môže uložiť pokutu a nariadiť zastavenie užívania. Nehnuteľnosť, ktorá nemá riadne dokončené kolaudačné povinnosti, môže byť náročné ju predať, pretože kupujúci často požadujú doklady o úspešne zrealizovanom kolaudačnom procese. Nedodržanie predpisov môže viesť k právnym sporom, ktoré môžu byť časovo a finančne náročné.
Celý proces kolaudácie domu zvyčajne trvá 4 až 6 týždňov a vyžaduje si pomerne zdĺhavú prípravu. Každú špecifickú situáciu odporúčame ešte pred kolaudáciou konzultovať s príslušným stavebným úradom.
