Pri stavbe nového domu, rekonštrukcii či inej stavebnej činnosti sa nevyhnutne stretnete s potrebou zabezpečiť elektrickú energiu. Elektrická prípojka je základným predpokladom pre fungovanie akejkoľvek stavby, preto je dôležité pochopiť celý proces jej zriadenia. Tento článok vás prevedie kľúčovými krokmi, od prvotnej žiadosti až po finálne pripojenie k distribučnej sústave, s dôrazom na dôležité detaily a možné úskalia.
Čo je to elektrická prípojka a kto je jej vlastníkom?
Elektrická prípojka nízkeho napätia (NN) je zariadenie, ktoré pripája odberné elektrické zariadenie odberateľa elektriny do distribučnej sústavy. Jej začiatok siaha od odbočenia elektrického vedenia od distribučnej sústavy a končí prvým istiacim bodom za týmto odbočením. Na Slovensku sú odberné miesta na napäťovej úrovni nízkeho napätia do distribučnej sústavy pripájané práve prostredníctvom elektrických prípojok, ktoré vybuduje a vlastní prevádzkovateľ distribučnej sústavy (VSD).
Je dôležité rozlišovať vlastníctvo. Hoci VSD buduje a vlastní prípojku do bodu, kde sa pripája vaše odberné miesto, vlastný majetok začína káblom vedúcim z prípojkovej skrinky do vášho elektromerového rozvádzača. Od tohto bodu ďalej platíte za všetok materiál okrem elektromera či modulu HDO (hromadného diaľkového ovládania), ktorý slúži napríklad na prepínanie merania nízkej sadzby.

Kedy potrebujete novú elektrickú prípojku?
Potreba novej elektrickej prípojky vzniká v niekoľkých situáciách:
- Stavba nového domu alebo budovy: Ak je váš pozemok nepripojený k elektrickej sieti, nová prípojka je nevyhnutnosťou ešte pred začatím stavebných prác.
- Rekonštrukcia elektroinštalácie: Pri rozsiahlejších rekonštrukciách, ktoré zahŕňajú výmenu hlavného rozvádzača, môže byť potrebné upraviť alebo zrekonštruovať aj existujúcu prípojku, aby vyhovovala novým normám a technickým požiadavkám.
- Zmena strešnej prípojky: V niektorých prípadoch, najmä pri starších objektoch, môže byť potrebné zmeniť alebo zrekonštruovať existujúcu strešnú prípojku.
- Zriadenie stavebného prúdu: Počas stavebných prác často potrebujete dočasné napojenie na elektrickú sieť, tzv. stavebný prúd. V tomto prípade je vhodné zvoliť elektromerový rozvádzač s osadenými zásuvkami, čím ušetríte náklady na samostatný stavebný rozvádzač.
Je dôležité si uvedomiť, že elektrická NN prípojka nie je len o kábli, skrinke a elektromere. Zahŕňa celý rad komponentov a procesov, ktoré je potrebné dôkladne poznať.
Proces zriadenia elektrickej prípojky krok za krokom
Zriadenie novej elektrickej prípojky je proces, ktorý vyžaduje koordináciu s prevádzkovateľom distribučnej sústavy a dodržanie stanovených postupov. Aj keď sa detaily môžu mierne líšiť medzi jednotlivými distribučnými spoločnosťami (Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s., Východoslovenská distribučná, a.s.), základné kroky sú podobné:
Žiadosť o pripojenie: Prvým krokom je podanie žiadosti o pripojenie na príslušnom pracovisku prevádzkovateľa distribučnej sústavy (VSD). Žiadosť je možné podať osobne, poštou alebo čoraz častejšie elektronicky prostredníctvom online portálov distribučných spoločností. V žiadosti sa špecifikuje požadovaný výkon, typ merania (jednofázové/trojfázové, jednosadzbové/dvojsadzbové) a ďalšie technické parametre. V prípade novostavby by mala byť táto žiadosť súčasťou žiadosti o stavebné povolenie.
- Online žiadosť: Vyplníte formulár na webovej stránke VSD, kde uvediete údaje o budúcom odbernom mieste (parcelné číslo, adresa), vaše kontaktné údaje, špecifikujete typ prípojky (jednofázová/trojfázová), požadovanú amperáž hlavného ističa (štandardne 3-fázový 25A pre rodinné domy) a typ merania.
- Požiadavka na vyšší výkon: Ak plánujete využívať hlavný istič s vyššou hodnotou ako 32 A alebo dvojtarifné meranie, môže byť potrebné budovanie dodatočných elektroenergetických zariadení na strane VSD, čo môže ovplyvniť cenu a čas realizácie.
Vyjadrenie a zmluva o pripojení: Po spracovaní žiadosti Vám distribučná spoločnosť do 30 dní zašle vyjadrenie k žiadosti, ktoré obsahuje technické podmienky pripojenia. Následne Vám bude zaslaný návrh Zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Túto zmluvu je potrebné podpísať a doručiť späť VSD do stanoveného termínu (zvyčajne do 30 kalendárnych dní od jej doručenia). Zmluva obsahuje informácie o technických podmienkach, cene za pripojenie a termínoch.
Úhrada poplatku za pripojenie: Po podpísaní zmluvy Vám bude vystavená zálohová faktúra na úhradu poplatku za pripojenie. Tento poplatok sa líši v závislosti od hodnoty hlavného ističa a počtu fáz. Pre 3-fázový 25 A istič, ktorý je bežný pre rodinné domy, sa cena pohybuje v stovkách eur. Cenu je potrebné uhradiť najneskôr do 14 kalendárnych dní od vystavenia faktúry. V prípade neuhradenia poplatku návrh zmluvy zaniká a je potrebné podať novú žiadosť.
Vypracovanie projektovej dokumentácie: Súčasťou procesu je aj vypracovanie projektovej dokumentácie elektrickej prípojky. Túto úlohu zvyčajne realizuje autorizovaný elektrikár alebo projektantská spoločnosť. Cena za projekt sa pohybuje od približne 80 € vyššie. VSD môže vyžadovať vypracovanie projektovej dokumentácie až po doručení ich vyjadrenia k žiadosti, podľa podmienok stanovených v tomto vyjadrení.
Prípravné práce a realizácia odberného miesta: Po splnení predchádzajúcich krokov prichádza na rad príprava odberného miesta. Táto časť zahŕňa:

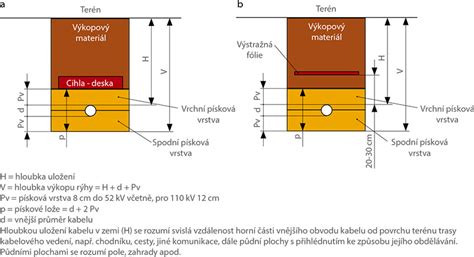

- Výkopové práce: Káble sa zvyčajne ukladajú do zeme. Je potrebné vykopať zemný kanál (jama) s hĺbkou cca 80 cm a šírkou 20-30 cm. Pred začatím výkopových prác je nevyhnutné nechať si vytýčiť polohu existujúcich inžinierskych sietí (plyn, voda, optické káble), aby nedošlo k ich poškodeniu. Kábel by mal byť uložený v chráničke (napr. KOPOFLEX) pre ochranu pred mechanickým poškodením.
- Ukladanie kábla a zemnenie: Do výkopu sa ukladá prívodný kábel (najčastejšie hliníkový kábel AYKY). Pri dvojtarifnom meraní sa ukladá aj druhý kábel (napr. CYKY-J3x1,5). Súčasne s káblom sa ukladá aj zemniaca pásovina, ktorá bude slúžiť na uzemnenie elektromerového rozvádzača. Po uložení kábla a zemnenia sa výkop zasype približne 20 cm vrstvou hliny, na ktorú sa položí výstražná fólia signalizujúca uložený elektrický kábel. Následne sa jama kompletne zasype.
- Osadenie a zapojenie elektromerového rozvádzača: Na pripravené miesto sa osadí elektromerový rozvádzač. Do rozvádzača sa pripojí prívodný kábel (prípadne káble) a uzemnenie. V tomto bode je nevyhnutné namontovať aj vývodový istič (tzv. vypínací prvok). Tieto úkony je vhodné zveriť do rúk kvalifikovaného elektrikára.

Revízia elektrickej prípojky: Po osadení a zapojení elektromerového rozvádzača a uložení kábla je potrebné zabezpečiť revíziu elektrickej prípojky. Túto vykonáva revízny technik, ktorým môže byť aj samotný elektrikár, ak má na to osvedčenie. Výsledkom je revízna správa, ktorá potvrdzuje správnosť a bezpečnosť prevedených prác. V niektorých prípadoch môže byť namiesto revíznej správy postačujúce čestné prehlásenie o pripravenosti odberného miesta.
Kontrola splnenia technických podmienok a pripojenie: Po doručení revíznej správy (alebo čestného prehlásenia) a informácie o pripravenosti odberného miesta VSD vykoná kontrolu splnenia technických podmienok. Následne VSD zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (napr. poistková skrinka na stĺpe, rozpojovacia skriňa pri zemnom káblovom vedení) a samotné pripojenie. Počas tejto fázy dôjde aj k montáži elektromera.
Uzavretie zmluvy o dodávke elektriny: Posledným krokom je výber dodávateľa elektrickej energie a uzatvorenie zmluvy o dodávke a distribúcii elektrickej energie. Zoznam dodávateľov je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Na tento účel budete potrebovať podpísanú zmluvu o pripojení s VSD a revíznu správu. Po doručení týchto dokumentov dodávateľovi elektriny a potvrdení o splnení technických podmienok VSD, príde k montáži elektromera, zaplombovaniu rozvádzača a hlavného ističa, čím je odber elektriny oficiálne zahájený.
What is an E-House?
Náklady na elektrickú prípojku
Cena za zriadenie novej elektrickej prípojky pre rodinný dom sa zvyčajne pohybuje v rozmedzí od 800 € do niekoľko tisíc eur. Celkové náklady sú ovplyvnené viacerými faktormi:
- Poplatok za pripojenie: Tento poplatok je stanovený VSD a závisí od veľkosti hlavného ističa a počtu fáz. Pre štandardný rodinný dom s trojfázovým ističom 25 A sa pohybuje okolo 200 €.
- Projektová dokumentácia: Cena za vypracovanie projektu sa pohybuje od desiatok eur až po približne 150 €.
- Materiál a montážne práce: Toto je často najvýznamnejšia nákladová položka. Zahŕňa cenu káblov, chráničiek, elektromerového rozvádzača, ističov, zemniacej páskoviny a ďalších komponentov. Dĺžka kábla od bodu pripojenia k vašej nehnuteľnosti hrá kľúčovú úlohu. Ak je bod pripojenia na opačnej strane cesty, náklady sa môžu výrazne zvýšiť, v závislosti od dĺžky kábla a nutnosti pretláčania chráničky pod cestou. Ceny za meter kábla a montážnych prác sa môžu líšiť.
- Výkopové práce: Ak si výkopové práce nezabezpečíte svojpomocne, je potrebné počítať s dodatočnými nákladmi.
- Revízna správa: Cena za revíznu správu sa pohybuje do 50 €.
- Vecné bremená: V prípade, že bod napojenia na distribučnú sieť sa nachádza na pozemku iného vlastníka (napr. obecná cesta, železnica), môže byť potrebné zriadiť vecné bremeno, čo predstavuje ďalšie náklady, najmä ak ide o pozemky s vysokou hodnotou.
Staré prípojky a ich riziká
Staré elektrické prípojky často predstavujú skryté riziko. Opotrebované svorky, uvoľňujúce sa hliníkové vodiče (hliník "tečie"), či zlá izolácia prípojky môžu viesť k vysokému prechodovému odporu, prehrievaniu, a v najhoršom prípade k požiaru alebo úrazu elektrickým prúdom. Pri rekonštrukcii elektroinštalácie, najmä pri zásahu do hlavného rozvádzača alebo elektromerového rozvádzača, je nevyhnutné posúdiť stav existujúcej prípojky a v prípade potreby ju zrekonštruovať. Nezabúdajte, že výmena hlavného ističa alebo oprava havarijného stavu nie je vždy postačujúca.
Doba realizácie
Celý proces zriadenia elektrickej prípojky od podania žiadosti po finálne pripojenie môže trvať približne 2 mesiace, ak všetko prebieha hladko. V niektorých prípadoch sa však proces môže natiahnuť až na 3 alebo 4 mesiace, najmä ak sú potrebné dodatočné povolenia, dlhšie čakacie lehoty u VSD, alebo komplikovanejšie terénne podmienky.
"Pripoj svoj dom" - riešenie na kľúč
Niektorí prevádzkovatelia distribučných sústav, ako napríklad Východoslovenská distribučná (VSD), ponúkajú službu "Pripoj svoj dom", ktorá predstavuje riešenie elektrickej prípojky na kľúč. Táto služba odbremení stavebníka od väčšiny administratívnych a realizačných krokov. VSD zabezpečí celý proces od naprojektovania prípojky, cez získanie povolení, realizáciu zemných a montážnych prác, až po vypracovanie revíznej správy. Táto komplexná služba môže výrazne ušetriť čas a starosti, pričom kapacita pripojenia sa pohybuje od 13 A do 50 A pre trojfázový hlavný istič.
Zabezpečenie elektrickej prípojky je komplexný proces, ktorý si vyžaduje pozornosť k detailom a dodržanie postupov. Dôkladné plánovanie a spolupráca s odborníkmi vám pomôžu úspešne zvládnuť tento dôležitý krok pri budovaní či rekonštrukcii vášho bývania.
