Elektrická prípojka: komplexný sprievodca od A po Z

Staviate nový dom, rekonštruujete starší objekt, alebo potrebujete zabezpečiť dočasný prísun elektrickej energie na pozemok? V každom z týchto scenárov sa nevyhnutne stretnete s pojmom „elektrická prípojka“. Nie je to však len jednoduchý kábel, skrinka a elektromer. Ide o komplexný proces, ktorý si vyžaduje plánovanie, odborné znalosti a dodržiavanie prísnych noriem. Tento článok vás prevedie všetkými dôležitými aspektmi elektrickej prípojky, od prvotnej žiadosti až po finálne pripojenie k distribučnej sieti.

Čo je elektrická prípojka a prečo je dôležitá?

Elektrická prípojka predstavuje spojenie medzi verejnou distribučnou sústavou a vaším odberným miestom. Je to základný predpoklad pre fungovanie akejkoľvek modernej stavby či prevádzky. Pre súkromných odberateľov, ako sú majitelia rodinných domov, znamená elektrická prípojka nielen dodávku elektriny pre bežnú prevádzku, ale aj možnosť napájania stavebných strojov a nástrojov počas výstavby. V prípade rekonštrukcií starších objektov môže pôvodná prípojka, často realizovaná ako „strešník“ (elektrická prípojka na streche), už nespĺňať súčasné bezpečnostné a technické požiadavky, a preto je jej obnova nevyhnutná.

Ilustrácia elektrickej prípojky s uzemnením a rozvodnou skriňou

Napriek tomu, že sa môže zdať, že elektrická prípojka je len technická záležitosť, jej správna realizácia má zásadný vplyv na bezpečnosť celého objektu. Staré prípojky často trpia opotrebovanými svorkami a uvoľňujúcimi sa hliníkovými vodičmi, čo môže viesť k vysokému prechodovému odporu, prehrievaniu a v najhoršom prípade k požiaru alebo úrazu elektrickým prúdom. Preto je výmena alebo rekonštrukcia starej prípojky nielen nutným zlom, ale aj dôležitým krokom k zabezpečeniu bezpečnosti.

Typy elektrických prípojok a ich charakteristiky

Elektrické prípojky sa dajú rozdeliť na dva základné typy: vzdušné a zemné.

Vzdušné vedenie

V minulosti bolo vzdušné vedenie bežným riešením pre pripojenie objektov k elektrickej sieti. V tomto prípade sa elektrická energia privádza pomocou vodičov vedených nad zemou, zvyčajne na stĺpoch. Prípojka môže byť realizovaná pomocou holých vodičov, izolovaných vodičov alebo závesného kábla. Minimálne prierezy vodičov pre vzdušné vedenie sú stanovené normou, napríklad pre hliníkové vodiče ide o AlFe 16 mm² pri holých vodičoch a 16 mm² pri závesných kábloch. Použitie holých vodičov je dovolené len vo výnimočných prípadoch a so súhlasom distribútora.

Časť prípojky od posledného podperného bodu (ako je „strešník“ alebo konzola na stene) do prípojkovej skrine by mala byť čo najkratšia a prednostne realizovaná káblom. Tento kábel nesmie byť prerušovaný ani nastavovaný. V prípade rekonštrukcie je možné ponechať pôvodnú časť prípojky ako prívod iba vtedy, ak neprechádza vnútornými priestormi budovy a ak sú zavedené opatrenia proti neoprávnenému odberu elektriny.

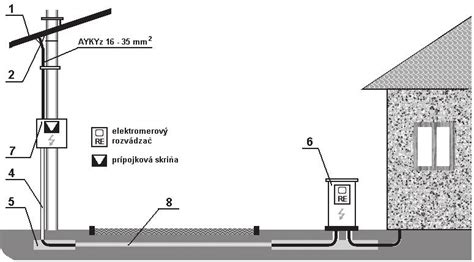

Ilustrácia vzdušnej elektrickej prípojky na stĺpe

Zemné (káblové) vedenie

Zemné káblové vedenie je v súčasnosti preferovaným a modernejším riešením. Tento typ prípojky spočíva v uložení elektrického kábla do zeme, čím sa eliminuje riziko mechanického poškodenia vedenia nad zemou a zvyšuje sa estetický vzhľad okolia. Káble sa ukladajú do výkopov, zvyčajne v hĺbke minimálne 80 cm, aby boli chránené pred mrazom a mechanickým poškodením. Odporúča sa ukladať káble do chráničiek (napr. typu KOPOFLEX) pre dodatočnú ochranu.

Pri zemnom vedení je dôležité dodržiavať pokyny distribútora ohľadom trasy uloženia káblov a zabezpečiť ich vytýčenie pred výkopovými prácami, aby nedošlo k poškodeniu existujúcich inžinierskych sietí. Na povrchu výkopu sa po zasypaní kábla zvyčajne ukladá výstražná fólia signalizujúca prítomnosť elektrického kábla.

Diagram uloženia zemnej elektrickej prípojky

Proces získania elektrickej prípojky krok za krokom

Zriadenie novej elektrickej prípojky je proces, ktorý si vyžaduje systematický postup a dodržiavanie stanovených krokov. Hoci sa detaily môžu mierne líšiť v závislosti od konkrétnej distribučnej spoločnosti a typu prípojky, základná postupnosť zostáva podobná.

1. Žiadosť o pripojenie

Prvým krokom je podanie žiadosti o pripojenie na príslušnú distribučnú spoločnosť. Na Slovensku pôsobia tri hlavné distribučné spoločnosti: Západoslovenská distribučná (ZSD), Stredoslovenská distribučná (SSD) a Východoslovenská distribučná (VSD). Žiadosť je zvyčajne možné podať online prostredníctvom webovej stránky distribučnej spoločnosti alebo osobne. K žiadosti budete potrebovať katastrálnu mapu, mapu širších vzťahov a náčrt plánovaného vedenia prípojky. V žiadosti špecifikujete požadovanú veľkosť hlavného ističa (pre rodinné domy sa najčastejšie používa 3-fázový 25 A istič) a typ merania (jednotarifné alebo dvojtarifné, ktoré umožňuje meranie aj nočného prúdu).

2. Návrh zmluvy o pripojení

Po spracovaní žiadosti vám distribučná spoločnosť do určitej lehoty (štandardne do 30 dní) zašle návrh Zmluvy o pripojení odberného elektrického zariadenia. Táto zmluva obsahuje technické podmienky pripojenia, ako aj výšku poplatku za pripojenie, ktorý sa líši v závislosti od hodnoty hlavného ističa.

3. Vypracovanie projektovej dokumentácie

Súčasne s vybavovaním zmluvy je potrebné zabezpečiť vypracovanie projektovej dokumentácie elektrickej prípojky. Tento projekt môže vypracovať buď certifikovaný projektant, alebo revízny technik. Projektová dokumentácia obsahuje technickú správu, výkresovú časť a protokol o určení vonkajších vplyvov. Cena za projekt sa pohybuje od približne 80 €. Je dôležité, aby projekt zodpovedal požiadavkám distribučnej spoločnosti a špecifikám vášho pozemku a stavby.

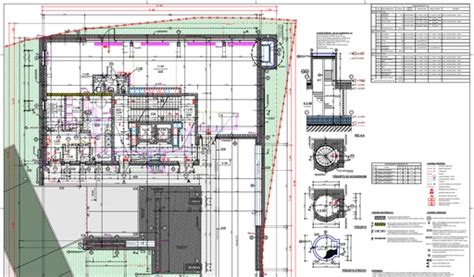

Ukážka časti projektovej dokumentácie elektrickej prípojky

4. Podpis zmluvy a úhrada poplatku

Po schválení projektovej dokumentácie distribučnou spoločnosťou pristúpite k podpisu Zmluvy o pripojení. Podpis je možné realizovať aj elektronicky. Zmluvu je potrebné podpísať v stanovenej lehote od podania žiadosti (zvyčajne do 75 kalendárnych dní). Po podpise zmluvy je potrebné uhradiť stanovený poplatok za pripojenie. Po uhradení poplatku je zmluva považovaná za uzatvorenú.

5. Príprava odberného miesta

Táto fáza zahŕňa realizáciu samotnej elektrickej prípojky na vašom pozemku podľa schváleného projektu. Medzi kľúčové kroky patria:

  • Ohlásenie drobnej stavby: V prípade potreby je nutné ohlásiť zriadenie prípojky ako drobnej stavby na príslušnom obecnom úrade.
  • Vytýčenie inžinierskych sietí: Pred výkopovými prácami je nevyhnutné požiadať o vytýčenie existujúcich inžinierskych sietí (vodovod, plyn, telekomunikácie), ktoré by mohli viesť cez trasu plánovanej prípojky. Distribučná spoločnosť vám tiež vytýči polohu ich existujúcich káblov.
  • Výkopové práce: Vykopanie jamy alebo kanála pre uloženie kábla, zvyčajne do hĺbky 80 cm.
  • Uloženie kábla a chráničky: Uloženie hlavného prívodného kábla (najčastejšie hliníkový AYKY) do chráničky a následne do výkopu. Pri dvojtarifnom meraní sa ukladá aj druhý kábel pre nočný prúd.
  • Uzemnenie: Vybudovanie uzemnenia pre elektromerový rozvádzač pomocou zemniacej pásoviny uloženej vo výkope. Zemný odpor nesmie presiahnuť 5 Ohm.
  • Zásyp výkopu: Po uložení kábla a uzemnenia sa výkop zasype zeminou, pričom sa na vrstvu cca 20 cm nad káblom ukladá výstražná fólia.
  • Osadenie a zapojenie elektromerového rozvádzača: Na pripravené miesto sa osadí elektromerový rozvádzač, do ktorého sa pripojí prívodný kábel a uzemnenie. Tento krok by mal vykonávať kvalifikovaný elektrikár.

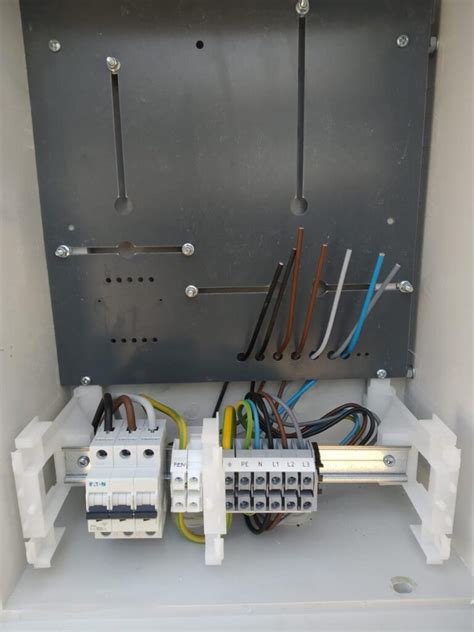

Fotografia osadeného elektromerového rozvádzača s pripraveným káblom a uzemnením

6. Revízia prípojky

Po zhotovení technickej časti prípojky je nevyhnutné vykonať odbornú prehliadku a skúšku (revíziu) kvalifikovaným revíznym technikom. Revízna správa je kľúčovým dokumentom, ktorý budete musieť predložiť distribučnej spoločnosti.

7. Pripojenie k distribučnej sieti a montáž elektromera

Po úspešnej revízii a dodaní všetkých potrebných podkladov distribučná spoločnosť pristúpi k samotnému pripojeniu vašej prípojky k distribučnej sústave. V tomto kroku sa zvyčajne vykoná montáž elektromera a zaplombovanie hlavného ističa. Toto je moment, kedy je vaša elektrická prípojka oficiálne funkčná.

Zapojenie rozvádzača

8. Výber dodávateľa elektriny

Po pripojení k distribučnej sieti si musíte vybrať dodávateľa elektrickej energie. Na Slovensku pôsobí viacero dodávateľov, a preto je vhodné porovnať ich ponuky a uzatvoriť s vybraným dodávateľom zmluvu o dodávke elektriny.

Špecifické situácie a poradenstvo

Elektrická prípojka pre stavebný prúd

Ak potrebujete zabezpečiť dočasný prísun elektriny na pozemok počas stavebných prác, tzv. „stavebný prúd“, je vhodné zvoliť elektromerový rozvádzač osadený zásuvkami. Týmto krokom sa vyhnete nutnosti kupovať alebo požičiavať samostatný stavebný rozvádzač.

Rekonštrukcia starej prípojky

Pri rekonštrukcii starších domov, kde je prípojka vedená cez „strešník“, je často nutné túto prípojku zrekonštruovať alebo úplne nahradiť novou. V takom prípade sa zvyčajne navrhuje nové riešenie s elektromerovým rozvádzačom umiestneným v oplotení alebo na hranici pozemku, aby bol elektromer prístupný z verejného priestranstva.

Chyby a časté problémy

  • Nesprávne uzemnenie: Nedostatočné alebo nesprávne uzemnenie elektromerového rozvádzača predstavuje vážne bezpečnostné riziko.
  • Použitie nevhodných materiálov: Kombinovanie medených a hliníkových vodičov bez adekvátnych spojovacích prvkov môže spôsobiť elektrochemickú reakciu a požiar. Niektoré distribučné spoločnosti navyše obmedzujú používanie medených vodičov pre samotnú prípojku.
  • Nelegálne úpravy: Akékoľvek neoprávnené zásahy do plômb alebo samotnej prípojky sú nelegálne a nebezpečné.
  • Nedostatočná prístupnosť: Elektromerový rozvádzač musí byť vždy prístupný z verejného priestranstva, čo je kľúčové pre odčítanie údajov elektromera pracovníkmi distribučnej spoločnosti.

Cena elektrickej prípojky

Cena za zriadenie elektrickej prípojky pre rodinný dom sa môže líšiť v závislosti od zložitosti terénu, dĺžky prípojky, typu vedenia a cien práce jednotlivých firiem. Orientačne sa však pohybuje od približne 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Pretláčanie chráničky pod cestou môže prípojku predražiť.

Právne a normatívne rámce

Realizácia elektrických prípojok sa riadi príslušnými technickými normami, najmä normou STN 33 3320, ktorá definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny. Norma stanovuje podmienky pre umiestnenie prípojkových skríň, minimálne rozmery voľného priestoru pred nimi, požiadavky na uzemnenie a prierez vodičov.

Časový harmonogram

Celý proces zriadenia elektrickej prípojky, od podania žiadosti až po finálne pripojenie, môže za štandardných podmienok trvať približne 2 mesiace. V niektorých prípadoch sa však proces môže natiahnuť aj na 3 až 4 mesiace, najmä ak nastanú komplikácie alebo oneskorenia v jednotlivých fázach. Preto je dôležité začať proces vybavovania prípojky s dostatočným predstihom pred samotnou stavbou.

Elektrická prípojka je neoddeliteľnou súčasťou každej stavby. Jej správna realizácia zabezpečuje nielen dodávku elektrickej energie, ale aj bezpečnosť užívateľov. Dôkladné plánovanie, spolupráca s odborníkmi a dodržiavanie platných noriem sú kľúčom k úspešnému a bezproblémovému zriadeniu elektrickej prípojky.

tags: #elektricka #pripojka #stresnik
