Elektrická prípojka pre novostavbu: komplexný sprievodca

Staviate dom, meníte strechu alebo prerábate elektroinštaláciu vrátane hlavného rozvádzača? Vo všetkých týchto prípadoch budete s najväčšou pravdepodobnosťou potrebovať novú prípojku na elektrinu. Elektrická NN (nízkonapäťová) prípojka nie je len obyčajný kábel, skrinka a elektromer. Je to komplexný systém, ktorý zabezpečuje dodávku elektrickej energie do vášho objektu a jeho správne zriadenie je kľúčové pre bezpečnosť a funkčnosť celej elektroinštalácie. Tento článok vás prevedie celým procesom od začiatku až po finálne zapojenie.

Základné pojmy a komponenty elektrickej prípojky

Pred samotným procesom je dôležité pochopiť základné komponenty, ktoré tvoria elektrickú prípojku. Vašim majetkom začína kábel vedúci z prípojkovej skrinky do elektromerového rozvádzača s elektromerom, hlavným ističom a komponentmi hromadného diaľkového ovládania (HDO). HDO slúži na prepínanie merania nízkej sadzby, napríklad pre ohrev vody či elektrické vykurovanie. Odtiaľto budete všetok materiál, okrem elektromera či modulu HDO, platiť vy. Nakúpiť materiál môže váš elektrikár alebo vy, keď vám dá presný zoznam.

  • Prípojková skrinka: Toto je miesto, kde sa elektrická sieť od distribučnej spoločnosti pripája k vášmu odbernému miestu. Nachádza sa v nej svorkovnica s nožovými poistkami. Skrinka môže byť umiestnená na stĺpe elektrického vedenia, alebo v prípade podzemného vedenia môže mať formu samostatne stojacej stĺpovej skrinky.
  • Elektromerový rozvádzač: V ňom je umiestnený elektromer, hlavný istič a prípadné ďalšie pomocné spínacie zariadenia. Elektromerový rozvádzač je napájaný z prípojkovej skrinky, z neho je zase napájaný hlavný rozvádzač v dome. Pre stavebný prúd je ideálne použiť elektromerový rozvádzač osadený zásuvkami, čím sa vyhnete potrebe kupovať samostatný stavebný rozvádzač.
  • Hlavný istič: Chráni celú inštaláciu pred preťažením a skratom. Jeho hodnota závisí od požadovaného výkonu pre váš dom.
  • Elektromer: Zariadenie, ktoré meria spotrebu elektrickej energie.
  • HDO (Hromadné diaľkové ovládanie): Umožňuje prepínanie medzi vysokým a nízkym tarifom elektriny.

Komponenty elektrickej prípojky

Kedy potrebujete novú elektrickú prípojku?

Nová elektrická prípojka je nevyhnutná v nasledujúcich situáciách:

  • Stavba nového domu: Pri výstavbe nového rodinného domu, garáže alebo iného objektu na pozemku je zriadenie novej elektrickej prípojky jedným z prvých krokov.
  • Rekonštrukcia elektroinštalácie: Ak prerábate elektroinštaláciu vrátane hlavného rozvádzača, alebo ak zasiahnete do existujúcej prípojky (napríklad pri zmene umiestnenia elektromerového rozvádzača), budete musieť prípojku zrekonštruovať podľa aktuálnych noriem.
  • Zmena strešnej prípojky: V niektorých prípadoch, napríklad pri zmene strechy, môže byť potrebné zrekonštruovať alebo zmeniť aj existujúcu strešnú prípojku.
  • Potreba stavebného prúdu: Ak potrebujete elektrinu na pozemku vopred kvôli stavebným prácam (tzv. stavebný prúd), je potrebné vybaviť funkčnú prípojku.

Proces zriadenia novej elektrickej prípojky krok za krokom

Proces zriadenia elektrickej prípojky je štandardizovaný, ale môže sa v detailoch líšiť v závislosti od konkrétnej distribučnej spoločnosti. V zásade však zahŕňa nasledujúce kroky:

1. Podanie žiadosti o pripojenie

Prvým krokom je odoslanie žiadosti o pripojenie na distribučnú spoločnosť. Na Slovensku pôsobia tri distribučné spoločnosti: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s., a Východoslovenská distribučná, a.s. Žiadosť je zvyčajne dostupná online na webovej stránke príslušného distribútora. V žiadosti špecifikujete potrebný výkon (napríklad pre elektrické vykurovanie) a typ odberu (jednofázový alebo trojfázový). Je vhodné označiť záujem o uzatvorenie zmluvy o pripojení, čím sa celý proces urýchli.

Ako si jednoducho overiť nárok na energopomoc - elektrina

2. Vypracovanie projektovej dokumentácie

Po podaní žiadosti a obdržaní súhlasného stanoviska od distribučnej spoločnosti je potrebné nechať si vypracovať projektovú dokumentáciu elektrickej prípojky. Túto dokumentáciu vypracuje odborne spôsobilá osoba - projektant elektroinštalácií. Projekt zohľadňuje technické podmienky stanovené distribučnou spoločnosťou a je nevyhnutný pre ďalšie kroky. Cena za projekt elektrickej prípojky sa môže pohybovať od cca 80 € vyššie.

3. Uzatvorenie zmluvy o pripojení a úhrada poplatku

Distribučná spoločnosť vám po spracovaní žiadosti a odsúhlasení projektu zašle návrh zmluvy o pripojení. V tejto zmluve nájdete informácie o technických podmienkach a tiež sumu, ktorú je potrebné uhradiť za pripojenie. Poplatok za pripojenie elektriny sa líši podľa hodnoty hlavného ističa a počtu fáz. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch, sa poplatok pohybuje okolo 200 €. Po uhradení poplatku je zmluva považovaná za uzatvorenú.

4. Prípravné práce a realizácia prípojky

Po uhradení poplatku za pripojenie prichádza čas na realizáciu samotnej prípojky. Stavebník si na vlastné náklady buduje odberné miesto, ktoré musí byť umiestnené na hranici pozemku s prístupom z ulice.

  • Výkopové práce: Káble sa zvyčajne ukladajú do zeme. Je dôležité dohodnúť sa, kto zabezpečí výkopy. Pred kopaním je nevyhnutné overiť si, či cez dané miesta nevedú inžinierske siete (plyn, voda, optické káble).
  • Uloženie kábla: Kábel, najčastejšie typu AYKY, sa ukladá do zeme, ideálne do chráničky pre ochranu pred mechanickým poškodením. Pri dvojtarifnom meraní sa popri hlavnom prívodnom kábli ukladá aj druhý kábel.
  • Osadenie elektromerového rozvádzača: Elektrikár natiahne káble, osadí a zapojí elektromerový rozvádzač. Dôležité je zabezpečiť uzemnenie rozvádzača.
  • Revízia prípojky: Po ukončení prác na strane stavebníka je nevyhnutné zabezpečiť revíziu prípojky, ktorú vykoná revízny technik. Namiesto komplexnej revíznej správy v niektorých prípadoch stačí doručiť čestné prehlásenie o vykonaní všetkých testov a revízie.

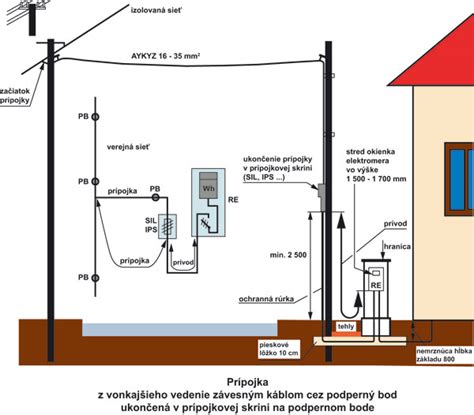

Ukladanie kábla elektrickej prípojky do zeme

5. Pripojenie do distribučnej sústavy a osadenie elektromera

Po skontrolovaní pripravenosti odberného miesta a doručení potrebných dokumentov distribučná spoločnosť zrealizuje pripojenie na jej strane a pripojí odberné miesto do distribučnej sústavy. Následne dôjde k osadeniu elektromera.

6. Výber dodávateľa elektriny a uzatvorenie zmluvy o dodávke

Distribučná spoločnosť zabezpečuje iba pripojenie k sieti, nie dodávku samotnej elektriny. Preto je potrebné vybrať si dodávateľa elektrickej energie a uzatvoriť s ním zmluvu o dodávke. Dodávateľov je na Slovensku pomerne veľa, preto je vhodné vyberať na základe referencií, ceny a spoľahlivosti. S dodávateľom budete uzatvárať zmluvu o dodávke elektriny, pričom mu budete musieť predložiť aj zmluvu o pripojení s distribučnou spoločnosťou a revíznu správu.

7. Finálne zapojenie a spustenie odberu

Po splnení všetkých podmienok, doručení dokumentácie a uzatvorení zmluvy s dodávateľom, distribučná spoločnosť namontuje elektromer a zaplombuje rozvádzač. V tomto momente je celý proces dokončený a môžete začať využívať elektrickú energiu vo vašej nehnuteľnosti.

Cena elektrickej prípojky

Cena za novú elektrickú prípojku pre rodinný dom sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur. Najvýznamnejšími nákladovými položkami sú:

  • Projekt: cca 80 € - 150 €
  • Poplatok za pripojenie: cca 200 € (pre 3-fázový 25 A istič)
  • Materiál a montáž prípojky: od 100 € (skriňa s ističom, kábel, elektromer) až po niekoľko sto eur v závislosti od dĺžky kábla a náročnosti terénu.
  • Výkopové práce: náklad závisí od toho, či ich realizujete svojpomocne alebo si najmete firmu.
  • Revízna správa: do 50 €
  • Vecné bremeno: V prípade, že bod napojenia na sieť vyžaduje zriadenie vecného bremena na cudzom pozemku, náklady sa môžu výrazne zvýšiť.

Dĺžka kábla je jedným z najvýznamnejších faktorov ovplyvňujúcich cenu. Ak je bod pripojenia na opačnej strane cesty, náklady môžu dosiahnuť do 1000 € alebo viac. Pri dĺžke kábla 100 metrov sa náklady môžu vyšplhať aj na viac ako 1000 €.

Dĺžka procesu zriadenia prípojky

Celý proces od podania prvej žiadosti po spustenie odberu elektriny môže trvať spravidla dva až štyri mesiace. Tento časový rámec je ovplyvnený viacerými faktormi, ako sú:

  • Rýchlosť spracovania žiadosti distribučnou spoločnosťou: štandardne do 30 dní.
  • Dostupnosť projektanta a elektrikára.
  • Čas potrebný na vykopávacie a montážne práce.
  • Termíny revízií.
  • Byrokratické procesy.

Pre urýchlenie procesu je odporúčané mať projekt elektrickej prípojky hotový v predstihu a aktívne komunikovať so všetkými zúčastnenými stranami.

Staré elektrické prípojky a ich rekonštrukcia

Pri rekonštrukcii staršieho domu je dôležité skontrolovať stav existujúcej elektrickej prípojky. Staré prípojky často trpia opotrebovanými svorkami a uvoľňujúcimi sa hliníkovými vodičmi, čo môže viesť k vysokému prechodovému odporu, prehrievaniu a v najhoršom prípade k požiaru alebo úrazu elektrickým prúdom. Ak do takejto prípojky zasiahnete, budete ju musieť zrekonštruovať podľa platných noriem. Výmena hlavného ističa alebo oprava havarijného stavu sú bežné situácie, ktoré si však vyžadujú odborný zásah.

Dôležitosť odborného zásahu

Je dôležité si uvedomiť, že elektroinštalácia, bleskozvod a elektrická prípojka sú vyhradené technické zariadenia. Ich návrh, montáž, údržba, oprava i rekonštrukcia patria do rúk odborníkom. Nepokúšajte sa o tieto práce svojpomocne, pretože sa tým vystavujete možným ekonomickým a trestnoprávnym dôsledkom. Spoľahnite sa na licencovaných projektantov a elektrikárov, ktorí zabezpečia bezpečnosť a súlad s normami.

Bezpečná elektroinštalácia v dome
