Kolaudácia novostavby: Kompletný sprievodca procesom a jeho významom

Proces výstavby nového domu, od prvotnej myšlienky až po možnosť oficiálneho nasťahovania sa, je komplexný a vyžaduje si dodržanie mnohých krokov. Jedným z najdôležitejších a zároveň často najmenej pochopených je kolaudácia. Tento proces, ktorý oficiálne uvádza novostavbu do života, je kľúčovým záverečným krokom, ktorý potvrdzuje, že stavba bola vykonaná v súlade s projektovou dokumentáciou a všetkými relevantnými stavebnými predpismi. Bez právoplatného kolaudačného rozhodnutia nie je možné dom legálne užívať, hoci je plne funkčný.

Príprava a povolenia: Základné kamene výstavby

Priebeh realizácie domu zahŕňa viacero etáp, ktoré začínajú prípravou projektovej dokumentácie. Tento krok je nevyhnutný na vytvorenie detailného plánu stavby, ktorý zahŕňa všetky technické, architektonické a inžinierske aspekty. Po dokončení projektovej dokumentácie nasleduje proces vybavenia stavebného povolenia, čo je formálny schvaľovací proces zo strany miestnych úradov. Po získaní stavebného povolenia môže začať samotná výstavba, ktorá zahŕňa prácu rôznych stavebných profesií od základu až po finálne úpravy.

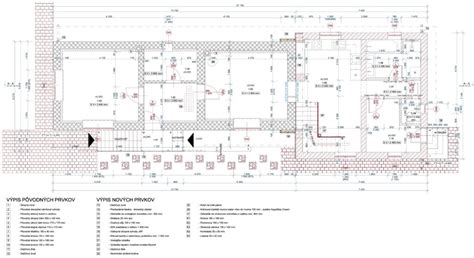

Stavebné plány a projekty

Čo je to kolaudácia a prečo je nevyhnutná?

Kolaudácia rodinného domu predstavuje proces, pri ktorom sa oficiálne schvaľuje dokončená stavba. Je to formálny schvaľovací akt zo strany stavebného úradu, ktorý potvrdzuje, že stavba bola vykonaná v súlade s projektovou dokumentáciou a všetkými relevantnými stavebnými predpismi. Napriek tomu, že kolaudácia rodinného domu je bežným úradným úkonom, jej zvládnutie vyžaduje trochu viac času a úsilia. Majiteľa zrealizovanej stavby to zároveň bude stáť nejaké peniaze, nakoľko kolaudácia domu nie je s výnimkou stavebníkov patriacich do skupiny ZŤP osôb zadarmo.

Hlavným cieľom kolaudácie je ochrana verejných záujmov a práv účastníkov konania, najmä z hľadiska starostlivosti o životné prostredie, bezpečnosti a ochrany zdravia budúcich užívateľov. Prihliada sa aj na požiarnu ochranu. V skratke - cieľom je overiť, či je dom bezpečný. Kolaudácia je nevyhnutnosťou pre každý rodinný dom určený na bývanie alebo rekreáciu. Výnimkou môžu byť len niektoré špecifické projekty, ako sú prístavby, nadstavby alebo garáže, pri ktorých je kolaudácia nevyhnutná len v určitých prípadoch.

Symbolická fotografia procesu kolaudácie

Kto sa podieľa na kolaudácii?

Za podanie žiadosti o vydanie kolaudačného rozhodnutia je zodpovedný stavebník. Tento proces sa začína tým, že stavebník predloží žiadosť na stavebný úrad, ktorý vydal stavebné povolenie na realizáciu výstavby. V mnohých prípadoch stavebník nemusí byť zároveň aj vlastníkom budovy. Ak stavebník a vlastník stavby nie sú tou istou osobou, do procesu kolaudácie sa aktívne zapája aj vlastník objektu. Podobná situácia nastáva, ak stavebník alebo majiteľ rodinného domu nie je vlastníkom pozemku, na ktorom je stavba postavená. V takom prípade je potrebné zapojiť do procesu aj vlastníka pozemku.

Kedy požiadať o začatie kolaudácie?

Žiadosť o kolaudáciu sa podáva, keď je dom pripravený na obývanie. Dom je pripravený na kolaudáciu vo chvíli, keď je daný dom alebo byt už plne obývateľný. Stavba teda musí mať hotovú strechu s odkvapmi a bleskozvodom. Je potrebné mať osadené všetky dvere a okná, namontované schodisko a zábradlia. Dokončené musia byť aj povrchové úpravy stien, podláh a stropov. V kúpeľni je nutné mať osadené umývadlo, vaňu resp. sprchový kút a toaletu. Nainštalované musia byť aj všetky potrebné technické zariadenia ako je kúrenie, elektrina a voda, ako aj bezpečnostné prvky.

Ak je dom v tomto stave, môžete začať pripravovať a podávať žiadosť o kolaudáciu. Táto žiadosť musí obsahovať všetky potrebné prílohy a dokumentáciu, ktoré potvrdzujú splnenie stavebných a bezpečnostných noriem.

Proces kolaudácie krok za krokom

  1. Podanie žiadosti: Prvý krok pri kolaudačnom procese je podanie žiadosti o vydanie kolaudačného rozhodnutia na príslušnom stavebnom úrade. Ide o ten istý stavebný úrad, ktorý vydal stavebné povolenie na realizáciu vašej nehnuteľnosti. K vyplnenej žiadosti musíte doložiť všetky prílohy, ktoré požaduje stavebný úrad.
  2. Oznámenie o začatí konania: Po prijatí a skontrolovaní žiadosti stavebný úrad oznámi všetkým účastníkom konania (stavebník, vlastník stavby, vlastník pozemku), obci a dotknutým orgánom začatie kolaudačného konania. Urobí tak najmenej 10 dní pred kontrolnou prehliadkou domu.
  3. Kontrolná prehliadka: V stanovenom termíne sa uskutoční kontrolná kolaudačná prehliadka. Cieľom je overiť, či skutočná stavba zodpovedá predloženému návrhu a či boli dodržané všetky podmienky určené územným plánom, územným rozhodnutím a stavebným povolením. Komisia zo stavebného úradu zároveň preverí, či je stavba bezpečná a či nepredstavuje riziko pre životné prostredie. Počas kolaudácie môžu všetci účastníci vyjadriť svoje posledné pripomienky.
  4. Vydanie kolaudačného rozhodnutia: Pokiaľ stavba spĺňa všetky požiadavky a komisia nezistí závažné nedostatky, stavebný úrad začne pripravovať kolaudačné rozhodnutie. Na jeho vydanie má stavebný úrad zákonnú lehotu. Ak je podaná žiadosť kompletná a obsahuje všetky potrebné dokumenty, kolaudačné rozhodnutie bude vydané do 30 dní od začatia kolaudačného konania. Pri väčších a zložitejších stavbách, ktoré vyžadujú náročnejšie preverovanie, sa lehota môže predĺžiť na 60 dní. V rozhodnutí stavebný úrad uvádza presné podmienky, za ktorých je možné budovu bezpečne používať, stanoví účel stavby a tiež nedostatky, ktoré stavebník musí v stanovenej lehote odstrániť.

Diagram znázorňujúci proces kolaudácie

Dôležité dokumenty a náležitosti

Pre úspešnú kolaudáciu rodinného domu je nevyhnutné, aby bola stavba zrealizovaná v súlade s projektovou dokumentáciou a platnými stavebnými predpismi a aby stavebník predložil všetky zákonom požadované doklady. Medzi kľúčové dokumenty potrebné k začatiu kolaudácie patria:

  • Vyplnená žiadosť o vydanie kolaudačného rozhodnutia.
  • Právoplatné stavebné povolenie.
  • Projektová dokumentácia.
  • Kópia stavebného denníka.
  • Revízne správy inštalácií.
  • Potvrdenie o zaplatení poplatku za kolaudáciu.
  • Energetický certifikát.
  • Ďalšie náležitosti ustanovené pre kolaudáciu stavby.

Poplatky spojené s kolaudáciou

Kolaudácia domu nie je zadarmo, s výnimkou stavebníkov patriacich do skupiny ZŤP osôb. Výška poplatkov je závislá od niekoľko kritérií a je stanovená na základe zákona č. 145/1995 Z. z. o správnych poplatkoch.

Prehľad správnych poplatkov za kolaudačné rozhodnutie (účinnosť od 1.1.2026):

  • Stavby na bývanie a zmeny dokončených stavieb na bývanie:
    • Rodinný dom: 300 €
    • Bytový dom: 1 000 €
  • Stavby na individuálnu rekreáciu (chaty, rekreačné domy) a ich zmeny:
    • Zastavaná plocha do 25 m²: 100 €
    • Zastavaná plocha nad 25 m²: 300 €
  • Stavebné úpravy dokončených stavieb:
    • Rodinné domy a stavby na individuálnu rekreáciu: 75 €
    • Bytové domy: 250 €
  • Stavby, ktoré sú súčasťou alebo príslušenstvom rodinných domov alebo stavieb na individuálnu rekreáciu:
    • Garáže (1-2 miesta): 100 €
    • Prípojky na verejnú sieť: 300 €
    • Vodné stavby (studne, jazierka): 100 €
    • Spevnené plochy a parkoviská: 100 €
    • Stavby s doplnkovou funkciou (bazény, sklady): 100 €
  • Zmeny dokončených stavieb (príslušenstvo): 25 % zo sadzby hlavnej budovy, alebo 100 € ak ide o konanie o stavebnom zámere.
  • Ostatné neuvedené stavby a ich zmeny: Poplatky sa odvíjajú od predpokladaného rozpočtového nákladu, od 300 € až do 20 000 €.
  • Reklamné stavby (nad 20 m²): 150 € za umiestnenie, 300 € za stavebnú úpravu na základe ohlásenia.

Od poplatku za vydanie kolaudačného rozhodnutia na zmeny dokončených stavieb na bývanie sú oslobodení držitelia preukazu fyzickej osoby s ťažkým zdravotným postihnutím. Ďalšie oslobodenia sú uvedené v zákone č. 145/1995 Z. z.

Po kolaudácii: Posledné administratívne kroky

Kolaudácia rodinného domu nekončí vydaním kolaudačného rozhodnutia. Po jeho získaní má stavebník, resp. majiteľ stavby ďalšie povinnosti. Ide o niekoľko administratívnych úkonov, ktoré treba vybaviť čo najskôr.

  1. Pridelenie súpisného čísla: Po vydaní kolaudačného rozhodnutia musí stavebník budovu zaevidovať na obecnom úrade, kde mu pridelia súpisné číslo.
  2. Zápis do katastra nehnuteľností: Na základe kolaudačného rozhodnutia, prideleného súpisného čísla a geometrického plánu novostavby s výkazom výmer navštívite príslušný katastrálny úrad. Tu požiadate o pripísanie novostavby na parcelu, na ktorej je stavba postavená. Po zakreslení novostavby na parcelu si môžete vyžiadať na katastrálnom úrade list vlastníctva a kópiu katastrálnej mapy s novými údajmi o stavbe.

Po získaní kolaudačného rozhodnutia a splnení záverečných administratívnych úkonov sa novostavba stáva legálnou nehnuteľnosťou pripravenou na užívanie.

Význam kolaudácie pre trhovú hodnotu a financovanie

Kolaudácia nie je len administratívna povinnosť, ale má priamy dopad na trhovú hodnotu nehnuteľnosti a možnosti financovania. Skolaudovaný rodinný dom sa považuje za právne a technicky uzavretú stavbu, ktorá je pripravená na okamžité užívanie - čo zvyšuje jeho atraktivitu na realitnom trhu aj pre banky.

  • Vyššia predajná cena: Skolaudovaný dom dosahuje spravidla vyššiu trhovú cenu v porovnaní s neskolaudovanou stavbou. Dôvodom je právna istota, nižšie riziko pre kupujúceho a okamžitá možnosť nasťahovania.
  • Výhodnejšie financovanie: Banky a finančné inštitúcie uprednostňujú skolaudované nehnuteľnosti. V prípade žiadosti o hypotéku na neskolaudovaný dom môže byť požadovaný vyšší vlastný vklad, dodatočné zabezpečenie, prípadne nižšia schválená suma úveru.

Kolaudačné rozhodnutie je kľúčovým dokumentom pri predaji, prenájme, refinancovaní či iných právnych úkonoch spojených s nehnuteľnosťou.

Dôsledky nedodržania kolaudačných povinností

Nedodržanie kolaudačných povinností môže mať vážne dôsledky, vrátane sankcií a pokút. Okrem toho môže viesť k právnym problémom a komplikáciám, ako je neplatné stavebné povolenie alebo problémy pri predaji nehnuteľnosti. Nehnuteľnosť, ktorá nemá riadne dokončené kolaudačné povinnosti, môže byť náročné predať, pretože kupujúci často požadujú doklady o úspešne zrealizovanom kolaudačnom procese. V novom stavebnom zákone sa tiež precizujú priestupky a iné správne delikty, čím sa rozširuje okruh sankcionovaných osôb.

Zmeny v legislatíve: Nový stavebný zákon

Slovenská stavebná legislatíva prešla od 1. apríla 2025 zásadnou reformou, ktorá priniesla nový zákon o výstavbe. Tieto zmeny sa dotkli aj kolaudačného procesu, ktorý kladie väčší dôraz na dodržiavanie projektovej dokumentácie a technických noriem. Nový stavebný zákon priniesol modernejší, prehľadnejší a efektívnejší systém, ktorý znižuje administratívnu záťaž, zjednodušuje povoľovacie procesy a zavádza centralizáciu, elektronizáciu a digitalizáciu stavebnej agendy. Systém URBION sa stal kľúčovým nástrojom pre elektronizáciu procesov.

Aj napriek týmto zmenám zostáva základný princíp kolaudácie nezmenený: overenie zhody stavby s legislatívou a stavebnými predpismi, čím sa zabezpečuje bezpečnosť a ochrana zdravia obyvateľov a životného prostredia. Dôkladná informovanosť a príprava sú kľúčové pre úspešné zvládnutie tohto dôležitého procesu.

tags: #novostavba #meska #kolaudovanie #ako #na #to
