Elektrická prípojka nie je len obyčajný kábel, skrinka a elektromer. Je to jedna z najhlavnejších častí každej stavby, skutočné srdce domu, bytu či akéhokoľvek objektu. Jej správna realizácia a pochopenie jej fungovania sú kľúčové pre bezpečnú a efektívnu prevádzku vašej domácnosti či firmy. V tomto článku sa ponoríme do detailov elektrických prípojok, od základných typov merania až po komplexný proces ich zriadenia a údržby.

Typy elektrických prípojok: Jednotarifné vs. Dvojité
Pri bežných podmienkach sa v oblasti elektrických prípojok stretávame predovšetkým s dvoma základnými typmi merania: jednotarifným a dvojtarifným. Rozdiel medzi nimi nie je vždy každému jasný, a preto si ho podrobnejšie vysvetlíme.
Jednotarifné meranie: Konštantná cena za energiu
Jednotarifné meranie znamená, že počas celého dňa, v každej sekunde, platíte za elektrickú energiu rovnakú cenu. Cena sa nezvyšuje ani neznižuje, či už je poludnie alebo polnoc. Je to teda spôsob odberu elektrickej energie za konštantnú cenu. Elektromerová skrinka pri tomto type merania je zvyčajne menšia v porovnaní s dvojtarifným meraním. Pri jej nákupe je dôležité uviesť predajcovi presný typ merania.

Dvojité meranie: Denný a nočný prúd
Dvojité meranie, ľudovo nazývané "denný a nočný prúd", znamená, že počas dňa neplatíte stále rovnakú sadzbu za elektrickú energiu. Vaša spotreba je rozdelená do dvoch tzv. taríf. Denná cena je v zásade drahšia ako nočná. Tento druh odberu je vhodný pre domácnosti, firmy alebo väčšie objekty, ktoré majú pomerne veľký odber elektrickej energie. V konečnom dôsledku sa im to môže vyplatiť z pohľadu ceny. Je však dôležité poznamenať, že pre bežné domácnosti s menšími odbermi nemusí byť dvojité meranie vždy výhodnejšie. V takom prípade môže samotné dvojité meranie vyjsť drahšie ako jednotarifné, nakoľko spadajú do inej skupiny odberateľa. Pri inštalácii dvojitého merania sa používa elektromerová skrinka s väčšími rozmermi ako v prípade jednotarifného odberu.

Proces zriadenia elektrickej prípojky: Od žiadosti po pripojenie
Zriadenie elektrickej prípojky je komplexný proces, ktorý vyžaduje dodržanie viacerých krokov a zásad.
1. Žiadosť o pripojenie
Celý proces začína podaním žiadosti o pripojenie na príslušného distribútora elektrickej energie. Žiadosť môžete podať online, a to buď sami, alebo prostredníctvom zastupujúcej osoby. V žiadosti je potrebné vyplniť všetky potrebné údaje pre dodávateľa elektrickej energie (ako sú ZSE, SSE alebo VSE).
Ako sa zohľadňuje energopomoc pri elektrine a plyne
2. Zmluva o pripojení
Po spracovaní vašich údajov vám distribútor zašle zmluvu o pripojení odberného elektrického zariadenia. Tento dokument je pre projektanta kľúčovým podkladom pre tvorbu projektovej dokumentácie. V zmluve sú detailne popísané všetky potrebné údaje, ako napríklad parcelné číslo, číslo podperného bodu (číslo stĺpu), z ktorého sa budete napájať, a definovanie hlavného istiacého prvku, ktorý sa umiestňuje v rozvodnej skrinke elektromera (napríklad 25A istič s charakteristikou B).

3. Projektová dokumentácia
Projektová dokumentácia je mimoriadne dôležitou súčasťou celej realizácie elektrickej prípojky. Zabezpečuje dodržanie všetkých platných noriem a umožňuje odborné vyhotovenie prípojky. Mala by obsahovať detailné informácie ako:
- Nákresy vedenia vodiča a trasy
- Nákres schémy tarifu
- Popis vodičov, ktoré budú napájať elektromer a objekt
- Podrobný popis osadenia elektromera
- Uzemnenie elektromera

4. Realizácia prípojky a uzemnenie
Pri realizácii prípojky je potrebné striktne dodržiavať všetky ustanovenia projektovej dokumentácie. Medzi najdôležitejšie patrí:
- Typ a uloženie vodiča: Aký vodič povedie od stĺpa do vašej elektromerovej skrinky, v akej hĺbke má byť uložený, aká chránička ho má chrániť.
- Uzemnenie: V akej hĺbke má byť uložený kábel, aké lôžko sa vybuduje v zemi, akú fóliu treba umiestniť nad vodič v chráničke, koľko uzemňovacích tyčí je potrebné inštalovať do pôdy. Uzemnenie je srdcom celého projektu, nakoľko dochádza k zmene elektrickej sústavy z TN-C na TN-S. V dnešnej dobe každá rekonštrukcia musí zriadiť bod rozdelenia a vytvorenie sústavy TN-S.
Uzemnenie elektromera je dôležitá súčasť výstavby. Vzhľadom na to, že nie každý má doma revízny merací prístroj na meranie zemných odporov, odporúča sa zveriť realizáciu elektrickej prípojky skúsenej firme. Táto firma si daný zemný odpor odmeria a v prípade vysokého zemného odporu musí prijať opatrenia na zabezpečenie optimálneho zemného odporu, čo môže zahŕňať konzultáciu s projektantom alebo umiestnenie viacerých uzemňovačov.
5. Umiestnenie elektromerovej skrinky
Elektromerový rozvádzač sa nesmie umiestňovať podľa náhodnej úvahy. Jeho umiestnenie podlieha presnému definovaniu zo strany projektanta. Z pravidla platí, že nesmie byť nižšie ako 60 cm nad finálnym upraveným terénom a musí byť od elektromerovej skrinky voľný priestor minimálne 80 cm z dôvodu manipulácie a obsluhovania zariadenia. Skrinka môže byť jedno- alebo dvojtarifná, s okienkom na displej meracieho zariadenia alebo bez neho. Odporúča sa skrinka s okienkom, aj keď je o niečo drahšia, z dôvodu ľahšieho odpisovania stavu elektromera.
6. Revízna správa
Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Je to doklad, ktorý vystaví revízny technik a odzrkadľuje skutočný stav prípojky. Obsahuje záznam o meraniach, ako napríklad meranie izolačného stavu vodičov alebo odpor uzemnenia. Tieto merania sú dôležité na preverenie, či je vyhotovenie v súlade s platnými normami. Revíznu správu vykonáva kvalifikovaná osoba s príslušným vzdelaním ("paragraf 24").

7. Pripojenie na distribučnú sieť
Samotné pripojenie na distribučnú sieť realizuje váš distribútor. V stanovenom čase prídu pracovníci distribučnej siete zapojiť kábel, ktorý je pripravený na zapojenie na podpernom bode podľa zmluvy o pripojení.
Dôležité aspekty a povinnosti žiadateľa
Ako žiadateľ o elektrickú prípojku máte niekoľko dôležitých povinností:
- Akceptácia smerníc: Ste povinný v plnej miere akceptovať všetky smernice predostrené v zmluve o pripojení a projektovej dokumentácii, vrátane spôsobu osadenia a typu istiacého prvku.
- Údržba zariadení: Ste povinný udržiavať vaše elektroenergetické zariadenia v technicky zodpovedajúcom stave, aby vyhovovali platným právnym predpisom a technickým normám, chránili život, zdravie a majetok osôb a nespôsobovali poruchy v distribučnej sústave.
- Dodanie dokumentácie: Je potrebné doručiť plán skutočného vyhotovenia a dodržať technické podmienky prevádzkovateľa distribučnej sústavy.
Rekonštrukcia a prekládka elektrickej prípojky
V starších domoch sa prípojky často realizovali priamo v objektoch. Podľa nových noriem sa však elektrická prípojka vyhotovuje výhradne na hranici pozemku, v plote. Prekládka elektromera prebieha pomerne jednoducho. Stačí podať žiadosť u distribučnej spoločnosti a následne prebieha rovnaký postup ako pri novej prípojke: vypracovanie projektovej dokumentácie, realizácia, revízna správa a niekedy aj plán skutočného vyhotovenia.
Náklady na elektrickú prípojku
Cena za elektrickú prípojku sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur. Najpodstatnejšími nákladovými položkami sú:
- Projekt: Cena sa môže pohybovať od zhruba pár desiatok eur po 150 eur.
- Revízna správa: Cena do 50 eur.
- Poplatok za pripojenie: Zhruba 200 eur (pre štandardný rodinný dom s trojfázovým ističom 25 A).
- Samotná elektrická prípojka: Vrátane materiálu (skriňa s ističom od 100 eur, elektromer, kábel…) a práce, vrátane výkopu. Táto položka závisí od vzdialenosti najbližšieho miesta pripojenia. Dĺžka kábla môže dosahovať desiatky metrov, pričom cena za meter môže byť aj cez 25 eur.
Náklady môžu výrazne zvýšiť aj faktory ako pretláčanie chráničky pod cestou alebo nutnosť zriadenia vecného bremena na cudzom pozemku. Ak sa bod napojenia na distribučnú sieť nachádza na prístupovej ceste patriacej napríklad železniciam, náklady môžu dosiahnuť niekoľko tisíc eur.
Ako sa zohľadňuje energopomoc pri elektrine a plyne
Čo je súčasťou vašej elektrickej prípojky?

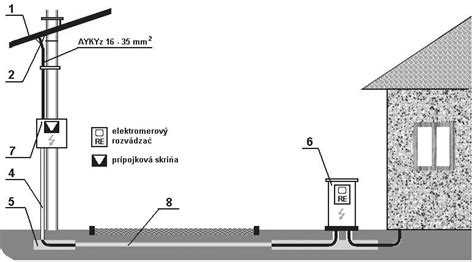

Vaša elektrická prípojka nie je len jeden kábel. Zahŕňa:
- Prívodný kábel: Vedie od prípojkového bodu (zvyčajne stĺp) až po elektromerový rozvádzač.
- Elektromerový rozvádzač: Obsahuje elektromer, hlavný istič a komponenty hromadného diaľkového ovládania (HDO).
- Materiál: Od káblov až po elektromerový rozvádzač, ktorý si kupujete vy, okrem samotného elektromera či modulu HDO.
Zhrnutie procesu pripojenia nového odberného miesta
Proces pripojenia nového odberného miesta sa môže v detailoch líšiť v závislosti od prevádzkovateľa distribučnej sústavy (ZSE, SSE, VSE). Vo všeobecnosti však zahŕňa tieto kroky:
- Online žiadosť: Vyplnenie žiadosti na stránke distribútora.
- Návrh zmluvy o pripojení: Distribútor vám do 30 dní zašle návrh zmluvy.
- Vypracovanie projektovej dokumentácie: Zabezpečí odborník.
- Podpis zmluvy a úhrada poplatku: Podpísanú zmluvu doručíte distribútorovi a uhradíte poplatok.
- Príprava odberného miesta: Výkopové práce, uloženie kábla do chráničky, uzemnenie, osadenie elektromerového rozvádzača.
- Revízia: Vykonaná kvalifikovanou osobou.
- Pripojenie do distribučnej siete: Realizuje distribútor.
- Uzavretie zmluvy o dodávke elektriny: S vybraným dodávateľom.
Celý proces od podania žiadosti po spustenie elektriny v dome zvyčajne trvá tri až štyri mesiace. V prípade potreby rýchlejšieho zriadenia prípojky je možné využiť službu "na kľúč", ktorú ponúkajú niektorí distribútori.
tags: #elektricka #pripojka #lv #co #treba
