Kolaudácia je kľúčovým a často nevyhnutným krokom v procese výstavby alebo rekonštrukcie nehnuteľnosti na Slovensku. Predstavuje formálne ukončenie stavebného konania a slúži ako potvrdenie, že dokončená stavba spĺňa všetky zákonné, technické a bezpečnostné požiadavky, čím je oficiálne pripravená na užívanie. Tento proces je zásadný pre zabezpečenie bezpečnosti budúcich užívateľov, ochranu verejných záujmov a nadobudnutie právnej istoty. Aj keď sa môže zdať ako náročný administratívny úkon, pochopenie jeho podstaty, priebehu a požiadaviek je kľúčom k jeho úspešnému zvládnutiu.

Čo je kolaudácia a prečo je dôležitá?
Kolaudácia je v podstate úradné schválenie dokončenej stavby stavebným úradom. Jej primárnou úlohou je overiť, či bola stavba zrealizovaná v súlade so schváleným stavebným povolením, projektovou dokumentáciou a platnými právnymi predpismi a technickými normami. Týmto procesom sa zabezpečuje, že stavba je bezpečná, funkčná a spĺňa všetky predpísané štandardy.
Bez právoplatného kolaudačného rozhodnutia nemôžete novú stavbu legálne obývať, prenajímať, predávať, ani ju zapísať do katastra nehnuteľností ako dokončenú. Kolaudácia je tiež podmienkou pre pridelenie súpisného čísla a následne aj pre zriadenie trvalého pobytu. Okrem toho, skolaudovaná nehnuteľnosť zvyčajne dosahuje vyššiu trhovú hodnotu a je pre banky a finančné inštitúcie atraktívnejším predmetom financovania, napríklad pri žiadosti o hypotéku.
Kedy je kolaudácia potrebná?
Kolaudácia je zákonom vyžadovaná pri každej dokončenej stavbe, na ktorú bolo vydané stavebné povolenie a ktorá je určená na bývanie alebo rekreáciu. Týka sa to nielen novostavieb rodinných domov, ale aj bytových domov, chát, rekreačných objektov, ako aj významných rekonštrukcií, prístavieb či nadstavieb, ktoré ovplyvňujú bezpečnosť, konštrukčné riešenia alebo technické rozvody stavby.
Existujú však aj výnimky. Podľa nového stavebného zákona, účinného od 1. apríla 2025, sa kolaudácia nevyžaduje na tzv. ohlasované stavby, kam patria napríklad drobné stavby do 50 m² (garáže, prístrešky, kôlne), bazény do 25 m² či fotovoltické zariadenia do 100 kW, za predpokladu, že sa nenachádzajú na verejných priestranstvách alebo bližšie ako dva metre od susedného pozemku. Tieto stavby sa iba ohlasujú stavebnému úradu. Rovnako sa od kolaudácie upúšťa pri jednoduchých stavbách a ich zmenách, ak nie sú určené na bývanie, rekreáciu, alebo nemajú garáž či prevádzkové zariadenie.
Dôležité je poznamenať, že dodatočná kolaudácia domu, teda užívanie stavby bez právoplatného kolaudačného rozhodnutia a následné dodatočné získanie povolenia, nie je podľa nového stavebného zákona možná pri stavbách postavených po 1. apríli 2025. Pri starších stavbách, ktoré boli užívané bez kolaudácie, je dodatočná kolaudácia možná, avšak stavebný úrad môže uložiť pokutu alebo nariadiť odstránenie zistených nedostatkov.
Podmienky a príprava na kolaudáciu
Aby bola stavba pripravená na kolaudáciu, musí byť stavebne a technicky dokončená v rozsahu definovanom zákonom. To znamená, že musí mať hotovú strechu s kompletným odkvapovým systémom (žľaby a zvody) a bleskozvodom. Osadené musia byť všetky dvere a okná, namontované schodiská a zábradlia. Dokončené musia byť aj povrchové úpravy stien, podláh a stropov. V hygienických zariadeniach (kúpeľňa, WC) musia byť osadené umývadlá, vane či sprchové kúty a toalety.
Kľúčové je aj funkčné zabezpečenie všetkých technických inštalácií - elektrických, vodovodných, kanalizačných a plynových (ak sú relevantné). Súčasťou hodnotenia je tiež posúdenie energetickej hospodárnosti budovy a spôsob nakladania s dažďovou vodou, aby nebola spôsobená škoda na susedných pozemkoch.

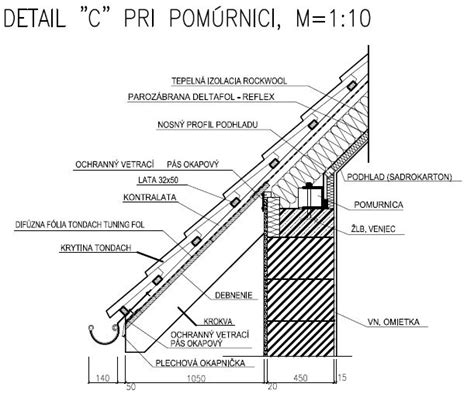

Strecha ako jedna z najdôležitejších konštrukčných častí domu podlieha dôkladnej kontrole. Musí byť kompletná, vrátane odkvapového systému a bleskozvodu. Pri šikmých strechách sú dnes často povinnou výbavou aj prvky na zabezpečenie proti pádu snehu alebo na bezpečný pohyb po streche.

Potrebné dokumenty ku kolaudácii
K žiadosti o kolaudáciu je potrebné priložiť množstvo dokumentov, ktorých presný zoznam sa môže mierne líšiť v závislosti od konkrétneho stavebného úradu. Zvyčajne sa však jedná o nasledujúce:
- Vyplnená žiadosť o vydanie kolaudačného rozhodnutia: Štandardizovaný formulár dostupný na príslušnom stavebnom úrade alebo elektronicky.
- Právoplatné stavebné povolenie: Originál alebo overená kópia.
- Projektová dokumentácia: Overená projektová dokumentácia, prípadne dokumentácia skutočného zhotovenia stavby.
- Kópia stavebného denníka: Ak bol vedený.
- Revízne správy inštalácií:
- Revízna správa elektroinštalácie.
- Revízna správa vodoinštalácie a kanalizácie.
- Revízna správa plynoinštalácie (ak je relevantné).
- Revízna správa bleskozvodu: Pokiaľ je bleskozvod súčasťou projektovej dokumentácie.
- Revízna správa komína: Ak je komín súčasťou projektu.
- Potvrdenie o zaplatení poplatku za kolaudáciu: Správny poplatok podľa aktuálnej sadzby.
- Energetický certifikát: Nevyhnutný najmä pri novostavbách alebo pri zásahoch, ktoré menia energetické parametre budovy. Jeho platnosť je 10 rokov.
- Ďalšie náležitosti: Môžu sem patriť napríklad záverečné stanovisko stavbyvedúceho, geometrický plán, certifikáty a vyhlásenia o zhode k použitým materiálom, doklady preukazujúce bezpečný prístup k stavbe, prípadne potvrdenia od iných dotknutých orgánov (napr. hygiena, hasiči).
Je dôležité včas kontaktovať príslušný stavebný úrad, aby ste získali presný zoznam požadovaných dokumentov a formulárov, čím sa predídete zbytočným komplikáciám.
Priebeh kolaudačného konania
Kolaudačné konanie začína na podnet stavebníka, ktorý na príslušnom stavebnom úrade podá žiadosť o vydanie kolaudačného rozhodnutia. K žiadosti priloží všetky požadované dokumenty.
- Podanie žiadosti: Stavebník predloží vyplnenú žiadosť so všetkými prílohami.
- Oznámenie o začatí konania: Stavebný úrad oznámi začatie kolaudačného konania všetkým účastníkom (stavebník, vlastník stavby, vlastník pozemku), obci a dotknutým orgánom, a to najmenej 10 dní pred plánovanou kontrolnou prehliadkou.
- Kontrolná prehliadka (obhliadka stavby): V stanovený termín vykoná komisia zo stavebného úradu obhliadku stavby. Cieľom je overiť, či bola stavba zrealizovaná v súlade s projektovou dokumentáciou a stavebným povolením, a či spĺňa všetky technické a bezpečnostné normy. Počas obhliadky môžu účastníci konania vyjadriť svoje pripomienky.
- Vydanie kolaudačného rozhodnutia: Ak komisia nezistí závažné nedostatky brániace užívaniu stavby, stavebný úrad vydá kolaudačné rozhodnutie. Toto rozhodnutie potvrdzuje, že stavba je spôsobilá na užívanie a určuje jej účel. Na vydanie rozhodnutia má stavebný úrad spravidla 30 dní od doručenia žiadosti. V prípade zistenia menej závažných nedostatkov môže stavebný úrad určiť lehotu na ich odstránenie a konanie prerušiť.
Jednotka Superbadge pre riadenie schvaľovacieho procesu || Všetky výzvy v jednom videu || Trailhead | Salesforce
Poplatky spojené s kolaudáciou
Výška správnych poplatkov za vydanie kolaudačného rozhodnutia je stanovená zákonom a závisí od typu stavby. Od 1. januára 2026 sú sadzby nasledovné:
- Stavby na bývanie a zmeny dokončených stavieb na bývanie (rodinný dom): 300 €
- Stavby na individuálnu rekreáciu (nad 25 m²) a ich zmeny: 300 €
- Stavebné úpravy dokončených stavieb rodinných domov: 75 €
- Stavby ako príslušenstvo rodinných domov (garáže, bazény, letné kuchyne): 100 €
V prípade opakovaných kolaudačných prehliadok alebo overenia dokumentácie skutočného zhotovenia stavby môžu byť účtované dodatočné poplatky. Držitelia preukazu fyzickej osoby s ťažkým zdravotným postihnutím sú od niektorých poplatkov oslobodení.
Po kolaudácii: Ďalšie kroky
Po získaní právoplatného kolaudačného rozhodnutia nie je proces úplne ukončený. Nasledujú ďalšie administratívne kroky:
- Pridelenie súpisného čísla: Je potrebné navštíviť obecný alebo mestský úrad a požiadať o pridelenie súpisného čísla stavby. K žiadosti budete potrebovať kolaudačné rozhodnutie a geometrický plán.
- Zápis do katastra nehnuteľností: Na príslušnom katastrálnom úrade požiadate o zápis stavby na parcelu, na ktorej je postavená. Predkladá sa žiadosť o zápis stavby, geometrický plán a kolaudačné rozhodnutie.
- Miestne dane a poplatky: Informujte sa na úrade o povinnostiach týkajúcich sa miestnych daní a poplatkov, napríklad dane z nehnuteľnosti.
Dôsledky nedodržania kolaudačných povinností
Nelegálne užívanie stavby bez právoplatného kolaudačného rozhodnutia môže viesť k sankciám, pokutám a iným právnym komplikáciám. Nedodržanie predpisov môže byť časovo a finančne náročné, a v krajnom prípade môže viesť k nariadeniu odstránenia stavby. Okrem toho, neskolaudovaná nehnuteľnosť môže mať problémy pri predaji, poistení alebo financovaní.
Zmeny v stavebnej legislatíve od roku 2025
S účinnosťou od apríla 2025 vstúpil do platnosti nový zákon o výstavbe, ktorý priniesol zásadné zmeny do stavebného procesu vrátane kolaudácie. Hlavnými cieľmi reformy je zníženie administratívnej záťaže, zjednodušenie a urýchlenie povoľovacích procesov, elektronizácia a digitalizácia stavebnej agendy. Novinkou je napríklad elektronické podávanie žiadostí cez Portál výstavby a povinnosť stavbyvedúceho vypracovať záverečné stanovisko.
Celkovo nový stavebný zákon priniesol modernejší, prehľadnejší a efektívnejší systém, ktorý poskytuje stabilný rámec pre výstavbu a rozhodovanie stavebných úradov. Je dôležité, aby stavebníci a ich zástupcovia poznali aktuálne pravidlá a postupy, aby úspešne zvládli celý proces kolaudácie svojej nehnuteľnosti.
Kolaudácia domu je teda neoddeliteľnou súčasťou stavebného procesu, ktorá zabezpečuje, že vaša nehnuteľnosť je bezpečná, legálna a pripravená na užívanie. Dôkladná príprava, dodržiavanie postupov a včasné zhromaždenie všetkých potrebných dokumentov vám výrazne uľahčia tento dôležitý krok k vášmu novému domovu.
