Ako pripojiť byt na elektrinu: Kompletný sprievodca

Pripojenie nehnuteľnosti k elektrickej sieti je kľúčovým krokom pri jej výstavbe, rekonštrukcii alebo pri nadobudnutí nehnuteľnosti bez existujúcej elektrickej prípojky. Celý proces sa môže zdať komplikovaný, no s pochopením jednotlivých krokov a požiadaviek sa stáva zvládnuteľným. Tento článok vás prevedie všetkým, čo potrebujete vedieť, od prvotnej žiadosti až po finálne zapojenie elektromera.

Krok 1: Žiadosť o pripojenie a uzatvorenie Zmluvy o pripojení

Prvým a zásadným krokom je podanie žiadosti o pripojenie k distribučnej sústave. Vlastníte alebo staviate nehnuteľnosť, ktorá nie je pripojená do elektrickej siete? V takom prípade je potrebné kontaktovať prevádzkovateľa vašej distribučnej sústavy. Na Slovensku pôsobia traja hlavní regionálni prevádzkovatelia distribučnej sústavy:

  • Západoslovenská distribučná, a. s. (pre západné Slovensko)
  • Stredoslovenská distribučná, a. s. (pre stredné Slovensko)
  • Východoslovenská distribučná, a. s. (pre východné Slovensko)

Je dôležité vybrať si správneho distribútora podľa regiónu, v ktorom sa vaša nehnuteľnosť nachádza. Žiadosť o pripojenie môžete podať online prostredníctvom webovej stránky príslušnej distribučnej spoločnosti. V rámci žiadosti bude potrebné uviesť základné údaje o vás ako žiadateľovi, ako aj o budúcom odbernom mieste. Často sa používa číslo parcely, ak ešte nemá pridelenú oficiálnu adresu.

Budete tiež musieť špecifikovať vaše požiadavky na pripojenie. Medzi kľúčové parametre patrí:

  • Typ prípojky: Jednofázová alebo trojfázová. Pre rodinné domy a väčšinu bytov sa štandardne používa trojfázová prípojka.
  • Hodnota hlavného ističa: Štandardná hodnota pre rodinné domy je často 25 A (pre trojfázové pripojenie). Ak plánujete využívať na vašom odbernom mieste hlavný istič s vyššou hodnotou ako 32 A, je možné, že na zabezpečenie požadovanej kapacity bude potrebné budovanie elektroenergetických zariadení na strane distribútora.
  • Typ merania: Jednotarifné alebo dvojtarifné meranie. Dvojtarifné meranie umožňuje využívať lacnejšiu elektrinu v noci (tzv. nočný prúd), čo je výhodné pre spotrebiče s vyššou spotrebou energie.

Po spracovaní žiadosti vám distribučná spoločnosť zašle Návrh Zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Tento návrh zmluvy obsahuje informácie o technických podmienkach pripojenia, ktoré musíte splniť. Vami podpísaná zmluva vám musí byť doručená späť do 30 kalendárnych dní od dátumu jej podpísania distribučnou spoločnosťou.

Elektrická distribučná sieť na Slovensku

Krok 2: Vypracovanie projektovej dokumentácie a príprava odberného miesta

Po obdržaní návrhu Zmluvy o pripojení je nevyhnutné pristúpiť k vypracovaniu projektovej dokumentácie vašej elektrickej prípojky. Tento krok sa zvyčajne realizuje prostredníctvom kvalifikovaného elektrikára alebo projektantskej spoločnosti. Elektrikár posúdi vaše konkrétne podmienky a navrhne riešenie v súlade s technickými podmienkami uvedenými v prílohe Zmluvy o pripojení.

Projektová dokumentácia je kľúčová pre správne zhotovenie prípojky a jej súlad s normami. Po jej vypracovaní ju musíte doručiť distribučnej spoločnosti na schválenie. Ak nebudú mať k projektovej dokumentácii žiadne námietky, pristúpite k ďalším krokom.

Súčasťou prípravy je aj samotné prípravné práce na odbernom mieste. To znamená zabezpečenie priestoru pre elektromerový rozvádzač a samotného elektrického prívodu.

  • Ohlasenie drobnej stavby: V niektorých prípadoch, najmä pri novostavbách, môže byť potrebné ohlásenie drobnej stavby (elektrickej prípojky) na príslušnom obecnom úrade.
  • Vytýčenie inžinierskych sietí: Ak cez vašu pozemok vedú existujúce káble iných spoločností (napr. plyn, internet), je nevyhnutné požiadať o ich vytýčenie. Distribučná spoločnosť vám pomôže s vytýčením ich NN vedenia, ktoré bude označené sprejom. S maximálnou opatrnosťou je potom potrebné vykopať výkopové práce tak, aby nedošlo k poškodeniu existujúcich sietí. Je dôležité požiadať o vytýčenie trás všetkých spoločností, ktorých vedenia idú cez vaše budúce odberné miesto.
  • Výkopové práce: Jama alebo kanál na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva 20-30 cm. Odporúča sa kopať kanál s miernym sklonom smerom k miestu, kde bude umiestnený elektromerový rozvádzač.
  • Ukladanie kábla: Prívodný kábel sa ukladá do chráničky, ktorá ho chráni pred mechanickým poškodením. V drvivej väčšine sa používa hliníkový kábel s označením AYKY. Pri dvojtarifnom meraní je potrebné uložiť aj druhý kábel (zvyčajne CYKY-J3x1,5). Veľkosť chráničky je potrebné zvoliť podľa typu ukladaného kábla a typu merania.
  • Uzemnenie elektromerového rozvádzača: Elektromerový rozvádzač musí byť riadne uzemnený. Pásovina na uzemnenie sa ukladá do jamy spolu s elektrickým káblom a na jej konci, pri mieste osadenia rozvádzača, sa napojí zemniaca tyč (guľatina), ktorá bude vyčnievať.
  • Zásyp jamy: Po uložení kábla a uzemnenia sa jama zasype približne 20 cm vrstvou zeminy. Na túto vrstvu sa umiestni výstražná fólia, ktorá signalizuje prítomnosť elektrického kábla. Následne sa jama kompletne zasype.

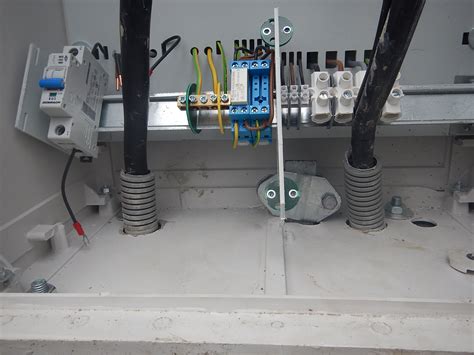

Uzemnenie elektromerového rozvádzača

Na oboch koncoch výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp alebo do pripojovacej skrine. Pri pripájaní na stĺp budete pravdepodobne potrebovať aj kovovú rúrku ako ochranu kábla.

Krok 3: Úhrada poplatku za pripojenie a podpísanie zmluvy

Po schválení projektovej dokumentácie a pripravení odberného miesta nastáva fáza úhrady poplatku za pripojenie. Tento poplatok je uvedený v Zmluve o pripojení a je potrebné ho uhradiť v stanovenom termíne, zvyčajne do 14 kalendárnych dní od dátumu jej vystavenia. Po prijatí podpísanej zmluvy vám distribučná spoločnosť zašle zálohovú faktúru. Faktúru nájdete aj v ich online aplikácii.

Po uhradení poplatku je zmluva považovaná za uzatvorenú.

Krok 4: Montáž elektromera a výber dodávateľa elektriny

Po splnení všetkých technických podmienok a uhradení poplatku distribučná spoločnosť pristúpi k montáži elektromera. Tento proces zvyčajne trvá do 5 pracovných dní od prijatia požiadavky. Je dôležité si uvedomiť, že montáž elektromera za vás vybaví váš vybraný dodávateľ elektriny.

Preto je pred, alebo v priebehu procesu pripojenia, nevyhnutné vybrať si dodávateľa elektrickej energie a uzatvoriť s ním Zmluvu o dodávke a distribúcii elektrickej energie. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Po uzatvorení Zmluvy o dodávke váš dodávateľ požiada distribučnú spoločnosť o montáž elektromera.

Po montáži elektromera je vaše odberné miesto plne pripravené na prevádzku a môžete začať odoberať elektrinu.

Dôležité aspekty a rady

  • Spolupráca s elektrikárom: Celý proces pripojenia elektriny je rozsiahly a vyžaduje si odborné znalosti. Odporúčame zveriť väčšinu odborných úkonov, ako je zapojenie rozvádzača, pripojenie káblov a elektroinštalácia, do rúk kvalifikovaného elektrikára s príslušnou odbornou spôsobilosťou a oprávnením. Ten vám tiež pomôže s vypracovaním projektovej dokumentácie a zabezpečí revíziu elektrickej prípojky, ktorú budete musieť doložiť distribučnej spoločnosti.
  • Revízia elektrickej prípojky: Po osadení a zapojení elektromerového rozvádzača a dokončení všetkých prác na odbernom mieste je potrebné zabezpečiť revíziu elektrickej prípojky od elektrikára. Táto revízia je dôležitým dokumentom pre distribučnú spoločnosť.
  • Časový rámec: Celý proces pripojenia elektriny do vášho domu môže trvať rôzne dlho v závislosti od viacerých faktorov, vrátane rýchlosti spracovania žiadostí, dostupnosti materiálov, rozsahu potrebných prác a pracovného vyťaženia všetkých zúčastnených strán. V ideálnom prípade to môže trvať približne 2 mesiace, ale môže sa natiahnuť aj na 3-4 mesiace.
  • Náklady: Cena za pripojenie elektriny sa líši podľa hodnoty hlavného ističa a regiónu. Celkové náklady na zriadenie elektrickej prípojky pre rodinný dom sa môžu pohybovať od 800 € a viac, pričom zahŕňajú materiál, montážne práce, projekt, revíziu a poplatok za pripojenie. Pretláčanie chráničky na kábel pod cestou môže prípojku predražiť.
  • Stavebný prúd: Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd), zvážte výber elektromerového rozvádzača osadeného zásuvkami. Ušetríte si tak nutnosť kupovať alebo požičiavať samostatný stavebný rozvádzač.
  • Rekonštrukcia starších prípojok: Pri rekonštrukcii starších domov, kde môže byť pôvodná prípojka zastaraná, je dôležité skontrolovať jej stav. Staré prípojky môžu mať opotrebované svorky, uvoľnené hliníkové vodiče či poškodenú izoláciu, čo môže viesť k prehrievaniu, požiaru alebo úrazu elektrickým prúdom. V takom prípade je nevyhnutná rekonštrukcia prípojky podľa aktuálnych noriem.
  • Komunikácia: V prípade akýchkoľvek otázok alebo nejasností sa neváhajte obrátiť priamo na príslušného regionálneho prevádzkovateľa distribučnej sústavy alebo vášho elektrikára.

Dodržiavaním týchto krokov a zodpovedným prístupom zabezpečíte úspešné pripojenie vášho bytu či domu na elektrickú sieť.

tags: #co #je #potrebne #ak #chcem #pripojit
