Zriadenie elektrickej prípojky je kľúčovým krokom pri výstavbe nového domu, realizácii rozsiahlej rekonštrukcie alebo pri zmene využitia existujúcej nehnuteľnosti. Tento proces, hoci sa môže zdať komplikovaný, je nevyhnutný pre zabezpečenie spoľahlivého a bezpečného dodávania elektrickej energie. Správne pochopenie hĺbky uloženia elektrickej prípojky a celého procesu pripojenia je zásadné pre hladký priebeh a dlhodobú funkčnosť.
Základné kroky pri zriaďovaní elektrickej prípojky
Proces realizácie elektrickej prípojky začína podaním žiadosti na adresu príslušnej distribučnej spoločnosti. Táto žiadosť musí byť doplnená o všetky potrebné doklady, ktoré sú zvyčajne uvedené v projekte stavby alebo stavebnom povolení. Distribučná spoločnosť sa v stanovenej časovej lehote vyjadrí, či prípojku povolí, alebo nie. Ak sú všetky doklady v poriadku, stavebník dostane súhlasné stanovisko spolu s návrhom zmluvy o pripojení, zvyčajne do 30 dní. Túto zmluvu je potrebné podpísať a vrátiť distribučnej spoločnosti. Súčasťou zmluvy je aj výška poplatku za pripojenie, ktorý je potrebné uhradiť.

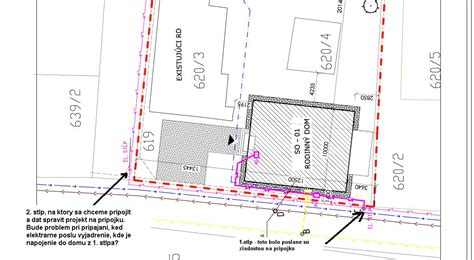

Pre urýchlenie celého procesu sa odporúča mať projekt elektrickej prípojky hotový v predstihu. Ten vypracuje odborník na základe údajov z projektu stavby/stavebného povolenia. Podľa tohto projektu je možné začať s prácami v teréne.

Odberné miesto musí vybudovať na svoje náklady stavebník. Musí sa nachádzať na hranici pozemku tak, aby bolo prístupné z ulice. Jeho súčasťou je rozvodná skriňa, merače spotreby a ističe. Po ukončení všetkých prác na strane stavebníka bolo v minulosti potrebné vyhotoviť revíznu správu, atesty meracích transformátorov prúdu/napätia a ďalší plán skutočného vyhotovenia. Namiesto nich dnes často stačí doručiť čestné prehlásenie o vykonaní všetkých testov aj revízie. Posledným krokom je výber dodávateľa elektrickej energie. Dodávateľom môže a nemusí byť pôvodná firma, s ktorou ste podpísali zmluvu. Zapojenie sa vykoná kontrolou odberného miesta, ktoré pripravil stavebník, a následným zapojením odberného miesta do elektrickej siete a osadením elektromera, ktorý bude merať spotrebu pripojeného domu. V tejto chvíli je celý proces na konci a stavebník môže ihneď využívať elektrickú energiu vo svojom dome.
Technické normy a požiadavky na elektrickú prípojku
Norma STN 33 3320 definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Stanovuje podmienky na pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny. Elektrická prípojka začína odbočením od zariadenia verejného rozvodu elektrickej energie smerom k odberateľovi. Elektrickú prípojku zriaďujú na svoje náklady rozvodné závody, elektrický prívod od istiacej prípojkovej skrine na podpernom bode. Po pripojenie do budovy si musí odberateľ zhotoviť na svoje náklady.

V priebehu predprojektovej prípravy je nutné prejednať pripojovacie podmienky pre silové zariadenia s dodávateľom elektrickej energie. Elektromerový rozvádzač musí byť vyhotovený v oplotení alebo na hranici pozemku tak, aby bol kedykoľvek prístupný. Musí byť uzemnený a jeho zemný odpor nesmie presahovať 5 Ohm. Uzemnenie sa vykonáva pomocou pásoviny, ktorá sa kladie na dno výkopu v dostatočnej vzdialenosti od silového vodiča, najčastejšie počas celej dĺžky a v niektorých prípadoch sa aj spája s hlavnou uzemňovacou svorkou v dome.
Pre bezpečné vykonávanie obsluhy a prác musí byť pred prípojkovou skriňou voľný priestor minimálnej šírky 0,8 m. V mieste rozdelenia na sústavu TN-S musí byť zhotovený na prípojnici PE (svorke PE) uzemňovací prívod na uzemňovač s hodnotou uzemnenia max. do 15 Ω. Nemusí sa však klásť do zeme viac ako 20 m zemniaceho pásu (napríklad FeZn 30x4 mm², alebo iný rovnocenný uzemňovač). V bode rozdelenia musia byť na pripojenie ochranných a neutrálnych vodičov samostatné svorky alebo prípojnice. V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa musí pripojiť hlavný ochranný vodič, hlavný uzemňovací vodič, hlavná uzemňovacia svorka a cudzie vodivé časti (rozvodné potrubia plynu, vody, ústredného vykurovania a klimatizácie, kovové konštrukčné časti budovy a pod.).
Minimálne prierezy vodičov elektrickej vzdušnej prípojky sú AlFe 16 mm² pri holých vodičoch a 16 mm² pri závesných kábloch. Použitie holých vodičov je dovolené len v odôvodnených prípadoch a so súhlasom dodávateľa elektrickej energie. Časť prípojky od posledného podperného bodu (strešníka, konzoly do múra a pod.) do prípojkovej skrine má byť čo najkratšia, prednostne vyhotovená káblom. Kábel ani izolované vodiče nesmú byť prerušované ani nastavované. Pri zriaďovaní novej prípojky musí byť použitá pre kladenie časti prípojky umiestnenej na budove vonkajšia časť obvodového muriva budovy.
Pri rekonštrukcii prípojky je možné ponechať pôvodnú časť prípojky ako prívod len vtedy, ak neprechádza vnútornými priestormi budovy a ak sú urobené dostatočné opatrenia k zamedzeniu neoprávneného odberu elektriny. Prípojková skriňa aj v tomto prípade je súčasťou prípojky a umiestňuje sa spravidla na hranici odberateľovej nehnuteľnosti tak, aby jej dvere a odnímateľné kryty káblového priestoru boli na verejne prístupnom mieste. V odôvodnených prípadoch, s písomným súhlasom dodávateľa elektrickej energie, je možné prípojkovú skriňu umiestniť v blízkosti odberateľovej nehnuteľnosti, ba dokonca aj na vonkajší obvodový múr. Prípojková skriňa pri novobudovanej stavbe musí byť vždy umiestnená na verejne prístupnom mieste. Spodný okraj skrine má byť 0,6 m nad definitívne upraveným terénom. Ak sa na pripojenie objektu použije elektromerový rozvádzač s prípojkovou skriňou, je potrebné dodržať ustanovenie čl. 4.6.8 normy [304], aby najmenšia výška stredu okienka elektromera bola 0,7 m nad definitívne upraveným terénom. Pri odbočení káblovej prípojky zo vzdušného vedenia sa umiestňuje prípojková skriňa na verejne prístupné miesto, môže byť umiestnená na podpernom bode vzdušného vedenia vo výške 2,5 až 3 m. Kábel na podpernom bode musí byť do výšky minimálne 2,5 m chránený ochrannou rúrkou proti mechanickému poškodeniu.
3 metódy kladenia podzemných káblov
Rozvádzače (rozvodnice) za elektromerom - do rozvádzačov (rozvodníc) za elektromerom sa sústreďujú všetky istiace prístroje (poistky, ističe, chrániče), stýkače, relé, zvončekové transformátory a pod.

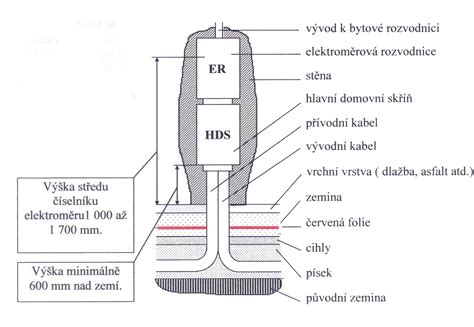

Hĺbka uloženia elektrickej prípojky
Jednou z kľúčových otázok pri zriaďovaní elektrickej prípojky je práve jej hĺbka uloženia. Táto hĺbka nie je univerzálna a závisí od viacerých faktorov, vrátane typu vedenia, materiálu a požiadaviek distribučnej spoločnosti. Vo všeobecnosti platí, že káble sa ukladajú do zeme v hĺbke minimálne 80 cm. Táto hĺbka je dostatočná na ochranu kábla pred mechanickým poškodením pri bežných stavebných prácach, ako je orba alebo záhradné úpravy.

Pri ukladaní kábla je dôležité použiť chráničku, ktorá slúži ako dodatočná ochrana pred poškodením. Ako prívodný kábel sa v drvivej väčšine používa hliníkový kábel s označením AYKY. Ak je potrebné dvojtarifné meranie (denný a nočný prúd), k hlavnému prívodnému káblu sa ukladá ešte druhý kábel (zvyčajne CYKY-J3x1,5). Veľkosť chráničky je potrebné zvoliť v závislosti od typu prívodného kábla a typu merania.
Po uložení kábla v chráničke je nevyhnutné uzemniť elektromerový rozvádzač pomocou zemniacej pásoviny. Tá sa taktiež ukladá do výkopu pri elektrickom kábli. Po zasypaní výkopu vrstvou hliny sa na vrch položí výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Na oboch stranách výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp alebo pripojovaciu skriňu.
Jednotarifné a dvojtarifné meranie
Pri zriaďovaní novej prípojky sa bežne stretávame s dvoma druhmi elektrických prípojok: s jednotarifným meraním a s dvojtarifným meraním. Rozdiel medzi nimi spočíva v spôsobe napájania objektu a odberu z distribučnej siete, čo sa odráža aj na cene.
Jednotarifné meranie znamená, že platíte počas celého dňa rovnakú cenu za elektrickú energiu. Cena sa nezvyšuje ani neznižuje počas dňa. Elektromerová skrinka pri jednotarifnom meraní je zvyčajne menšia.
Dvojtarifné meranie znamená, že cena za elektrickú energiu nie je konštantná počas celého dňa. Existujú dve tarify: denná a nočná. Denná cena je spravidla drahšia ako nočná. Tento druh odberu je vhodný pre objekty s vysokým odberom, kde sa v konečnom dôsledku oplatí z pohľadu ceny. Pri inštalácii dvojtarifného merania pre bežné domácnosti však paradoxne môže byť dvojtarifné meranie drahšie ako jednotarifné, ak nemajú dostatočne vysoký odber. Pri dvojtarifnom elektromere sa inštaluje elektromerová skrinka s väčšími rozmermi.
Rekonštrukcia a výmena elektrickej prípojky
Pri rekonštrukcii staršieho domu alebo pri zmene strechy, ktorá ovplyvní umiestnenie prípojky, môže byť nutné riešiť aj elektrickú prípojku. Ak do takej prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby spĺňala aktuálne normy. Staré prípojky často trpia opotrebovanými svorkami, uvoľnenými hliníkovými vodičmi a zlou izoláciou, čo môže viesť k prehrievaniu, požiaru alebo úrazu elektrickým prúdom. Preto výmenu prípojky netreba vnímať iba ako nutné zlo, ale ako investíciu do bezpečnosti.
V starších domoch sa realizovali prípojky zásadne v objektoch. Podľa nových STN noriem sa však elektrická prípojka vyhotovuje výhradne na hranici pozemku v plote. Prekládka elektromera prebieha pomerne jednoducho, stačí podať žiadosť u distribučnej spoločnosti. Nasleduje podobný postup ako pri novej prípojke: vypracovanie projektovej dokumentácie, realizácia, revízna správa a niekedy aj plán skutočného vyhotovenia.
Cena a časový harmonogram
Cena za zriadenie elektrickej prípojky pre rodinný dom sa pohybuje rádovo od 800 € a viac, pričom táto suma zvyčajne zahŕňa materiál, montážne práce, projekt, revíziu a poplatok za pripojenie. Cena sa líši v závislosti od hodnoty hlavného ističa a zložitosti terénnych prác, napríklad pretlačenie chráničky pod cestou prípojku predraží.

Ak všetko pôjde hladko, celý proces zriadenia prípojky vám zaberie približne 2 mesiace. V niektorých prípadoch sa však môže proces natiahnuť aj na 3 až 4 mesiace, najmä ak nastanú komplikácie s povoleniami, projektovou dokumentáciou alebo s dodávateľmi.
Dôležitosť odbornej realizácie
Realizácia elektrickej prípojky je zodpovedný krok, ktorý si vyžaduje odborné znalosti a dodržiavanie platných noriem. Preto sa dôrazne odporúča zveriť tieto práce skúseným elektrikárom alebo firmám, ktoré majú s elektrickými prípojkami bohaté skúsenosti. Profesionálna firma zabezpečí nielen správne technické prevedenie, ale aj vyhotovenie potrebnej dokumentácie a revízie, čím sa predíde budúcim problémom a zaistí sa bezpečná prevádzka elektrického zariadenia.
Dobrá príprava, kvalitné prevedenie a správna dokumentácia vám ušetria neskôr veľa starostí a zabezpečia spoľahlivé dodávky elektriny do vášho domu. Elektrická prípojka je srdcom každého objektu a jej správnemu vyhotoveniu je potrebné venovať patričnú pozornosť.
