Elektrická prípojka je nevyhnutnou a jednou z najdôležitejších častí každej stavby, či už ide o rodinný dom, bytový objekt alebo akúkoľvek inú budovu. Predstavuje skutočné "srdce" každého odberného miesta, zabezpečujúc dodávku elektrickej energie pre všetky spotrebiče a systémy. Jej správna realizácia a dodržiavanie platných noriem a smerníc sú kľúčové pre bezpečnú a spoľahlivú prevádzku. Tento článok vás prevedie celým procesom zriadenia elektrickej prípojky, od prvotnej žiadosti až po finálne pripojenie, pričom sa zameria na dôležité aspekty, ktoré je potrebné zohľadniť.
Typy elektrických prípojok: Jednotarifné a dvojtarifné meranie
Pri realizácii elektrickej prípojky sa v bežných podmienkach stretávame predovšetkým s dvoma základnými typmi merania: jednotarifným a dvojtarifným. Rozdiel medzi nimi nie je vždy každému jasný, no zásadne ovplyvňuje spôsob napájania objektu a odber elektrickej energie z distribučnej siete, ako aj typ elektromerovej skrinky.

Jednotarifné meranie
Jednotarifné meranie je najjednoduchšou formou odberu elektrickej energie. V tomto prípade platíte počas celého dňa, teda 24 hodín denne, rovnakú cenu za každú spotrebovanú kilowatthodinu. Cena elektrickej energie sa počas dňa nemení, nezvyšuje ani neznižuje. Ide teda o odber elektrickej energie za konštantnú, nemennú cenu.
Elektromerová skrinka pri jednotarifnom meraní býva spravidla menších rozmerov. Pri jej nákupe je dôležité informovať predajcu o konkrétnom type merania, pre ktorý je určená. Ako pri každej elektromerovej skrinke, aj tu platia špecifické zásady a požiadavky, ktoré stanovuje prevádzkovateľ distribučnej sústavy. Tieto detaily sú detailne popísané v zmluve o pripojení. V praxi sa o tieto technické aspekty nemusíte priamo starať, pretože ich rieši projektant počas vypracovávania projektovej dokumentácie k elektrickej prípojke.
Dvojtarifné meranie
Dvojtarifné meranie, ľudovo nazývané "denný a nočný prúd", znamená, že za elektrickú energiu neplatíte počas dňa stále rovnakú sadzbu. Odber je rozdelený do dvoch takzvaných taríf: dennej a nočnej. Ako už názov napovedá, tento systém reflektuje dve rôzne ceny merania. Denná cena je spravidla vyššia ako cena nočná.
Tento druh odberu je výhodný najmä pre domácnosti, firmy alebo väčšie objekty s pomerne vysokým celkovým odberom elektrickej energie, kde sa v konečnom dôsledku dlhodobo oplatí z hľadiska celkových nákladov. Pre bežné domácnosti, ktoré nemajú extrémne vysoké odbery, však môže nastať paradox. Pokiaľ nie sú ich energetické nároky dostatočne vysoké, samotné dvojtarifné meranie ich môže vyjsť drahšie ako jednotarifné, pretože spadajú do inej skupiny odberateľov s odlišnou štruktúrou cien.
Pri inštalácii dvojtarifného merania sa používa elektromerová skrinka, ktorá je väčšia ako v prípade jednotarifného odberu, aby pojala potrebné komponenty pre oba tarify.
Proces zriadenia elektrickej prípojky: Od žiadosti po pripojenie
Zriadenie novej elektrickej prípojky je proces, ktorý si vyžaduje systematický prístup a dodržiavanie postupov stanovených distribučnou spoločnosťou. Hoci sa detaily môžu mierne líšiť v závislosti od konkrétneho prevádzkovateľa distribučnej sústavy (ZSE, SSE, VSE), základné kroky sú vo všeobecnosti rovnaké.

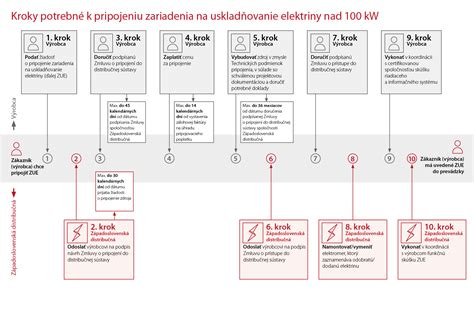

1. Podanie žiadosti o pripojenie
Prvým krokom je podanie žiadosti o pripojenie odberného elektrického zariadenia do distribučnej sústavy. Túto žiadosť je možné podať online prostredníctvom webovej stránky príslušnej distribučnej spoločnosti alebo prostredníctvom zastupujúcej osoby. V žiadosti je potrebné vyplniť všetky požadované údaje, ktoré sú nevyhnutné pre dodávateľa elektrickej energie. Medzi štandardné údaje patria informácie o budúcom odbernom mieste (často sa používa číslo parcely, ak ešte nemá pridelené číslo popisné), meno, priezvisko, adresa žiadateľa a kontaktné údaje.

Pri podávaní žiadosti je dôležité špecifikovať aj technické parametre, ako napríklad:
- Typ prípojky: Jednofázová alebo trojfázová. Pre rodinné domy je bežná trojfázová prípojka, ktorá umožňuje pripojenie silnejších spotrebičov ako sú elektrické sporáky či tepelné čerpadlá. Jednofázová prípojka je postačujúca pre byty alebo menšie objekty.
- Amperáž hlavného ističa: Štandardne sa pre rodinné domy používa trojfázový istič s hodnotou 25A. Táto hodnota sa odvodzuje od predpokladaného maximálneho odberu elektrickej energie.
- Typ merania: Jednotarifné alebo dvojtarifné.
2. Návrh zmluvy o pripojení
Po spracovaní údajov z vašej žiadosti vám distribučná spoločnosť do určitej lehoty (zvyčajne do 30 dní) zašle návrh zmluvy o pripojení odberného elektrického zariadenia. Tento dokument je kľúčový, pretože obsahuje všetky podstatné informácie a technické podmienky potrebné pre realizáciu celého projektu. V zmluve sú presne definované detaily ako číslo parcely, číslo podperného bodu (číslo stĺpu), z ktorého sa budete napájať, a definícia hlavného istiacého prvku, ktorý bude umiestnený v elektromerovej skrinke (napríklad 25A istič s charakteristikou B).
3. Vypracovanie projektovej dokumentácie
Projektová dokumentácia je mimoriadne dôležitou súčasťou celého procesu. Jej vypracovanie zabezpečuje projektant, ktorý je zodpovedný za to, aby boli dodržané všetky platné technické normy a predpisy. Tento dokument slúži ako základný kameň pre realizáciu prípojky a poskytuje detailné informácie pre zhotoviteľa.
Projektová dokumentácia by mala obsahovať minimálne nasledujúce časti:
- Nákresy vedenia vodičov a ich trasy od stĺpa po odberné miesto.
- Schéma zapojenia tarifov (pre dvojtarifné meranie).
- Detailný popis použitých vodičov, ktoré budú napájať elektromer a objekt.
- Podrobný popis osadenia elektromerového rozvádzača.
- Špecifikácie uzemnenia elektromerového rozvádzača.
🔌 AKO ZAPOJIŤ VARNÚ PLATŇU (400 V) A ELEKTRICKÚ RÚRU (230 V) – PRAKTICKÝ NÁVOD KROK ZA KROKOM
Je dôležité zdôrazniť, že uzemnenie elektromerového rozvádzača je kriticky dôležitou súčasťou výstavby. V praxi sa často mení elektrická sústava z typu TN-C na TN-S, čo si vyžaduje správne prevedenie uzemnenia. Vzhľadom na potrebu špecializovaných meracích prístrojov na meranie zemných odporov, sa odporúča zveriť realizáciu elektrickej prípojky, najmä uzemnenia, skúseným firmám s bohatými skúsenosťami.
4. Podpis zmluvy o pripojení a úhrada poplatku
Po vypracovaní projektovej dokumentácie a prípadných úpravách v súlade s požiadavkami distribučnej spoločnosti, pristúpite k podpisu zmluvy o pripojení. Tento podpis je možné realizovať aj elektronicky prostredníctvom distribučného portálu danej spoločnosti. Zmluvu je potrebné podpísať v stanovenej lehote, zvyčajne do 75 kalendárnych dní od podania žiadosti.
Súčasťou zmluvy je aj vyčíslenie poplatku za pripojenie. Tento poplatok je potrebné uhradiť v stanovenej lehote, pričom je zvyčajne uvedený bankový účet a variabilný symbol. Po úhrade poplatku je zmluva považovaná za uzatvorenú. Výška poplatku sa líši v závislosti od veľkosti hlavného ističa a počtu fáz.
5. Príprava odberného miesta
Táto fáza zahŕňa viaceré kroky, ktoré vykonáva stavebník alebo ním poverená firma.
- Ohlásenie drobnej stavby: V prvom rade je potrebné ohlásiť zriadenie elektrickej prípojky ako drobnej stavby na príslušnom stavebnom úrade (obecný alebo mestský úrad).
- Vytýčenie inžinierskych sietí: Ak cez pozemok, kde bude umiestnená prípojka, prechádzajú iné inžinierske siete (plyn, voda, optické káble), je nevyhnutné si dať tieto siete vytýčiť. Žiadosť o vytýčenie je možné podať online cez portál distribučnej spoločnosti. Vyznačenie sa vykonáva špeciálnou farbou a pri výkopových prácach je potrebné postupovať s maximálnou opatrnosťou, aby nedošlo k poškodeniu existujúcich vedení.

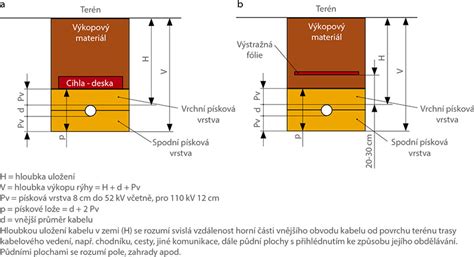

- Výkopové práce: Po vytýčení sietí môžete pristúpiť k výkopovým prácam na uloženie kábla. Jama (kanál) sa zvyčajne kope do hĺbky približne 80 cm a šírky 20-30 cm.
- Ukladanie kábla a chráničky: Kábel sa odporúča uložiť do chráničky, ktorá ho chráni pred mechanickým poškodením. Pre hlavný prívodný kábel sa najčastejšie používa hliníkový kábel typu AYKY. V prípade dvojtarifného merania sa popri hlavnom prívodnom kábli ukladá aj druhý kábel (napr. CYKY-J 3x1,5). Veľkosť chráničky je potrebné zvoliť podľa typu a počtu ukladaných káblov.
- Uzemnenie elektromerového rozvádzača: Pred zasypaním výkopu je potrebné vykonať uzemnenie elektromerového rozvádzača. Zvyčajne sa používa zemniaca pásovina, ktorá sa ukladá do jamy spolu s káblom. Na povrchu pri mieste osadenia rozvádzača sa napojí zemniaca tyč alebo guľatina, ktorá bude slúžiť na pripojenie uzemnenia.
- Zasypanie výkopu: Po uložení kábla a uzemnenia sa výkop zasype približne 20 cm vrstvou zeminy. Na túto vrstvu sa položí výstražná fólia, ktorá signalizuje, že sa pod ňou nachádza elektrický kábel. Následne sa jama kompletne zasype.
- Príprava kábla na pripojenie: Na oboch koncoch výkopu je potrebné nechať kábel dostatočne dlhý pre pripojenie na stĺp (alebo pripojovaciu skriňu pri stĺpe) a do elektromerového rozvádzača. Pri stĺpe je často potrebné použiť kovovú rúrku ako dodatočnú ochranu kábla.

6. Osadenie a zapojenie elektromerového rozvádzača
Po úspešnom uložení a zasypaní kábla v zemi môžete pristúpiť k osadeniu elektromerového rozvádzača. Jeho umiestnenie musí zodpovedať pokynom v návrhu zmluvy alebo projektovej dokumentácii. Zvyčajne platí, že rozvádzač nesmie byť umiestnený nižšie ako 60 cm nad finálnym upraveným terénom a v jeho blízkosti musí byť voľný priestor minimálne 80 cm pre manipuláciu a obsluhu.
Po osadení rozvádzača je potrebné pripojiť doň prívodný kábel (alebo káble v prípade dvojtarifného merania) a uzemnenie. Tieto práce by mal vykonávať kvalifikovaný elektrikár.
7. Vypracovanie revíznej správy
Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Je to oficiálny dokument, ktorý vystavuje revízny technik a potvrdzuje, že elektrická inštalácia spĺňa všetky platné normy a je bezpečná na prevádzku.
Správa obsahuje záznamy o vykonaných meraniach, ako napríklad:
- Meranie izolačného stavu vodičov.
- Meranie odporu uzemnenia.
Tieto merania sú kľúčové pre overenie súladu inštalácie s normami Slovenskej republiky. Revíznu správu vykonáva osoba s príslušným oprávnením ("paragraf 24"), ktorá vykoná odbornú skúšku a prehliadku elektrickej prípojky.
Revízna správa je potrebná pre získanie informácie, či je zariadenie schopné bezpečnej prevádzky a môže byť pripojené do distribučnej siete.
8. Kontrola splnenia technických podmienok a pripojenie na sieť
Po doručení revíznej správy a informácie o pripravenosti odberného miesta zo strany stavebníka, distribučná spoločnosť vykoná kontrolu splnenia technických podmienok. Následne zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy. Týmto krokom je najčastejšie montáž poistkovej skrinky na stĺpe (pri vzdušnom vedení) alebo rozpojovacej istiacej skrine (pri zemnom káblovom vedení).
Po pripojení na strane distribučnej spoločnosti a namontovaní elektromera, je odberné miesto pripravené na dodávku elektrickej energie.
9. Výber dodávateľa elektrickej energie
Posledným krokom je výber dodávateľa elektrickej energie. Hoci distribučná spoločnosť zabezpečuje iba pripojenie k sieti, samotnú elektrickú energiu dodáva vybraný obchodný dodávateľ. Je dôležité uzavrieť s ním zmluvu o dodávke elektriny. Pri výbere dodávateľa je vhodné zohľadniť referencie, dostupnosť služieb, cenu a celkovú dôveryhodnosť spoločnosti. Na uzatvorenie zmluvy s dodávateľom budete potrebovať okrem iného aj zmluvu o pripojení s distribučnou spoločnosťou a revíznu správu.
Dôležité aspekty a špecifiká
Pri realizácii elektrickej prípojky je potrebné dbať na dodržiavanie viacerých dôležitých aspektov, ktoré zabezpečia nielen funkčnosť, ale aj bezpečnosť celého systému.
Umiestnenie elektromerového rozvádzača
Podľa nových STN noriem sa elektrické prípojky, vrátane elektromerového rozvádzača, majú vyhotovovať výhradne na hranici pozemku, v oplotení, tak aby bol elektromer kedykoľvek prístupný z verejného priestranstva. Staršie inštalácie, kde boli elektromery umiestňované priamo v objektoch, sú už minulosťou.

Prekládka elektromera
V prípade starších objektov, kde sa elektromer nachádza v interiéri, je pri rekonštrukcii alebo zmene vlastníckych vzťahov často potrebné pristúpiť k prekládke elektromera na hranicu pozemku. Tento proces je podobný zriadeniu novej prípojky a zahŕňa podanie žiadosti u distribučnej spoločnosti, vypracovanie projektovej dokumentácie, realizáciu, revíznu správu a nakoniec aj pripojenie.
Materiál a náklady
Váš majetok začína káblom vedúcim z prípojkovej skriny do elektromerového rozvádzača. Všetok materiál v tomto úseku, okrem samotného elektromera či modulu HDO (Hromadného Diaľkového Odovzdávania), si hradí žiadateľ. Materiál môže nakúpiť buď váš elektrikár na základe presného zoznamu, alebo vy sami.
Cena elektrickej prípojky pre rodinný dom sa môže pohybovať od niekoľkých stoviek až po viac ako tisíc eur. Najvýznamnejšími nákladovými položkami sú:
- Projekt: Cena sa pohybuje od zhruba 30 € až po 150 €.
- Poplatok za pripojenie: Štandardný rodinný dom s trojfázovým ističom 25 A zaplatí zhruba 200 €.
- Materiál a práca: Cena za samotnú elektrickú prípojku vrátane materiálu (skriňa s ističom, kábel, uzemnenie) a montážnych prác sa líši v závislosti od vzdialenosti od miesta pripojenia. Náklady na kábel môžu dosiahnuť aj niekoľko sto eur, najmä ak je potrebné použiť dlhší úsek alebo viacero káblov (pri dvojtarifnom meraní).
- Revízna správa: Cena sa pohybuje do 50 €.
Výrazne môžu náklady zvýšiť aj špecifické situácie, ako napríklad nutnosť pretlačenia chráničky pod cestou, zriadenie vecného bremena na cudzom pozemku alebo dlhé vzdialenosti od bodu pripojenia k distribučnej sieti.
🔌 AKO ZAPOJIŤ VARNÚ PLATŇU (400 V) A ELEKTRICKÚ RÚRU (230 V) – PRAKTICKÝ NÁVOD KROK ZA KROKOM
Bezpečnosť a zodpovednosť
Žiadateľ je povinný akceptovať všetky smernice uvedené v zmluve o pripojení a projektovej dokumentácii. Zahŕňa to spôsob osadenia, typ istiacich prvkov a dodržiavanie technických podmienok prevádzkovateľa distribučnej sústavy. Okrem toho je žiadateľ zodpovedný za udržiavanie svojich elektroenergetických zariadení v technicky spôsobilom stave, aby boli v súlade s platnými predpismi a normami a chránili život, zdravie a majetok osôb, ako aj aby nespôsobovali poruchy v distribučnej sústave.
Dodržiavanie týchto zásad a postupov je nevyhnutné pre bezpečnú a spoľahlivú prevádzku vašej elektrickej prípojky. V prípade akýchkoľvek pochybností alebo nejasností sa vždy obráťte na kvalifikovaných odborníkov.
