Zriadenie elektrickej prípojky: Komplexný sprievodca

Pripojenie nehnuteľnosti do elektrickej siete je kľúčovým krokom pri jej výstavbe alebo nadobúdaní. Proces zriadenia elektrickej prípojky, najmä v prípade, ak objekt nie je momentálne pripojený k existujúcej distribučnej sieti, si vyžaduje systematický prístup a dôkladné dodržiavanie stanovených postupov. Tento článok vás prevedie jednotlivými fázami tohto procesu, od podania žiadosti až po finálne pripojenie, pričom sa zameria na dôležité technické a administratívne aspekty.

Ilustrácia elektrickej prípojky

Typy požiadaviek a ich vplyv na proces pripojenia

Pri podávaní žiadosti o elektrickú prípojku je dôležité jasne definovať vaše potreby týkajúce sa odberu elektrickej energie. Existujú rôzne typy pripojení, ktoré sa líšia v technických parametroch a následne aj v postupoch realizácie.

Jedným z kľúčových parametrov je hodnota hlavného ističa. Ak plánujete na vašom odbernom mieste využívať hlavný istič s hodnotou vyššou ako 32 A, alebo ak potrebujete dvojtarifné meranie, je potrebné počítať s tým, že na zabezpečenie požadovanej kapacity bude možno potrebné budovanie dodatočných elektroenergetických zariadení na strane prevádzkovateľa distribučnej sústavy. Podobne, ak požadujete pripojenie s hodnotou maximálnej rezervovanej kapacity (MRK) 3 x 100 A alebo vyššou, tento typ požiadavky si vyžiada špecifické riešenia a dlhší časový rámec.

Schematické znázornenie elektrického ističa

Krok za krokom k elektrickej prípojke

Proces zriadenia novej elektrickej prípojky je štruktúrovaný a pozostáva z niekoľkých na seba nadväzujúcich krokov.

1. Podanie žiadosti o pripojenie

Prvým a zásadným krokom je podanie žiadosti o pripojenie elektrického zariadenia do distribučnej sústavy. Túto žiadosť je potrebné podať u príslušného prevádzkovateľa distribučnej sústavy, ktorý pôsobí vo vašom regióne. Na Slovensku pôsobia traja hlavní prevádzkovatelia: Západoslovenská distribučná, a. s., Stredoslovenská distribučná, a. s. a Východoslovenská distribučná, a. s. Pri podávaní žiadosti je dôležité uviesť všetky relevantné údaje, vrátane parcelného čísla pozemku a názvu ulice. Ak plánujete stavať nový dom, je nevyhnutné k žiadosti priložiť aj povinnú prílohu, ktorá špecifikuje vaše stavebné plány.

2. Uzatvorenie Zmluvy o pripojení

Po spracovaní vašej žiadosti vám prevádzkovateľ distribučnej sústavy odošle na podpis návrh Zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Táto zmluva obsahuje dôležité informácie o technických podmienkach pripojenia, ktoré je potrebné dodržať. Po jej obdržaní je nevyhnutné ju podpísať a vrátiť prevádzkovateľovi distribučnej sústavy. Zmluva musí byť doručená do 30 kalendárnych dní od dátumu jej podpísania našou spoločnosťou.

Vzor zmluvy o pripojení

3. Úhrada poplatku za pripojenie

Súčasťou procesu je aj úhrada poplatku za pripojenie. Po prijatí vašej podpísanej zmluvy vám bude zaslaná zálohová faktúra, ktorej splatnosť je 14 kalendárnych dní od dátumu jej vystavenia. Cenu za pripojenie je potrebné uhradiť najneskôr do 14 kalendárnych dní od vášho podpísania Zmluvy o pripojení. V prípade, že poplatok nebude uhradený v stanovenom termíne, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie. Informácie o faktúre nájdete v aplikácii na sledovanie stavu žiadosti.

4. Príprava odberného miesta a dodržanie technických podmienok

Paralelne s administratívnymi krokmi je nevyhnutné pripraviť odberné miesto v súlade s technickými podmienkami pripojenia, ktoré sú uvedené v prílohe č. 1 Zmluvy o pripojení. Tieto podmienky môžu zahŕňať rôzne požiadavky na umiestnenie a vybavenie odberného miesta. Pri inštalácii nového samostatne stojaceho elektromerového rozvádzača je dôležité nezabudnúť namontovať aj vývodový istič, tzv. vypínací prvok spätného napätia.

Elektromerový rozvádzač

V prípade, že technické podmienky pripojenia zahŕňajú povinnosť doručiť dokumentáciu preukazujúcu ich splnenie, je potrebné tak urobiť prostredníctvom aplikácie na sledovanie stavu žiadosti. Po presmerovaní do tejto aplikácie zadáte číslo vašej žiadosti o pripojenie a vykonáte overenie vložením identifikačných údajov. Zoznam požadovanej dokumentácie nájdete v prílohe č. 1 Zmluvy o pripojení. Môže ísť napríklad o projektovú dokumentáciu elektroenergetického zariadenia.

Ak ste zručný a chcete ušetriť náklady, môžete si niektoré práce vykonať svojpomocne. Napríklad môžete vykopať kanál (obvykle 0,7 m hlboký, podľa projektu) a vlastnoručne osadiť rozvádzač, natiahnuť kábel do pieskového lôžka a položiť ochrannú fóliu. Elektrikárovi potom zostane len odborná práca - zapojenie a revízia.

Ako nainštalovať hrubú elektrinu v novostavbe - Sprievodca pre začiatočníkov v elektroinštalácii

5. Uzatvorenie Zmluvy o dodávke a distribúcii elektrickej energie

Po zrealizovaní technických podmienok a pripravení odberného miesta je potrebné vybrať si dodávateľa elektriny a uzatvoriť s ním Zmluvu o dodávke a distribúcii elektrickej energie. Tento krok je nevyhnutný pre samotné dodávanie elektriny do vašej nehnuteľnosti. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví.

Niektorí dodávatelia ponúkajú možnosť elektronického uzatvorenia zmluvy, kde vám zmluvu pošlú elektronicky a vy ju podpíšete cez overovací kód v SMS. Po uzatvorení zmluvy dodávateľ kontaktuje prevádzkovateľa distribučnej sústavy.

6. Montáž elektromera

Po uzatvorení Zmluvy o dodávke a distribúcii elektrickej energie a požiadavke zo strany vášho dodávateľa elektriny, prevádzkovateľ distribučnej sústavy pristúpi k montáži elektromera. Táto montáž sa zvyčajne uskutoční do 5 pracovných dní od prijatia požiadavky. Po úspešnej montáži elektromera je možné začať odoberať elektrinu.

Časový rámec pripojenia elektriny

Doba trvania celého procesu pripojenia elektriny do novostavby alebo na pozemok, ktorý nie je pripojený k sieti, sa môže líšiť v závislosti od viacerých faktorov. Je dôležité mať realistickú predstavu o časovom horizonte, aby ste mohli efektívne plánovať výstavbu alebo rekonštrukciu.

  • Žiadosť o pripojenie: Samotné spracovanie žiadosti zo strany prevádzkovateľa distribučnej sústavy môže trvať niekoľko dní až týždňov.
  • Prípravné práce: Doba potrebná na realizáciu technických podmienok a prípravu odberného miesta závisí od rozsahu prác a ich komplexnosti. Vykopávacie práce, inštalácia rozvodnice a pokládka káblov môžu zabrať od niekoľkých dní po niekoľko týždňov.
  • Inštalácia a pripojenie: Samotná inštalácia prípojky a pripojenie k sieti, vrátane montáže elektromera, je obvykle realizovaná v relatívne krátkom čase po splnení všetkých predchádzajúcich krokov, často do 5 pracovných dní od prijatia požiadavky dodávateľom elektriny.
  • Revízia a schválenie: V niektorých prípadoch môže byť potrebná revízia elektrického zariadenia revíznym technikom, čo pridáva ďalší časový úsek k celkovému procesu.

Celková doba od podania žiadosti po spustenie odberu elektriny sa tak môže pohybovať od niekoľkých týždňov až po niekoľko mesiacov. Preto je dôležité začať proces pripojenia v dostatočnom časovom predstihu pred plánovaným termínom spustenia prevádzky objektu. V prípade akýchkoľvek otázok alebo nejasností je vždy najlepšie kontaktovať príslušného regionálneho prevádzkovateľa distribučnej sústavy, ktorý vám poskytne konkrétne informácie a predpokladaný časový rámec pre váš špecifický prípad.

Elektrickú prípojku zriaďuje prevádzkovateľ distribučnej sústavy až po hranicu pozemku, respektíve až po elektromer, a to na náklady osoby, pre ktorú bola zriadená. Náklady na zriadenie prípojky sú zahrnuté v cene za pripojenie.

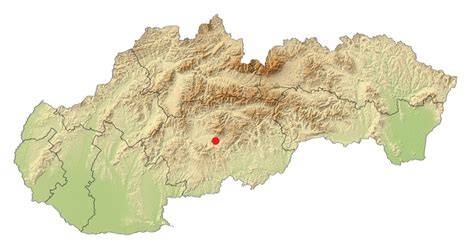

Mapa Slovenska s vyznačenými distribučnými oblasťami

Zmeny odberateľa na existujúcom odbernom mieste

Ak nepotrebujete zriadiť novú prípojku, ale iba zmeniť odberateľa elektriny na už existujúcom odbernom mieste, postup je jednoduchší. V takomto prípade je potrebné kontaktovať priamo vášho dodávateľa elektriny, ktorý celý proces zmeny odberateľa vybaví.

Dodržiavanie uvedených krokov a včasné zabezpečenie všetkých potrebných dokumentov a úhrad vám umožní hladký a bezproblémový priebeh zriadenia elektrickej prípojky.

tags: #zse #elektricka #pripojka
