Zmluva o Výkone Stavebného Dozoru: Kľúč k Úspešnej Stavbe

Stavebný dozor predstavuje neodmysliteľnú súčasť každej stavebnej realizácie, od rodinných domov až po rozsiahle infraštruktúrne projekty. Jeho hlavnou úlohou je zabezpečiť, aby celá stavba prebiehala nielen v súlade s predpísanou projektovou dokumentáciou, ale aj v intenciách platných noriem a legislatívnych predpisov. V neposlednom rade, stavebný dozor slúži ako garant záujmov investora, čím aktívne prispieva k minimalizácii rizík a zabezpečeniu kvality. Zmluva o stavebnom dozore je preto kľúčovým právnym dokumentom, ktorý precízne definuje vzťah, práva a povinnosti medzi investorom a osobou poverenou výkonom stavebného dozoru. V tomto článku sa ponoríme do hĺbky problematiky vzorov zmlúv o stavebnom dozore, rozoberieme ich základné stavebné kamene a upozorníme na kritické aspekty, ktoré by mali byť pri ich tvorbe a uzatváraní vždy zohľadnené.

Ilustrácia stavebného projektu s dozorom

Prečo je Zmluva o Stavebnom Dozore Nepostrádateľná?

Zmluva o stavebnom dozore nie je len formálnym dokumentom; je to základný pilier, ktorý chráni investora pred potenciálnymi problémami a nečakanými nákladmi. Tým, že explicitne stanovuje rozsah práv a povinností oboch zúčastnených strán, jasne definuje zodpovednosť stavebného dozoru a načrtáva mechanizmy pre riešenie akýchkoľvek budúcich nezhôd či sporov. Bez riadne a premyslene uzatvorenej zmluvy sa investor vystavuje značnému riziku. Môže sa totiž stretnúť s nekvalitne vykonanými prácami, nedodržaním stanovených termínov, alebo dokonca s nepredvídaným prekročením rozpočtu, čo všetko môže mať vážne finančné a časové dôsledky.

Základné Stavebné Kamene Zmluvy o Stavebnom Dozore

Aby zmluva o stavebnom dozore plnila svoju funkciu na jednotku, musí obsahovať niekoľko kľúčových prvkov, ktoré zabezpečia jej komplexnosť a právnu istotu:

1. Jednoznačná Identifikácia Zmluvných Strán

Prvým a nevyhnutným krokom je presná a nezameniteľná identifikácia oboch zmluvných strán. Zmluva musí jasne uvádzať plné obchodné meno alebo meno a priezvisko investora a osoby vykonávajúcej stavebný dozor. Dôležité sú tiež presné adresy sídla alebo trvalého pobytu, identifikačné čísla (IČO, rodné číslo), daňové identifikačné čísla (DIČ) a aktuálne kontaktné údaje vrátane bankového spojenia. Táto precíznosť zabraňuje akýmkoľvek pochybnostiam o tom, kto je kto v rámci zmluvného vzťahu.

2. Jasne Definovaný Predmet Zmluvy

Srdcom každej zmluvy je jej predmet. V tomto prípade je ním konkrétne výkon stavebného dozoru na špecifickej stavbe. Je nevyhnutné, aby predmet zmluvy bol popísaný tak, aby nedochádzalo k žiadnym nejasnostiam. Malo by byť zrejmé, na akej stavbe, v akom rozsahu a s akými cieľmi bude stavebný dozor vykonávaný.

3. Detailný Rozsah Činností Stavebného Dozoru

Táto časť zmluvy je absolútne kľúčová, pretože detailne špecifikuje, aké konkrétne činnosti bude stavebný dozor vykonávať. Rozsah sa môže líšiť v závislosti od dohody medzi investorom a zodpovedným dozorom, ale zvyčajne zahŕňa nasledujúce, často neoddeliteľné, činnosti:

  • Kontrola súladu stavby s projektovou dokumentáciou: Dozor precízne overuje, či sa stavebné práce realizujú presne podľa schválenej projektovej dokumentácie, stavebného povolenia a všetkých súvisiacich relevantných dokumentov. Tým sa predchádza odchýlkam, ktoré by mohli ovplyvniť funkčnosť alebo vzhľad stavby.
  • Kontrola kvality vykonávaných prác: Dôkladné posudzovanie kvality použitých stavebných materiálov a samotných stavebných postupov je základom pre dlhodobú životnosť a bezpečnosť stavby. Dozor zabezpečuje, že všetky práce spĺňajú požadované technické normy a kvalitatívne štandardy.
  • Kontrola dodržiavania stavebných predpisov a noriem: Stavebný dozor dohliada na dodržiavanie všetkých platných zákonov, technických noriem, bezpečnostných predpisov na pracovisku a environmentálnych regulácií. Tým sa minimalizujú právne a bezpečnostné riziká.
  • Účasť na kontrolných dňoch a preberacích konaniach: Aktívna účasť na pravidelných kontrolných dňoch a záverečných preberacích konaniach umožňuje dozoru priebežne hodnotiť postup prác a kvalitu ich prevedenia, ako aj včas identifikovať prípadné nedostatky.
  • Vedenie stavebného denníka: Stavebný denník je dôležitým dokumentom, do ktorého dozor zaznamenáva všetky podstatné udalosti, rozhodnutia, zistenia a pokyny týkajúce sa priebehu stavby. Slúži ako chronologický záznam a dôkazný materiál.
  • Upozorňovanie na nedostatky a navrhovanie riešení: V prípade zistenia akýchkoľvek nedostatkov alebo odchýlok od projektu či noriem, dozor ich bezodkladne hlási investorovi a navrhuje konkrétne kroky na ich nápravu.
  • Sledovanie čerpania rozpočtu: Dozor priebežne monitoruje finančné náklady stavby a porovnáva ich so schváleným rozpočtom. V prípade hroziaceho prekročenia rozpočtu investora včas informuje a navrhuje možné úsporné opatrenia.
  • Kontrola faktúr a podkladov: Pred úhradou faktúr od zhotoviteľa stavby ich dozor dôkladne kontroluje, aby overil, či zodpovedajú skutočne vykonaným prácam a dodanému materiálu.

Je mimoriadne dôležité, aby bol rozsah činností stavebného dozoru definovaný čo najpresnejšie a najdetailnejšie. Len tak je možné predísť budúcim nedorozumeniam, nejasnostiam a potenciálnym sporom, ktoré by mohli negatívne ovplyvniť priebeh a výsledok celej stavby.

Diagram znázorňujúci rozsah činností stavebného dozoru

4. Jasné Vymedzenie Práv a Povinností Zmluvných Strán

Zmluva musí transparentne definovať práva a rovnako aj povinnosti investora a stavebného dozoru.

Medzi základné povinnosti investora patria:

  • Poskytnutie všetkých potrebných podkladov a informácií: Investor je zodpovedný za včasné a úplné poskytnutie všetkých relevantných dokumentov a informácií stavebnému dozoru. Sem patrí najmä projektová dokumentácia v aktuálnom stave, právoplatné stavebné povolenie, schválený rozpočet stavby a uzatvorené zmluvy so stavebnými zhotoviteľmi.
  • Zabezpečenie prístupu na stavenisko: Investor musí zabezpečiť neobmedzený a bezpečný prístup stavebného dozoru na stavenisko, aby mohol riadne vykonávať svoje kontrolné a dozorné činnosti.
  • Platenie dohodnutej odmeny: Investor sa zaväzuje uhradiť dohodnutú odmenu za výkon stavebného dozoru v súlade s platobnými podmienkami stanovenými v zmluve.

Medzi základné povinnosti stavebného dozoru patria:

  • Výkon s odbornou starostlivosťou: Dozor je povinný vykonávať svoju činnosť s maximálnou odbornou starostlivosťou, v súlade s najlepšími dostupnými poznatkami, platnými technickými normami a všetkými relevantnými právnymi predpismi.
  • Zastupovanie záujmov investora: Primárnym cieľom stavebného dozoru je chrániť a zastupovať záujmy investora voči všetkým ostatným účastníkom stavebného procesu. To zahŕňa predchádzanie škodám a zabezpečenie optimálnych podmienok pre investora.
  • Pravidelné informovanie investora: Dozor má povinnosť priebežne a včas informovať investora o aktuálnom stave stavby, o priebehu prác, o akýchkoľvek významných udalostiach, zisteniach alebo problémoch.
  • Zachovávanie mlčanlivosti: Všetky informácie, ku ktorým sa stavebný dozor dostane počas výkonu svojej činnosti, sú dôverné. Dozor je povinný zachovávať mlčanlivosť o týchto informáciách voči tretím stranám, ak nie je výslovne dohodnuté inak alebo ak to nevyplýva zo zákona.

5. Určenie Doby Trvania Zmluvy

Zmluva by mala jasne špecifikovať, na aké obdobie sa uzatvára. Môže ísť o dobu určitú, napríklad do ukončenia konkrétnej etapy stavby, alebo o dobu neurčitú, ktorá sa skončí s celkovým dokončením stavby.

6. Stanovenie Odmeny za Výkon Stavebného Dozoru

Výška a spôsob úhrady odmeny za stavebný dozor musia byť v zmluve jednoznačne definované. Možnosti sú rôzne:

  • Paušálna suma: Fixná suma dohodnutá za celý rozsah prác stavebného dozoru.
  • Percentuálna suma: Odmena stanovená ako percento z celkových nákladov na stavbu. Toto riešenie je časté pri rozsiahlejších projektoch.
  • Hodinová sadzba: Odmena účtovaná na základe počtu odpracovaných hodín. Toto riešenie vyžaduje precízne sledovanie a evidenciu času.

Zmluva by mala tiež upravovať, ako sa budú preplácať cestovné náhrady a iné prípadné výdavky, ktoré stavebnému dozoru vzniknú pri výkone svojej práce.

7. Definícia Zodpovednosti za Škodu

Je nevyhnutné, aby zmluva jasne upravovala zodpovednosť za škody. Stavebný dozor je zodpovedný za škodu, ktorú spôsobí investorovi porušením svojich zmluvných povinností alebo nedbalosťou. Často sa do zmluvy dopĺňajú aj ustanovenia o poistení zodpovednosti za škodu, ktoré poskytujú dodatočnú finančnú zábezpeku pre prípad nepredvídaných udalostí.

Ilustrácia poisťovacieho symbolu a stavebného plánu

8. Podmienky Ukončenia Zmluvy

Zmluva by mala detailne špecifikovať, za akých okolností môže byť zmluvný vzťah ukončený. Obvyklé spôsoby sú:

  • Dohoda zmluvných strán: Vzájomná dohoda o ukončení zmluvy je najjednoduchším a najmenej konfliktným spôsobom.
  • Výpoveď: Jedna zo zmluvných strán môže zmluvu vypovedať, pričom je dôležité definovať výpovednú lehotu a prípadné ďalšie podmienky.
  • Odstúpenie od zmluvy: V prípade podstatného porušenia zmluvných povinností druhou stranou má druhá strana právo odstúpiť od zmluvy.

9. Mechanizmy Riešenia Sporov

Aj napriek najlepšej snahe sa môžu v priebehu realizácie stavby vyskytnúť nezhody alebo spory. Zmluva by mala predvídať a definovať, ako sa budú takéto spory riešiť. Možnosti zahŕňajú:

  • Dohoda: Prednostné riešenie sporu vzájomnou dohodou zmluvných strán.
  • Mediácia: Zapojenie nezávislého mediátora, ktorý pomôže stranám nájsť prijateľné riešenie.
  • Rozhodcovské konanie: Riešenie sporu pred rozhodcovským súdom, ktorý vynáša záväzné rozhodnutie.
  • Súdna cesta: V krajnom prípade sa spor rieši pred príslušným všeobecným súdom.

10. Ďalšie Dôležité Ustanovenia

Okrem vyššie uvedených bodov môže zmluva obsahovať aj ďalšie špecifické ustanovenia, ktoré reflektujú individuálne potreby a okolnosti konkrétneho projektu. Môžu to byť napríklad:

  • Povinnosť dozoru zúčastňovať sa na pravidelných poradách: Stanovenie povinnosti pravidelne sa zúčastňovať na koordinačných poradách s investorom a zhotoviteľom.
  • Povinnosť predkladať pravidelné správy: Zmluvné zakotvenie povinnosti stavebného dozoru predkladať investorovi pravidelné písomné správy o priebehu stavby.
  • Používanie informačných systémov: V prípade potreby môže zmluva stanoviť povinnosť dozoru používať špecifický informačný systém na vedenie stavebného denníka, správu dokumentácie a komunikáciu.

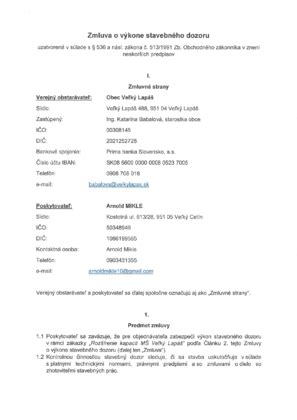

Vzor Zmluvy o Stavebnom Dozore (Príklad)

Nasledujúci vzor slúži ako orientačný príklad a mal by byť vždy prispôsobený špecifickým podmienkam a požiadavkám konkrétnej stavby a zmluvných strán.

ZMLUVA O VÝKONE STAVEBNÉHO DOZORU

uzatvorená podľa § 536 a nasl. Obchodného zákonníka

medzi:

1. Objednávateľ:Názov: [Názov spoločnosti/Meno a priezvisko]Sídlo/Adresa: [Sídlo/Adresa]IČO/Dátum narodenia: [IČO/Dátum narodenia]DIČ: [DIČ]Bankové spojenie: [Bankové spojenie]Zastúpený: [Meno a priezvisko zástupcu, funkcia](ďalej len "objednávateľ")

a

2. Vykonávateľ:Názov: [Názov spoločnosti/Meno a priezvisko]Sídlo/Adresa: [Sídlo/Adresa]IČO/Dátum narodenia: [IČO/Dátum narodenia]DIČ: [DIČ]Bankové spojenie: [Bankové spojenie]Zastúpený: [Meno a priezvisko zástupcu, funkcia]Oprávnenie na výkon stavebného dozoru: [Číslo osvedčenia, dátum vydania, vydavateľ](ďalej len "vykonávateľ")

Článok I.Predmet zmluvy

Predmetom tejto zmluvy je záväzok vykonávateľa vykonávať stavebný dozor na stavbe [Názov stavby], nachádzajúcej sa na adrese [Adresa stavby], parc. č. [Číslo parcely] (ďalej len "stavba") v rozsahu dohodnutom v tejto zmluve a záväzok objednávateľa zaplatiť vykonávateľovi za riadne a včasné vykonávanie stavebného dozoru odmenu podľa Článku IV. tejto zmluvy.

Článok II.Rozsah činností stavebného dozoru

Vykonávateľ sa zaväzuje vykonávať stavebný dozor v rozsahu:

  • Kontrola súladu stavby s projektovou dokumentáciou a stavebným povolením.
  • Kontrola kvality vykonávaných prác a použitých materiálov.
  • Kontrola dodržiavania stavebných predpisov a noriem, vrátane bezpečnosti práce a ochrany životného prostredia.
  • Účasť na kontrolných dňoch a preberacích konaniach.
  • Vedenie stavebného denníka.
  • Upozorňovanie na nedostatky a navrhovanie riešení.
  • Sledovanie čerpania rozpočtu.
  • Kontrola faktúr a podkladov predkladaných zhotoviteľom stavby.

Vykonávateľ je povinný zastupovať záujmy objednávateľa vo vzťahu k zhotoviteľovi stavby a ďalším účastníkom výstavby.

Vykonávateľ je povinný informovať objednávateľa o všetkých dôležitých udalostiach a zisteniach týkajúcich sa stavby, a to bezodkladne po ich zistení.

Článok III.Práva a povinnosti zmluvných strán

Objednávateľ je povinný:

  • Poskytnúť vykonávateľovi všetky potrebné podklady a informácie týkajúce sa stavby, ako sú projektová dokumentácia, stavebné povolenie, rozpočet a zmluvy so zhotoviteľmi.
  • Zabezpečiť vykonávateľovi prístup na stavenisko, aby mohol vykonávať svoje činnosti.
  • Platiť vykonávateľovi odmenu za výkon stavebného dozoru v súlade s Článkom IV. tejto zmluvy.

Vykonávateľ je povinný:

  • Vykonávať stavebný dozor s odbornou starostlivosťou, v súlade s platnými normami a predpismi.
  • Zastupovať záujmy objednávateľa a chrániť ho pred rizikami spojenými so stavbou.
  • Informovať objednávateľa o priebehu stavby a o všetkých dôležitých udalostiach a zisteniach.
  • Zachovávať mlčanlivosť o všetkých informáciách, ktoré sa dozvedel v súvislosti s výkonom stavebného dozoru.

Článok IV.Odmena a platobné podmienky

Za výkon stavebného dozoru podľa tejto zmluvy sa objednávateľ zaväzuje zaplatiť vykonávateľovi odmenu vo výške [Výška odmeny] EUR, slovom [Slovom výška odmeny] eur. Odmena je stanovená ako [Paušálna suma/Percentuálna suma/Hodinová sadzba].

Platba odmeny bude realizovaná na základe faktúry vystavenej vykonávateľom, a to [Spôsob platby, napr. mesačne, po ukončení etapy, po ukončení stavby] so splatnosťou [Počet dní] dní od doručenia faktúry objednávateľovi.

Objednávateľ sa zaväzuje uhradiť vykonávateľovi aj cestovné náhrady a iné náklady spojené s výkonom stavebného dozoru, a to na základe predložených dokladov.

Článok V.Doba trvania zmluvy

Táto zmluva sa uzatvára na dobu určitú, a to od [Dátum začiatku] do [Dátum ukončenia], resp. do ukončenia stavby [Názov stavby].

Článok VI.Zodpovednosť za škodu

Vykonávateľ zodpovedá za škodu, ktorú spôsobil objednávateľovi porušením svojich povinností vyplývajúcich z tejto zmluvy a z platných právnych predpisov.

Vykonávateľ je poistený pre prípad zodpovednosti za škodu spôsobenú výkonom stavebného dozoru v rozsahu [Rozsah poistenia].

Článok VII.Ukončenie zmluvy

Táto zmluva môže byť ukončená:

  • Dohodou zmluvných strán.
  • Výpoveďou ktoroukoľvek zo zmluvných strán s výpovednou lehotou [Dĺžka výpovednej lehoty] mesiacov, bez udania dôvodu.
  • Odstúpením od zmluvy v prípade podstatného porušenia zmluvných povinností druhou stranou.

Článok VIII.Riešenie sporov

Zmluvné strany sa zaväzujú riešiť všetky spory vzniknuté z tejto zmluvy prednostne dohodou.

Ak sa zmluvné strany nedohodnú, spor bude rozhodnutý [Rozhodcovským súdom/Všeobecným súdom] príslušným podľa sídla [Objednávateľa/Vykonávateľa].

Článok IX.Záverečné ustanovenia

Táto zmluva je vyhotovená v dvoch rovnopisoch, z ktorých každá zmluvná strana obdrží jeden rovnopis.

Zmeny a doplnky tejto zmluvy je možné robiť len písomnou formou, a to dodatkami podpísanými oboma zmluvnými stranami.

Táto zmluva nadobúda platnosť a účinnosť dňom jej podpisu oboma zmluvnými stranami.

V [Miesto], dňa [Dátum]


Objednávateľ Vykonávateľ
