Získanie stavebného povolenia je nevyhnutný krok pri realizácii novej stavby alebo rozsiahlej rekonštrukcie. Ide o oficiálny dokument, ktorý vydáva príslušný stavebný úrad. Legislatívne zmeny, ktoré nadobudli účinnosť v roku 2025, výrazne ovplyvňujú spôsob, akým sa povolenia vybavujú. Tento článok vás prevedie procesom získania stavebného povolenia podľa nového stavebného zákona, vrátane potrebných dokumentov, poplatkov a postupov, ktoré môžu celý proces urýchliť.

Kedy je potrebné stavebné povolenie?
Stavebné povolenie je nevyhnutné v nasledujúcich prípadoch:
- Výstavba nového rodinného domu, bytového objektu či administratívnej budovy.
- Rozsiahla rekonštrukcia budovy, ktorá mení jej pôvodný účel alebo konštrukčné riešenie.
- Zásahy do nosných konštrukcií stavby, ktoré môžu ovplyvniť jej stabilitu.
- Zväčšenie zastavanej plochy alebo nadstavba existujúcej stavby.
- Realizácia priemyselných alebo obchodných stavieb.
Od roku 2025 platí presnejšie vymedzenie drobných stavieb. Za drobné stavby sa považujú prízemné objekty so zastavanou plochou do 50 m² a výškou do 5 metrov, ako sú kôlne, prístrešky, sauny či úschovne bicyklov. Do tejto kategórie patria aj podzemné stavby so zastavanou plochou do 25 m² a hĺbkou do 3 metrov, napríklad pivnice, žumpy alebo retenčné nádrže. Tieto stavby sa zvyčajne neohlasujú, čo zjednodušuje ich realizáciu. Ohlásenie je potrebné iba vtedy, ak sa nachádzajú na verejnom priestranstve alebo menej ako dva metre od hranice susedného pozemku.
Zmeny v novom stavebnom zákone
Legislatívne úpravy, ktoré začali platiť od roku 2025, prinášajú zásadné zmeny do stavebného konania na Slovensku. Nový stavebný zákon č. 25/2025 Z. z. (ďalej len „nový zákon“) nahradil pôvodný zákon č. 50/1976 Zb. (tzv. starý stavebný zákon). Cieľom tejto reformy je predovšetkým digitalizácia, zrýchlenie a zjednodušenie stavebného konania.

Kľúčové zmeny zahŕňajú:
- Zrušenie dvojstupňového konania: Podľa starého zákona bolo potrebné najprv získať územné rozhodnutie o umiestnení stavby a až následne stavebné povolenie. Nový zákon tieto kroky spája do jediného konania o stavebnom zámere.
- Digitalizácia a elektronizácia: Celý proces povoľovania prechádza do plne elektronickej podoby prostredníctvom Informačného systému stavebníctva (Portál výstavby - URBION). Projektant nahráva dokumentáciu do systému, ktorý automaticky zabezpečuje komunikáciu s dotknutými orgánmi online.
- Fikcia súhlasu ("Legal Fiction of Consent"): Tento právny nástroj eliminuje prieťahy spôsobené nečinnosťou úradov alebo dotknutých osôb. Ak sa dotknutý orgán nevyjadrí k stavebnému zámeru v stanovenej lehote (štandardne 30 dní, pri zložitých stavbách 60-90 dní), považuje sa to za súhlas.
- Profesionalizácia štátnej stavebnej správy: Znižuje sa administratívna záťaž a posilňuje sa kontrola pri nelegálnej výstavbe. Zároveň vznikajú nové orgány: Úrad pre územné plánovanie a výstavbu SR (UÚPV) a regionálne úrady, ktoré fungujú aj ako stavebné inšpektoráty.
- Sprísnenie sankcií: Väčšia zodpovednosť pre zhotoviteľov a stavebný dozor, nie pre stavebníka. Sankcie sa zameriavajú na tých, ktorí porušenie skutočne spôsobia. Pokuty pre právnické osoby za zhotovovanie stavby bez overeného projektu alebo v rozpore s ním sa pohybujú od 10 000 € do 150 000 €.

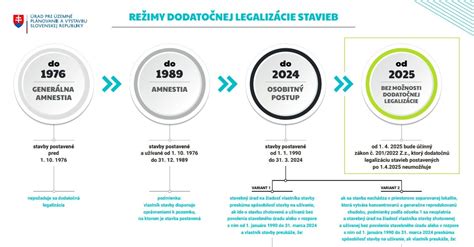

- Zákaz dodatočnej legalizácie čiernych stavieb: Nový zákon ruší možnosť dodatočnej legalizácie čiernych stavieb postavených po 1. apríli 2025. Tieto stavby sa považujú za nepovolené a stavebný inšpektorát nariadi ich odstránenie. Pre stavby postavené pred 31. marcom 2025 platí prechodné obdobie na legalizáciu do 31. marca 2029.
- Ochrana umeleckých diel: Zavedené pravidlá pre ochranu diel vo verejnom priestore počas stavebných prác.
Kroky k získaniu stavebného povolenia (konanie o stavebnom zámere)
Nový zákon zavádza proces konania o stavebnom zámere, ktorý nahrádza doterajšie územné a stavebné konanie. Tento proces sa zameriava na jeden integrovaný krok.
Príprava projektovej dokumentácie:
- Stavebník si musí zabezpečiť vypracovanie projektovej dokumentácie autorizovaným projektantom.
- Kľúčovými stupňami projektovej dokumentácie sú stavebný zámer (textové a grafické vyjadrenie architektonického a základného stavebného riešenia) a projekt stavby.
- Projektant preberá úlohu kooperátora a zabezpečuje súlad s územným plánom, technickými normami a potrebnými stanoviskami.
- Elektronická projektová dokumentácia musí byť elektronicky podpísaná autorizovaným architektom alebo projektantom s mandátnym certifikátom.
Zverejnenie dokumentácie a získanie stanovísk:
- Projektant zverejní projektovú dokumentáciu v informačnom systéme Úradu pre územné plánovanie a výstavbu (Portál výstavby).
- Systém automaticky upozorní príslušné orgány a zabezpečí ich vyjadrenia.
- Záväzné stanovisko orgánu územného plánovania: Vyjadrenie obce alebo mesta o súlade stavby so záväznou časťou územného plánu.
- Záväzné stanoviská dotknutých orgánov: Vyjadrenia od orgánov štátnej správy chrániacich osobitné záujmy (napr. pamiatkový úrad, odbor životného prostredia, regionálny úrad verejného zdravotníctva, dopravný inšpektorát).
- Záväzné vyjadrenie dotknutých právnických osôb: Napríklad vyjadrenie správcov inžinierskych sietí.
- Dotknuté orgány a právnické osoby sú povinné vydať stanovisko alebo vyjadrenie v lehote do 30 dní (pre zložitejšie stavby 60-90 dní). V prípade nečinnosti nastupuje fikcia súhlasu.
Podanie žiadosti o začatie konania o stavebnom zámere:
- Žiadosť sa podáva elektronicky prostredníctvom formulára v systéme URBION.
- Fyzické osoby majú možnosť podávať žiadosť aj v listinnej forme do 31. marca 2029.
- Stavebným úradom prvého stupňa naďalej zostáva obec.
Posúdenie žiadosti a vydanie rozhodnutia:
- Stavebný úrad má povinnosť rozhodnúť do 30 dní odo dňa, keď je žiadosť úplná.
- V prípade kladného rozhodnutia vydá elektronické rozhodnutie o stavebnom zámere.
- Proti rozhodnutiu je možné podať odvolanie, ktoré rieši regionálny úrad Úradu pre územné plánovanie a výstavbu SR (UÚPV).
Začatie prác a kolaudácia:
- Pred začatím prác je stavebník povinný oznámiť stavebnému úradu začatie prác, vrátane identifikačných údajov o zhotoviteľovi a stavbyvedúcom.
- Po dokončení stavby sa podáva žiadosť o kolaudáciu (povolenie na užívanie) elektronicky.
- Stavebný úrad do siedmich pracovných dní určí termín kolaudačnej obhliadky.
Poplatky za stavebné povolenie (2026)
Stavebné povolenie podlieha rôznym poplatkom, ktoré závisia od typu stavby, rozsahu projektu a administratívnych nákladov.
| Typ stavby | Správny poplatok (od 1.1.2026) |
|---|---|
| Rodinný dom (jednobytová/dvojbytová budova) | 300 € |
| Bytový dom (troj až desaťbytová bytová budova) | 1000 € |
| Garáže s jedným alebo dvoma miestami | 100 € |
| Rekonštrukcia, prístavba, nadstavba (rodinný dom) | 75 € |
| Rekonštrukcia bytového domu | 250 € |
| Priemyselné stavby | od 300 € do 10 000 € |
| Komerčné stavby | od 300 € do 20 000 € |
| Zmeny dokončenej stavby | 75 € - 500 € |
Ďalšie možné poplatky:
- Poplatok za urýchlené vybavenie žiadosti (individuálne)
- Overenie projektovej dokumentácie (25 % - 50 % sadzby za stavbu)
- Overenie geometrického plánu (40 €)
- Poplatky za stanoviská dotknutých orgánov (0 - 115 €)
- Posudok o vplyve na životné prostredie (EIA) (500 - 3 000 €)
Zdroj: zakonypreludi.sk/zz/1995-145 (účinnosť od 1.1.2026)
Tipy, ako urýchliť vybavovanie stavebného povolenia
- Podajte kompletnú žiadosť: Zabezpečte všetky potrebné dokumenty hneď na prvý pokus.
- Využite elektronickú komunikáciu: Podávajte žiadosti a komunikujte elektronicky cez Portál výstavby.
- Konzultujte s odborníkom vopred: Projektant vám pomôže s prípravou dokumentácie a identifikáciou potrebných stanovísk.
- Vyhnite sa chybám v dokumentácii: Dôkladná kontrola pred podaním zníži riziko prerušenia konania.
- Sledujte legislatívne zmeny: Buďte informovaní o aktuálnych predpisoch.
Na čo si dať pozor pri vybavovaní stavebného povolenia
- Platnosť vyjadrení: Stanoviská a vyjadrenia majú obmedzenú platnosť (zvyčajne 12 mesiacov).
- Úplnosť žiadosti: Neúplná dokumentácia môže konanie prerušiť a oddialiť jeho vydanie.
- Súhlas susedov: Hoci nie vždy povinný, ich nesúhlas môže spôsobiť zdržanie. Odporúča sa otvorená komunikácia vopred.
- Funkčnosť URBION systému: Overte si na vašom stavebnom úrade, či je elektronické podanie plne funkčné.
- Zmena projektu alebo pozemku: Vyžaduje nové konanie.
- Nesúvisiace objekty: Každý objekt (napr. dom a garáž na inom pozemku) môže vyžadovať samostatné povolenie.
Úspešné vybavenie stavebného povolenia v súlade s novým zákonom závisí od dôkladného plánovania, pochopenia legislatívnych požiadaviek a včasného zabezpečenia všetkých potrebných dokumentov. Nový stavebný zákon predstavuje zásadnú zmenu s cieľom modernizácie a zefektívnenia stavebných procesov, pričom kľúčom k úspechu je dokonalá príprava a spolupráca s kvalifikovaným projektantom.
