Vodovodná prípojka: komplexný sprievodca zriadením a údržbou

Zriadenie vodovodnej prípojky je kľúčovým krokom pri zabezpečovaní prístupu k pitnej vode pre každú nehnuteľnosť. Predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti, s výnimkou samotného vodomera, ak je osadený. Jej hlavnou funkciou je privádzanie pitnej vody z verejného vodovodu do objektu.

Mapa verejných vodovodných sietí

Čo presne predstavuje vodovodná prípojka?

Vodovodnou prípojkou sa nazýva úsek od vodovodnej siete k vodomeru. Tam, kde vodomer nie je nainštalovaný, potom ide o úsek od vodovodnej siete k hlavnému uzáveru pripojenému ku nehnuteľnosti (ku pozemku alebo stavbe). Vodovodná prípojka umožňuje doviesť pitnú vodu z verejného vodovodu do pripojenej nehnuteľnosti. Vodovodná prípojka je vybavená vodomerom, ktorý slúži ako meradlo pre určenie vodného (vodné - úhrada za odber vody z verejného vodovodu). Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb. Vodovodná prípojka je ale samostatnou liniovou stavbou technickej infraštruktúry. Podľa zákona č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách môže byť vodovodná prípojka dokonca považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis.

Diagram vodovodnej prípojky

Postup pri zriaďovaní vodovodnej prípojky

Zabezpečenie vodovodnej prípojky je proces, ktorý si vyžaduje dodržanie viacerých krokov a súčinnosť s príslušnými orgánmi a dodávateľmi vody.

  1. Podanie písomnej žiadosti: Majiteľ danej stavby (nehnuteľnosti) si musí podať písomnú žiadosť o vybudovanie vodovodnej prípojky u príslušného správcu vodovodnej siete alebo dodávateľa vody. Informácie o príslušnej vodárenskej spoločnosti získate na obecnom úrade. V tejto fáze je nutné navštíviť kontaktné miesto firmy a požiadať o zriadenie prípojky.
  2. Zabezpečenie projektovej dokumentácie: Vodárne spravidla vyžadujú vypracovaný projekt vodovodnej prípojky, ktorý vyhotoví autorizovaný projektant pre inžinierske stavby. Projekt musí obsahovať nielen trasu vedenia, ale aj technické detaily - napríklad nezamŕzajúcu hĺbku, použitý materiál potrubia alebo umiestnenie vodomernej šachty. Projekt musí rešpektovať technické podmienky vodární a príslušné STN normy. Súčasťou PD je situačný výkres, rez s hĺbkou uloženia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a rozpočtový náklad. Projektant musí zapracovať podmienky správcov sietí, napr. ochranné pásma.
  3. Žiadosť o pripojenie a získanie povolenia/súhlasu: Po kladnom vyjadrení k projektovej dokumentácii a dodaní všetkých potrebných podkladov (napr. list vlastníctva nehnuteľnosti, prípadne zmluvy o vecnom bremene) sa podáva žiadosť o pripojenie na vodovodnú sieť. V niektorých prípadoch budete potrebovať aj územný súhlas alebo ohlásenie stavby. Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, konkrétne: prípojky stavieb a drobné stavby. Vodárne vašu žiadosť vyhodnotia a dajú súhlas na realizáciu prípojky. Následne prevádzkovateľ (vlastník) verejného vodovodu skontroluje terén a zaznamená všetky údaje o lokalite a nakoniec predloží ponuku na pripojenie k vodovodnej sieti.
  4. Uzavretie zmluvy: Po získaní súhlasu (alebo stavebného povolenia) a predložení žiadosti o pripojenie, prevádzkovateľ verejného vodovodu uzavrie so žiadateľom písomnú zmluvu o pripojení a dodávke vody. Zmluva obsahuje podmienky dodávky vody, technické parametre, výšku vodného a stočného, a hranicu zodpovednosti.
  5. Realizácia výkopových prác a montáž: Po schválení pristúpite k samotnej realizácii. Môžete si najať firmu, alebo zvoliť svojpomocnú variantu a výkop vykonať sami. Odporúčame zveriť všetko od základu firme. Pri vykonávaní výkopov, v prípade vodovodu v mieste napojenia vykopeme jamu s pôdorysom 1 x 1 m a do hĺbky siahajúce 20 cm pod potrubie vodovodu. Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m). Výkop musí spĺňať bezpečnostné požiadavky. Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu. Materiál na lôžko a obsyp potrubia (napr. hlina prípadne piesok, nemalo by to byť nič kamenisté ani štrkové) si zabezpečí obstarávateľ. Rúrky vedúce od hranice pozemku k domu sa ukladajú do výkopu, zároveň sa inštaluje vodomerná šachta. Tá musí byť prístupná, dobre odvodnená a správne umiestnená - často čo najbližšie k verejnému radu.
  6. Napojenie na verejný vodovodný rad: Samotné pripojenie na rad vykonávajú pracovníci vodární alebo certifikovaná firma. Používa sa navrtávací pás s uzáverom (prípojkový ventil). Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia. Po vykonaní montážnych prác, avšak ešte pred zasypaním potrubia, vykonáme pri vodovode tlakovú skúšku. Po kontrole obsypu sa následne vykoná aj utesnenie prestupu potrubia do šachty alebo stavebného objektu.
  7. Dokončovacie práce a kolaudácia: Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Stavebník dokončí zásyp ryhy a uvedie terén do pôvodného stavu. Ak bola prípojka realizovaná na stavebné povolenie, je potrebná kolaudácia; pri drobnej stavbe zvyčajne nie. Po všetkých týchto prácach sa musia vykonať aj konečné terénne úpravy a to položením asfaltu, betónu, a pod.
  8. Spustenie dodávky vody a fakturácia: Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie. Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO. Následne už len správca vyhotoví faktúru aj so všetkými stav. prácami ktoré sa vykonali a s materiálom ktorý sa použil.

    Domovní přípojky - návod k montáži

Cena a financovanie

Ceny za zriadenie vodovodnej prípojky sa môžu líšiť vzhľadom na množstvo vykonaných prác správcom, lokalitou, dĺžkou potrubia. Výstavbu vodovodnej prípojky financuje prevažne žiadateľ (vlastník nehnuteľnosti). Náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie znáša budúci odberateľ. Mnohé vodárenské spoločnosti účtujú poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru. Bežne investuje vlastník nehnuteľnosti do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru). V ideálnom prípade sa však napojíte do niekoľkých metrov, čo výrazne uľahčuje nielen financie, ale aj samotnú realizáciu. V prípade nepriaznivých výškových pomerov sa producent napojí na VK výtlačným potrubím a odpadovú vodu dopravuje do revíznej kanalizačnej šachty prečerpávaním cez zriadenú domovú čerpaciu stanicu (čerpaciu šachtu) odpadových vôd.

Vlastníctvo a zodpovednosť za údržbu

Vlastníkom prípojky je osoba, ktorá ju zriadila na vlastné náklady. V praxi je to väčšinou majiteľ pripojenej nehnuteľnosti. Zodpovednosť za údržbu a opravy je rozdelená:

  • Vlastník verejného vodovodu (vodárne) zodpovedá za opravu a údržbu tej časti prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Ak dôjde k úniku vody na prípojke pred vodomerom, opravu by mala vykonať a uhradiť vodárenská spoločnosť (za predpokladu, že poruchu odberateľ bezodkladne nahlási).
  • Vlastník prípojky (majiteľ nehnuteľnosti) zodpovedá za údržbu a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu). Odporúčame zveriť všetko od základu našej firme.

Samotný vodomer je vlastníctvom vodární, ktoré ho udržiavajú, overujú a vymieňajú na vlastné náklady. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov).

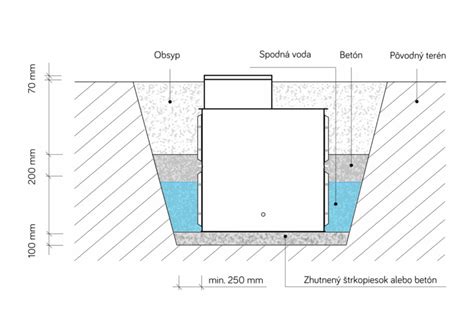

Detail vodomernej šachty

Technické požiadavky a normy

Pri projektovaní vodovodnej prípojky a jej realizácii je nevyhnutné dodržiavať viaceré normy. Normy pre materiály potrubí, ako napríklad STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry. Minimálna hĺbka vodovodnej prípojky pod upraveným povrchom by mala byť minimálne 1,2 - 1,6 a maximálne 2 metre. Trasa prípojky má byť priamočiara so spádom minimálne 0,3 % k verejnému vodovodu. Pri štandardnom pripojení musia mať otvory v stenách a základoch minimálny priemer 10 cm. Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005.

Používajú sa najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky komponenty musia mať potravinársky atest.

Vodomerná šachta a vodomer: Vodomer sa umiestňuje na začiatok pozemku odberateľa vo vodomernej šachte. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sú cca 1,0 × 1,2 m a hĺbka 1,5-1,8 m. Vodomer dodáva a montuje výhradne prevádzkovateľ vodovodu. Za vodomerom je spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom. Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo ovplyvneniu kvality vody v sieti. Vnútorný vodovod musí mať hlavný uzáver.

Časté chyby pri zriaďovaní prípojky

  • Podcenenie administratívy: Bez projektu, vyjadrenia správcov sietí a prípadného stavebného povolenia sa ďaleko nedostanete. Administratíva je síce nepríjemná, ale úplne nevyhnutná.
  • Zlý výber firmy: Nízka cena poteší na prvý pohľad, ale môže sa rýchlo zmeniť na nočnú moru. Overujte si referencie a sledujte skúsenosti ostatných.
  • Nevhodná hĺbka potrubia: V našich klimatických podmienkach je nevyhnutné dodržať nezámrznú hĺbku, čo znamená spravidla aspoň 80-120 cm pod povrchom. Príliš plytké uloženie môže v zime viesť k zamrznutiu.
  • Chýbajúci hlavný uzáver vody pred domom: V prípade havárie alebo poruchy je hlavný uzáver kľúčovým prvkom pre rýchle zastavenie dodávky vody.
  • Nevhodné napojenie kanalizácie: Ak nie je dodržaný správny spád potrubia alebo sú použité nevhodné materiály, hrozia problémy ako upchávanie, zápach alebo dokonca záplavy.

Riešenie "na kľúč"

Ak nemáte čas, energiu alebo chuť riešiť projektovanie, výkopy a komunikáciu s úradmi, môže byť vhodné nechať si všetko zabezpečiť „na kľúč“. V takom prípade firma vybaví projekt, komunikáciu s úradmi, výkopové práce, pokládku aj pripojenie. Vašou jedinou starosťou bude zaplatiť faktúru. Ušetríte čas aj nervy. Spoločnosti ako VKK Stav s.r.o. alebo Vodako, s.r.o. ponúkajú komplexné služby v oblasti vodovodných a kanalizačných prípojok, vrátane zemných a výkopových prác, montáže potrubia, osadenia šachty a pripojenia na verejnú sieť. VKK Stav s.r.o. ponúka komplexné služby v oblasti kanalizácií už 11 rokov a zároveň sa zameriavajú na vodovodné prípojky. Vodako, s.r.o. sa snaží byť lídrom v Žilinskom kraji v oblasti výstavby verejných vodovodov a kanalizácií.

Firma vykonávajúca stavebné práce

Vodovodné prípojky nie sú žiadna raketová veda, ale vyžadujú pozornosť, čas a dodržanie postupov. Či už si zvolíte cestu svojpomocne alebo na kľúč, dôležité je vedieť, do čoho idete. Tento sprievodca vám poskytol nielen prehľad, ale aj konkrétne tipy, ako zvládnuť pripojenie na siete s prehľadom, rozumom - a bez zbytočných výdavkov navyše.
