V každej novostavbe rodinného domu, ale aj v akomkoľvek inom objekte, je nevyhnutná energia na zabezpečenie jeho funkčnosti a komfortu. Táto energia sa do objektu privádza z verejnej siete prostredníctvom takzvanej prípojky nízkeho napätia (NN). Pochopenie technických noriem a postupov spojených s jej zriadením je kľúčové pre hladký priebeh celého procesu a zabezpečenie bezpečného a spoľahlivého dodávania elektrickej energie. Tento článok vás prevedie jednotlivými krokmi, od počiatočnej žiadosti až po finálne uzatvorenie zmluvy o dodávke, pričom sa zameria na technické aspekty a regulačné požiadavky.
Prvé kroky: Žiadosť a projektovanie
Proces zriadenia elektrickej prípojky nízkeho napätia začína podaním žiadosti o pripojenie na príslušnom rozvodnom podniku. Tento krok je nevyhnutný na oficiálne zahájenie celého procesu a získanie súhlasu s pripojením vašej nehnuteľnosti do distribučnej siete. Po schválení vašej žiadosti nasleduje ďalší dôležitý krok - vypracovanie projektu realizácie elektrickej prípojky NN. Tento projekt detailne popisuje technické riešenie prípojky, vrátane typu káblov, umiestnenia prvkov a ochranných opatrení. Projekt môže byť vypracovaný buď kvalifikovaným projektantom, alebo revíznym technikom s príslušnými oprávneniami.

Vo väčšine prípadov spoločnosti, ktoré sa zaoberajú realizáciou elektrických prípojok, zabezpečia aj potrebnú projektovú dokumentáciu. To znamená, že sa nemusíte starať o nájdenie samostatného projektanta, ak si vyberiete firmu, ktorá poskytuje komplexné služby. Po vypracovaní projektu a splnení všetkých byrokratických náležitostí nasleduje samotná realizácia prípojky.
Technické aspekty a umiestnenie prípojky
Realizácia prípojky nízkeho napätia, napríklad v prípade rodinného domu, vychádza z verejného rozvodu elektrickej siete a privádza energiu do prípojkovej skrine. Z tejto skrine potom pokračujú rozvody do samotného domu. Z bezpečnostných dôvodov je pred prípojkovou skriňou nutné dodržať voľný priestor s minimálnou šírkou 0,8 metra. Tento priestor zabezpečuje dostatočný manipulačný priestor pre servisné práce a zároveň chráni okoloidúcich pred potenciálnym nebezpečenstvom.

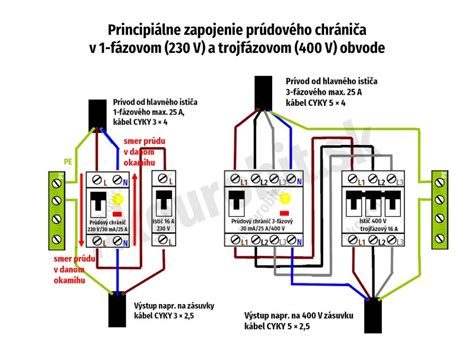

Elektrická prípojka slúži spravidla na pripojenie jednej nehnuteľnosti. Pre zabezpečenie správnej funkčnosti a bezpečnosti musí mať plný počet vodičov rozvodného zariadenia v mieste, kde sa odbočuje z verejnej siete. Na realizáciu prípojok sa najčastejšie využívajú závesné káble, ktoré sú odolné voči poveternostným vplyvom a mechanickému poškodeniu.

Veľký dôraz sa kladie aj na istiacie prvky. Tieto prvky, ako sú ističe, chránia elektrický obvod pred preťažením a skratom, čím predchádzajú poškodeniu elektrospotrebičov a znižujú riziko požiaru. Povinnosťou majiteľa nehnuteľnosti je zabezpečiť, aby bola elektrická prípojka umiestnená na hranici pozemku a bola verejne dostupná. Toto umiestnenie umožňuje jednoduchú kontrolu zo strany distribučnej spoločnosti a uľahčuje prístup v prípade akýchkoľvek servisných zásahov.
Výber ističa a pripojovací poplatok
Pri návrhu elektrickej prípojky je dôležité zvoliť správnu prúdovú hodnotu hlavného ističa. Táto hodnota závisí od predpokladanej spotreby elektrickej energie v objekte. Možnosti výberu prúdovej hodnoty ističa sú široké a zahŕňajú hodnoty ako 6A, 10A, 13A, 16A, 20A, 25A, 32A, 40A, 50A, 63A, až po 80A. Pre priemerný rodinný dom, kde je najčastejšie používaný trojfázový istič s hodnotou 25A, sa pripojovací poplatok pohybuje okolo 213,30 €. Tento poplatok pokrýva náklady spojené s vybudovaním a pripojením prípojky do distribučnej siete.
Ako vybrať správny istič pre váš rozvádzač a zabrániť požiaru
Finálne kroky: Dokumentácia, revízia a dodávka energie
Po samotnej realizácii prípojky nasleduje jej revízia. Revízny technik skontroluje správnosť zapojenia, funkčnosť ochranných prvkov a celkovú bezpečnosť prípojky podľa platných noriem. Výsledkom revízie je revízna správa, ktorá potvrdzuje, že prípojka spĺňa všetky technické požiadavky.
Následne, do dvoch rokov od podpisu zmluvy o pripojení, je potrebné doručiť distribučnej spoločnosti (v tomto prípade Západoslovenskej distribučnej) potrebné doklady. Medzi najčastejšie požadované dokumenty patria: Projekt elektrickej prípojky, Revízna správa a Zakreslenie skutočného vyhotovenia prípojky. Tieto dokumenty slúžia na overenie, či bola prípojka zrealizovaná v súlade s projektom a platnými normami.
Distribučná spoločnosť má následne 30 kalendárnych dní na vyjadrenie sa k zaslaným dokumentom. Ak je ich vyjadrenie pozitívne, teda všetky dokumenty sú v poriadku a prípojka spĺňa technické podmienky, distribučná spoločnosť do 3 pracovných dní vystaví potvrdenie o splnení technických podmienok pripojenia.
Posledným krokom v celom procese je uzatvorenie zmluvy o dodávke energie s vybraným dodávateľom elektrickej energie. Tento proces by mal prebehnúť do 60 kalendárnych dní od momentu, keď boli splnené všetky technické podmienky pripojenia. Po podpísaní tejto zmluvy sa stávate oficiálnym odberateľom elektrickej energie a môžete ju začať využívať vo vašej nehnuteľnosti.
Dodržiavanie týchto krokov a technických noriem zabezpečuje nielen legálnosť a funkčnosť vašej elektrickej prípojky, ale predovšetkým bezpečnosť vás, vašej rodiny a vášho majetku. Je dôležité si uvedomiť, že správne zriadená prípojka je základným predpokladom pre bezproblémové a spoľahlivé napájanie všetkých elektrických zariadení v domácnosti.
