Pripojenie nehnuteľnosti na elektrickú sieť je kľúčovým krokom pri výstavbe nového domu, rozsiahlej rekonštrukcii alebo pri zabezpečovaní dočasného napájania staveniska. Tento proces však nie je len o inštalácii kábla a elektromera. Zahŕňa celý rad právnych, technických a finančných aspektov, ktoré je potrebné dôkladne pochopiť. Zároveň je nevyhnutné zohľadniť existenciu ochranných pásiem okolo elektrických vedení, ktoré majú zásadný vplyv na možnosti umiestnenia stavieb a vykonávanie prác na pozemku. Pochopenie týchto pravidiel a postupov je kľúčové pre hladký priebeh celého procesu a pre predchádzanie možným komplikáciám a sankciám.

Ochranné pásma elektrických vedení: Základné pravidlá a povinnosti
Ochranné pásmo elektrických vedení je definované Zákon o energetike č. 251/2012 Z. z. a predstavuje priestor okolo energetických zariadení, v ktorom platia špecifické obmedzenia. Tieto energetické zariadenia, vrátane stĺpov, vedení a trafostaníc, sú podľa zákona považované za vecné bremená. To znamená, že majiteľ pozemku, na ktorom sa nachádzajú, nesmie do nich nijakým spôsobom zasahovať a musia zostať na svojom mieste. Toto vecné bremeno ostáva na parcele aj vtedy, ak sa pozemok predáva niekomu inému, čím sa stáva trvalou súčasťou právneho stavu nehnuteľnosti.
V ochrannom pásme nie je dovolené umiestňovať žiadne stavby, zariadenia ani vykonávať zemné práce, ktoré by mohli akýmkoľvek spôsobom ohroziť bezpečnú prevádzku elektrickej siete alebo samotné elektrické vedenie. Cieľom týchto obmedzení je zabezpečiť nepretržitú a bezpečnú dodávku elektrickej energie a chrániť zdravie a majetok osôb. Aj keď sa elektrické vedenie, stĺpy či trafostanice nachádzajú na súkromných pozemkoch, zákon ukladá majiteľom pozemkov povinnosť sprístupniť ich distribučnej spoločnosti. Keďže dostupnosť elektrickej energie je nevyhnutnosťou a ide o činnosti vo verejnom záujme, majiteľ pozemku je povinný tieto zariadenia v prípade potreby sprístupniť na účely údržby, opráv či kontroly.
Nerešpektovanie týchto povinností môže mať vážne dôsledky. Majiteľ pozemku, ktorý nedodržiava stanovené pravidlá, môže dostať pokutu od Slovenskej obchodnej inšpekcie. V závažnejších prípadoch, najmä ak nerešpektuje ani nariadenie súdu sprístupniť zariadenia, sa môže dokonca dostať do exekúcie. V prípade úmyselného konania, ktoré ohrozí prevádzku verejnoprospešného zariadenia, sa majiteľ dopúšťa trestného činu všeobecného ohrozenia. Zákon však zároveň myslí aj na práva majiteľov pozemkov a určuje, že energetici musia majiteľa daného pozemku vopred informovať o vstupe na pozemok. Jedinou výnimkou sú nečakané kalamity a poruchy, kde je nevyhnutné konať okamžite na odstránenie havarijného stavu.

Nová elektrická prípojka: Od žiadosti po zapojenie
Proces zriadenia novej elektrickej prípojky, či už pre novostavbu, alebo pri rozsiahlej rekonštrukcii staršieho domu, vyžaduje systematický postup.

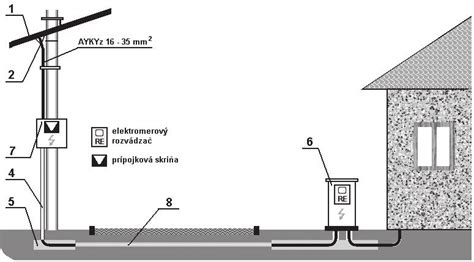

- Žiadosť o pripojenie: Prvým krokom je odoslanie žiadosti o pripojenie elektrickej energie distribučnej spoločnosti. Na Slovensku pôsobia tri hlavné distribučné spoločnosti, pričom ich poplatky za pripojenie sú si podobné, ale líšia sa v závislosti od hodnoty hlavného ističa. Pre rodinné domy sa najčastejšie používa 3-fázový 25 A istič.
- Projekt prípojky: Po prijatí žiadosti distribučka obvykle vypracuje alebo si vyžiada projekt prípojky. Cena za projekt elektrickej prípojky sa zvykle začína na približne 80 €. Je dôležité si v tomto kroku nechať poradiť od kvalifikovaného elektrikára alebo firmy, aby projekt presne zodpovedal technickým normám a požiadavkám distribučnej spoločnosti. V prípade novostavby alebo rozsiahlej rekonštrukcie, ktorá si vyžaduje stavebné povolenie, by malo byť prerobené alebo zriadené aj pripojenie na elektrinu, čo by malo byť súčasťou stavebného povolenia.
- Prípravné práce: Keď distribučka projekt prípojky odsúhlasí, prichádza na rad realizácia. Káble sa zvyčajne ukladajú do zeme, preto je potrebné vopred sa dohodnúť s elektroinštalačnou firmou na výkopových prácach. Pred začatím zemných prác je nevyhnutné overiť si, či v daných miestach nevedú iné inžinierske siete, aby nedošlo k ich poškodeniu. Tiež je potrebné dohodnúť sa na tom, kto zabezpečí nákup materiálu, od káblov až po elektromerový rozvádzač. Elektrikár potom natiahne káble a osadí a zapojí elektromerový rozvádzač. Ak došlo k zmenám oproti pôvodnému projektu, vypracuje sa dokumentácia skutočného vyhotovenia.
- Revízia prípojky: Po dokončení inštalácie je potrebná revízia prípojky, ktorú vykoná revízny technik. Môže to byť samotný elektrikár, ktorý prípojku realizoval, alebo externý pracovník s príslušným osvedčením.
- Výber dodávateľa elektriny: Na Slovensku pôsobia tri distribučné spoločnosti, avšak dodávateľov elektriny pre domácnosti je oveľa viac (k 1.1.2024 ich bolo až 32). S vybraným dodávateľom je potrebné uzavrieť zmluvu o dodávke elektriny.
- Pripojenie: Po splnení všetkých technických a administratívnych náležitostí je elektrická prípojka pripojená k distribučnej sieti.
🔌 AKO ZAPOJIŤ VARNÚ PLATŇU (400 V) A ELEKTRICKÚ RÚRU (230 V) – PRAKTICKÝ NÁVOD KROK ZA KROKOM
Rekonštrukcia a úprava existujúcich prípojok
Pri rekonštrukcii staršieho domu, výmene strechy alebo úprave elektroinštalácie sa často stretávame s nutnosťou riešiť aj existujúcu elektrickú prípojku. Elektromerový rozvádzač a prípojková skrinka umiestnené na fasáde domu alebo na pozemku môžu pri takýchto prácach prekážať. Ak do takejto prípojky zasiahnete, budete ju musieť zrekonštruovať tak, aby zodpovedala aktuálnym technickým normám a požiadavkám. Týmto zásahom sa nemyslí odplombovanie hlavného ističa kvôli jeho výmene alebo oprava havarijného stavu, ako napríklad poškodenie izolácie.
Výmena starých prípojok je často nevyhnutná aj z dôvodu ich technického stavu. Staré prípojky majú často opotrebované svorky, kde sa hliníkové vodiče uvoľňujú (hliník "tečie"). Vysoký prechodový odpor v takýchto svorkách spôsobuje prehrievanie a môže viesť až k požiaru alebo úrazu elektrickým prúdom. Rovnako aj izolácia prípojky môže byť v zlom stave. Preto by sa k výmene prípojky nemalo pristupovať len ako k nutnému zlu, ale ako k dôležitej investícii do bezpečnosti a spoľahlivosti dodávky elektriny.
Základné kritériá pre nové prípojky sú však podobné aj pri rekonštrukcii. Ak patríte medzi súkromných odberateľov, napríklad pri pripájaní elektriny do domu, budete musieť umiestniť elektromerový rozvádzač tak, aby bol elektromer prístupný z verejného priestranstva. V niektorých prípadoch je možné zachovať aj strešnú prípojku, ale toto riešenie podlieha individuálnemu posúdeniu a schváleniu.
Stavebný prúd: Dočasné riešenie pre stavby
Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam, často sa hovorí o "stavebnom prúde". V tomto prípade je vhodné vybrať si elektromerový rozvádzač, ktorý je osadený zásuvkami. Takéto riešenie vám umožní priamo pripojiť stavebné náradie a nástroje bez nutnosti kupovať alebo si požičiavať samostatný stavebný rozvádzač.
Cena elektrickej prípojky a možné dodatočné náklady
Cena elektrickej prípojky pre rodinný dom zvyčajne začína na úrovni približne 800 €. Táto suma by mala zahŕňať materiál, montážne práce, vypracovanie projektu, náklady na revíziu a poplatok za pripojenie distribučnej spoločnosti. Je však dôležité uvedomiť si, že ide o orientačné ceny a môžu sa líšiť v závislosti od konkrétnych podmienok.
Medzi možné dodatočné náklady, ktoré nie sú vždy zahrnuté v základnej cene, patria napríklad:
- Preložka elektroenergetického zariadenia: Ak je potrebné premiestniť existujúce vedenie alebo stĺp, náklady na preložku hradí žiadateľ podľa § 45 zákona 251/2012 Z. z.
- Projektová dokumentácia: V zložitkejších prípadoch alebo pri špecifických požiadavkách môže byť cena za projekt vyššia.
- Získanie povolenia na výstavbu: Ak stavba prípojky vyžaduje stavebné povolenie, sú s tým spojené administratívne poplatky.
- Geodetické práce: V niektorých prípadoch môžu byť potrebné geodetické zamerania.
- Vysporiadanie pozemkov: Ak je potrebné riešiť vlastnícke vzťahy k pozemkom, cez ktoré bude prípojka viesť.
- Pretláčanie chráničky pod cestou: Ak je potrebné viesť kábel pod cestou pomocou technológie pretláčania, môže to výrazne navýšiť cenu prípojky.
Predpokladané náklady sú preto orientačné a nezohľadňujú všetky potenciálne dodatočné výdavky.
Prípadová štúdia: Riešenie preložky elektrického vedenia
Situácia, kedy sused umiestnil elektrickú skrinku na stĺp pri vašom dome a následne plánuje zrušiť starý drevený stĺp a viesť novú prípojku z existujúceho stĺpa cez váš pozemok, ilustruje komplexnosť riešenia preložiek elektroenergetických zariadení. V takomto prípade je kľúčové postupovať podľa zákona.
Realizáciu preložky elektroenergetického zariadenia, ako je elektrické vedenie, zvyčajne hradí na základe § 45 zákona 251/2012 Z. z. žiadateľ, teda v tomto prípade váš sused. Pre úspešné vybavenie preložky je potrebné predložiť:
- Žiadosť o vykonanie preložky: Adresovanú príslušnej distribučnej spoločnosti.
- Situačný plán: Môže byť vytvorený v aplikácii Geoportál alebo na Katasterportáli.
- Stavebné alebo iné povolenia: Ak stavba preložky vyžaduje povolenie podľa stavebného zákona.
- Ostatné doklady: Vyplynúce z povolenia na výstavbu.
- Zmluva o vykonaní preložky: Podpísaná a doručená distribučnej spoločnosti.
Práce na preložke môžu vykonávať výlučne osoby s príslušnou odbornou spôsobilosťou. Pracovník zodpovedný za montáž káblových súborov musí byť držiteľom príslušného preukazu. Pre získanie takého preukazu je potrebné vyplniť špecifickú žiadosť.
V prípade, že sa jedná o spoločný pozemok a obhospodarujete ho vy, je nevyhnutné získať súhlas všetkých spoluvlastníkov, prípadne sa dohodnúť na riešení, ktoré bude rešpektovať práva všetkých zúčastnených strán. V takýchto komplexných situáciách je vždy vhodné konzultovať postup s právnikom alebo odborníkom na energetické právo.
Celý proces zriadenia elektrickej prípojky, od podania žiadosti až po finálne pripojenie, môže pri hladkom priebehu trvať približne dva mesiace. V zložitkejších prípadoch, najmä ak sú potrebné dodatočné povolenia, úpravy projektovej dokumentácie alebo riešenie vlastníckych vzťahov, sa však môže proces predĺžiť až na tri či štyri mesiace. Dôkladné plánovanie, dodržiavanie postupov a spolupráca so všetkými zúčastnenými stranami sú kľúčom k úspešnému a bezproblémovému zriadeniu elektrickej prípojky.
