Pripojenie novej elektrickej prípojky: Podrobný sprievodca pre úspešné napojenie

Zriadenie novej elektrickej prípojky je nevyhnutným krokom pri výstavbe alebo komplexnej rekonštrukcii nehnuteľnosti, či už ide o rodinný dom, chatu, alebo iné odberné miesto. Proces pripojenia na elektrickú sieť môže byť zložitý a vyžaduje si dôkladné plánovanie a dodržiavanie postupov stanovených prevádzkovateľom distribučnej sústavy (PDS). Tento článok vás prevedie celým procesom, od prvotnej žiadosti až po finálne pripojenie, s cieľom poskytnúť komplexný prehľad a pomôcť vám zorientovať sa v jednotlivých krokoch.

Krok 1: Podanie žiadosti o pripojenie

Prvým a zásadným krokom je podanie žiadosti o pripojenie na distribučnú spoločnosť pôsobiacu vo vašom regióne. Na Slovensku pôsobia traja hlavní prevádzkovatelia distribučnej sústavy: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s., a Východoslovenská distribučná, a.s. Je dôležité identifikovať správneho distribútora podľa lokality vášho pozemku alebo nehnuteľnosti.

Žiadosť o pripojenie je možné vo väčšine prípadov podať online prostredníctvom webovej stránky príslušnej distribučnej spoločnosti. Pri vypĺňaní žiadosti budete potrebovať základné informácie o budúcom odbernom mieste. Ak parcela ešte nemá oficiálnu adresu, zvyčajne sa používa číslo parcely. Medzi ďalšie potrebné údaje patria vaše meno, priezvisko, adresa, kontaktné údaje a špecifikácie požadovanej prípojky.

Pri žiadosti o novú prípojku je dôležité zvoliť správne parametre. Typ prípojky sa najčastejšie volí ako trojfázová, ktorá poskytuje dostatočný výkon pre bežné domácnosti a stavebné práce. Dôležitou voľbou je aj amperáž hlavného ističa, kde sa štandardne používa trojfázový 25A. V neposlednom rade je potrebné rozhodnúť sa pre typ merania: jednofázové alebo dvojtarifné. Dvojtarifné meranie umožňuje využívať lacnejšiu energiu v nočných hodinách, čo je výhodné pre domácnosti s vyššou spotrebou.

Ilustračné foto formulára žiadosti o pripojenie elektriny

Krok 2: Návrh zmluvy o pripojení

Po úspešnom podaní žiadosti distribučná spoločnosť do určitého časového rámca, zvyčajne do 30 dní od doručenia žiadosti, vypracuje a zašle návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Tento dokument obsahuje technické podmienky pripojenia, ako aj kalkuláciu poplatku za pripojenie.

V tomto momente je kľúčové pozorne si preštudovať všetky náležitosti zmluvy. Ak máte akékoľvek otázky alebo nejasnosti, je nevyhnutné ich konzultovať priamo s pracovníkom PDS, ktorý vám návrh zmluvy vystavil. V prípade novostavieb alebo odberných miest odpojených dlhšie ako 24 mesiacov je potrebné k žiadosti priložiť aj povinnú prílohu, ako napríklad parcelné číslo pozemku s názvom ulice.

Krok 3: Vypracovanie projektovej dokumentácie

Pred samotným podpisom zmluvy o pripojení je vo väčšine prípadov potrebné zabezpečiť vypracovanie projektovej dokumentácie k elektrickej prípojke. Tento úkon sa zvyčajne realizuje prostredníctvom kvalifikovaného elektrikára s príslušnou odbornou spôsobilosťou a oprávnením. Elektrikár vykoná obhliadku miesta budúcej elektrickej prípojky a nasmeruje vás, ako ďalej postupovať, alebo môže spolupracovať s projektantskou spoločnosťou, ktorá už vypracovala projekt vašej stavby.

Projektová dokumentácia detailne popisuje technické riešenie elektrickej prípojky, vrátane trasy kábla, umiestnenia rozvádzačov a iných relevantných technických parametrov. Je to kľúčový dokument, ktorý zabezpečí, že prípojka bude vybudovaná v súlade s platnými normami a predpismi.

Krok 4: Podpis zmluvy o pripojení

Po vypracovaní a schválení projektovej dokumentácie, ak distribučná spoločnosť nemá k nej žiadne námietky, pristúpite k podpisu zmluvy o pripojení. Aj tento krok je možné často realizovať elektronicky prostredníctvom distribučného portálu danej spoločnosti, čo zjednodušuje proces a šetrí čas. Zmluvu je potrebné podpísať najneskôr do 75 kalendárnych dní od podania žiadosti.

Po podpísaní zmluvy o pripojení je nevyhnutné uhradiť poplatok za pripojenie. V zmluve sú uvedené všetky potrebné údaje na platbu: číslo bankového účtu, variabilný symbol a dátum splatnosti. Po úspešnom uhradení poplatku sa zmluva považuje za uzatvorenú a môžete pokračovať v ďalších krokoch. V prípade, že poplatok neuhradíte v stanovenom termíne, návrh zmluvy zaniká a budete musieť podať novú žiadosť o pripojenie.

Krok 5: Príprava odberného miesta

Táto fáza je najnáročnejšia a zahŕňa niekoľko dôležitých krokov, ktoré je potrebné realizovať v súlade s projektovou dokumentáciou a technickými podmienkami pripojenia.

Ohlásenie drobnej stavby: Prvým krokom je ohlásenie elektrickej prípojky ako drobnej stavby na príslušnom obecnom alebo mestskom úrade.

Vytýčenie existujúcich inžinierskych sietí: Pred začatím výkopových prác je nevyhnutné zabezpečiť vytýčenie všetkých existujúcich podzemných káblov a vedení, ktoré prechádzajú cez vaše pozemok. Toto platí nielen pre káble distribučnej spoločnosti, ale aj pre vedenia iných inžinierskych sietí, ako sú plynové potrubia, vodovodné prípojky alebo optické káble. Žiadosť o vytýčenie je možné podať online cez distribučný portál. Distribučná spoločnosť zvyčajne označí trasu ich káblov špeciálnym sprejom. Pri výkopových prácach je nevyhnutné postupovať s maximálnou opatrnosťou, aby nedošlo k poškodeniu týchto vedení.

Ilustračné foto značenia trasy nízkeho napätia sprejom

Výkopové práce: Po vytýčení existujúcich sietí môžete pristúpiť k výkopovým prácam. Jama alebo kanál na uloženie prípojkového kábla sa zvyčajne kope do hĺbky približne 80 cm a šírka sa pohybuje medzi 20 až 30 cm. Dôležité je dodržiavať projektom stanovené rozmery a hĺbku.

Ukladanie kábla a chráničky: Prívodný kábel sa odporúča ukladať do ochrannej rúry (chráničky), ktorá slúži ako mechanická ochrana pred poškodením počas zásypu alebo iných zemných prác. Ako hlavný prívodný kábel sa v drvivej väčšine používa hliníkový kábel s označením AYKY. V prípade jednofázového merania sa ukladá iba hlavný prívodný kábel. Pri dvojtarifnom meraní, ktoré zahŕňa aj meranie nočného prúdu, je potrebné uložiť aj druhý kábel, zvyčajne typu CYKY-J3x1,5. Veľkosť chráničky je potrebné zvoliť tak, aby zodpovedala priemeru ukladaného kábla a počtu káblov.

Uzemnenie elektromerového rozvádzača: Súčasťou prípravy odberného miesta je aj uzemnenie elektromerového rozvádzača. Na tento účel sa do výkopu pri elektrickom kábli ukladá zemniaca pásovina. Na jednom konci sa napojí na zemniacu tyč (guľatinu) a na druhom konci sa nechá trčať v blízkosti miesta, kde bude osadený elektromerový rozvádzač, pre následné napojenie.

Zásyp výkopu: Po uložení kábla a zemniacej pásoviny sa výkop začne zasypávať vrstvou hliny s hrúbkou približne 20 cm. Na túto vrstvu sa potom pokladá výstražná fólia, ktorá signalizuje, že pod ňou je uložený elektrický kábel. Po uložení fólie je možné jamu kompletne zasypať. Na oboch koncoch výkopu je potrebné nechať kábel trčať pre následné pripojenie na stĺp alebo pripájaciu skriňu. Pri pripojení na stĺp je často potrebná aj kovová rúrka ako dodatočná ochrana kábla.

Ilustračné foto ukladania kábla do chráničky

Osadenie elektromerového rozvádzača: Po úspešnom uložení a zasypaní kábla je možné pristúpiť k osadeniu elektromerového rozvádzača podľa pokynov uvedených v návrhu zmluvy. Po osadení je potrebné do rozvádzača pripojiť kábel (prípadne káble pri dvojtarifnom meraní) a zemnenie. Tieto úkony by mal vždy vykonávať kvalifikovaný elektrikár, ktorý následne vykoná aj revíziu elektrickej prípojky.

Krok 6: Revízia elektrickej prípojky

Po osadení a zapojení elektromerového rozvádzača elektrikárom, a po uložení a zasypaní kábla v zemi, nasleduje dôležitý krok: revízia elektrickej prípojky. Elektrikár vykoná odbornú prehliadku a skúšku prípojky, aby sa uistil, že je všetko v súlade s platnými normami a predpismi a je bezpečná pre prevádzku. Výsledkom revízie je správa o revízii, ktorú budete musieť doložiť distribučnej spoločnosti.

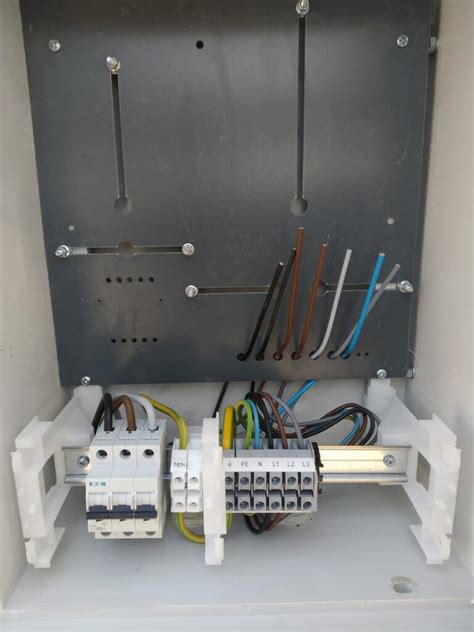

Ilustračné foto elektromerového rozvádzača s pripojeným káblom

Krok 7: Kontrola splnenia technických podmienok a pripojenie do siete

S doručením revízie elektrickej prípojky sa blížite k záveru procesu. Na základe informácie od vás o pripravenosti odberného miesta a po doručení všetkých potrebných dokladov (vrátane revíznej správy) zrealizuje distribučná spoločnosť vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy. Zvyčajne ide o montáž poistkovej skrinky na stĺpe pri vzdušnom vedení, alebo rozpojovacej istiacej skrine pri zemnom káblovom vedení.

Po splnení všetkých technických podmienok distribútora a uzatvorení Zmluvy o pripojení nasleduje uzatvorenie Zmluvy o dodávke elektrickej energie s vybraným dodávateľom. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Po podpise Zmluvy o dodávke vám distribútor namontuje elektromer do 5 pracovných dní. Po montáži elektromera je vaše odberné miesto oficiálne pripojené k elektrickej sieti a môžete začať odoberať elektrinu.

Montáž bytovej rozvodnice s prívodom zdola

Alternatívne riešenia pre dočasné napájanie stavby

V situáciách, keď je potrebné zabezpečiť elektrinu na stavbe počas stavebných prác a zriadenie permanentnej prípojky by bolo časovo náročné alebo neekonomické, existuje niekoľko alternatívnych riešení:

  • Predĺženie kábla od suseda: Najjednoduchším riešením je dočasné napojenie na elektrickú sieť suseda. Je však nevyhnutné dohodnúť sa na podmienkach a vyúčtovaní za spotrebovanú energiu. Pre presné meranie spotreby by bolo vhodné použiť podružný elektromer. Bežné predlžovačky nie sú určené na trvalé zaťaženie a ich používanie môže viesť k úbytku napätia a prehrievaniu.
  • Stavebný elektrický rozvádzač: Lepším riešením ako predlžovačka je stavebný elektrický rozvádzač, známy aj ako "antoníček". Tieto rozvádzače, vybavené ističmi a zásuvkami, poskytujú bezpečnejšie a spoľahlivejšie dočasné napájanie. Niektoré typy sú vybavené aj hlavným vypínačom a robustným rámom pre umiestnenie na zem.
  • Elektrocentrála: V prípade potreby autonómneho napájania je možné použiť elektrocentrálu. Je dôležité zvoliť dostatočne výkonnú elektrocentrálu, ideálne o 100 % vyššiu, než je súčet príkonov spotrebičov, a s automatickou reguláciou napätia (AVR), aby sa predišlo poškodeniu elektronických zariadení. Nevýhodou elektrocentrál je ich hlučnosť, emisie a náklady na palivo.
  • Elektromerový rozvádzač so zásuvkami: Moderným a praktickým riešením sú elektromerové rozvádzače so zabudovanými zásuvkami, ktoré ponúkajú hotové a odskúšané riešenie pre dočasné napájanie stavieb.

Je dôležité si uvedomiť, že celková doba trvania pripojenia elektriny sa môže líšiť v závislosti od konkrétnej situácie, pracovného vyťaženia distribučnej spoločnosti a dostupnosti materiálov. Od podania žiadosti po finálne pripojenie to môže trvať niekoľko týždňov až mesiacov. Preto je odporúčané začať proces v dostatočnom predstihu pred plánovaným začiatkom stavebných prác.
