Prístavba Rodinného Domu: Podrobný Sprievodca

Stavba prístavby k existujúcemu domu je významným krokom, ktorý môže výrazne zlepšiť komfort a funkčnosť vášho bývania. Tento proces je v podstate porovnateľný so stavbou nového domu, pretože si vyžaduje dôkladné plánovanie, projektovanie a realizáciu všetkých základných stavebných činností. Prístavba predstavuje rozšírenie pôvodnej stavby, ktoré je s ňou prevádzkovo prepojené a zväčšuje jej celkovú plochu a objem. Môže slúžiť rôznym účelom, od rozšírenia obytného priestoru pre rastúcu rodinu, cez pridanie špecializovaných miestností ako domáca kancelária či posilňovňa, až po estetické vylepšenie celkového vzhľadu domu.

Rodinný dom s modernou prístavbou

Základné Kroky a Legislatíva

Realizácia prístavby si vyžaduje spracovanie projektovej dokumentácie v zodpovedajúcom rozsahu, ktorá musí detailne zdokumentovať súčasný stav pôvodnej stavby. Kľúčovou súčasťou projektu je statické posúdenie, ktoré preukáže mechanickú odolnosť a stabilitu nosnej konštrukcie. Tento krok je nevyhnutný na zabezpečenie bezpečnosti a dlhodobej udržateľnosti prístavby.

Podľa platnej legislatívy, pri prízemných stavbách nižších ako 5 metrov, ktorých zastavaná plocha nepresahuje 25 m², nie je potrebné žiadať o stavebné povolenie. V takýchto prípadoch postačuje len ohlásenie prístavby príslušnému stavebnému úradu. Avšak, aj prístavba menšej veľkosti, ktorá spôsobuje zväčšenie objemu nehnuteľnosti, si vo väčšine prípadov vyžaduje stavebné povolenie. Výnimkou môžu byť stavby, ktoré nie sú priamo spojené s pôvodným objektom, avšak aj v týchto prípadoch je dôležité overiť si konkrétne požiadavky na úradoch.

Je dôležité rozlišovať medzi pojmami "drobná stavba" a "prístavba". Drobná stavba musí byť spravidla samostatne stojaca. Akonáhle je stavba spojená s existujúcim domom a mení jeho pôdorys, už nespĺňa definíciu drobnej stavby a vyžaduje si stavebné povolenie.

Konštrukčné Riešenia a Materiály

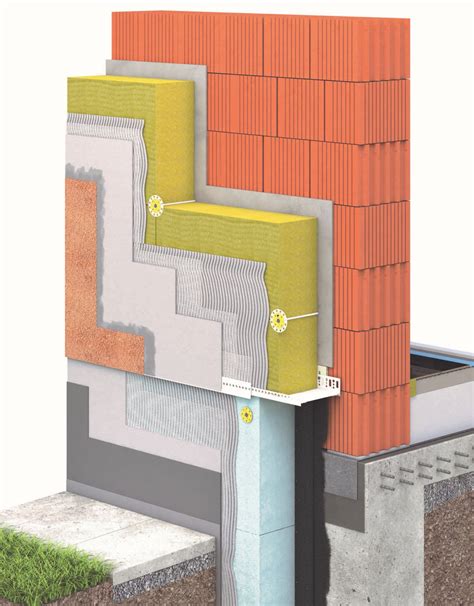

Pri výstavbe prístavby je dôležité venovať pozornosť detailom, ktoré zabezpečia jej funkčnosť a dlhú životnosť. Pri murovaní obvodového muriva je nevyhnutné obvodové murivo po celej výške oddilatovať od pôvodného objektu. Táto dilatácia, ktorú možno vyplniť lepenkou alebo polystyrénom, umožňuje prípadný pohyb pri sadaní prístavby a zamedzuje vzniku nežiaducich trhlín.

Moderné murovacie systémy ponúkajú rôzne technické vymoženosti. Priečne dutiny v tvárniciach zvyšujú ich tepelnoizolačné vlastnosti a zároveň znižujú ich hmotnosť. Systém "pero a drážka" vytvára suchú styčnú škáru, pričom malta sa nanáša len na ložnú škáru. Tvarovky by sa nemali deliť, aby sa zachovali ich izolačné vlastnosti; v prípade potreby je vhodnejšie použiť doplnkové diely.

Pri riešení stropných konštrukcií sa stretávame s rôznymi systémami. Keramické stropné systémy tvoria predpäté nosníky v dĺžkach 2,5 až 7,25 metra, odstupňované po 0,25 metra, a keramické stropné vložky. Nosníky sa ukladajú priamo na posledný rad tehál nosných múrov. Pred ukladaním stropných vložiek je potrebné ich podoprieť. Vložky sa ukladajú nasucho, vždy medzi dva nosníky. Pred vystužením stropu a vencov sa po obvode vymuruje jeden rad vencových tehál tak, aby tepelná izolácia smerovala dovnútra. Alternatívou sú oceľobetónové stropné systémy, ktoré sa montujú zo stropných trámov s priehradovými väzníkmi a stropných vložiek. Stropné tvárnice možno použiť pre osovú vzdialenosť nosníkov 70 cm (5,7 ks/m²) a 38 cm (10,5 ks/m²). Debniacu platňu možno použiť na osovú vzdialenosť 70 cm (5,7 ks/m²). Debniace platne sú zaujímavým doplnkom pre prístavby a nadstavby, pretože umožňujú previazanie systému s existujúcim monolitickým stropom.

Detail murovania s tepelnou izoláciou

Proces Výstavby

Proces výstavby prístavby je štruktúrovaný a postupný. Po vytýčení novej časti sa realizujú základy. Vykopú sa základové ryhy, ktoré sa následne zalejú betónom. Po nich sa uložia debniace tvárnice a vyplnia betónom. Po vytvrdnutí betónovej platne je potrebné počkať niekoľko dní. Následne sa pokračuje s hydroizoláciou a stavbou stien. Po dokončení stien sa pristúpi k streche, kde sa uplatnia tesári a pokrývači.

Keď je strecha hotová, plynule sa pokračuje v dokončovaní interiéru. To zahŕňa natiahnutie rozvodov elektriny a kúrenia (prípadne vody a odpadu), realizáciu poteru, finálnej povrchovej úpravy stien a osadenie okien. Celý proces môže trvať od niekoľkých týždňov po niekoľko mesiacov, v závislosti od veľkosti a zložitosti prístavby, ako aj od rozsahu interiérových prác.

ZÁKLADOVÁ DESKA PRO RODINNÝ DŮM

Nadstavba vs. Prístavba: Rozdiely a Podobnosti

Je dôležité rozlišovať medzi pojmami "nadstavba" a "prístavba", ktoré sa často zamieňajú. Kým prístavba rozširuje dom pôdorysne, nadstavba mení budovu vo vertikálnom smere, najčastejšie pridaním ďalšieho podlažia alebo zvýšením strechy. Nadstavba je v podstate novostavba, ktorá zásadným spôsobom mení nosné a iné stavebné konštrukcie existujúcej budovy.

Zdvihnutie strechy je jedným z najnáročnejších stavebných zásahov. Vykonáva sa kvalifikovaným dodávateľom stavby, ale predchádza mu statický výpočet a účasť statika je absolútne nevyhnutná. Dodávateľ zdvihne celú strešnú konštrukciu pomocou žeriavu a umiestni ju na dočasnú konštrukciu, kým prebiehajú práce na novej nosnej konštrukcii, otvoroch pre okná, balkóny či terasy.

Pri nadstavbe je potrebné skontrolovať materiál základnej konštrukcie existujúcej budovy. Na nosnú konštrukciu nadstavby sa spravidla používa rovnaký materiál ako na pôvodnú stavbu, nie je to však absolútna podmienka. Dôležité je určiť polohu komunikácií s podkrovím a realizáciu vystuženej dosky. Pred začiatkom stavby nadstavby je potrebné vykonať všetky statické výpočty stability konštrukcie a vypracovať projekt pre realizáciu stavby.

Pri nadstavbe je rovnako ako pri prístavbe potrebný projekt k žiadosti o stavebné povolenie (PSP), ktorý obsahuje architektonické plány, plány stavebných konštrukcií, mechanických inštalácií a elektroinštalácií.

Finančné Aspekty a Neočakávané Náklady

Odhadnúť finálnu cenu prístavby môže byť náročné, pričom sa jej cena môže pohybovať na úrovni novostavby či rozsiahlejšej rekonštrukcie. Pretože prístavba nadväzuje na existujúcu stavbu, je vždy dôležité zahrnúť finančnú rezervu na neočakávané náklady, ktoré môžu vzniknúť počas výstavby. Práca s pôvodnou stavbou môže priniesť nečakané prekvapenia, ktoré je potrebné riešiť promptne. V prípade identifikácie závažných nedostatkov v pôvodnej konštrukcii je odporúčané ich bezodkladne odstrániť, bez ohľadu na počiatočné náklady.

Odhadovaný rozpočet je často len predbežný. Je rozumné počítať s minimálne 10-percentným navýšením nákladov. Seriózni a skúsení stavebníci sa však snažia dodržať dohodnuté ceny a časové plány.

Vizualizácia rozpočtu prístavby

Výber Materiálov a Suchý vs. Mokrý Proces

Voľba stavebného materiálu pre prístavbu je v podstate závislá od preferencií investora a jeho finančných možností. Hoci existuje názor, že prístavba by mala byť z rovnakého materiálu ako zvyšok domu, nie je to striktné pravidlo.

Ak je cieľom čo najrýchlejšie začať prístavbu užívať, je vhodné zvoliť tzv. "suchý spôsob výstavby", do ktorého patria napríklad drevodomy. Murované stavby, predovšetkým z pórobetónu, obsahujú vysoký podiel vody v stenách, ktorej odparenie môže trvať aj viac ako rok. Pri suchom spôsobe výstavby sa okrem základovej dosky či poteru nepoužíva žiadny "mokrý" materiál. Na nosné časti sa používa vysušené drevo a na záklop slúžia OSB dosky alebo sadrokartón.

Dôležitosť Odborných Konzultácií

Dizajn a realizácia prístavby nie sú len o estetike. K dobrému projektu má čo povedať architekt, statik, dizajnér a pri samotnej realizácii je potrebné spolupracovať s firmou alebo osobou, ktorá bude práce vykonávať. Odborníci disponujú cennými skúsenosťami, vedia, čo funguje a čo nie, poradia s realizovateľnosťou a môžu navrhnúť riešenia, o ktorých ste ani netušili.

Pred začatím akýchkoľvek prác je dôležité zvážiť, nakoľko stavba zasiahne do vášho bežného života. Bývať na stavbe nie je príjemné a dlhodobý proces môže stavbu spomaliť.

Je tiež potrebné zvážiť technickú harmóniu s existujúcou stavbou. Nepríjemným prekvapením môže byť zistenie, že staré inštalácie nie je možné napojiť na nové, alebo že budú potrebné výkonnejšie zariadenia. Preto je dôležité skontrolovať, či váš existujúci kotol zvládne zvýšenú záťaž.

Architekt pri práci na plánoch

Poistenie a Susedské Vzťahy

Pred realizáciou prístavby je vhodné preveriť svoju poisťovaciu zmluvu. Po stavebných úpravách ju možno bude potrebné zmeniť, doplniť či navýšiť. Je tiež vhodné mať krytie aj počas samotných stavebných prác.

Pri plánovaní prístavby je dôležité myslieť aj na susedské vzťahy. Vaša stavba môže vizuálne alebo funkčne zasiahnuť do kvality života vašich susedov. Je preto dôležité informovať sa o možných obmedzeniach a prípadných námietkach dotknutých susedov.

V prípade, že sa v blízkosti plánovanej stavby nachádzajú stromy, bude nutné zabezpečiť povolenie na ich výrub.

Kedy sa Oplatí Robiť Prístavbu?

Existuje viacero situácií, kedy sa oplatí zvážiť prístavbu. V prvom rade, ak sa nechcete sťahovať z miesta, kde dlhodobo žijete. Druhou možnosťou je pri kúpe starého domu, ktorého rekonštrukcia a prístavba môže byť výhodnejšia ako jeho zbúranie a stavba nového.

Je však dôležité nebyť motivovaný len vidinou úspor. V rámci prístavby budete musieť celý dom zrejme dostať do vyššieho energetického štandardu, čo zahŕňa minimálne zateplenie a pravdepodobne aj zmenu zdroja vykurovania. Zároveň prejdete celým procesom vybavovania stavebného povolenia, vrátane všetkých súvisiacich poplatkov.

Niekedy nie je prístavba najvhodnejším riešením. V takýchto prípadoch môže byť vhodnejšia prestavba a iné rozvrhnutie vnútorných priestorov. V každom prípade, nekonajte skôr, než budete mať všetky potrebné úradné povolenia.

Ak sa rozhodnete pre stavbu nového montovaného drevodomu, existujú firmy, ktoré sa špecializujú na výstavbu nízkoenergetických montovaných domov a dokážu postaviť dom na kľúč už za tri mesiace.

Porovnanie prístavby a nadstavby
