Kolaudácia rodinného domu: Komplexný sprievodca procesom a jeho úskaliami

Kolaudácia predstavuje záverečnú a nevyhnutnú fázu výstavby alebo významnej rekonštrukcie nehnuteľnosti, ktorá potvrdzuje súlad stavby s projektovou dokumentáciou a stavebným povolením. Tento zákonom stanovený proces, realizovaný stavebným úradom, je kľúčový pre legálne užívanie stavby, pridelenie súpisného čísla a následný zápis do katastra nehnuteľností. Bez platného kolaudačného rozhodnutia sa stavba nemôže oficiálne užívať, čo môže viesť k problémom pri odbere energií či znemožniť riadne poistenie nehnuteľnosti. Je dôležité poznamenať, že na termín kolaudácie nemusí byť stavba dokončená do absolútnych detailov, avšak funkčné technické inštalácie, ako elektrické, vodovodné a kanalizačné rozvody, sú nevyhnutnosťou.

Ilustrácia rodinného domu s kolaudačným rozhodnutím

Proces kolaudácie: Od žiadosti po rozhodnutie

Proces kolaudácie začína podaním žiadosti o kolaudáciu na príslušnom stavebnom úrade zo strany investora alebo stavebníka. K žiadosti je potrebné priložiť rozsiahlu dokumentáciu, ktorá preukazuje, že stavba bola zrealizovaná v súlade so stavebným povolením. Medzi základné náležitosti patria:

  • Fotokópia právoplatného rozhodnutia o stavebnom zámere: Tento dokument potvrdzuje pôvodné povolenie na stavbu.
  • Revízne správy: Tieto správy sú nevyhnutné pre všetky technické inštalácie, ktoré boli súčasťou projektu. Zahŕňajú elektroinštaláciu, vodoinštaláciu, kanalizáciu, bleskozvod a v prípade potreby aj plynové rozvody.
  • Záverečné stanovisko stavbyvedúceho: Tento dokument vypracovaný zodpovedným stavbyvedúcim potvrdzuje riadne vykonanie stavby.
  • Dokumentácia skutočného zhotovenia stavby: Táto dokumentácia, známa aj ako "as-built" dokumentácia, zachytáva reálne prevedenie stavby tak, ako bola zrealizovaná, a je súčasťou realizačnej dokumentácie.

Po podaní žiadosti stavebný úrad vykoná miestne zisťovanie a obhliadku stavby. Cieľom tejto prehliadky je overiť, či sú splnené všetky technické a bezpečnostné normy, ako aj súlad s projektovou dokumentáciou.

Kľúčové prvky stavby pri kolaudácii: Strecha a technické inštalácie

Podstatnou súčasťou kolaudácie je aj detailné posúdenie strechy. Strecha ako jedna z najdôležitejších konštrukčných častí domu musí spĺňať prísne kritériá. Stavebný úrad dôkladne kontroluje jej stav, funkčnosť a súlad s projektom. Ak strecha nespĺňa požadované náležitosti, môže dôjsť k odloženiu kolaudácie.

Okrem samotnej strešnej konštrukcie je nevyhnutné, aby bol kompletný odkvapový systém, vrátane žľabov a zvodov, riadne namontovaný a funkčný, s vyústením do terénu alebo do kanalizácie podľa projektového riešenia.

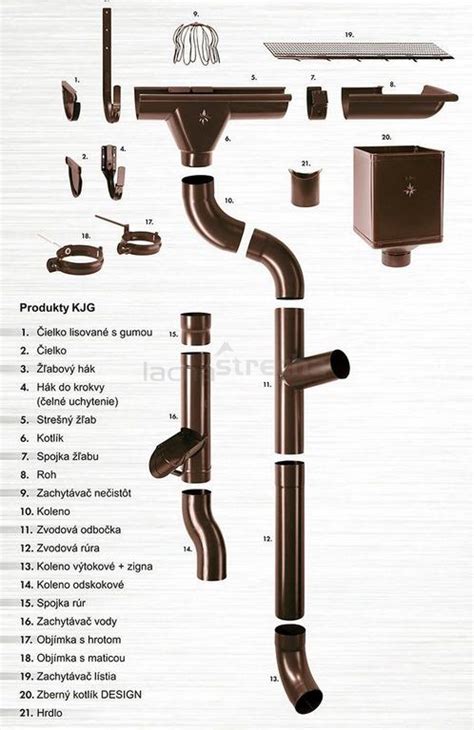

Detailný pohľad na funkčný odkvapový systém rodinného domu

V kontexte bezpečnosti a funkčnosti stavby sú dôležité aj ďalšie prvky, ako napríklad:

  • Bezpečnostné prvky na streche: V závislosti od sklonu strechy a lokality môžu byť požadované rôzne bezpečnostné prvky, ako sú lávky, rebríky a zábradlia, ktoré zabezpečujú bezpečný prístup a pohyb po streche počas jej prevádzky a údržby. Tieto prvky sú povinnou výbavou pri šikmých strechách, ak to projekt vyžaduje.
  • Zábrany proti snehu: Na šikmých strechách sa často inštalujú systémy zachytávania snehu, ktoré zabraňujú zosuvu veľkých snehových más. Tieto systémy pozostávajú z bodových a líniových zachytávačov snehu a ich funkčnosť môže byť predmetom kontroly.

Dodatočná kolaudácia a rekonštrukcie

Je dôležité vedieť, že dodatočná kolaudácia domu je možná aj v prípade, ak bol dom dlhodobo užívaný bez kolaudačného rozhodnutia. V takomto prípade však stavebný úrad môže uložiť pokutu za neoprávnené užívanie stavby pred jej skolaudovaním alebo nariadiť odstránenie zistených nedostatkov.

Pri kolaudácii prístavby rodinného domu sa posudzuje nielen samotná prístavba, ale aj jej napojenie na pôvodnú stavbu. Rovnako aj pri rekonštrukcii domu je kolaudácia nutná, najmä ak došlo k zásahom do nosných konštrukcií, strechy alebo technických rozvodov, ktoré ovplyvňujú bezpečnosť stavby.

Dokumentácia pre kolaudáciu strechy

Pre úspešnú kolaudáciu strechy a celej stavby je nevyhnutná kompletná a správne spracovaná dokumentácia. Medzi kľúčové dokumenty patria:

  • Revízna správa bleskozvodu: Ak je bleskozvod súčasťou projektovej dokumentácie, jeho montáž je povinná a musí byť doložená platnou revíznou správou.
  • Revízna správa komína: V prípade, že projekt ráta s komínom, musí byť tento prvok riadne zrealizovaný a doložený príslušnou revíznou správou.
  • Certifikáty a vyhlásenia o zhode: K použitým stavebným materiálom, najmä strešnej krytine a konštrukčným prvkom, musia byť priložené certifikáty a vyhlásenia o zhode.
  • Energetický certifikát budovy: Tento certifikát hodnotí energetickú náročnosť budovy a je povinnou súčasťou kolaudačnej dokumentácie.

Splnenie týchto požiadaviek je nevyhnutným predpokladom na získanie kolaudačného rozhodnutia. Po jeho získaní bude vlastník držať doklad, ktorý potvrdzuje, že jeho strecha spoľahlivo chráni bezpečnú stavbu, ktorá zodpovedá zdravotným a environmentálnym normám.

Proces stavebného povolenia na stavbu domu!

Po kolaudácii: Súpisné číslo a zápis do katastra

Po získaní kolaudačného rozhodnutia čakajú vlastníka ešte ďalšie kroky, ktoré sú už zväčša administratívnej povahy. Prvým krokom je podanie žiadosti o pridelenie súpisného čísla stavby na príslušnom mestskom alebo obecnom úrade. Po pridelení súpisného čísla nasleduje zápis novej stavby do katastra nehnuteľností na príslušnom katastrálnom úrade.

Susedské vzťahy a stavebné konanie

Pri plánovaní akýchkoľvek stavebných úprav na vlastnom pozemku je nevyhnutné dbať na dobré susedské vzťahy. Zákon vymedzuje pravidlá pre takéto situácie, aby sa minimalizovali konflikty. Ak sused plánuje zásadnejšie stavebné zmeny, musí si vybaviť stavebné povolenie. Po podaní žiadosti o jeho vydanie je príslušný úrad povinný informovať dotknutých účastníkov o začatí stavebného konania.

Ilustrácia dvoch susediacich rodinných domov s plotom

Účastníci konania, vrátane susedov, majú právo nahliadnuť do projektovej dokumentácie a vzniesť svoje pripomienky a námietky, najmä počas územného konania, ktoré rozhoduje o umiestnení stavby, jej proporciách a účele. V tejto fáze je možné projekt upraviť tak, aby boli všetky strany spokojné.

Stavebný zákon a naň nadväzujúce vyhlášky stanovujú pravidlá pre umiestnenie stavby na pozemku a jej vzdialenosti od hraníc pozemku. Tieto pravidlá zohľadňujú urbanistický charakter prostredia a požiadavky na zachovanie pohody bývania. Napríklad, vzdialenosť rodinných domov od spoločných hraníc pozemkov nesmie byť menšia ako 2 metre, pričom v stiesnených podmienkach je možné túto vzdialenosť znížiť až na 4 metre za určitých podmienok.

V prípade potreby, sused má povinnosť v nevyhnutnej miere a za dohodnutých podmienok umožniť vstup na svoj pozemok počas stavebných prác a nevyhnutnej údržby stavby. Stavebník je zároveň povinný minimalizovať rušenie susedných pozemkov a dbať na to, aby práce nespôsobili škody. Po ukončení stavby je stavebník povinný uviesť susedný pozemok do pôvodného stavu.

Nový stavebný zákon a jeho dopady

Slovenská stavebná legislatíva prešla v posledných rokoch zásadnou reformou, ktorá priniesla nový zákon o územnom plánovaní (účinný od 27. júna 2024) a zákon o výstavbe (účinný od 1. apríla 2025). Tieto nové predpisy nahradili takmer 50 rokov starý stavebný zákon.

Nový stavebný zákon prináša viaceré zmeny, ktoré sa dotýkajú aj kolaudačného procesu:

  • Zníženie administratívnej záťaže: Zjednodušenie celého procesu povoľovania a realizácie stavieb.
  • Elektronizácia a digitalizácia: Zavádzanie elektronických procesov a informačných systémov (ako URBION) pre efektívnejšie vybavovanie agendy.
  • Zlúčenie a skrátenie konaní: Územné konanie je zlúčené so stavebným konaním, čím sa výrazne skracuje povoľovací proces.
  • Fikcia súhlasu: V určitých prípadoch nastupuje automatický súhlas, ak obec v stanovenej lehote neodpovie.
  • Rozšírenie okruhu jednoduchých stavieb: Drobné stavby a stavebné úpravy (napr. prístrešky do 50 m², bazény do 25 m², garáže) sa nemusia ohlasovať za splnenia určitých podmienok.
  • Presné vymedzenie "čiernych stavieb": Stavby realizované bez povolenia už nie je možné dodatočne povoliť a vlastník je povinný zabezpečiť ich odstránenie.

Infografika znázorňujúca zmeny v stavebnom zákone

Tieto zmeny majú za cieľ vytvoriť modernejší, prehľadnejší a efektívnejší systém pre stavebníkov aj stavebné úrady. V roku 2026 sa očakáva ďalšie posilnenie elektronizácie procesov prostredníctvom rozšírenej verzie systému URBION.

Poplatky spojené s kolaudáciou

Kolaudácia je spojená s určitými správnymi poplatkami, ktoré sa líšia v závislosti od typu stavby. Od 1. januára 2026 budú platiť nové sadzby poplatkov za kolaudáciu stavieb na bývanie a rekreáciu, ako aj za ostatné a reklamné stavby.

Tabuľka 1: Poplatky za kolaudáciu stavieb na bývanie a rekreáciu (účinnosť od 1.1.2026)

KategóriaPopisPoplatok
a) na stavby na bývanie a na zmeny dokončených stavieb na bývanieRodinný dom (Jednobytová/dvojbytová budova)300 €
Bytový dom (Troj až desaťbytová bytová budova)1 000 €
b) na stavby na individuálnu rekreáciu, napr. chaty, rekreačné domyak zastavaná plocha nepresahuje 25 m²100 €
ak zastavaná plocha presahuje 25 m²300 €
c) na stavebné úpravy dokončených staviebrodinných domov a stavieb na individuálnu rekreáciu (25 % z 300 €)75 €
bytových domov (25 % z 1 000 €)250 €
d) na stavby, ktoré sú súčasťou alebo príslušenstvom rodinných domovgaráže s jedným alebo dvoma miestami100 €
na prípojky na existujúcu verejnú rozvodnú sieť300 €
na vodné stavby, napr. studne, vsaky nad 5 m², malé čistiarne odpadových vôd, jazierka100 €
na spevnené plochy a parkoviská100 €
na stavby s doplnkovou funkciou k týmto stavbám, napr. letné kuchyne, bazény, sklady100 €
f) na zmeny dokončených stavieb podľa písmen d) a e)Všetky zmeny stavby alebo jej odstránenie (vrátane príslušenstva)25 % zo sadzby hlavnej budovy
Ak sú určené na konanie o stavebnom zámere (ekvivalent kategórií d) a e))100 €

Tabuľka 2: Poplatky za ostatné a reklamné stavby (účinnosť od 1.1.2026)

KategóriaPopisPoplatky
g) na ostatné neuvedené stavby a na zmeny týchto dokončených staviebpri predpokladanom rozpočtovom náklade do 60 000 vrátane300 €
Nad 60 000 do 200 000 vrátane800 €
Nad 200 000 do 500 000 vrátane1 500 €
Nad 500 000 do 5 000 000 vrátane5 000 €
Nad 5 000 000 do 10 000 000 vrátane10 000 €
Nad 10 000 000 do 50 000 000 vrátane15 000 €
Nad 50 000 00020 000 €
h) na reklamné stavby, na ktorých najväčšia informačná plocha je väčšia ako 20 m2Umiestnenie reklamnej stavby, ktorej najväčšia informačná plocha je viac ako 20m²150 €
Ak ide o stavebnú úpravu na základe ohlásenia (určené na konanie o stavebnom zámere).300 €

Zdroj: zakonypreludi.sk/zz/1995-145 (účinnosť od 1.1.2026)

Je dôležité poznamenať, že držitelia preukazu fyzickej osoby s ťažkým zdravotným postihnutím alebo preukazu s ťažkým zdravotným postihnutím so sprievodcom sú oslobodení od poplatku za vydanie kolaudačného rozhodnutia na zmeny dokončených stavieb na bývanie.

Význam kolaudácie pre trhovú hodnotu a financovanie

Kolaudácia nie je len administratívnou formalitou, ale má priamy vplyv na trhovú hodnotu nehnuteľnosti a jej financovanie. Skolaudovaný rodinný dom je právne a technicky uzavretá stavba pripravená na okamžité užívanie, čo zvyšuje jeho atraktivitu na realitnom trhu a u finančných inštitúcií.

  • Vyššia predajná cena: Skolaudovaný dom zvyčajne dosahuje o 10 až 20 % vyššiu trhovú cenu v porovnaní s neskolaudovanou stavbou. Kupujúci má istotu, že stavba prešla kontrolou a spĺňa všetky zákonné a technické požiadavky.
  • Výhodnejšie financovanie: Banky a finančné inštitúcie preferujú skolaudované nehnuteľnosti. Pri žiadosti o hypotéku na neskolaudovaný dom môže byť požadovaný vyšší vlastný vklad, dodatočné zabezpečenie alebo nižšia schválená suma úveru.

Kolaudačné rozhodnutie je kľúčovým dokumentom pri predaji, prenájme, refinancovaní či iných právnych úkonoch súvisiacich s nehnuteľnosťou. Bez neho nie je možné dom oficiálne užívať ani požiadať o súpisné číslo a zápis do katastra.

Dôsledky nedodržania kolaudačných povinností

Nedodržanie kolaudačných povinností môže viesť k vážnym sankciám, pokutám a právnym problémom. Nehnuteľnosť nespĺňajúca bezpečnostné normy môže ohroziť obyvateľov a jej predaj môže byť komplikovaný. V novom stavebnom zákone sa precizujú priestupky a správne delikty, pričom sankcie sa rozširujú aj na zhotoviteľov stavieb a osoby vykonávajúce stavebný dozor. Vlastník stavby realizovanej bez povolenia je povinný zabezpečiť jej odstránenie.

Znak zákazu s nápisom

Príprava na kolaudáciu v roku 2026

Pri príprave kolaudácie rodinného domu v roku 2026 je dôležité poznať všetky povinnosti a legislatívne zmeny. Odporúča sa riadiť sa aktuálnymi novelizovanými zákonmi a zabezpečiť si dostatočnú informovanosť. Kolaudačné rozhodnutie potvrdzuje, že dom je bezpečný, neohrozuje zdravie obyvateľov a spĺňa environmentálne požiadavky. Získaním tohto dokladu sa vlastník vyhýba pokutám a riziku zbúrania stavby.

tags: #postavil #som #murik #za #hranicou #kolaudacia
