Kolaudácia inžinierskej stavby: Kompletný sprievodca procesom a dokumentáciou

Kolaudácia predstavuje záverečný a nevyhnutný krok v procese výstavby akéhokoľvek inžinierskeho diela, či už ide o rodinný dom, bytový komplex, priemyselný objekt alebo infraštruktúrnu stavbu. Je to formálny proces, prostredníctvom ktorého stavebný úrad overuje, či bola stavba zrealizovaná v súlade s vydaným stavebným povolením, schválenou projektovou dokumentáciou, platnými technickými normami a všeobecne záväznými právnymi predpismi. Bez právoplatného kolaudačného rozhodnutia nie je možné stavbu legálne užívať, čo má dôsledky pre jej evidenciu, poistenie, financovanie a predaj. Tento článok poskytuje podrobný prehľad o tom, čo kolaudácia znamená, kedy je potrebná, aké dokumenty sú nevyhnutné a ako úspešne zvládnuť celý proces.

Stavebný úrad

Čo je kolaudačné rozhodnutie a prečo je dôležité?

Kolaudačné rozhodnutie je oficiálny dokument vydaný príslušným stavebným úradom, ktorý potvrdzuje, že dokončená stavba spĺňa všetky technické, bezpečnostné a právne normy a predpisy, ako aj podmienky stanovené v stavebnom povolení a projektových dokumentoch. Toto rozhodnutie potvrdzuje legálne užívanie stavby. Účelom kolaudačného rozhodnutia je zabezpečiť, aby stavby boli bezpečné a vhodné pre užívanie v súlade s ich stanoveným účelom. Slúži ako finálna kontrola, po ktorej je stavba oficiálne a bezpečne uvedená do prevádzky. Význam kolaudačného rozhodnutia spočíva v ochrane zdravia a bezpečnosti obyvateľov, ako aj v ochrane verejného záujmu a životného prostredia.

Kolaudácia stavby a kolaudačné rozhodnutie predstavujú záverečnú fázu stavebného procesu, zatiaľ čo stavebné povolenie je vyžadované na začiatku alebo počas realizácie stavebných prác. Stavebné povolenie umožňuje začať stavbu alebo vykonať určité stavebné zmeny.

Kedy je kolaudácia nevyhnutná a kedy nie?

Kolaudačné rozhodnutie je potrebné vo väčšine prípadov, hlavne pri novostavbe alebo rozsiahlejšej rekonštrukcii existujúcej stavby. Spadajú sem obytné domy, komerčné objekty, priemyselné budovy a verejné budovy. Rovnako je nevyhnutné, keď meníte využitie stavby na iný účel, ako bolo určené, a keď nastanú zmeny, ktoré by mohli mať vplyv na bezpečnosť alebo zdravie osôb, ktoré ju budú využívať. Takýmto príkladom sú prístavby alebo nadstavby a zmeny konštrukčných riešení.

Kolaudácia stavby je povinná vždy, keď je to vyžadované stavebným zákonom alebo miestnymi predpismi pre daný typ stavby alebo rozsah práce. Tento proces zabezpečuje, že stavba je vykonaná podľa všetkých relevantných technických noriem a bezpečnostných požiadaviek.

Kolaudácia stavby nie je potrebná pri menších úpravách, ktoré nemajú výrazný vplyv na bezpečnosť stavby, ako sú kozmetické úpravy interiéru, menšie renovácie alebo údržba, ktoré nemenia základné využitie objektu. Taktiež pri dočasných stavbách určených na obmedzené obdobie užívania sa môže od kolaudačného procesu upustiť.

Nový stavebný zákon a jeho vplyv

V novom stavebnom zákone, ktorý nadobudol účinnosť od 1. apríla 2025, sa zavádza nová definícia drobných stavieb a stavebných úprav. Drobné stavby ako letné kuchyne, kôlne či garáže alebo prístrešky pre autá so zastavanou plochou do 50 m², bazény do 25 m², či napríklad fotovoltické zariadenia s výkonom do 100 kW nebude treba ohlasovať, pokiaľ nebudú na verejných priestranstvách či do dvoch metrov od susedného pozemku. Rozšíri sa aj okruh jednoduchých stavieb. Tento zákon zrušil v súčasnosti platný stavebný zákon a zaviedol nové zberné zákony, ktoré zjednodušujú celý proces povoľovania a realizácie stavieb.

Kto vydáva kolaudačné rozhodnutie?

Kolaudačné rozhodnutie vydáva príslušný stavebný úrad v danom okrese, kde bola nehnuteľnosť postavená. Všetky podmienky a administratívne náležitosti ohľadom vydania kolaudačného rozhodnutia určuje stavebný zákon a vyhlášky rezortu životného prostredia. Na užívanie objektu je potrebné mať právoplatné kolaudačné rozhodnutie. Žiadosť o kolaudačné rozhodnutie sa predkladá na tom istom stavebnom úrade.

Potrebné dokumenty k žiadosti o kolaudáciu

Pri podávaní žiadosti o kolaudačné rozhodnutie je potrebné zabezpečiť kompletnú dokumentáciu. Dokumentácia sa líši od požiadaviek konkrétneho stavebného úradu. K vyplnenej žiadosti je potrebné vo väčšine prípadov doložiť:

  • Žiadosť o vydanie kolaudačného rozhodnutia: Štandardizovaný formulár dostupný na príslušnom stavebnom úrade alebo elektronicky.
  • Stavebný denník: Kópia s údajmi o priebehu stavby.
  • Projektová dokumentácia stavby: Overená projektová dokumentácia, prípadne dokumentácia skutočného zhotovenia stavby.
  • List vlastníctva: Preukazujúci vlastníctvo k pozemku.
  • Geometrický plán: Zameranie osadenia stavby, ktoré presne zakresľuje umiestnenie inžinierskej siete na pozemku. Musí byť overený autorizovaným geodetom.
  • Územné rozhodnutie: Ak bolo vyžadované.
  • Právoplatné stavebné povolenie: Kópia, vrátane všetkých povolení zmien stavby, ak nastali.
  • Energetický certifikát: Hodnotí energetickú náročnosť budovy a je nevyhnutný pre kolaudáciu, najmä pri novostavbách alebo pri zásahoch, ktoré menia energetické parametre budovy. Jeho platnosť je 10 rokov.
  • Revízne doklady a správy o vykonaných skúškach:
    • Správa k elektroinštalácii - potvrdzuje bezpečnosť a funkčnosť elektrických inštalácií.
    • Správa k vodoinštalácii a kanalizácii - overuje správne fungovanie systémov prívodu a odvodu vody a kanalizačných systémov.
    • Správa k plynoinštalácii (ak je relevantné) - zabezpečuje bezpečnosť plynových rozvodov a spotrebičov.
    • Správa k bleskozvodu - pokiaľ je bleskozvod súčasťou projektovej dokumentácie.
    • Správa k požiarnej bezpečnosti - potvrdzuje, že stavba spĺňa požiárne predpisy.
    • Správa k iným relevantným inštaláciám a technickým častiam stavby.
  • Atesty a certifikáty: Dokazujú kvalitu použitých materiálov a technológií, vrátane vyhlásenia o zhode.
  • Potvrdenie o zaplatení správneho poplatku: V zmysle zákona č. 145/1995 Z.z. o správnych poplatkoch v znení neskorších predpisov.
  • Splnomocnenie: V prípade, že stavebníka zastupuje iná osoba.
  • Ďalšie náležitosti: Ustanovené pre konkrétny typ stavby alebo požiadavky stavebného úradu.

Mnohé stavebné úrady poskytujú vzorové formuláre a zoznamy potrebných príloh na svojich webových stránkach. Dôležité je zabezpečiť úplnosť a presnosť všetkých dokumentov a ich aktuálnosť, ktorá reflektuje posledný stav dokončenej stavby. Niektoré dokumenty môžu vyžadovať notárske overenie alebo potvrdenie od certifikovaných technikov.

Proces kolaudácie stavieb krok za krokom

Proces kolaudácie stavieb začína podaním žiadosti o kolaudačné rozhodnutie na príslušný stavebný úrad.

  1. Podanie žiadosti: Stavebník predloží vyplnenú žiadosť spolu so všetkými požadovanými prílohami na stavebný úrad, ktorý vydal stavebné povolenie.
  2. Oznámenie o začatí konania: Stavebný úrad oznámi všetkým účastníkom konania (stavebník, vlastník stavby, vlastník pozemku), obci a dotknutým orgánom začatie kolaudačného konania, a to najmenej 10 dní pred ústnym pojednávaním spojeným s miestnym zisťovaním.
  3. Kolaudačná obhliadka: V stanovený deň sa uskutoční kontrolná kolaudačná prehliadka. Stavebný úrad preskúma stavbu a zistí, či sú splnené všetky požiadavky stanovené v stavebnom povolení, projektovej dokumentácii a platných normách. Zhodnotenie stavby prebieha podľa viacerých kritérií, vrátane dodržania stavebných predpisov, bezpečnostných a technických noriem, ako aj environmentálnych predpisov.
  4. Vydanie kolaudačného rozhodnutia: Ak sú splnené všetky požiadavky, stavebný úrad vydá kolaudačné rozhodnutie, ktoré jasne uvádza účel užívania stavby. Ak nie sú splnené, stavebník musí odstrániť všetky nedostatky a požiadať o ďalšiu obhliadku. V obzvlášť zložitých prípadoch môže byť lehota na vydanie rozhodnutia predĺžená.

Proces kolaudácie

Úlohy a zodpovednosti v kolaudačnom procese

  • Stavebník: Má kľúčovú úlohu v celom procese. Jeho hlavné povinnosti zahŕňajú prípravu a predloženie kompletných dokumentov, zabezpečenie dodržania stavebných a bezpečnostných predpisov, organizáciu kolaudačnej obhliadky a odstránenie prípadných nedostatkov.
  • Stavebný úrad a iné príslušné orgány: Preskúmavajú predložené dokumenty, vykonávajú kolaudačnú obhliadku a vydávajú kolaudačné rozhodnutie.
  • Zhotovitelia a stavebný dozor: Po novom majú v rámci nového stavebného zákona väčšiu zodpovednosť za dodržiavanie postupov a môžu byť sankcionovaní za porušenia.

Efektívna spolupráca a transparentná komunikácia medzi stavebníkom a stavebným úradom sú zásadné pre úspech kolaudačného procesu.

Praktické rady pri riešení problémov s kolaudáciou

Pri kolaudácii stavieb sa môžu vyskytnúť rôzne komplikácie, ktoré je dôležité predvídať a riešiť:

  • Nedostatky v dokumentácii: Chýbajúce alebo nesprávne vyplnené dokumenty spomalia alebo zastavia proces. Odporúča sa dôkladná príprava a kontrola dokumentov vopred.
  • Nezrovnalosti so stavebným povolením: Ak stavba nezodpovedá projektu schválenému v stavebnom povolení, je potrebné pred kolaudáciou požiadať o povolenie zmeny stavby pred dokončením.
  • Nedostatočné bezpečnostné opatrenia: Stavba nespĺňajúca bezpečnostné normy (napr. protipožiarne systémy) je dôvodom na zamietnutie.
  • Technické nedostatky: Chyby pri inštalácii alebo použitie nesprávnych materiálov si môžu vyžiadať ďalšie opravy.

Ako predísť komplikáciám:

  • Dôkladná príprava dokumentov: Zabezpečte, aby boli všetky dokumenty kompletné a presne vyplnené.
  • Pravidelná kontrola stavby: Monitorujte priebeh stavby, aby ste sa uistili, že všetko je v súlade so schválenými plánmi.
  • Spolupráca s odborníkmi: Využite kvalifikovaných technikov a inžinierov.
  • Bezpečnostné audity: Pravidelne vykonávajte bezpečnostné kontroly.

Ak počas procesu nastanú problémy, je dôležité ich efektívne analyzovať, konzultovať s odborníkmi, rýchlo vykonať nápravu a informovať stavebný úrad.

Povinnosti po získaní kolaudačného rozhodnutia

Vydaním kolaudačného rozhodnutia sa proces nekončí. Stavebníkovi alebo majiteľovi stavby vznikajú ďalšie administratívne povinnosti:

  • Zaevidovanie stavby na mestskom alebo obecnom úrade: Pre účely daňového priznania a zmeny trvalého pobytu.
  • Podanie žiadosti o pripísanie novej stavby na parcelu: Na príslušnom katastrálnom úrade.
  • Podanie žiadosti o pridelenie súpisného čísla stavby: Na mestskom alebo obecnom úrade.

Tieto kroky zabezpečujú, že stavba je oficiálne evidovaná a stáva sa legálnou nehnuteľnosťou.

Kolaudácia vecného bremena uloženia inžinierskej siete

Pri ukladaní inžinierskych sietí (elektrina, voda, plyn, telekomunikácie) do poľnohospodárskej a lesnej pôdy je proces kolaudácie špecifický. Vecné bremeno uloženia inžinierskej siete predstavuje právo prevádzkovateľa siete umiestniť a prevádzkovať sieť na cudzom pozemku. Tento proces zahŕňa získanie stavebného povolenia, realizáciu prác v súlade s projektovou dokumentáciou, vypracovanie geometrického plánu, žiadosť o kolaudáciu a zápis vecného bremena do katastra nehnuteľností. Pri týchto prácach je nevyhnutné dodržiavať prísne pravidlá na ochranu poľnohospodárskej a lesnej pôdy, minimalizovať záber pôdy a vykonať rekultiváciu dotknutého územia.

Význam kolaudácie pre trhovú hodnotu a financovanie

Skolaudovaný dom dosahuje vyššiu trhovú cenu (o 10-20 %) v porovnaní s neskolaudovanou stavbou, pretože poskytuje právnu istotu a znižuje riziko pre kupujúceho. Banky a finančné inštitúcie tiež uprednostňujú skolaudované nehnuteľnosti pri poskytovaní hypotekárneho financovania, čo môže viesť k výhodnejším podmienkam úveru. Kolaudačné rozhodnutie je kľúčovým dokumentom pri predaji, prenájme či iných právnych úkonoch s nehnuteľnosťou.

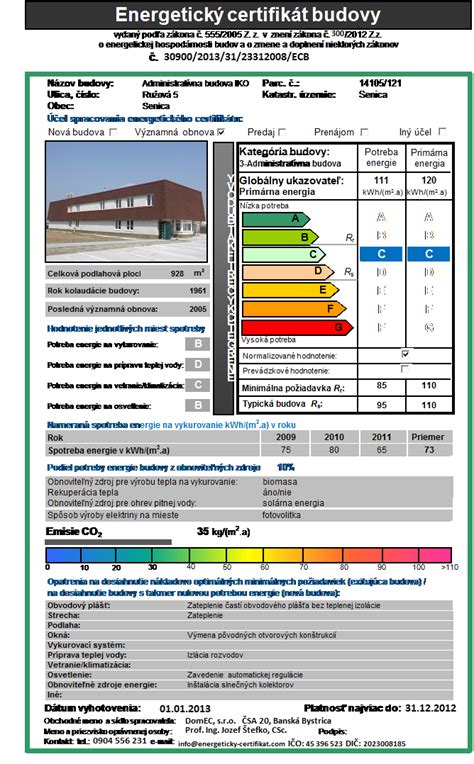

Energetický certifikát budovy

Dôsledky nedodržania kolaudačných povinností

Nedodržanie kolaudačných povinností môže viesť k vážnym sankciám, pokutám a právnym problémom. Užívanie stavby bez právoplatného kolaudačného rozhodnutia je v rozpore so zákonom a môže viesť k pokutám, nariadeniu zastavenia užívania alebo dokonca k nariadeniu odstránenia stavby. V nových právnych predpisoch sa tiež precizujú priestupky a rozširuje sa okruh sankcionovaných osôb. Dodatočná kolaudácia domov postavených po 1. apríli 2025 už nie je možná.

Zmeny pre kolaudáciu domu od roku 2025

S účinnosťou od 1. apríla 2025 vstúpil do platnosti nový zákon o výstavbe, ktorý nahrádza takmer 50 rokov starý stavebný zákon. Tieto zmeny prinášajú zjednodušenie procesov, elektronizáciu a digitalizáciu stavebnej agendy prostredníctvom informačného systému URBION. Nový systém kladie väčší dôraz na dodržiavanie projektovej dokumentácie a technických noriem, čím sa zabezpečuje modernejší, prehľadnejší a efektívnejší systém pre výstavbu a rozhodovanie stavebných úradov.

Kolaudácia domu je nevyhnutným krokom, ktorý potvrdzuje bezpečnosť, kvalitu a legálnosť užívania vášho nového domova. S dôkladnou prípravou, znalosťou potrebných krokov a dokumentácie môžete tento proces úspešne zvládnuť a vyhnúť sa tak zbytočným komplikáciám.

tags: #kolaudacia #inzinierskej #stavby
