Elektrická prípojka na pozemok: Všetko, čo potrebujete vedieť

Elektrická prípojka predstavuje životne dôležitú infraštruktúru pre každý dom, byt či iný objekt. Je to v podstate srdce celého energetického systému budovy, zabezpečujúce dodávku elektrickej energie nevyhnutnej pre chod domácnosti či prevádzku firmy. Pri jej realizácii je kľúčové dodržiavať presné postupy a smernice stanovené distribučným operátorom, ktoré sú detailne špecifikované v zmluve o pripojení. Ignorovanie týchto pokynov môže viesť k vážnym technickým problémom, bezpečnostným rizikám a v konečnom dôsledku aj k dodatočným nákladom.

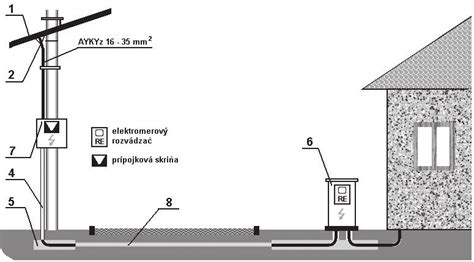

Ilustrácia elektrickej prípojky k rodinnému domu

Typy elektrických prípojok: Jednotarifné a dvojtarifné meranie

V bežnej praxi sa stretávame predovšetkým s dvoma základnými typmi elektrických prípojok, ktoré sa líšia spôsobom merania spotreby elektrickej energie a následným účtovaním: jednotarifným a dvojtarifným meraním. Pochopenie rozdielov medzi nimi je zásadné pre správny výber a optimalizáciu nákladov na energiu.

Jednotarifné meranie: Konštantná cena počas celého dňa

Ako už názov napovedá, pri jednotarifnom meraní platíte za elektrickú energiu rovnakú cenu bez ohľadu na denný čas. Cena za odber je konštantná a nezvyšuje sa ani neznižuje počas 24 hodín. Tento spôsob odberu je jednoduchý a predvídateľný z hľadiska nákladov.

Elektromerová skrinka pre jednotarifné meranie býva spravidla menších rozmerov v porovnaní s tou pre dvojtarifné meranie. Pri jej výbere je nevyhnutné informovať predajcu o type merania, aby bola skrinka adekvátna. Každý distribútor elektrickej energie má svoje špecifické požiadavky na elektromerové skrinky, ktoré sú detailne rozpísané v zmluve o pripojení. V praxi sa však týmito detailmi často zaoberá projektant, ktorý vypracováva projektovú dokumentáciu.

Dvojtarifné meranie: Výhodnejšia nočná sadzba

Dvojtarifné meranie, ľudovo nazývané aj „denný a nočný prúd“, prináša odlišný systém odberu elektrickej energie. V tomto prípade sa cena za elektrinu delí do dvoch takzvaných taríf: dennej a nočnej. Nočná tarifa je zvyčajne výrazne nižšia ako denná. Tento model je navrhnutý tak, aby motivoval k presunu energeticky náročnejších spotrieb do hodín s nižšou cenou.

Tento druh odberu je často výhodný pre domácnosti, firmy alebo väčšie objekty s pomerne vysokou spotrebou elektrickej energie, kde sa efektívnejšie využitie nočnej sadzby premietne do celkových nákladov. Pre bežné domácnosti s nižšou spotrebou však môže dvojtarifné meranie paradoxne znamenať vyššie náklady. Dôvodom je, že patria do inej odberovej skupiny, a aj keď využívajú nočnú tarifu, celkové náklady môžu presiahnuť náklady pri jednotarifnom meraní.

Elektromerová skrinka pre dvojtarifné meranie je väčších rozmerov, aby pojala potrebné komponenty pre prepínanie medzi tarifami, ako je napríklad zariadenie hromadného diaľkového ovládania (HDO).

Porovnanie elektromerových skriniek pre jednotarifné a dvojtarifné meranie

Proces žiadosti o elektrickú prípojku

Zriadenie elektrickej prípojky začína podaním žiadosti o pripojenie. Túto žiadosť je možné podať online, a to buď osobne, alebo prostredníctvom splnomocnenej osoby. V žiadosti je potrebné uviesť všetky potrebné údaje, ktoré budú spracované dodávateľom elektrickej energie (napríklad ZSE, SSE, VSE).

Po spracovaní údajov distribútor zašle žiadateľovi zmluvu o pripojení odberného elektrického zariadenia. Tento dokument je kľúčovým podkladom pre projektanta pri vypracovávaní projektovej dokumentácie. Zmluva obsahuje všetky podstatné informácie, ako napríklad číslo parcely, číslo odberného miesta (číslo stĺpu, z ktorého sa bude pripájať) a definíciu hlavného ističa, ktorý sa umiestňuje v elektromerovej skrinke (typicky 25A istič s charakteristikou B).

Projektová dokumentácia: Základný kameň realizácie

Projektová dokumentácia je mimoriadne dôležitou súčasťou celého procesu realizácie elektrickej prípojky. Jej hlavným cieľom je zabezpečiť dodržanie všetkých platných technických noriem a predpisov v danom čase a zároveň poskytnúť detailné podklady pre odborné zhotovenie prípojky.

Kľúčové časti projektovej dokumentácie zahŕňajú:

  • Nákresy vedenia vodičov a trasy: Presné určenie, kadiaľ bude vedený kábel od odberného miesta k objektu.
  • Nákres schémy zapojenia tarifov: Ilustrácia zapojenia pre jednotarifné alebo dvojtarifné meranie.
  • Popis vodičov: Špecifikácia typu, prierezu a materiálu vodičov, ktoré budú napájať elektromer a objekt.
  • Podrobný popis osadenia elektromera: Umiestnenie a spôsob inštalácie elektromerovej skrinky a samotného elektromera.
  • Uzemnenie elektromera: Detailný popis systému uzemnenia, ktorý je nevyhnutný pre bezpečnú prevádzku.

Postup a realizácia elektrickej prípojky ,,VSE" plus ceny ...

Dôležitosť uzemnenia a prechodu na sústavu TN-S

Uzemnenie je jedným z najdôležitejších prvkov celej elektrickej prípojky, nakoľko zabezpečuje bezpečnosť osôb a majetku. V kontexte elektrických prípojok ide často o prechod z doterajšej sústavy TN-C na modernú sústavu TN-S. Tento prechod zabezpečuje oddelenie ochranného vodiča (PE) od nulového pracovného vodiča (N) priamo v elektromerovej skrini, čím sa zvyšuje bezpečnosť a spoľahlivosť celého systému. Každá moderná rekonštrukcia alebo novostavba musí počítať s implementáciou bodu rozdelenia a vytvorením sústavy TN-S. Z tohto dôvodu sa dôrazne odporúča zveriť realizáciu uzemnenia a celej prípojky skúseným firmám, ktoré disponujú potrebným vybavením (napr. revíznym meracím prístrojom na meranie zemných odporov) a vedia zabezpečiť optimálne hodnoty.

Realizácia elektrickej prípojky: Prísne dodržiavanie noriem

Elektrická prípojka sa nesmie budovať podľa vlastného uváženia. Je nevyhnutné striktne dodržiavať pokyny uvedené v projektovej dokumentácii a príslušných technických normách. Medzi najdôležitejšie aspekty patria:

  • Typ a prierez vodiča: Určenie správneho vodiča od stĺpa k elektromerovej skrinke. V súčasnosti sa najčastejšie používajú hliníkové vodiče typu AYKY s prierezom 16mm² až 35mm². Je dôležité poznamenať, že niektorí distribútori nedovoľujú použitie medených vodičov pre hlavnú prípojku z dôvodu rizika elektrochemickej reakcie pri spájaní s hliníkovými časťami rozvodnej siete.
  • Hĺbka uloženia kábla: Kábel musí byť uložený v zemi v presne definovanej hĺbke, ktorá zohľadňuje klimatické podmienky a ochranu pred mechanickým poškodením. Odporúčaná je nemrznúca hĺbka (cca 80 cm).
  • Ochranná chránička: Kábel by mal byť uložený v chráničke, ktorá ho chráni pred poškodením.
  • Lôžko a ochranná fólia: V zemnom výkope sa často vytvára pieskové lôžko, na ktoré sa kladie ochranná tehla alebo výstražná fólia nad káblom, aby sa upozornilo na prítomnosť elektrického vedenia.
  • Počet uzemňovacích tyčí: Stanovenie správneho počtu uzemňovacích tyčí pre zabezpečenie dostatočne nízkeho zemného odporu.

Realizáciu zemných prác a inštaláciu uzemnenia by mala vykonávať profesionálna firma. Tá je zodpovedná za zmeranie zemného odporu a v prípade potreby prijatie dodatočných opatrení, ako je napríklad inštalácia viacerých uzemňovačov alebo konzultácia s projektantom o zmene spôsobu zemnenia, aby sa dosiahli optimálne hodnoty zemného odporu.

Umiestnenie elektromerovej skrinky: Prístupnosť a bezpečnosť

Elektromerový rozvádzač (skrinka) sa nesmie umiestňovať náhodne. Jeho poloha je presne definovaná projektantom. Zvyčajne platí, že skrinka by nemala byť umiestnená nižšie ako 60 cm nad upraveným terénom a musí byť zabezpečený voľný priestor minimálne 80 cm pred skrinkou pre potreby manipulácie, obsluhy a údržby.

Podľa nových noriem (STN 33 3320:2002) musí byť elektrická prípojka verejne prístupná a umiestnená na hranici pozemku tak, aby pracovníci energetiky mohli kedykoľvek vykonať odpočet alebo údržbu elektromera. Stredové okienko elektromera by malo byť vo výške 1,5 až 1,7 metra nad zemou.

V minulosti sa elektromerové skrinky často umiestňovali priamo v objektoch, avšak toto riešenie je dnes už minulosťou. Pri rekonštrukciách starších elektrických prípojok, ktoré boli realizované napríklad cez tzv. „strešník“, je často nevyhnutná ich modernizácia a preloženie elektromerového rozvádzača na hranicu pozemku.

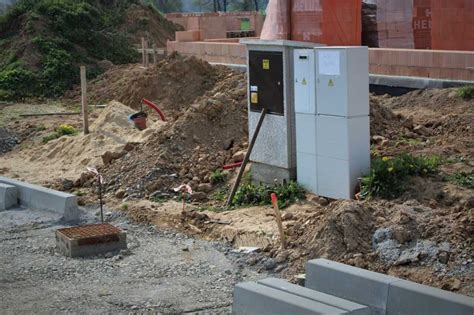

Detail umiestnenia elektromerovej skrinky na hranici pozemku

Revízna správa: Doklad o bezpečnosti a súlade s normami

Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Ide o dokument, ktorý vystavuje kvalifikovaný revízny technik a potvrdzuje, že realizovaná prípojka spĺňa všetky platné normy a predpisy.

Revízna správa elektrickej prípojky obsahuje záznamy o vykonaných meraniach, ako je napríklad meranie izolačného stavu vodičov a odporu uzemnenia. Tieto merania sú zásadné pre overenie, či je vyhotovenie elektrickej prípojky v súlade s normami Slovenskej republiky. Správne vykonaná revízna správa je predpokladom pre bezpečnú prevádzku celej prípojky.

Revízny technik, ktorý má príslušné osvedčenie (tzv. „paragraf 24“), vykoná odbornú skúšku a odbornú prehliadku elektrickej prípojky. V správe zaznačí skutočný stav inštalácie, vrátane presného umiestnenia elektromerovej skrinky, hĺbky uloženia kábla, použitého typu vodičov, hlavného ističa a počtu uzemňovacích tyčí.

Pripojenie na distribučnú sieť: Záverečný krok

Samotné pripojenie elektrickej prípojky na distribučnú sieť realizuje váš distribútor elektrickej energie. V dohodnutom termíne pracovníci distribučnej spoločnosti prídu na miesto a zapoja pripravený kábel na prípojnom bode podľa zmluvy o pripojení.

Pred ukončením elektrickej prípojky a pripojením odberného miesta je potrebné mať vybudovaný elektrický prívod, zapojiť rozvádzač a predložiť distribučnej spoločnosti vyhotovenú revíznu správu o pripravenosti odberného miesta.

Náklady na elektrickú prípojku a projektovú dokumentáciu

Cena za elektrickú prípojku sa líši v závislosti od viacerých faktorov, ako je požadovaný výkon, veľkosť hlavného ističa a počet fáz, ktoré sú určené počtom a výkonom budúcich spotrebičov.

  • Projektová dokumentácia: Cena za komplet projekt elektrickej prípojky, vrátane technickej správy, výkresovej časti a protokolu o určení vonkajších vplyvov, sa pohybuje od približne 80 € vyššie. Cena sa odvíja od náročnosti projektu, napríklad potreby pretláčania chráničky pod cestou.
  • Poplatok za pripojenie: Distribútor si účtuje poplatok za zriadenie elektrickej prípojky, ktorý je pre rodinný dom približne 200 €.
  • Materiál a práca: Náklady na materiál (káble, elektromerový rozvádzač, ističe, uzemňovacie prvky) a montážne práce sa môžu pohybovať od 750 € až cez 1000 €.

Celkové náklady na zriadenie elektrickej prípojky vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie pre rodinný dom začínajú zhruba na 800 €.

Je dôležité počítať aj s možnosťou vzniku vecného bremena na pozemku, ktoré môže dodatočne navýšiť náklady na zriadenie prípojky.

Riešenie problémov a susedské spory

Vlastníctvo nehnuteľnosti prináša okrem radosti aj potenciálne právne a susedské spory. Jedným z častých zdrojov konfliktov sú inžinierske siete, najmä elektrická prípojka, ktorá môže viesť cez pozemky susedov.

V minulosti sa často spoliehalo na ústne dohody, ktoré však môžu viesť k právnym problémom. Ak má elektrická prípojka viesť cez cudzí pozemok, je nevyhnutný písomný súhlas suseda. Stavebný úrad pri vydávaní stavebného povolenia takýto súhlas síce nemusí priamo vyžadovať, ale jeho absencia môže viesť k zrušeniu stavebného povolenia.

Prevádzkovateľ distribučnej sústavy by mal pri schvaľovaní projektu vyžadovať špecifické tlačivo, ktoré podpisuje vlastník pozemku, cez ktorý má viesť elektrina. Týmto podpisom udeľuje súhlas so zriadením odberného elektrického zariadenia.

Zo zákona o energetike (§ 39 ods. 10) vyplýva, že vlastník nehnuteľnosti je povinný vyhovieť žiadosti o súhlas so zriadením elektrickej prípojky, pokiaľ tým nedôjde k neprimeranému porušeniu jeho práv. Odmietnutie musí byť riadne odôvodnené.

V prípade, že sa sused odmieta dohodnúť, je možné riešiť situáciu zriadením vecného bremena, ktoré sa musí zapísať do katastra nehnuteľností. Na jeho vznik je potrebná písomná zmluva. Odporúča sa písomná komunikácia so susedom a v prípade dohody aj osvedčenie podpisu notárom alebo na matrike.

Mapa Slovenska s vyznačenými distribučnými oblasťami

Dočasná elektrická prípojka pre stavebné práce

Pri stavbe novostavby alebo rozsiahlejšej rekonštrukcii je často potrebné zabezpečiť elektrickú energiu na stavenisku. V takomto prípade sa zriaďuje dočasná elektrická prípojka. Pri novostavbách sa v projekte rovno navrhuje umiestnenie stavebného rozvádzača, z ktorého je možné napájať potrebné zariadenia. Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (tzv. „stavebný prúd“), odporúča sa zvoliť elektromerový rozvádzač osadený zásuvkami, čím sa eliminuje potreba samostatného stavebného rozvádzača.

Časový harmonogram zriadenia elektrickej prípojky

Proces zriadenia elektrickej prípojky si vyžaduje čas. Po podaní žiadosti o pripojenie má distribútor lehotu 30 dní na vyjadrenie. Po schválení projektu a podpísaní zmluvy nasleduje realizácia technickej časti, ktorá môže trvať niekoľko týždňov. Po dokončení a revízii sa uskutoční samotné pripojenie na distribučnú sieť. Celý proces, ak všetko prebieha hladko, môže zabrať približne 2 mesiace, avšak v niektorých prípadoch sa môže natiahnuť aj na 3 až 4 mesiace. Preto je dôležité začať s procesom zriaďovania elektrickej prípojky v dostatočnom predstihu pred začatím stavby.
