Domová elektrická prípojka: Všetko, čo potrebujete vedieť o pripojení vášho domu k elektrickej sieti

Pri stavbe nového domu, rekonštrukcii strechy alebo elektroinštalácie, vrátane hlavného rozvádzača, je nevyhnutné zabezpečiť novú prípojku na elektrinu. Elektrická NN prípojka nie je len o kábli, skrinke a elektromere. Predstavuje komplexné zariadenie, ktoré fyzicky aj administratívne spája váš dom s elektrickou sieťou. Bez nej nie je možná dodávka elektrickej energie pre spotrebiče a osvetlenie, a zároveň slúži na meranie vašej spotreby.

Čo je elektrická prípojka a ako funguje?

Elektrická prípojka je definovaná ako zariadenie určené na pripojenie odberného elektrického zariadenia. Začína odbočením z distribučnej sústavy a končí v domovej poistkovej skrini, ktorá je zvyčajne umiestnená na hranici pozemku. Vlastníkom elektrickej prípojky je osoba, ktorá uhradila náklady na jej zriadenie. Celý proces zriadenia prípojky je administratívne aj technicky náročný a vyžaduje spoluprácu s distribučnou spoločnosťou.

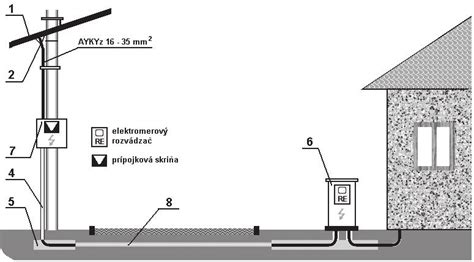

Ilustrácia elektrickej prípojky s vyznačením jednotlivých častí.

Proces zriadenia novej elektrickej prípojky krok za krokom

Zriadenie elektrickej prípojky sa začína podaním žiadosti o pripojenie k distribučnej sústave príslušnému distribútorovi vo vašom regióne. Na Slovensku pôsobia tri hlavné distribučné spoločnosti: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s. a Východoslovenská distribučná, a.s.

  1. Žiadosť o pripojenie: Požadovaná žiadosť o pripojenie je zvyčajne dostupná na internetovej stránke distribútora. K žiadosti je potrebné priložiť situačný plánik s vyznačením polohy objektu a vyplniť údaje o odbernom mieste, ako je veľkosť hlavného ističa, počet fáz, druh odberu (byt, dom a pod.) a zoznam plánovaných elektrických spotrebičov s ich príkonmi. Špecifikácia potreby väčšieho výkonu, napríklad pri elektrickom vykurovaní, je tiež dôležitá. V žiadosti je vhodné označiť záujem o uzatvorenie zmluvy o pripojení, čím sa proces urýchli.

  2. Stanovisko a návrh zmluvy: Distribučná spoločnosť sa k žiadosti vyjadrí do 30 dní a stanovisko bude obsahovať informácie o mieste a podmienkach pripojenia. Ak sú všetky doklady v poriadku, stavebník obdrží súhlasné stanovisko spolu s návrhom Zmluvy o pripojení. V tejto zmluve sú uvedené technické podmienky pripojenia a výška poplatku za pripojenie, ktorý závisí od hodnoty hlavného ističa a počtu fáz.

  3. Úhrada poplatku a realizácia: Po podpísaní Zmluvy o pripojení je potrebné uhradiť stanovený poplatok. Tento poplatok je potrebné uhradiť najneskôr do 14 kalendárnych dní od vystavenia zálohovej faktúry. Po úhrade začína proces realizácie prípojky. V rámci zmluvy sa stavebník dozvie aj sumu, za ktorú ho spoločnosť pripojí do siete.

  4. Projekt a prípravné práce: Ak potrebujete prípojku v čo najkratšom čase, odporúča sa mať projekt elektrickej prípojky vypracovaný v predstihu. Projekt vypracuje odborník na základe údajov z projektu stavby alebo stavebného povolenia. Cena za projekt elektrickej prípojky začína približne na 80 €. Súčasne s prípravou projektu môžete začať s prácami v teréne. Káble sa zvyčajne ukladajú do zeme, preto je dôležité dohodnúť sa s elektroinštalačnou firmou, či zabezpečí aj výkopové práce. Pred kopaním je nevyhnutné overiť si, či sa v daných miestach nenachádzajú inžinierske siete.

  5. Vybudovanie odberného miesta: Na základe parametrov v schválenom projekte sa vybuduje odberné miesto. Jeho súčasťou je elektromerový rozvádzač, príslušný istič, kábel a uzemnenie. Elektromerový rozvádzač musí byť umiestnený tak, aby bol prístupný z verejného priestranstva, ideálne na hranici pozemku. V prípade novostavby alebo veľkej rekonštrukcie, ktorá zahŕňa aj prerábku prípojky, je potrebné stavebné povolenie.

  6. Elektrikárske práce: Elektrikár natiahne káble, osadí a zapojí elektromerový rozvádzač (zatiaľ bez elektromera). V prípade, že sa niečo oproti pôvodnému projektu menilo, vypracuje dokumentáciu skutočného vyhotovenia. Pri inštalácii nového samostatne stojaceho elektromerového rozvádzača je dôležité nezabudnúť namontovať aj vývodový istič, tzv. vypínací prvok spätného napätia.

  7. Revízia prípojky: Po ukončení prác na strane stavebníka je nevyhnutné vykonať odbornú prehliadku a skúšku (revíziu) prípojky. Tú vykoná revízny technik s príslušným osvedčením. Niekedy môže byť revíznym technikom aj samotný elektrikár, ktorý prípojku realizoval.

  8. Výber dodávateľa elektriny: Keďže distribučná spoločnosť zabezpečuje iba pripojenie k elektrickej sieti, odberateľ si musí zvoliť spoločnosť, ktorá bude dodávať elektrickú energiu. S vybraným dodávateľom sa uzatvorí zmluva o dodávke elektriny. S dodávateľom sa posiela aj zmluva o pripojení s distribučnou spoločnosťou a revízna správa alebo čestné prehlásenie.

  9. Montáž elektromera a zaplombovanie: Požadovanú montáž elektromera za vás vybaví váš dodávateľ elektriny, ktorý o ňu požiada distribučnú spoločnosť. Po overení všetkých dokumentov a splnení technických podmienok, distribučná spoločnosť pristúpi k montáži elektromera a zaplombovaniu rozvádzača a hlavného ističa.

  10. Aktivácia odberného miesta: Po zapojení elektromera a uzatvorení zmluvy s dodávateľom elektriny je odberné miesto aktivované a môžete začať využívať elektrickú energiu.

Žiadosť o nové pripojenie

Cena elektrickej prípojky: Čo ovplyvňuje náklady?

Cena za zriadenie novej elektrickej prípojky sa môže pohybovať od niekoľkých stoviek až po viac ako tisíc eur. Presná cena závisí od viacerých faktorov:

  • Projektová dokumentácia: Cena projektu sa pohybuje od niekoľkých desiatok eur po približne 150 eur. Je dôležité, aby projekt vypracovala odborne spôsobilá osoba.
  • Poplatok za pripojenie: Tento poplatok je stanovený distribučnou spoločnosťou a líši sa podľa veľkosti hlavného ističa a počtu fáz. Pre 3-fázový 25 A istič, ktorý je najčastejšie používaný v rodinných domoch, sa poplatok pohybuje okolo 200 €.
  • Materiál a montážne práce: Samotná elektrická prípojka s materiálom (skriňa s ističom, elektromer, kábel) a prácou, vrátane výkopu, predstavuje významnú položku. Náklady závisia od vzdialenosti najbližšieho miesta pripojenia, ktoré určuje distribučná spoločnosť. Dĺžka kábla môže dosahovať od niekoľkých metrov po desiatky metrov. V prípade, že výkopové práce nerealizujete svojpomocne, treba počítať s dodatočnými nákladmi.
  • Dĺžka kábla: Cena elektrickej prípojky je priamo úmerná dĺžke kábla. Ak je vzdialenosť od prípojky do 50 metrov, distribútor ju zriaďuje na svoje náklady. Pri dlhších prípojkách sa náklady zvyšujú. Ak je bod pripojenia na opačnej strane cesty, náklady môžu dosiahnuť do 1000 eur, prípadne viac. Pri dĺžke kábla 100 metrov sa náklady môžu vyšplhať aj na viac ako 1000 eur.
  • Vecné bremeno: Ak sa bod napojenia na distribučnú sieť nachádza na cudzom pozemku, môže byť potrebné zriadiť vecné bremeno, čo predstavuje dodatočné náklady.
  • Revízna správa: Cena revíznej správy sa pohybuje do 50 eur.

Celkovo sa cena za elektrickú prípojku pre rodinný dom s materiálom, montážnymi prácami, projektom, revíziou a poplatkom za pripojenie začína niekde na 800 €.

Dôležité normy a požiadavky

Pri zriaďovaní elektrickej prípojky je potrebné dodržiavať platné normy a predpisy. Kľúčovou normou je STN 33 3320, ktorá definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Norma stanovuje podmienky pre pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny.

  • Umiestnenie elektromerového rozvádzača: Musí byť prístupný z verejného priestranstva, ideálne na hranici pozemku. Pri novobudovanej stavbe musí byť umiestnený na verejne prístupnom mieste, so spodným okrajom minimálne 0,6 m nad upraveným terénom.
  • Uzemnenie: Elektromerový rozvádzač musí byť uzemnený, s odporom zemnenia maximálne 5 Ohm.
  • Voľný priestor: Pred prípojkovou skriňou musí byť voľný priestor minimálnej šírky 0,8 m pre bezpečnú obsluhu a práce.
  • Prierez vodičov: Minimálne prierezy vodičov elektrickej vzdušnej prípojky sú AlFe 16 mm² pri holých vodičoch a 16 mm² pri závesných kábloch. Použitie holých vodičov je dovolené len v odôvodnených prípadoch so súhlasom dodávateľa.
  • Káblové vedenie: Kábel ani izolované vodiče nesmú byť prerušované ani nastavované.

Staré prípojky: Riziká a nutnosť rekonštrukcie

Staré elektrické prípojky často predstavujú skryté nebezpečenstvo. Opotrebované svorky a uvoľňujúce sa hliníkové vodiče (hliník "tečie") môžu spôsobiť vysoký prechodový odpor, ktorý zahrieva svorky a okolie. V zlom stave býva aj izolácia prípojky, čo môže viesť k požiaru alebo úrazu elektrickým prúdom.

Ak zasiahnete do existujúcej prípojky, napríklad pri rekonštrukcii elektroinštalácie, budete ju musieť zrekonštruovať podľa aktuálnych noriem. Výmenu teda neberte iba ako nutné zlo, ale ako investíciu do bezpečnosti.

Stavebný prúd

Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam (tzv. stavebný prúd), je vhodné vybrať si elektromerový rozvádzač osadený zásuvkami. Nebudete tak musieť kupovať alebo si požičiavať samostatný stavebný rozvádzač.

Ako dlho trvá zriadenie prípojky?

Celý proces zriadenia prípojky, od podania žiadosti po pripojenie k sieti, môže zabrať približne 2 mesiace. V zložitých prípadoch sa však proces môže natiahnuť aj na 3 či 4 mesiace, prípadne aj dlhšie, v závislosti od zložitosti prípadu, rýchlosti vybavovania povolení a dodržiavania termínov distribučnou spoločnosťou a dodávateľom energie.

Prípojky inžinierskych sietí: Viac ako len elektrina

Okrem elektrickej prípojky potrebujete k domu aj napojenie na ďalšie inžinierske siete, ako sú voda, plyn a kanalizácia. Pri výbere stavebného pozemku je kľúčové hľadať taký, ktorý má napojenie na infraštruktúru, alebo je v rozumnej vzdialenosti od existujúcich rozvodov.

  • Voda a odpad: Ak je na pozemku verejná kanalizácia, stavebník je povinný sa na ňu pripojiť. Odpadovú rúru privádza stavebník po kanalizačné potrubie, napojenie na potrubie realizuje firma poverená správcom siete.
  • Plyn: Napojenie na plyn je v súčasnosti zložitejšie a menej časté pri novostavbách, najmä v nízkoenergetických a pasívnych domoch, ktoré majú nižšiu potrebu tepla. Pre staršie domy s vyššou spotrebou môže byť plyn stále relatívne dobrým riešením. Realizácia plynovej prípojky vyžaduje žiadosť o pripojenie do distribučnej siete a trvá zvyčajne do 6 mesiacov.

Zriadenie elektrickej prípojky je komplexný proces, ktorý si vyžaduje dôkladné plánovanie a dodržiavanie postupov. Včasné informovanie sa a spolupráca s odborníkmi vám pomôžu zabezpečiť hladký priebeh a bezproblémové pripojenie vášho domu k elektrickej sieti.
