Kolaudačný poplatok za vodovodnú prípojku: Všetko, čo potrebujete vedieť

Pripojenie na inžinierske siete predstavuje základnú infraštruktúru každej modernej domácnosti. Bez tečúcej vody, toalety či elektriny je dom prakticky neobývateľný. Voda je životne dôležitá nielen pre bežnú prevádzku domácnosti, ale aj pre samotnú výstavbu. Zabezpečenie spoľahlivého prístupu k pitnej vode je pre každú nehnuteľnosť kľúčové. Vodovodná prípojka je nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Jej správne navrhnutie a realizácia sú základom pre hygienickú bezpečnosť, dostatočný tlak vody a dlhodobú bezporuchovú prevádzku. Tento článok vás prevedie všetkými dôležitými aspektmi súvisiacimi s vodovodnou prípojkou, od legislatívnych po technické detaily, s cieľom poskytnúť komplexný prehľad pre každého, kto plánuje výstavbu nového domu, rekonštrukciu alebo sa zaujíma o fungovanie existujúcej infraštruktúry.

Čo je to vodovodná prípojka a aká je jej funkcia?

Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti. Z právneho hľadiska, podľa zákona č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách, môže byť vodovodná prípojka dokonca považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis. V kontexte stavebného zákona (č. 50/1976 Zb.) je vodovodná prípojka klasifikovaná ako technická infraštruktúra, nie ako doplnková stavba k domu. Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb, pričom je považovaná za samostatnú líniovú stavbu technickej infraštruktúry. Hlavnou funkciou vodovodnej prípojky je bezpečné a spoľahlivé privádzanie pitnej vody z verejného vodovodu do objektu.

Pri vodovodnej prípojke, či už ide o napojenie na verejný vodovod alebo vlastnú studňu, je dom prepojený s vodomernou šachtou. Vodovodná prípojka je teda časť potrubia od verejného vodovodu až tesne za vodomer, alebo pred hlavný domový uzáver, ak nie je osadený vodomer. Každá nehnuteľnosť by mala mať len jednu prípojku. Hĺbka vodovodnej prípojky pod upraveným povrchom by mala byť minimálne 1,2 - 1,6 metra a maximálne 2 metre. Trasa prípojky má byť priamočiara so spádom minimálne 0,3 % k verejnému vodovodu. K stavbe prípojky je stavebník povinný zaistiť si v súlade so Zákonom č. 50/1976 Zb. (Stavebný zákon) rozhodnutie o umiestnení stavby a postupovať v súlade s týmto zákonom a pri príprave a realizácii stavby sa riadiť technickými požiadavkami. Vodovodná prípojka je úsek potrubia spájajúci rozvádzaciu vetvu verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu okrem meradla, ak je osadené. Vodovodná prípojka sa spravidla pripája na verejný vodovod navrtávacím pásom s uzáverom. Pripojenie na rozvádzaciu vetvu s uzáverom je súčasťou verejného vodovodu. Vodovodnou prípojkou sa privádza voda z verejného vodovodu do objektu, ktorý je pripojený na verejný vodovod. Vodovodná prípojka je vodnou stavbou podľa osobitného predpisu (Zák. č. 364/2004 Z.z.).

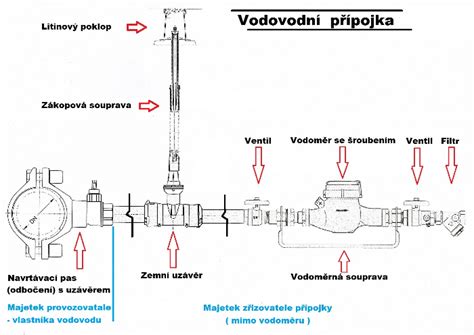

Schéma vodovodnej prípojky

Legislatívny rámec a technické normy

Pri projektovaní a realizácii vodovodnej prípojky je nevyhnutné dodržiavať radu zákonov, vyhlášok a technických noriem. Medzi kľúčové legislatívne predpisy patria:

  • Zákon č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách: Tento zákon definuje základné pojmy, práva a povinnosti súvisiace s prevádzkou verejných vodovodov a kanalizácií, vrátane vodovodných prípojok. Podľa tohto zákona je vlastník verejného vodovodu (vodárne) zodpovedný za opravu a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve. Úsek prípojky umiestnený na súkromnom pozemku, typicky od vodomernej šachty smerom do domu, zostáva na zodpovednosti vlastníka prípojky.
  • Stavebný zákon (č. 50/1976 Zb.): Upravuje proces povoľovania stavieb, vrátane vodovodných prípojok, a stanovuje požiadavky na ich umiestnenie a realizáciu. Podľa § 55 ods. 2 písm. c) stavebného zákona, pre stavby technického vybavenia, konkrétne prípojky stavieb, postačuje ohlásenie stavebnému úradu (obci). Ide o tzv. ohlásenie drobnej stavby, ak prípojka spĺňa stanovené kritériá.
  • Vyhláška MVRR SR č. 453/2000 Z. z.: Táto vyhláška bližšie vymedzuje podmienky pre ohlásenie stavby stavebnému úradu, čo sa často týka aj vodovodných prípojok ako drobných stavieb.
  • STN Normy: Konkrétne technické normy, ako napríklad STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry, stanovujú požiadavky na materiály, konštrukciu a montáž potrubí a súvisiacich komponentov. Dôležitá je aj norma STN 73 6005, ktorá upravuje križovanie inžinierskych sietí. Navrhovanie a výstavba vodovodných (kanalizačných) sa vykonáva v zmysle ON 755411 (STN 75 6101), montážnych predpisov výrobcov a technických podmienok.
  • Novela zákona č. 516/2021 Z.z.: Táto novela (účinná od 30.12.2021) priniesla významné zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).

Proces pripojenia na verejný vodovod

Zriadenie vodovodnej prípojky je štruktúrovaný proces, ktorý si vyžaduje dodržanie postupnosti krokov a spoluprácu s viacerými subjektmi.

1. Prvotná žiadosť a získanie technických podmienokPrvým krokom je kontaktovanie dodávateľa vody vo vašej obci, zvyčajne vodárenskej spoločnosti. Informácie o príslušnej spoločnosti získate na obecnom úrade. Je potrebné podať žiadosť o vyjadrenie k možnosti pripojenia na verejný vodovod. K žiadosti sa obvykle prikladá situačný nákres s navrhovanou trasou prípojky na kópii katastrálnej mapy a list vlastníctva. Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s konkrétnymi technickými podmienkami. Tieto podmienky sú kľúčové pre ďalšie projektovanie. ZsVS, a. s., napríklad poskytne žiadateľovi vyjadrenie k žiadosti v termíne do 30 dní od jej podania, kde mu budú stanovené podmienky pripojenia na verejný vodovod. Výška poplatku za vyjadrenie je stanovená v platnom Cenníku výkonov a služieb.

2. Vypracovanie projektovej dokumentácie (PD)Po získaní kladného vyjadrenia a technických podmienok od správcu siete je nevyhnutné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky. Túto dokumentáciu môže vypracovať výhradne autorizovaný projektant pre inžinierske stavby (zdravotechniku). Projekt musí detailne rešpektovať technické podmienky vodární a príslušné STN normy. Súčasťou projektovej dokumentácie sú:

  • Situačný výkres s presným trasovaním prípojky.
  • Technický rez zobrazujúci hĺbku uloženia potrubia a jeho spád.
  • Detail vodomernej šachty a spôsobu napojenia na verejný vodovod.
  • Rozpočtový náklad stavby.
  • Zapracovanie podmienok správcov inžinierskych sietí, napr. ochranných pásiem.Projektant musí poznať technické podmienky pripojenia jednotlivých správcov sietí. V praxi je často možné vypracovať projekt aj na základe všeobecných technických podmienok, ktoré sú u väčšiny vodárenských spoločností podobné. Cena za 4 opečiatkované výtlačky komplet projektu pre stavebné povolenie vodovodnej prípojky je od 150€, konzultácia je zadarmo. Cenu projektovej dokumentácie vodovodnej prípojky pre rodinné domy ovplyvňuje najmä umiestnenie hlavného rozvodu vodovodu v zeleni / v ceste.

3. Povolenie stavby prípojkyPodľa § 55 ods. 2 písm. c) Stavebného zákona, pre stavby technického vybavenia, konkrétne prípojky stavieb, postačuje ohlásenie stavebnému úradu (obci). Ide o tzv. ohlásenie drobnej stavby, ak prípojka spĺňa stanovené kritériá (napr. kratšia dĺžka, jednoduché technické riešenie).Kedy už nestačí ohlásenie:

  • Ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia).
  • Ak sa prípojka buduje súčasne s novou stavbou hlavného objektu.V takýchto prípadoch je potrebné požiadať o stavebné povolenie. Po získaní súhlasu (ohlásenia alebo stavebného povolenia) je potrebné predložiť doklady stavebnému úradu.

4. Žiadosť o pripojenie a zmluvaPo získaní všetkých potrebných povolení je potrebné podať žiadosť o zriadenie vodovodnej prípojky u vlastníka alebo prevádzkovateľa verejného vodovodu. Následne sa uzatvorí písomná zmluva o pripojení a dodávke vody. Táto zmluva špecifikuje technické parametre, ceny za vodné a stočné, a hranice zodpovednosti oboch strán. Na uzatvorenie zmluvy sú obvykle potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti a prípadné zmluvy o vecnom bremene, ak prípojka prechádza cez cudzí pozemok.

5. Realizácia výstavbyPred zahájením výkopových prác je nevyhnutné zabezpečiť vytýčenie všetkých podzemných inžinierskych sietí (elektrina, plyn, telekomunikácie) odbornou firmou.

  • Hĺbka uloženia: Potrubie musí byť uložené v nezámrznej hĺbke, ktorá sa zvyčajne pohybuje od 1,0 do 1,5 metra, pričom odporúča sa 1,3-1,5 m, aby sa predišlo zamrznutiu. Minimálna hĺbka pod upraveným povrchom by mala byť 1,2-1,6 m, maximálne 2 metre.
  • Trasa a spád: Prípojka by mala viesť čo najkratšou trasou, ideálne kolmo na verejný vodovod. Hoci je vodovod tlakový systém a nespáduje sa primárne, mierny spád smerom k objektu môže pomôcť pri odvzdušnení. Dôležitá je však predovšetkým správna hĺbka uloženia a ochrana potrubia. Pri zmene smeru potrubia je nutné zabezpečiť dostatočný polomer ohybu.
  • Materiál potrubia: Pre vodovodné prípojky sa najčastejšie používajú plastové potrubia, predovšetkým PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky použité komponenty musia mať príslušné certifikáty a potravinársky atest.
  • Výkopové práce: Výkopové práce musia spĺňať bezpečnostné požiadavky, aby sa zabránilo zrúteniu zeminy. Odporúča sa zabezpečiť priestor na okraji výkopu. Na realizáciu prípojky pre zákazníka spracujeme ponukový rozpočet.

6. Vodomerná šachta a osadenie vodomeruVodomerná šachta je neoddeliteľnou súčasťou vodovodnej prípojky. Jej umiestnenie je zvyčajne do 1 metra od hranice pozemku, podľa požiadaviek správcu siete. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sa pohybujú okolo 1,0 × 1,2 m s hĺbkou 1,5-1,8 m.Vodomer sa osádza do vodomernej šachty a je vždy vlastníctvom vodárenskej spoločnosti. Vodárne zabezpečujú jeho dodávku, montáž, overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Za vodomerom je obvykle osadená spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom. V prípade, ak dĺžka prípojky neumožňuje umiestnenie šachty, môže byť vodomer osadený aj v budove.

7. Napojenie na verejný vodovodSamotné napojenie na verejný vodovod, teda "navŕtanie" hlavného radu, môže vykonať výhradne pracovník vodárenskej spoločnosti alebo ním poverená firma. Používa sa na to špeciálny navŕtací pás s uzáverom (prípojkový ventil). Toto pripojenie je súčasťou verejného vodovodu. Po získaní súhlasu na pripojenie žiadateľ predkladá žiadosť o pripojenie na verejný vodovod. Potom na základe podanej žiadosti prevádzkovateľ (vlastník) verejného vodovodu skontroluje terén a zaznamená všetky údaje o lokalite a nakoniec predloží ponuku na pripojenie k vodovodnej sieti.

8. Dokončovacie práce a kolaudáciaPo realizácii vodárenská spoločnosť vyhotoví protokol o tlakovej skúške a montáži. Stavebník následne dokončí zásyp ryhy a uvedie terén do pôvodného stavu. Ak bola prípojka realizovaná na základe stavebného povolenia, je potrebná kolaudácia. Pri ohlásení drobnej stavby zvyčajne kolaudácia nie je nutná. Po osadení vodomeru, podpise zmluvy a úspešnej tlakovej skúške je prípojka pripravená na užívanie.

Zriaďovacie náklady a financovanie

Výstavba vodovodnej prípojky je primárne financovaná žiadateľom, teda vlastníkom nehnuteľnosti. Náklady zahŕňajú:

  • Vypracovanie projektovej dokumentácie.
  • Správne poplatky.
  • Materiál na potrubie a armatúry.
  • Náklady na zemné práce.
  • Výstavbu vodomernej šachty.
  • Poplatok za samotné pripojenie (napr. za navŕtanie a montáž vodomeru), ktorý si účtuje vodárenská spoločnosť.Mnohé vodárenské spoločnosti navyše účtujú poplatok za zriadenie prípojky ako taký. Bežne investuje vlastník nehnuteľnosti do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru). Financovanie obcou alebo štátom nie je bežné, nakoľko vybudovanie prípojky je individuálnou investíciou vlastníka domu.

Vlastníctvo, zodpovednosť za údržbu a opravy

Podľa zákona č. 442/2002 Z.z., od 1. januára 2022 nastala významná zmena v zodpovednosti za údržbu a opravy vodovodnej prípojky. Vlastník verejného vodovodu (vodárenská spoločnosť) zodpovedá za opravu a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom). Úsek prípojky umiestnený na súkromnom pozemku, typicky od vodomernej šachty smerom do domu, zostáva na zodpovednosti vlastníka prípojky. Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti. V prípade úniku vody na prípojke pred vodomerom by mala opravu a náklady uhradiť vodárenská spoločnosť, za predpokladu, že porucha bola bezodkladne nahlásená. Vodomer samotný je vlastníctvom vodární a tie ho aj spravujú.

Dôležité aspekty a obmedzenia

  • Jedna nehnuteľnosť = jedna prípojka: Zásadou je, že každá nehnuteľnosť by mala mať len jednu vodovodnú prípojku. Spoločné prípojky pre viacero nehnuteľností sú možné len so súhlasom vlastníka verejného vodovodu.
  • Zákaz prepojenia s inými zdrojmi: Prepojenie vodovodnej prípojky s iným zdrojom vody, napríklad s vlastnou studňou, je prísne zakázané. Cieľom je zabrániť kontaminácii vody vo verejnej sieti a zabezpečiť jej kvalitu.
  • Ochrana pred mrazom: Vlastník nehnuteľnosti je zodpovedný za ochranu vodomeru pred mrazom.
  • Manipulácia s vodomerom: Odberateľ nesmie bez povolenia manipulovať s vodomerom ani s plombami.
  • Odpadové vody: Podmienkou napojenia na verejný vodovod je aj zabezpečenie odvodu odpadových a meteorických vôd z objektu, čo sa rieši kanalizačnou prípojkou.

Zhrnutie kľúčových otázok

  • Kto je vlastníkom vodovodnej prípojky? Vlastníkom je osoba, ktorá ju zriadila na vlastné náklady, zvyčajne majiteľ nehnuteľnosti.
  • Kto zodpovedá za údržbu a opravy? Zodpovednosť je rozdelená: vodárne zodpovedajú za časť na verejnom priestranstve, majiteľ nehnuteľnosti za časť na súkromnom pozemku.
  • Je potrebné stavebné povolenie na vodovodnú prípojku? Pre bežnú prípojku rodinného domu obvykle stačí ohlásenie drobnej stavby, ak spĺňa podmienky.
  • Kto platí za vodomer a jeho výmenu? Vodomer je vlastníctvom vodárenskej spoločnosti, ktorá zabezpečuje jeho výmenu a údržbu na vlastné náklady.

Dodržiavanie týchto pravidiel a postupov je nevyhnutné pre zabezpečenie spoľahlivého a bezpečného zásobovania pitnou vodou vašej domácnosti. Ak staviate dom v oblasti, kde verejné inžinierske siete neexistujú, alebo ste sa rozhodli pre alternatívne systémy, váš dom bude musieť byť projektovaný iným spôsobom. V takom prípade je potrebné individuálne riešenie, ktoré si tiež vyžaduje povolenia a súhlasy kompetentných orgánov.
