Kolaudácia domu po zmene vlastníka: Kompletný sprievodca

Kolaudácia domu predstavuje záverečný a nevyhnutný krok v procese výstavby, ktorý oficiálne potvrdzuje, že stavba je bezpečná, zhotovená v súlade s projektovou dokumentáciou a stavebným povolením, a spĺňa všetky potrebné technické a hygienické normy. Je to proces, ktorý overuje zhodu stavby s legislatívou a stavebnými predpismi. Stavebný úrad trvá na tomto procese najmä v prípadoch, kedy je účelom stavby bývanie či rekreácia. Avšak, existujú aj situácie, kedy kolaudácia rodinného domu nie je potrebná, ako napríklad pri drobných stavbách, malých stavebných úpravách a udržiavacích prácach, kde sa stavebnému úradu posiela len ohlásenie o stavbe.

Ilustrácia domu s kolaudačným pečiatkom

Nový stavebný zákon, účinný od 1. apríla 2025, priniesol významné zmeny v definícii drobných stavieb a stavebných úprav. Drobné stavby, ako letné kuchyne, kôlne, garáže, prístrešky do 50 m², bazény do 25 m² či fotovoltické zariadenia do 100 kW, nebudú vyžadovať ohlásenie, ak sa nenachádzajú na verejných priestranstvách alebo bližšie ako dva metre od susedného pozemku. Taktiež sa rozšíril okruh jednoduchých stavieb.

Kedy je kolaudácia domu nevyhnutná?

Kolaudácia je potrebná po úplnom dokončení stavby rodinného domu v súlade so stavebným povolením a overenou projektovou dokumentáciou. Stavebný úrad vyžaduje kolaudačný proces pre stavby určené na bývanie alebo rekreáciu. Niektoré výnimky existujú pre drobné stavby, malé stavebné úpravy a udržiavacie práce, kde postačuje ohlásenie stavby.

Nový stavebný zákon definuje drobné stavby a stavebné úpravy odlišne. Drobné stavby ako letné kuchyne, kôlne, garáže, prístrešky do 50 m², bazény do 25 m² či fotovoltické zariadenia do 100 kW nebudú vyžadovať ohlásenie, pokiaľ nie sú na verejných priestranstvách alebo bližšie ako dva metre od susedného pozemku. Okruh jednoduchých stavieb sa tiež rozšíril.

Kolaudácia sa vyžaduje na každú rekonštrukciu a terénnu úpravu, na ktorú bolo vydané rozhodnutie o stavebnom zámere. V praxi ide o väčšie rekonštrukcie a prístavby, ktoré by mohli mať vplyv na bezpečnosť, nadstavby alebo zmeny konštrukčných riešení. Postup a priebeh kolaudácie prístavby, zákonné lehoty a správne poplatky sú obdobné ako pri novostavbách, s tým rozdielom, že sa hodnotí len nová alebo upravená časť stavby a jej vplyv na konštrukciu. Predpísaná dokumentácia sa tiež predkladá len pre zmenenú časť stavby. Energetický certifikát sa vyžaduje len pri zásahoch, ktoré menia energetické parametre budovy.

Podmienky a príprava na kolaudáciu

Nehnuteľnosť je pripravená na kolaudáciu, keď je dom alebo byt plne obývateľný. Stavba musí mať dokončenú strechu s odkvapmi a bleskozvodom, osadené všetky dvere a okná, namontované schodisko a zábradlia. Dokončené musia byť aj povrchové úpravy stien, podláh a stropov. V kúpeľni je nutné mať osadené umývadlo, vaňu alebo sprchový kút a toaletu. Samozrejmosťou sú funkčné technické inštalácie (elektrické, vodovodné, kanalizačné, plyn).

Súčasťou hodnotenia je posúdenie energetickej hospodárnosti budovy a spôsobu nakladania s dažďovou vodou, ktorá nesmie spôsobovať škody na susedných pozemkoch. Predmetom kolaudácie je aj strecha, ktorá je jednou z najdôležitejších konštrukčných častí domu. Ak strecha nespĺňa požadované náležitosti, kolaudácia môže byť odložená.

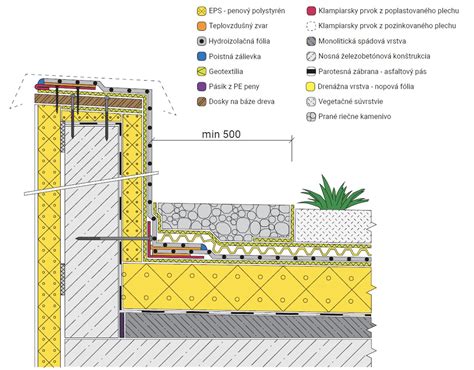

Detail strechy s odkvapovým systémom

Kompletný odkvapový systém (žľaby a zvody) musí byť namontovaný a funkčný, s vyústením do terénu alebo do kanalizácie. V prípade potreby sú nevyhnutné aj zariadenia zaisťujúce bezpečný prístup a pohyb po streche. Súčasťou musia byť aj prvky ako zachytávače snehu či zábrany proti pádu snehu, ak to projekt vyžaduje.

Potrebné dokumenty ku kolaudácii

K žiadosti o kolaudáciu je potrebné priložiť množstvo dokumentov, ktoré sa môžu mierne líšiť v závislosti od konkrétneho stavebného úradu. Zvyčajne sa jedná o:

  • Vyplnená žiadosť o vydanie kolaudačného rozhodnutia: Štandardizovaný formulár dostupný na príslušnom stavebnom úrade alebo elektronicky.
  • Právoplatné stavebné povolenie: Originál alebo overená kópia.
  • Projektová dokumentácia: Overená projektová dokumentácia, prípadne dokumentácia skutočného zhotovenia stavby.
  • Kópia stavebného denníka: Ak bol vedený.
  • Revízne správy inštalácií:
    • Revízna správa elektroinštalácie.
    • Revízna správa vodoinštalácie a kanalizácie.
    • Revízna správa plynoinštalácie (ak je relevantné).
    • Revízna správa bleskozvodu (pokiaľ je súčasťou projektovej dokumentácie).
    • Revízna správa komína (ak bude na chod nehnuteľnosti potrebný).
  • Potvrdenie o zaplatení poplatku za kolaudáciu: Správny poplatok podľa aktuálnej sadzby.
  • Energetický certifikát: Nevyhnutný, najmä pri novostavbách alebo pri zásahoch, ktoré menia energetické parametre budovy. Jeho platnosť je 10 rokov.
  • Ďalšie náležitosti: Môžu sem patriť záverečné stanovisko stavbyvedúceho, geometrický plán, certifikáty a vyhlásenia o zhode k použitým materiálom, prípadne doklady preukazujúce bezpečný prístup k stavbe.

Pred kolaudáciou je nevyhnutné navštíviť stavebný úrad pre získanie presného zoznamu požadovaných dokumentov. Včasná komunikácia vám ušetrí čas a nervy a pomôže podať kompletný návrh na prvé vypočutie.

Postup kolaudácie domu

Kolaudačné konanie sa začína na podnet stavebníka podaním návrhu na vydanie kolaudačného rozhodnutia na príslušnom stavebnom úrade.

  1. Podanie žiadosti: Stavebník predkladá kompletnú žiadosť o vydanie kolaudačného rozhodnutia na stavebnom úrade, ktorý vydal stavebné povolenie.
  2. Oznámenie o začatí konania: Stavebný úrad oznámi začatie konania všetkým účastníkom kolaudácie a obci, minimálne 10 dní pred kontrolnou prehliadkou. Od obhliadky môže stavebný úrad upustiť.
  3. Kontrolná prehliadka: V stanovenom termíne prebieha kontrolná kolaudačná prehliadka, ktorej cieľom je overiť zhodu reálne prevedenej stavby s projektovou dokumentáciou. Komisia preveruje bezpečnosť stavby a jej vplyv na životné prostredie.
  4. Vydanie kolaudačného rozhodnutia: Ak stavba spĺňa všetky nároky, stavebný úrad vydá kolaudačné rozhodnutie do 30 dní od prijatia žiadosti. V opačnom prípade nastupuje fikcia súhlasu.

Všetko, čo môžete očakávať v DEŇ ZÁVEREČNÉHO PREDKLADANIA - (Podrobný sprievodca pre kupujúcich nehnuteľností)

Fázy kolaudačného procesu

Kolaudačný proces je rozdelený do niekoľkých kľúčových fáz, ktoré zabezpečujú riadne a zákonné uvedenie stavby do užívania:

  • Podanie žiadosti: Celý proces začína podaním návrhu na vydanie kolaudačného rozhodnutia na príslušnom stavebnom úrade. Jedná sa o rovnaký stavebný úrad, ktorý vydal stavebné povolenie na realizáciu stavby.
  • Oznámenie o začatí konania: Po prijatí a prekontrolovaní žiadosti stavebný úrad oznámi začatie konania všetkým účastníkom kolaudácie a obci, v ktorej je dom postavený. Toto oznámenie musí byť uskutočnené najmenej 10 dní pred plánovanou kontrolnou prehliadkou domu.
  • Kontrolná prehliadka: V stanovený termín sa uskutoční kontrolná kolaudačná prehliadka. Jej hlavným účelom je preveriť, či reálne prevedenie stavby zodpovedá jej pôvodnému návrhu. Komisia zo stavebného úradu zároveň posúdi, či je stavba bezpečná a či nepredstavuje riziko pre životné prostredie.
  • Vydanie kolaudačného rozhodnutia: Ak stavba spĺňa všetky zákonné a technické požiadavky, stavebný úrad môže pristúpiť k príprave vydania kolaudačného rozhodnutia. Podľa zákona má stavebný úrad na vydanie rozhodnutia 30 dní odo dňa podania žiadosti. V prípade, že v tejto lehote nerozhodne, nastúpi tzv. fikcia súhlasu.

Poplatky spojené s kolaudáciou domu

Kolaudácia domu je spojená s povinnosťou uhradiť správne poplatky, ktoré sú stanovené sadzobníkom. Výška poplatkov sa líši v závislosti od typu stavby a jej určenia.

Tabuľka 1: Poplatky za kolaudáciu stavieb na bývanie a rekreáciu (účinnosť od 1.1.2026)

KategóriaPopisPoplatok
a) na stavby na bývanie a na zmeny dokončených stavieb na bývanieRodinný dom (Jednobytová/dvojbytová budova)300 €
b) na stavby na individuálnu rekreáciu, napr. chaty, rekreačné domy alebo na zmenyAk zastavaná plocha nepresahuje 25 m²100 €
Ak zastavaná plocha presahuje 25 m²300 €
c) na stavebné úpravy dokončených stavieb, na ktoré bolo vydané povolenierodinných domov a stavieb na individuálnu rekreáciu (25 % z 300 €)75 €
d) na stavby, ktoré sú súčasťou alebo príslušenstvom rodinných domovgaráže s jedným alebo dvoma miestami100 €
na prípojky na existujúcu verejnú rozvodnú sieť300 €
na vodné stavby, napr. studne, vsaky nad 5 m², malé čistiarne odpadových vôd, jazierka100 €
na spevnené plochy a parkoviská100 €
na stavby s doplnkovou funkciou k týmto stavbám, napr. letné kuchyne, bazény, sklady100 €
f) na zmeny dokončených stavieb podľa písmen d) a e)Všetky zmeny stavby alebo jej odstránenie (vrátane príslušenstva)25 % zo sadzby hlavnej budovy
Ak sú určené na konanie o stavebnom zámere (ekvivalent kategórií d) a e))100 €

Tabuľka 2: Poplatky za ostatné a reklamné stavby

KategóriaPopisPoplatok
g) na ostatné neuvedené stavby a na zmeny týchto dokončených stavieb pri predpokladanom rozpočtovom nákladeDo 60 000 vrátane300 €
Nad 60 000 do 200 000 vrátane800 €
Nad 200 000 do 500 000 vrátane1 500 €
Nad 500 000 do 5 000 000 vrátane5 000 €
Nad 5 000 000 do 10 000 000 vrátane10 000 €
Nad 10 000 000 do 50 000 000 vrátane15 000 €
Nad 50 000 00020 000 €
h) na reklamné stavby, na ktorých najväčšia informačná plocha je väčšia ako 20 m²Umiestnenie reklamnej stavby, ktorej najväčšia informačná plocha je viac ako 20m²150 €
Ak ide o stavebnú úpravu na základe ohlásenia (určené na konanie o stavebnom zámere).300 €

Zdroj: zakonypreludi.sk/zz/1995-145 (účinnosť od 1.1.2026)

Od poplatku za vydanie kolaudačného rozhodnutia na zmeny dokončených stavieb na bývanie sú oslobodení držitelia preukazu fyzickej osoby s ťažkým zdravotným postihnutím alebo preukazu fyzickej osoby s ťažkým zdravotným postihnutím so sprievodcom. Ďalšie oslobodenia sú uvedené v zákone č. 145/1995 Z. z.

Význam kolaudácie domu pre trhovú hodnotu a financovanie

Kolaudácia nie je len administratívnou povinnosťou, ale má priamy vplyv na trhovú hodnotu nehnuteľnosti a možnosti jej financovania. Skolaudovaný rodinný dom sa považuje za právne a technicky uzavretú stavbu, pripravenú na okamžité užívanie, čo zvyšuje jeho atraktivitu na realitnom trhu aj pre banky.

Vyššia predajná cena

Skolaudovaný dom dosahuje spravidla o 10 až 20 % vyššiu trhovú cenu v porovnaní s neskolaudovanou stavbou. Dôvodom je právna istota, nižšie riziko pre kupujúceho a okamžitá možnosť nasťahovania. Kupujúci majú istotu, že stavba prešla kontrolou stavebného úradu a spĺňa všetky zákonné a technické požiadavky.

Výhodnejšie financovanie

Banky a finančné inštitúcie uprednostňujú skolaudované nehnuteľnosti. Pri žiadosti o hypotéku na neskolaudovaný dom môže byť požadovaný:

  • Vyšší vlastný vklad (napr. 50 % namiesto bežných 20 %).
  • Dodatočné zabezpečenie.
  • Prípadne nižšia schválená suma úveru.

Kolaudačné rozhodnutie je kľúčovým dokumentom pri predaji, prenájme, refinancovaní či iných právnych úkonoch spojených s nehnuteľnosťou. Bez kolaudácie nie je možné dom oficiálne užívať ani požiadať o súpisné číslo a zápis do katastra.

Dôsledky nedodržania kolaudačných povinností

Nedodržanie kolaudačných povinností môže mať vážne následky, vrátane sankcií a pokút. Okrem toho môže viesť k právnym problémom a komplikáciám, ako je neplatné stavebné povolenie alebo problémy pri predaji nehnuteľnosti. Nehnuteľnosť bez riadne dokončených kolaudačných povinností sa môže ťažko predávať, pretože kupujúci často požadujú doklady o úspešne zrealizovanom kolaudačnom procese.

V novom stavebnom zákone sa precizujú priestupky a iné správne delikty. Rozširuje sa okruh sankcionovaných osôb aj na zhotoviteľov stavieb či osoby vykonávajúce stavebný dozor. Užívanie stavby bez právoplatného kolaudačného rozhodnutia môže viesť k pokutám a iným sankciám. Dodatočná kolaudácia domu podľa nového stavebného zákona nie je možná pri stavbách postavených po 1. apríli 2025.

Zmeny pre kolaudáciu domu od roku 2025

Slovenská stavebná legislatíva prešla zásadnou reformou, ktorá nahradila takmer 50 rokov starý stavebný zákon. Nové právne predpisy - zákon o územnom plánovaní (č. 200/2022 Z. z.) účinný od 27. júna 2024 a zákon o výstavbe (č. 201/2022 Z. z.), ktorý platí od 1. apríla 2025, prinášajú zmeny aj do kolaudačného procesu.

Nový stavebný zákon kladie väčší dôraz na dodržiavanie projektovej dokumentácie a technických noriem. Pre stavebníkov je preto dôležité poznať aktuálne pravidlá už pri príprave stavby. Celkovo nový stavebný zákon priniesol modernejší, prehľadnejší a efektívnejší systém, ktorý v roku 2026 poskytuje stabilný rámec pre výstavbu aj rozhodovanie stavebných úradov.

Zhrnutie nového stavebného zákona

  • Výrazne znižuje administratívnu záťaž pre stavebníkov, developerov aj štát.
  • Zjednodušuje celý proces povoľovania a realizácie stavieb od návrhu stavebného zámeru po kolaudáciu.
  • Zabezpečuje podmienky pre naplnenie základných požiadaviek na stavby počas ich celého životného cyklu.
  • Zavádza postupnú centralizáciu, elektronizáciu, digitalizáciu a profesionalizáciu výkonu stavebnej agendy.

Najvýraznejším pozitívom stavebnej reformy je elektronizácia procesov, na ktorú nadväzuje aj zmena fungovania verejnej správy. Kľúčovým nástrojom sa stal informačný systém URBION, prostredníctvom ktorého prebiehajú procesy územného plánovania aj stavebné konania. Systém URBION prináša jednotné elektronické formuláre a zdieľané úložisko dokumentácie. Jeho rozšírená verzia je plánovaná na marec 2026, čím sa elektronizácia stavebných procesov ďalej posilní a zjednoduší.

Po kolaudácii: Ďalšie kroky

Po získaní právoplatného kolaudačného rozhodnutia je potrebné vykonať ešte niekoľko krokov:

  1. Pridelenie súpisného čísla: Navštívte obecný alebo mestský úrad a požiadajte o pridelenie súpisného čísla stavby. Budete potrebovať kolaudačné rozhodnutie a geometrický plán.
  2. Zápis do katastra nehnuteľností: Navštívte katastrálny úrad a požiadajte o pripísanie stavby na parcelu, na ktorej je stavba postavená. Predkladá sa žiadosť o zápis stavby do katastra nehnuteľností, geometrický plán a kolaudačné rozhodnutie.
  3. Úhrada miestnych daní a poplatkov: Informujte sa na mestskom či obecnom úrade o povinnostiach týkajúcich sa miestnych daní a poplatkov (napr. daň z nehnuteľnosti).

Kolaudácia domu je dôležitý a nevyhnutný krok, ktorý potvrdzuje, že váš nový domov je bezpečný, kvalitný a právoplatne obývateľný. Hoci sa môže zdať ako zložitý administratívny proces, s dôkladnou prípravou a znalosťou potrebných krokov ho zvládnete bez zbytočných komplikácií.
