Kolaudácia domu predstavuje dôležitý míľnik pri stavbe domu. Pri tomto kroku dôjde k úradnému schváleniu nehnuteľnosti a vy tak budete môcť vo svojom novom dome oficiálne bývať. Kolaudačný proces je však pomerne náročný a preto ho netreba podceniť. Je to oficiálny proces, v priebehu ktorého stavebný úrad overí zhodu stavby so stavebným povolením, schválenou projektovou dokumentáciou, technickými normami a všeobecne záväznými právnymi predpismi. Kolaudácia rodinného domu nie je len formalita. Bez právoplatného kolaudačného osvedčenia nemôžete dom legálne obývať, zapísať do katastra ako dokončený ani získať súpisné číslo a trvalý pobyt. Dokončenú stavbu, prípadne jej časť spôsobilú na samostatné užívanie alebo tú časť stavby, na ktorej sa vykonala zmena alebo udržiavacie práce, pokiaľ tieto stavby vyžadovali stavebné povolenie, možno užívať len na základe kolaudačného rozhodnutia.

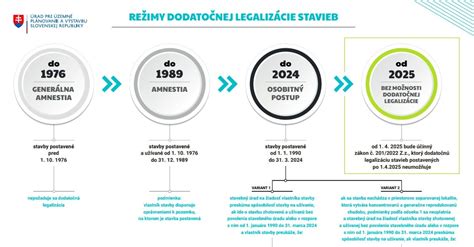

Čo je kolaudácia a kedy je potrebná?
Kolaudácia je proces, ktorým sa nehnuteľnosť oficiálne, teda úradne schvaľuje a dáva do užívania. Jej primárnou úlohou je najmä ochrana zdravia budúcich užívateľov a tiež požiarna bezpečnosť. Stavebný úrad na kolaudačnom procese trvá vždy, pokiaľ je účelom stavby bývanie alebo rekreácia. Existujú aj prípady, kedy nie je potrebná kolaudácia a to aj napriek tomu, že bolo vydané stavebné povolenie. Týka sa to drobných stavieb, malých stavebných úprav a udržiavacích prác na nehnuteľnosti, kedy sa stavebnému úradu posiela iba ohlásenie o stavbe. Nový stavebný zákon, účinný od 1. apríla 2025, priniesol novú definíciu drobných stavieb a stavebných úprav. Drobné stavby, ako letné kuchyne, kôlne, garáže, prístrešky do 50 m², bazény do 25 m² či fotovoltické zariadenia do 100 kW, nebude potrebné ohlasovať, ak sa nenachádzajú na verejných priestranstvách alebo bližšie ako dva metre od susedného pozemku. Okruh jednoduchých stavieb sa tiež rozšíril. Kolaudácia sa nevyžaduje na reklamné stavby, na ktorých najväčšia informačná plocha má veľkosť od 3 m2 do 20 m2.
Podmienky pre úspešnú kolaudáciu
Nehnuteľnosť je pripravená na kolaudáciu vo chvíli, keď je daný dom alebo byt už plne obývateľný. Stavba teda musí mať hotovú strechu s odkvapmi a bleskozvodom. Je potrebné mať osadené všetky dvere a okná, namontované schodisko a zábradlia. Dokončené musia byť aj povrchové úpravy stien, podláh a stropov. V kúpeľni je nutné mať osadené umývadlo, vaňu resp. sprchový kút a toaletu. Súčasťou podmienok pre kolaudáciu sú aj funkčné technické inštalácie - elektrické, vodovodné, kanalizačné, príp. plynové rozvody. Samozrejmosťou je aj dokončené vykurovanie stavby a jej pripojenie na verejné rozvody. Podmienkou kolaudácie nie je kompletné zariadenie interiéru. Tieto práce môžete dokončovať postupne, pokojne aj dlhodobo - ich realizácia, aj časová, je výsostne v rukách majiteľov domu. Možno neviete, ale počas kolaudácie stavba nemusí mať ani exteriérové tieniace prvky - rolety, žalúzie či markízy. Nie sú konštrukčným ani bezpečnostným prvkom. Keďže ide o finančne náročnejšie doplnky, obzvlášť ak budú poháňané motorom a disponovať inteligentným ovládaním, oplatí sa vedieť, že tienenie okien môžete dokončovať neskôr, prípadne na etapy.

Proces kolaudácie krok za krokom
Kolaudačné konanie vykonáva stavebný úrad, ktorý vydal stavebné povolenie alebo povolil terénne úpravy, ťažobné a im podobné alebo s nimi súvisiace práce. Účastníkmi kolaudačného konania sú stavebník, vlastník stavby, ak nie je stavebník, a vlastník pozemku, na ktorom je stavba umiestnená.
Podanie žiadosti: Prvý krok pri kolaudačnom procese je podanie žiadosti o vydanie kolaudačného rozhodnutia na príslušnom stavebnom úrade. Žiadosť o kolaudáciu stavby sa podáva písomne. V návrhu sa uvedie označenie a miesto stavby, terénnych úprav alebo miesto ťažobných prác, predpokladaný termín dokončenia stavby alebo terénnych úprav, alebo ťažobných prác vrátane vypratania staveniska a dokončenia úprav okolia stavby a údaj o tom, či sa bude vykonávať skúšobná prevádzka a čas jej trvania. K žiadosti je potrebné priložiť kompletnú dokumentáciu a náležitosti stanovené zákonom. Neoddeliteľnou súčasťou k žiadosti je potrebné uhradiť správny poplatok.
Oznámenie o začatí konania: V druhom kroku stavebný úrad oznámi všetkým účastníkom konania (stavebník, vlastník stavby, vlastník pozemku), obci a dotknutým orgánom začatie kolaudačného konania. Stavebný úrad oznámi účastníkom konania, obci, ak nie je stavebným úradom príslušným na kolaudačné konanie, a dotknutým orgánom začatie kolaudačného konania najmenej 10 dní pred ústnym pojednávaním spojeným s miestnym zisťovaním. V oznámení o začatí kolaudačného konania upozorní stavebný úrad účastníkov a dotknuté orgány, že námietky a stanoviská môžu uplatniť najneskôr pri ústnom pojednávaní, inak že sa na ne neprihliadne.
Kontrolná prehliadka: Následne kolaudačná komisia preskúma, či bola stavba realizovaná podľa odsúhlasenej projektovej dokumentácie. Stavebný úrad prizve na kolaudačné konanie projektanta a ak ide o stavbu uskutočnenú svojpomocou, aj osobu, ktorá vykonáva stavebný dozor. Ak je to účelné, prizve aj zhotoviteľa stavby alebo inú osobu. V kolaudačnom konaní stavebný úrad skúma, či sa stavba uskutočnila podľa dokumentácie overenej stavebným úradom v stavebnom konaní a či sa dodržali zastavovacie podmienky určené územným plánom zóny alebo podmienky určené v územnom rozhodnutí a v stavebnom povolení. Ďalej skúma, či skutočné realizovanie stavby alebo jej užívanie nebude ohrozovať verejný záujem, predovšetkým z hľadiska ochrany života a zdravia osôb, životného prostredia, bezpečnosti práce a technických zariadení.
Vydanie kolaudačného rozhodnutia: Počas kolaudácie môžu všetci účastníci vyjadriť svoje posledné pripomienky. Pokiaľ kolaudačná komisia nezistí výrazné nedostatky, vydá kolaudačné rozhodnutie. Súčasťou kolaudačného rozhodnutia je aj špecifikovaný účel, na ktorý je možné stavbu využívať. Pokiaľ kolaudačná komisia zistí počas obhliadky závady brániace užívaniu nehnuteľnosti, určí lehotu na ich odstránenie a preruší kolaudáciu. Môže ísť najmä o nezaistenú bezpečnosť a ochranu zdravia ľudí resp. riadne užívanie stavby na určený účel. Stavebný úrad musí rozhodnúť a vydať kolaudačné rozhodnutie do 30 dní odo dňa doručenia žiadosti. V obzvlášť zložitých prípadoch rozhodne najneskôr do 60 dní.
ALLE, s.r.o.: Novostavba 4 izbového rodinného domu v Malackách
Potrebné dokumenty a prílohy
Zoznam potrebných dokumentov a príloh sa môže líšiť v závislosti od konkrétneho stavebného úradu a typu stavby. Všeobecne však platí, že k návrhu na kolaudáciu budete potrebovať:
- Fotokópia právoplatného rozhodnutia o stavebnom zámere, príp. zmeny rozhodnutia o stavebnom zámere.
- Overovacia doložka projektu stavby resp. zmeny projektu stavby.
- Overený projekt stavby.
- Splnomocnenie (v prípade zastupovania stavebníka v konaní).
- Doklad o úhrade správneho poplatku.
- Stavebný denník.
- Dokumentácia skutočného zhotovenia stavby, vypracovaná odborne spôsobilou osobou.
- Záverečné stanovisko stavbyvedúceho.
- Geodetická dokumentácia z vytýčenia priestorovej polohy stavby, kontrolný protokol o meraní priestorovej polohy stavby a geometrický plán na aktualizáciu katastrálneho operátu.
- Protokol o odovzdaní a prevzatí stavby (stavebný úrad môže v odôvodnených prípadoch od protokolu upustiť).
- Protokol o vyhodnotení skúšobnej prevádzky, ak bola povolená.
- Doklady o vykonaných skúškach vzoriek stavebných materiálov (certifikáty použitých materiálov).
- Výsledky uskutočnených meraní a revízií vyhradených technických zariadení (napr. elektrické zariadenia, bleskozvod, vzduchotechnika, komíny, plynové zariadenia, vodoinštalácia, ústredné kúrenie).
- Osvedčenie o prvej úradnej skúške vyhradeného technického zariadenia.
- Geodetické zameranie skutočného zhotovenia dokončenej stavby.
- Energetický certifikát budovy, ak podlieha energetickej certifikácii.
- Záväzné stanoviská dotknutých orgánov a záväzné vyjadrenia dotknutých právnických osôb.
Pred podaním žiadosti je nevyhnutné zájsť na príslušný stavebný úrad a vyžiadať si presný zoznam požadovaných dokumentov. Včasná komunikácia vám ušetrí nervy i čas.
Poplatky a správne lehota
Výška poplatkov pri kolaudačnom konaní je závislá od niekoľkých kritérií, najmä od druhu a rozsahu stavby. Správne poplatky sú stanovené zákonom a ich výška sa môže meniť. Napríklad, za vydanie kolaudačného osvedčenia pre rodinný dom môže byť účtovaný poplatok vo výške 300 €. V prípade opakovanej kolaudačnej prehliadky sa priplatí ďalších 60 €. Poplatok za overenie dokumentácie skutočného zhotovenia stavby môže byť 100 €. Od poplatku za vydanie kolaudačného rozhodnutia na zmeny dokončených stavieb na bývanie sú oslobodení držitelia preukazu fyzickej osoby s ťažkým zdravotným postihnutím.
Stavebný úrad musí rozhodnúť a vydať kolaudačné rozhodnutie do 30 dní odo dňa doručenia žiadosti. V obzvlášť zložitých prípadoch je lehota na rozhodnutie 60 dní. Ak sa jedná o jednoduché prípady, najmä ak možno rozhodnúť na podklade dokladov predložených účastníkom konania, vybavuje sa návrh bezodkladne.
Po kolaudácii: Ďalšie kroky
Po vydaní kolaudačného rozhodnutia je potrebné dotiahnuť celý proces do konca. Je nutné zájsť na obecný alebo mestský úrad a požiadať o pridelenie súpisného čísla stavby. Navštíviť musíte aj katastrálny úrad a požiadať ich o pripísanie stavby na parcelu, na ktorej je stavba postavená. Kópiu kolaudačného rozhodnutia budete potrebovať pri vybavovaní kompletnej adresy vášho nového bývania, teda listiny o určení súpisného čísla, jeho zrušení alebo zmene.
Dôsledky nedodržania kolaudačných povinností
Nedodržanie kolaudačných povinností môže mať vážne dôsledky. Stavba bez právoplatného kolaudačného rozhodnutia nemôže byť legálne užívaná. V krajnom prípade hrozí jej označenie za "čiernu stavbu", čo môže viesť až k jej zbúraniu. Okrem toho, môže nastať problém pri predaji nehnuteľnosti, získaní hypotéky, alebo pri dedičskom konaní. V novom stavebnom zákone sa tiež precizujú priestupky a iné správne delikty. Rozširuje sa okruh sankcionovaných osôb aj na ďalšie osoby vo výstavbe, ide o zhotoviteľov stavieb či osoby vykonávajúce stavebný dozor.
Zmeny v kolaudácii od roku 2025
Slovenská stavebná legislatíva prešla zásadnou reformou. Nový stavebný zákon výrazne znížil administratívnu záťaž, zjednodušil celý proces povoľovania a realizácie stavieb a zaviedol postupnú centralizáciu, elektronizáciu a digitalizáciu stavebnej agendy. Po novom sa kolaudácia nevyžaduje na ohlasované stavby, teda ani na drobné stavby do 50 m². Žiadosť o kolaudáciu sa podáva výlučne elektronicky cez Portál výstavby. Novinkou je aj povinnosť stavbyvedúceho vypracovať záverečné stanovisko. Zmenil sa aj sadzobník správnych poplatkov.

Kolaudácia domu je oficiálne potvrdeným uvedením budovy do života. Hoci sa proces môže zdať náročný, jeho absolvovanie vám zabezpečí právnu istotu, bezpečnosť a možnosť plnohodnotne užívať svoj nový domov.
