Pripojenie novej nehnuteľnosti na distribučnú sieť zemného plynu je proces, ktorý vyžaduje systematický prístup a dodržanie stanovených krokov. Či už ste majiteľom novostavby rodinného domu, vlastníkom bytu v objekte, ktorý doteraz nebol plynofikovaný, alebo rozbiehate nové podnikateľské aktivity vyžadujúce dodávku plynu, je nevyhnutné obrátiť sa na správneho aktéra. V Slovenskej republike túto kľúčovú úlohu zohráva prevádzkovateľ distribučnej plynovej siete, ktorým je spoločnosť SPP-distribúcia, a. s. Tento článok vás prevedie celým procesom, od prvotnej žiadosti až po finálnu montáž meradla a spustenie dodávky plynu.

Kto zabezpečuje distribúciu plynu na Slovensku?

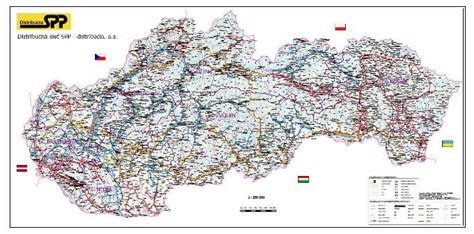

Distribúciu zemného plynu na Slovensku zabezpečuje spoločnosť SPP-distribúcia, a. s. prostredníctvom rozsiahlej siete plynovodov. Celková dĺžka týchto plynovodov presahuje 32 500 kilometrov, čo svedčí o rozsahu a dôležitosti plynárenskej infraštruktúry v krajine. Sieť sa delí na vysokotlakové plynovody (s tlakom nad 0,4 MPa), ktorých dĺžka je takmer 6 300 km, a strednotlakové a nízkotlakové plynovody (s tlakom do 0,4 MPa vrátane), ktoré tvoria zvyšných viac ako 26 200 km. Vysokotlakové plynovody pokrývajú podstatnú časť územia Slovenskej republiky a slúžia na zásobovanie koncových odberateľov. Prostredníctvom tejto distribučnej siete sa distribuuje približne 98 % z celkového distribuovaného objemu zemného plynu v Slovenskej republike do viac ako 1,5 milióna odberných miest. V jednom z nedávnych rokov bola distribuovaná celkovo značná kapacita zemného plynu, konkrétne 5,03 miliardy m³ zemného plynu.
Základné pojmy v plynárenstve: Porozumenie terminológii
Pre hladký priebeh procesu pripojenia je dôležité poznať základnú terminológiu:
- Pripojovací plynovod (plynová prípojka): Toto je zariadenie, ktoré slúži na pripojenie vášho odberného plynového zariadenia na existujúci distribučný plynovod. Jeho začiatok je priamo na distribučnom plynovode a jeho koniec je označený hlavným uzáverom plynu.
- Odberné plynové zariadenie (OPZ): Ide o súbor všetkých zariadení vo vašej nehnuteľnosti, ktoré sú určené na odber plynu. Zahŕňa vonkajšie aj vnútorné plynové rozvody, ktoré vedú od hlavného uzáveru plynu až k vašim plynovým spotrebičom (napr. kotol, sporák).
- Domová regulačná zostava/skrinka: Toto je komplexné zariadenie, ktoré zvyčajne obsahuje hlavný uzáver plynu, regulátor tlaku plynu, meradlo zemného plynu a ďalšie montážne komponenty. Je umiestnená v typizovanej skrinke, ktorá sa nachádza väčšinou v oplotení na hranici verejného priestranstva a súkromného pozemku žiadateľa, pričom musí byť prístupná z verejného priestranstva.
- Distribučný plynovod: Predstavuje uličný rozvod plynu, ktorý je súčasťou infraštruktúry SPP-distribúcia a slúži na distribúciu plynu k jednotlivým odberným miestam.
Postup pri plynofikácii: Krok za krokom k novému pripojeniu
Proces pripojenia novej nehnuteľnosti na distribučnú sieť plynu je štruktúrovaný a vyžaduje si spoluprácu žiadateľa s prevádzkovateľom siete. Tu je podrobný prehľad jednotlivých krokov:
1. Žiadosť o pripojenie a Zmluva o pripojení
Prvým krokom je vyplnenie žiadosti o pripojenie. Tlačivo žiadosti je dostupné buď priamo na kontaktných miestach SPP-distribúcia, a. s., alebo na ich webovej stránke. Žiadosť, spolu s požadovanými prílohami, je potrebné doručiť v dvoch exemplároch, buď poštou, alebo osobne.
Po prijatí vašej žiadosti vám spoločnosť SPP-distribúcia, a. s. do 30 dní zašle návrh Zmluvy o pripojení k distribučnej sieti. Tento návrh bude obsahovať technické podmienky pripojenia a predpokladaný termín realizácie. Zmluva vám bude doručená doporučenou poštou v dvoch exemplároch. Je dôležité tieto exempláre podpísať a vrátiť prevádzkovateľovi siete najneskôr do 30 dní od doručenia. V prípade nedodržania tejto lehoty zmluva automaticky zaniká.
Jednou z podmienok pre pripojenie je aj úhrada poplatku za pripojenie. Tento poplatok je potrebné uhradiť do 15 dní od doručenia alebo prevzatia faktúry. V prípade, že faktúru neobdržíte, je potrebné kontaktovať zákaznícku linku SPP-distribúcia.

2. Projektová dokumentácia
Po doručení podpísanej Zmluvy o pripojení je vašou úlohou zabezpečiť vypracovanie projektovej dokumentácie. Táto dokumentácia pokrýva ako samotný pripojovací plynovod (plynovú prípojku), tak aj odberné plynové zariadenie (napr. kotol, sporák).
Projektovú dokumentáciu pripojovacieho plynovodu je následne potrebné predložiť prevádzkovateľovi distribučnej siete na vyjadrenie. V prípade, že váš predpokladaný odber plynu bude vyšší ako 10 m³/h, súčasťou projektovej dokumentácie musí byť aj projekt umiestnenia meracej a regulačnej zostavy.
3. Realizácia výstavby pripojovacieho plynovodu a OPZ
Po obdržaní vyjadrenia k projektovej dokumentácii si musíte nájsť kvalifikovaného zhotoviteľa, ktorý zrealizuje výstavbu pripojovacieho plynovodu, ako aj odberného plynového zariadenia. Pred samotnou realizáciou výstavby je nevyhnutné požiadať o vytýčenie existujúceho distribučného plynovodu. Po ukončení stavebných prác je potrebné zabezpečiť kontrolu realizácie výstavby pripojovacieho plynovodu.
Ak je výsledok kontroly vyhovujúci, je potrebné predložiť technickú dokumentáciu pripojovacieho plynovodu príslušnej podateľni alebo na kontaktné miesta SPP-distribúcia.
4. Žiadosť o realizáciu pripojenia a montáž meradla
Po úspešnom odovzdaní technickej dokumentácie pripojovacieho plynovodu a po zrealizovaní odberného plynového zariadenia je potrebné na kontaktných miestach predložiť vyplnenú žiadosť o realizáciu pripojenia a montáž meradla. Prílohou tejto žiadosti musí byť kópia správy o odbornej prehliadke a skúške odberného plynového zariadenia, ktorá nesmie byť staršia ako 5 mesiacov.
Po splnení všetkých technických a obchodných podmienok pripojenia vás bude SPP-distribúcia, a. s. kontaktovať do 5 pracovných dní a dohodne s vami termín montáže meradla.
Postupnosť výmeny plynomeru
5. Výber dodávateľa plynu a Zmluva o dodávke plynu
Posledným krokom je výber vášho dodávateľa plynu a uzatvorenie zmluvy o dodávke plynu. Túto zmluvu je potrebné uzatvoriť minimálne 30 dní pred požadovaným začiatkom odberu plynu. Váš zvolený dodávateľ plynu následne požiada spoločnosť SPP-distribúcia, a. s. o pridelenie distribučnej kapacity do vášho odberného miesta.
Po úspešnom absolvovaní všetkých týchto krokov už prevádzkovateľ distribučnej siete pristúpi k montáži meradla a vy budete môcť plyn legálne odoberať.
Náklady a vlastníctvo plynovej prípojky
Jednou z častých otázok týkajúcich sa zriadenia plynovej prípojky sú náklady a vlastníctvo. Podľa informácií od prevádzkovateľa distribučnej siete, náklady na zriadenie pripojovacieho plynovodu znáša výhradne žiadateľ o pripojenie.
Výška týchto nákladov je však veľmi individuálna. Závisí predovšetkým od vzdialenosti, ktorá delí existujúcu distribučnú sieť od hlavného uzáveru zemného plynu vo vašej domovej regulačnej skrinke.
Čo sa týka vlastníctva, zriadená plynová prípojka sa stáva majetkom žiadateľa o pripojenie do distribučnej siete, pretože výstavbu realizuje z vlastných finančných prostriedkov.
Obmedzenia a kontrola plynových prípojok
Je dôležité si uvedomiť, že vybudovanie pripojovacieho plynovodu je možné len v prípade, ak pred pozemkom žiadateľa o pripojenie existuje vybudovaný distribučný plynovod, ku ktorému má spoločnosť SPP-distribúcia majetkovo-právny vzťah a zároveň v ňom existuje voľná technická kapacita.
Prevádzkovateľ distribučnej siete, teda SPP-distribúcia, a. s., na svoje náklady zabezpečuje bežnú údržbu a sledovanie celkového technického stavu plynárenského zariadenia. To zahŕňa aj kontrolu tesnosti. SPP-distribúcia rovnako zabezpečuje odborné prehliadky a skúšky pripojovacieho plynovodu a odstraňuje prípadné poruchy, pokiaľ nie je potrebná výmena potrubnej časti pripojovacieho plynovodu alebo domovej regulačnej zostavy.
Špecifické situácie a ich riešenie
Dom plynofikovaný v minulosti, ale bez čísla POD
Ak ste majiteľom rodinného domu, ktorý bol v minulosti plynofikovaný, avšak nemáte od predchádzajúceho majiteľa číslo POD (jedinečné zákaznícke číslo), pretože odber zemného plynu bol ukončený a meradlo demontované pred rokom 2006, je potrebné postupovať nasledovne:
Požiadajte o vygenerovanie nového čísla POD. Zároveň predložte doklady, ktoré preukážu, že v dome bol v minulosti využívaný plyn. Môže ísť napríklad o kópiu poslednej faktúry za plyn, alebo iný doklad preukazujúci odber plynu v danom rodinnom dome pred rokom 2006.
Neuhradenie poplatku za pripojenie včas
Ak neuhradíte poplatok za pripojenie v stanovenej lehote, vaša žiadosť o pripojenie bude zamietnutá. V takom prípade budete musieť podať úplne novú Žiadosť o pripojenie do distribučnej siete, vrátane všetkých potrebných príloh. Odporúča sa realizovať platbu najneskôr dva dni pred lehotou splatnosti.
Predĺženie platnosti Zmluvy o pripojení
Platnosť Zmluvy o pripojení je možné predĺžiť o 12 mesiacov. Na tento účel je potrebné podať vyplnenú žiadosť ešte počas platnosti pôvodnej zmluvy. Odporúča sa podať žiadosť minimálne jeden mesiac pred ukončením platnosti zmluvy.
Potvrdenie o existencii siete pred pozemkom
Ak si nie ste istí, či pred vaším pozemkom existuje distribučná sieť plynu, alebo či je v nej dostatočná kapacita plynu, môžete podať požiadavku o preverenie najbližšieho bodu pripojenia na plyn. K žiadosti je potrebné priložiť Situačný výkres (kópiu katastrálnej mapy) s vyznačením polohy budúceho odberného miesta, hraníc pozemku a verejného priestranstva, ako aj predbežného vyznačenia osadenia skrinky pre plynomer a regulátor. V prípade, že ide o pripojenie jedného odberného miesta, je toto vyjadrenie bez poplatku.

Asanácia/zbúranie rodinného domu
- Ak sa po asanácii nebude využívať zemný plyn: Je potrebné podať novú Žiadosť o pripojenie do distribučnej siete.
- Ak sa po asanácii bude nehnuteľnosť opäť plynofikovať a aktuálne umiestnenie prípojky vyhovuje: Postup je rovnaký ako v predchádzajúcom bode - podať novú Žiadosť o pripojenie. SPP-distribúcia, a. s. v rámci novej Zmluvy o pripojení stanoví technické podmienky.
- Ak sa po asanácii bude nehnuteľnosť opäť plynofikovať, ale aktuálne umiestnenie prípojky nevyhovuje a je potrebné ju preložiť: Opäť je potrebné podať novú Žiadosť o pripojenie do distribučnej siete. SPP-distribúcia, a. s. následne v rámci Zmluvy o pripojení stanoví technické podmienky a postup pre preloženie plynovej prípojky.
Poruchy a vytýčenie plynárenského zariadenia
V prípade úniku plynu, počuteľného syčania, pískania meradla alebo mechanického poškodenia plynomeru je nevyhnutné okamžite kontaktovať Poruchovú linku SPP-distribúcia, a. s. na čísle 0850 111 727, ktorá je dostupná 24 hodín denne.
Ak potrebujete vytýčiť plynárenské zariadenie v teréne, môžete taktiež kontaktovať Poruchovú linku SPP-distribúcia, a. s., najmä v prípade havarijnej situácie vyžadujúcej okamžitý zásah. Pre predchádzanie poškodzovania plynárenských zariadení je dôležité dodržiavať bezpečnostné pokyny.
Proces pripojenia rodinného domu alebo inej nehnuteľnosti
Proces pripojenia rodinného domu alebo inej nehnuteľnosti do distribučnej siete plynu zvyčajne trvá približne 6 mesiacov. Preto je odporúčané začať s celým procesom v dostatočnom časovom predstihu pred plánovaným začiatkom odberu plynu.
Pripojenie vašej nehnuteľnosti si vyžaduje tri základné kroky:
- Uzavretie Zmluvy o pripojení s distribútorom: Prvým krokom je uzavretie Zmluvy o pripojení s distribútorom plynu, ktorým je SPP-Distribúcia.
- Vyplnenie online Žiadosti o nový odber plynu: Po splnení všetkých technických podmienok distribútora a uzatvorení Zmluvy o pripojení nasleduje uzatvorenie zmluvy o dodávke s vaším vybraným dodávateľom. Pre tento krok budete potrebovať Zmluvu o pripojení, ktorú ste uzavreli s distribútorom.
- Montáž meradla: Po úspešnej realizácii predchádzajúcich krokov a splnení všetkých podmienok bude vykonaná montáž plynomera. Po montáži plynomera budete môcť na vašom odbernom mieste využívať zemný plyn.
V prípade, že si želáte platby realizovať prostredníctvom inkasa, je potrebné k zmluve priložiť aj dokument Mandát pre inkaso. Žiadosť je potrebné vypísať a podpísať v dvoch vyhotoveniach.
Pre pripojenie nového odberu plynu, kde sa predpokladá odber do 10 m³/hod, sa používa špecifický formulár žiadosti o opätovnú montáž meradla, ktorý je tiež určený prevádzkovateľom distribučnej sústavy SPP-distribúcia. Odporúča sa kontaktovať predajcu energií (napr. Stredoslovenská energetika, a. s.) aspoň jeden mesiac pred plánovaným začiatkom odberu plynu.
