Byt na jednej fáze: Ako zvládnuť rekonštrukciu elektroinštalácie

Problém s napájaním v byte, najmä pri požiadavke na trojfázové pripojenie pre moderné spotrebiče ako varná doska, môže byť zložitejší, než sa na prvý pohľad zdá. Základom pochopenia situácie je správna interpretácia stavu vašej elektroinštalácie a rozvodnej skrine. Je nevyhnutné rozlišovať medzi jednofázovým a trojfázovým pripojením, ktoré určuje hlavný istič a celkovú kapacitu elektrickej energie privádzanej do vášho bytu. V tomto článku sa ponoríme do detailov rekonštrukcie elektroinštalácie, od identifikácie problému až po samotné práce, s cieľom poskytnúť komplexný prehľad pre majiteľov bytov, ktorí zvažujú modernizáciu svojej elektrickej siete.

Identifikácia problému: Jedna alebo tri fázy?

Prvým krokom pri riešení akýchkoľvek problémov s napájaním je presná identifikácia súčasného stavu. Z informácie, že "problém je, že nemáme v byte 3 fázy", vyplýva, že súčasné pripojenie je jednofázové. Táto situácia je často dôsledkom starších inštalácií, kde nebola predpokladaná vysoká spotreba energie modernými spotrebičmi. Na druhej strane, ak je v byte nová elektroinštalácia aj rozvodná skriňa, ale nie je potiahnutý do kuchyne 3-fázový kábel, môže to naznačovať, že nová skriňa je pripravená na trojfázové pripojenie, ale samotné vedenie do konkrétnej miestnosti chýba.

Kľúčovou otázkou je teda typ a menovitá hodnota hlavného ističa vo vašej rozvodnej skrini. Ak je istič jednofázový, znamená to, že do vášho bytu je privedená len jedna fáza. V takom prípade, ak potrebujete trojfázové napájanie pre varnú dosku alebo iné výkonné spotrebiče, bude nevyhnutné požiadať distribútora elektriny o zvýšenie príkonu a privedenie trojfázového vedenia do bytu. Tento proces môže byť komplikovaný, vyžaduje si povolenia a v niektorých prípadoch, najmä v starších domoch, kde už bola kapacita čiastočne vyčerpaná predchádzajúcimi rekonštrukciami, môže byť zamietnutý. Princíp "kto prv príde, ten prv berie" tu často platí.

Ak je však istič trojfázový, situácia je zvyčajne jednoduchšia. V tomto prípade stačí dotiahnuť trojfázový kábel z rozvodnej skrine do kuchyne a správne zapojiť spotrebič. Tieto práce by mal zvládnuť bežný elektrikár a zvyčajne si nevyžadujú špeciálne povolenia od distribútora. Dôležité je však nielen priviesť trojfázový kábel, ale aj správne rozdeliť spotrebiče na jednotlivé fázy, aby sa predišlo ich preťaženiu. Pri prechode z jednofázového na trojfázové pripojenie môže distribútor elektriny zmeniť aj hodnotu hlavného ističa. Napríklad, namiesto pôvodného jednofázového 25A ističa môže byť nainštalovaný trojfázový istič s menovitým prúdom 16A na každú fázu. Hoci celkový prúd v tomto prípade (3 x 16A = 48A) je vyšší, nesprávne rozloženie spotrebičov môže viesť k preťaženiu jednej alebo viacerých fáz.

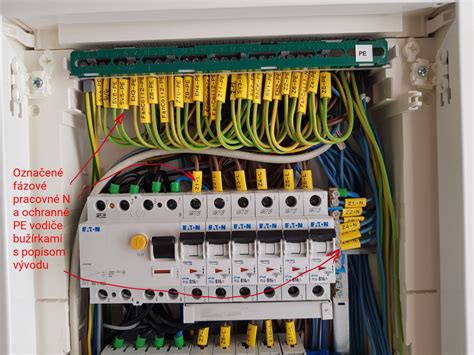

Rozvodná skriňa s ističmi

Nová elektroinštalácia: Hodnotná investícia

Nové elektrické rozvody v byte predstavujú jednu z najhodnotnejších "komodít" pri kompletnej rekonštrukcii. Hoci sa môže zdať, že ide o drahú a zdĺhavú prerábku, najmä ak sa rozhodnete pre svojpomocnú realizáciu bez externej firmy, je to investícia do bezpečnosti a komfortu. Prerobenie elektroinštalácie svojpomocne neznamená, že sa proces obmedzí na jednoduchú výmenu káblov. Aj pri svojpomocnej rekonštrukcii je nevyhnutné mať po boku kvalifikovaného elektrikára. V prípade, že sa rozhodnete pre túto cestu, budete musieť sami aktívne pracovať a priložiť ruku k dielu.

Plánovanie: Kľúč k úspešnej rekonštrukcii

Dôkladné plánovanie je základom, aby ste sa vedeli pripraviť na všetky kroky, ktoré rekonštrukcia elektroinštalácie obnáša. V rámci detailného plánu by ste si mali určiť postupnosť krokov, časový harmonogram a nezabudnúť na dôležité detaily. Týmto spôsobom si dokážete určiť približný objem prác.

Praktická rada: V rámci plánovania je dobré si ujasniť, či vám elektrikár pomôže aj s tzv. "hrubou prácou". Tá zahŕňa odstránenie starej kabeláže, prípravu drážok pre nové rozvody a ich následné zapravenie stierkou. Ide o menšie búracie práce, ktoré nie všetci elektrikári vykonávajú, pretože priamo nesúvisia s ich remeslom. Niektorí sa zameriavajú len na ťahanie a zapájanie nových rozvodov.

V tejto fáze je dôležité počúvať rady skúseného elektrikára a nesnažiť sa vynechať žiadny krok s cieľom znížiť náklady alebo ušetriť čas. Dôvera v odborníka je kľúčová. Preto je nevyhnutné detailne plánovať, ktoré práce zvládnete sami a na ktoré budete potrebovať pomoc elektrikára.

Trasa pre nové rozvody: Optimalizácia a efektivita

Naplánovanie trasy pre nové elektrické rozvody je rovnako dôležité. Táto trasa by mala logicky vychádzať z rozvodnej skrine s ističmi a viesť k jednotlivým elektrickým zásuvkám v miestnostiach. Skúsenosti elektrikára sa tu prejavujú v schopnosti navrhnúť optimálnu trasu, ktorá je nielen efektívna z hľadiska dĺžky káblov, ale minimalizuje aj poškodenie stien.

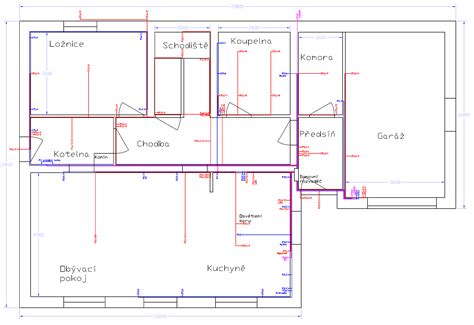

Schéma elektroinštalácie bytu

Nákup materiálu a príprava náradia

Až po dôkladnom naplánovaní trasy nových rozvodov je možné pristúpiť k nákupu potrebného materiálu. Pri rekonštrukcii elektroinštalácie sú to predovšetkým medené káble, elektrické zásuvky a vypínače. Ak sa plánuje aj výmena rozvodnej skrine s ističmi, je potrebné zakúpiť aj tú s jej obsahom. Ďalej budete potrebovať dostatočné množstvo elektrikárskej sadry a jemnú stierku na vyspravenie drážok.

Konkrétny objem metrov káblov, ich druhy a ostatný elektroinštalačný materiál určí elektrikár podľa navrhnutej schémy. Pri nákupe je dobré počítať s malou rezervou, najmä pri kábloch. Ak elektrikár odporúča pripočítať 5 alebo 10 metrov navyše, je vhodné s ním súhlasiť.

Praktická rada: Ak vám po prerábke ostane nepoužitý zväzok medených káblov, zistite, či ho je možné vrátiť do predajne, kde ste ho zakúpili. Niektoré predajne umožňujú vrátenie nepoužitého materiálu v určitej lehote od nákupu.

Ako dlho to trvá? Časový harmonogram rekonštrukcie

Rekonštrukcia elektroinštalácie v bytoch môže trvať rôzne dlho, v závislosti od rozsahu prác a vašej flexibility. Priemerná rekonštrukcia v izbách môže trvať približne päť dní, ale tento časový údaj nie je záväzný. Záleží na mnohých faktoroch, vrátane toho, či sa rozhodnete práce urýchliť, alebo si ich rozložíte na dlhšie obdobie.

Kľúčové je dohodnúť sa na presnom časovom pláne s vaším elektrikárom. Prípravné práce, ako odstránenie starých líšt a vysekávanie drážok, môžu začať skôr, zatiaľ čo samotné ťahanie káblov a zapájanie sa realizuje neskôr.

Fázy rekonštrukcie: Od prípravy po finálne zapojenie

Prvý deň: Prípravné prácePrvé dni rekonštrukcie sa často venujú prípravným prácam, ktoré môžete vykonávať aj sami. Sem patrí odstránenie starých podlahových líšt a prípadne aj častí podlahy, ak sa plánuje jej výmena. Tieto práce nezvyknú zaberú veľa času a dajú sa zvládnuť aj po pracovnej dobe.

Nové rozvody do zásuviek v izbách sa často plánujú viesť popod steny. V miestach, kde sa spájajú steny a podlaha, sa pomocou zbíjacej vŕtačky vysekajú drážky pre nové káble. V panelových domoch je toto miesto často tvorené maltou alebo mäkším materiálom, ktorý sa dá relatívne ľahko rozbiť. Veľkosť drážky závisí od počtu a druhu použitých káblov. Podobne sa postupuje aj pri príprave drážok pre káble, ktoré majú viesť na druhú stranu izby, pričom prah vo dverách môže byť vhodným miestom na vedenie káblov.

Vysekávanie drážky v stene

Druhý deň: Pokračovanie vo vysekávaní drážokDruhý deň rekonštrukcie sa zvyčajne pokračuje vo vysekávaní drážok, najmä v spálňach a ďalších miestnostiach. Postup je podobný ako v predchádzajúci deň, pričom sa využívajú zbíjacie vŕtačky na vytvorenie drážok pod stenami.

Tretí deň: Nákup materiálu a drážkovanieTretí deň je často venovaný nákupu všetkého potrebného materiálu a následnému intenzívnemu drážkovaniu. Ide o časovo náročnú fázu, ktorá si vyžaduje prácu od rána do večera. Okrem drážok na zásuvky je potrebné pripraviť aj drážky na svetelné káble, ktoré vedú po strope k svietidlám.

Práca s drážkovacou frézou na strope je často najťažšia a najprašnejšia. Tento nástroj umožňuje vybrúsiť presné drážky a je možné si ho požičať, ak ho nevlastníte ani váš elektrikár. Pri tomto procese vzniká veľké množstvo prachu, preto je vhodné použiť priemyselný vysávač, ktorý je možné pripojiť priamo k fréze pre odsávanie prachu. Aj napriek tomu je potrebné počítať s určitým množstvom neporiadku.

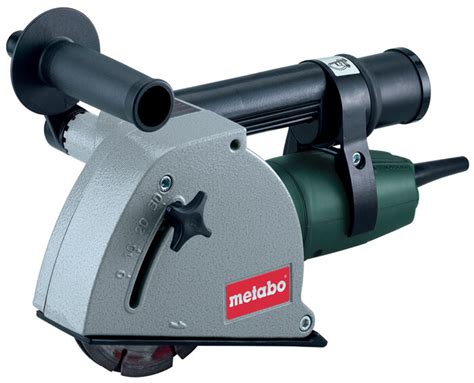

Drážkovacia fréza v akcii

Štvrtý deň: Otvory na zásuvky a ťahanie káblovPo príprave drážok a ciest pre káble sa štvrtý deň začína s vŕtaním otvorov pre zásuvky. Na tento účel sa používa špeciálny vykružovák, ktorý sa pripája na vŕtačku alebo karbobrúsku. Pri panelových bytoch je potrebný vykružovák s diamantovými segmentmi, ktorý si poradí s tvrdým panelovým materiálom. Tehlové domy si vyžadujú menej odolné náradie. Cena takýchto špecializovaných nástrojov môže byť vyššia.

Praktická rada: Použitie karbobrúsky na vykružovanie otvorov na zásuvky sa odporúča kvôli jej vyššiemu výkonu a otáčkam, čo zabezpečí hladké a rovnomerné otvory.

Po príprave všetkých otvorov a drážok sa prechádza k inštalácii nových elektrických káblov a zásuviek. V tejto fáze je nevyhnutná dobrá schéma inštalácie, ktorá určuje, do ktorej drážky ide koľko káblov a akého druhu, ako aj smer ich vedenia.

Piaty deň: Zakrývanie káblov a zapájaniePo natiahnutí káblov a inštalácii zásuviek prichádza čas na zakrytie všetkých drážok a finálne zapojenie. Táto fáza si zvyčajne vyžaduje celý deň práce pre oboch - vás aj elektrikára. Na zakrytie drážok s káblami sa používa jemná stierka, ktorá po zatvrdnutí vytvorí pevný a odolný povrch. Ide o zodpovednú prácu, ktorá ovplyvňuje finálny vzhľad stien. Po úspešnom dokončení prác je možné si vychutnať pocit dobre vykonanej práce.

Okrem uvedených prác vás čaká aj vymaľovanie stien a stropov, čo je logické po prašnej prerábke elektroinštalácie.

Jak zapojit běžnou zásuvku v ČR (230V) (Elektrika pro začátečníky)

Ceny, zoznam materiálu a náradia

Náklady na rekonštrukciu elektroinštalácie sa môžu líšiť v závislosti od rozsahu prác, cien materiálu a odmeny elektrikára. V našom prípade sa náklady pohybovali okolo 400 eur, čo zahŕňalo materiál, prenájom náradia a odmenu pre elektrikára. K týmto nákladom je potrebné pripočítať aj čas a prípadné nervy spojené s prerábkou.

Ilustračný zoznam materiálu:

  • Medené káble - cca 50 metrov v rôznych hrúbkach
  • 6 ks zásuviek, 2 ks vypínačov
  • Elektrikárska sadra - 1x 5 kg (+ rezerva)
  • Sadrová stierka - 1 ks 10 kg
  • Biela farba Primalex Polar - 1 ks 15 kg + 1 ks 7 kg

Potrebné náradie:

  • Zbíjacia vŕtačka
  • Drážkovacia fréza + kotúče
  • Karbobrúska
  • Priemyselný vysávač
  • Elektroinštalačné náradie

Záver: Zvládnuteľná výzva

Na prvý pohľad sa môže zdať, že rekonštrukcia elektroinštalácie je mimoriadne náročná záležitosť. Hoci to nie je úplne jednoduché, s odhodlaním, správnymi ľuďmi na pomoc a ochotou priložiť ruku k dielu sa dá zvládnuť. Dôležité je dôkladné plánovanie, dodržiavanie postupov a dôvera v odborníkov. Ak máte skúsenosti s podobnou prerábkou alebo máte otázky, neváhajte sa podeliť v komentároch.

tags: #byt #na #jednej #faze
