Vodovodná prípojka: Všetko, čo potrebujete vedieť o jej zriadení

Zriadenie vodovodnej prípojky je kľúčovým krokom pri napojení nehnuteľnosti na verejnú vodovodnú sieť. Tento proces, hoci sa môže zdať zložitý, je regulovaný presnými technickými normami a zákonnými predpismi, aby sa zabezpečila spoľahlivá a bezpečná dodávka pitnej vody. Tento článok vás prevedie celým procesom, od prvotného súhlasu až po samotnú realizáciu, pričom sa zameria na technické aspekty, legislatívu a zodpovednosti dotknutých strán.

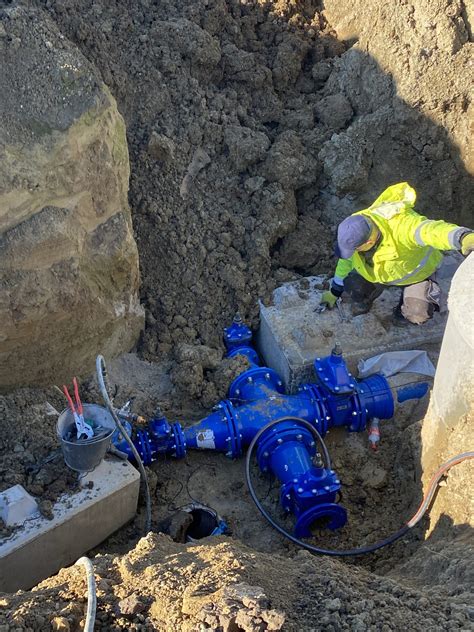

Ilustračný obrázok vodovodnej prípojky

Čo presne je vodovodná prípojka?

Vodovodná prípojka je technicky definovaná ako spojovacie potrubie medzi primárnou alebo sekundárnou verejnou vodovodnou sieťou a vodomerom, ktorý slúži na presné meranie odobratého množstva vody. Vo väčšine prípadov je súčasťou vodomernej šachty aj ďalšie nevyhnutné prvky, ako sú ventily, a iné zabudované komponenty. Prípojka je zvyčajne napojená na verejnú vodovodnú sieť kolmo na líniu ulice a smerom k budove, pričom vedie k vodomeru pod určitým uhlom.

Zákon č. 442/2002 Z.z. o verejných vodovodoch a verejných kanalizáciách definuje vodovodnú prípojku ako úsek potrubia, ktorý spája rozvádzaciu vetvu verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu, s výnimkou meradla, ak je osadené. Pripojenie na rozvádzaciu vetvu s uzáverom je považované za súčasť verejného vodovodu. Vodovodnou prípojkou sa privádza voda z verejného vodovodu do objektu, ktorý je na verejnú sieť pripojený.

Proces žiadosti a schvaľovania

Prvým krokom pre každého žiadateľa o napojenie na verejný vodovod je získanie súhlasu na pripojenie. Po jeho udelení nasleduje podanie oficiálnej žiadosti o pripojenie na verejný vodovod. Prevádzkovateľ verejného vodovodu (vlastník siete) následne vykoná kontrolu terénu, zaznamená všetky relevantné údaje o lokalite a napokon predloží žiadateľovi ponuku na pripojenie k vodovodnej sieti.

Po vzájomnej dohode žiadateľ a prevádzkovateľ uzatvoria zmluvu o pripojení, ktorá špecifikuje podmienky dodávky, odberu a platby za vodu. V prípade, že vodovodná prípojka prechádza cez pozemok, ktorý nie je vo vlastníctve žiadateľa, je nevyhnutné získať písomný súhlas vlastníka susedného pozemku na výstavbu a údržbu prípojky. Všetky tieto údaje a požiadavky sú následne zapísané v pozemkovej knihe. Napojenie na verejný vodovod je možné realizovať až po splnení všetkých podmienok vyplývajúcich z vydaných súhlasov a ďalšej potrebnej projektovej dokumentácie.

Schéma procesu žiadosti o vodovodnú prípojku

Technické požiadavky a normy

Realizácia vodovodnej prípojky sa riadi prísnymi technickými normami a predpismi, ktoré zabezpečujú jej funkčnosť a dlhú životnosť. Navrhovanie a výstavba vodovodných prípojok sa vykonáva v zmysle príslušných STN noriem, ako je napríklad STN 75 6101, ako aj montážnych predpisov výrobcov a špecifických technických podmienok prevádzkovateľa.

Kľúčové technické parametre zahŕňajú:

  • Hĺbka uloženia: Minimálna hĺbka vodovodnej prípojky pod upraveným povrchom terénu by mala byť v rozmedzí 1,2 až 1,6 metra, s maximálnou hĺbkou 2 metre. Táto hĺbka je čiastočne závislá od klimatickej oblasti a rizika zamrznutia.
  • Trasa potrubia: Trasa prípojky by mala byť čo najviac priamočiara. Akékoľvek zmeny v horizontálnom alebo vertikálnom smere si vyžadujú zabezpečenie tzv. „lomu“ v polomere najmenej 1 meter. Potrubie by malo mať minimálny spád 0,3 % smerom k verejnému vodovodu, aby sa zabezpečilo samovoľné odtekanie vody.
  • Výkopové práce: Pre zriadenie prípojky je potrebné vykopať stavebnú jamu s hĺbkou približne 120 cm. Všetky hlbšie výkopy musia byť realizované spôsobom, ktorý zabráni zrúteniu bočných vrstiev zeme. Pre tieto účely sa často používajú dočasné montované steny. Na hornom okraji výkopu je povinné zabezpečiť voľný priestor s minimálnou šírkou 100 cm. Pri výkopoch v blízkosti podzemného vedenia alebo konštrukcií je nutné dodržiavať zvýšené bezpečnostné opatrenia a príplatky za takéto práce sú zahrnuté v rozpočte.
  • Materiály potrubia: Pre vodovodné prípojky sa často používajú plastové rúry, ako napríklad rúry HDPE PE100, ktoré sú odolné voči korózii a chemickým vplyvom.
  • Otvory v konštrukciách: Pri prechode potrubia cez steny a základy budovy musia byť otvory minimálne 10 cm v priemere.
  • Napojenie na verejnú sieť: Pripojenie na verejnú vodovodnú sieť sa spravidla realizuje pomocou navŕtavacieho pásu s uzáverom, ktorý je súčasťou verejného vodovodu.

Diagram znázorňujúci hĺbku a trasu vodovodnej prípojky

Zodpovednosti odberateľa a prevádzkovateľa

Vzťah medzi odberateľom a prevádzkovateľom verejného vodovodu je definovaný zákonmi a zmluvou. Podľa Zákona č. 442/2002 Z.z., § 4, ods. i), je odberateľ povinný zabezpečiť opravy a údržbu vodovodnej prípojky na vlastné náklady. Tento zákon tiež v § 26, ods. 1, stanovuje, že odberateľ nesmie bez súhlasu vlastníka verejného vodovodu využívať dodanú vodu na iný ako zmluvne dohodnutý účel, ani ju odovzdávať ďalším odberateľom.

Každá nehnuteľnosť by mala mať v ideálnom prípade iba jednu vodovodnú prípojku. V prípade potreby pripojenia viacerých objektov na jednu prípojku je potrebné túto situáciu riešiť individuálne s prevádzkovateľom siete.

Ako nainštalovať sedlový ventil - zvlhčovací ventil

Rozpočet a realizácia

Po získaní kladného vyjadrenia k projektovej dokumentácii a uzatvorení zmluvy sa pristúpi k realizácii prác na prípojke. Pre zákazníka je spracovaný ponukový rozpočet, ktorý detailne špecifikuje všetky položky nákladov spojených s výstavbou. Tento rozpočet zahŕňa náklady na zemné práce, materiál potrubia, montážne práce, vodomernú šachtu a ďalšie súvisiace činnosti.

Medzi bežné položky v rozpočte na vodovodnú prípojku patria:

  • Odstránenie a likvidácia krytov a podkladových vrstiev (asfalt, betón).
  • Zabezpečenie káblov a podzemných vedení.
  • Výkopové práce v rôznych terénnych podmienkach a obmedzených priestoroch.
  • Nakladanie a odvoz výkopku.
  • Zásyp a hutnenie jám a rýh vhodnou sypaninou (štrkopiesok, kamenivo).
  • Obsyp potrubia a lôžko pod potrubie z kameniva.
  • Montáž a osadenie potrubia (napr. z plastových rúr PE D 110).
  • Betónové konštrukcie (vodomerná šachta, základové dosky).
  • Debnenie a armovanie betónových konštrukcií.
  • Montáž vodomeru a súvisiacej armatúry.
  • Úpravy povrchov a komunikácií po realizácii prípojky (pokládka asfaltu, zámkovej dlažby).
  • Poplatky za skladovanie odpadu a zeminy.

Všetky tieto práce musia byť vykonané v súlade s platnými technickými normami a predpismi, aby bola zabezpečená dlhodobá funkčnosť a spoľahlivosť vodovodnej prípojky.
