Spojenie stavebného a územného konania: Nové smerovanie v stavebnom práve

Súčasný stavebný proces na Slovensku prechádza transformáciou, ktorej cieľom je zefektívniť a zrýchliť povoľovanie stavieb. Kľúčovou novinkou, ktorá sa postupne implementuje do praxe, je snaha o zjednotenie alebo aspoň lepšie prepojenie stavebného a územného konania. Tento článok sa zameriava na vývoj tejto problematiky, jej súčasný stav a predpokladané zmeny v legislatíve, pričom vychádza z relevantných zákonných ustanovení a metodických usmernení.

Základné princípy územného a stavebného konania

Pred ponorením sa do problematiky ich spojenia je nevyhnutné pochopiť základnú povahu oboch konaní.

Územné konanie je správne konanie, v ktorom príslušný stavebný úrad posudzuje a rozhoduje o tom, či a za akých podmienok možno umiestniť stavbu na konkrétnom pozemku. Ide o rozhodnutie o opatrení, ktoré sa má uskutočniť na danom území, a teda o rozhodnutie o konkrétnom využití pozemku na nejaký účel. Hlavnou podmienkou vydania územného rozhodnutia je, aby navrhovaná zmena na území bola v súlade s územným plánom obce a územným plánom zóny. Ďalšími podmienkami sú predloženie dokumentácie, ktorá zohľadňuje podmienky určené v týchto plánoch, a ktorá obsahuje všetky zákonné náležitosti. Územným rozhodnutím vymedzuje stavebný úrad územie na navrhovaný účel, určuje podmienky, ktorými sa zabezpečia záujmy účastníkov konania a rozhodne o námietkach účastníkov konania. Územné rozhodnutie sa jeho účastníkom oznamuje doručením v listinnej forme. V niektorých prípadoch, ak sú podmienky jednoznačné, môže stavebný úrad pri umiestnení stavby zlúčiť územné konanie so stavebným konaním. Najmä pri jednoduchej stavbe, jej prístavbe alebo nadstavbe.

Ilustrácia územného plánu obce

Stavebné konanie je správne konanie, v ktorom príslušný stavebný úrad posudzuje a rozhoduje o povolení stavby, jej zmene alebo odstránení. Každý, kto plánuje stavať, prestavovať alebo rekonštruovať nehnuteľnosť na Slovensku, musí prejsť niektorou z foriem stavebného konania - od jednoduchého ohlásenia drobnej stavby až po rozsiahle územné a stavebné konanie. Stavebný úrad pri posudzovaní žiadosti o stavebné povolenie vychádza z predloženej projektovej dokumentácie a z podmienok určených v územnom rozhodnutí.

Prečo spájať stavebné a územné konanie?

Tradičný prístup rozdeľoval tieto dve fázy povoľovacieho procesu, čo často viedlo k predĺženiu celkového času potrebného na realizáciu stavby. Spojenie alebo zjednodušenie oboch konaní má za cieľ:

  • Skrátenie dĺžky povoľovacích procesov: Zníženie administratívnej záťaže a eliminácia zbytočných prieťahov.
  • Zvýšenie efektivity: Zjednodušenie komunikácie medzi stavebníkom, stavebným úradom a dotknutými orgánmi.
  • Zníženie nákladov: Minimalizácia nákladov spojených s opakovaným predkladaním dokumentácie a účasťou na viacerých konaniach.
  • Podpora investícií a výstavby: Rýchlejšie a predvídateľnejšie povoľovacie procesy sú atraktívnejšie pre investorov.

Vývoj legislatívy a aktuálny stav

Problematika spájania územného a stavebného konania sa v legislatíve objavovala postupne. Pôvodný stavebný zákon (zákon č. 50/1976 Zb.) umožňoval spojenie týchto konaní len pre jednoduché stavby, ak boli jednoznačné podmienky ich umiestnenia. Pri ostatných stavbách sa tak mohlo stať za predpokladu, že podmienky na ich umiestnenie vyplývali z územného plánu zóny.

V roku 2022 boli prijaté dva kľúčové zákony, ktoré zásadne menia prístup k stavebnému právu:

  • Zákon č. 200/2022 Z. z. o územnom plánovaní: Priniesol novú úpravu územného plánovania a zaviedol inštitút "záväzného stanoviska" orgánu územného plánovania, ktoré nahradzuje pôvodné územné rozhodnutie v niektorých prípadoch.
  • Zákon č. 201/2022 Z. z. o výstavbe: Tento zákon postupne nahrádza pôvodný stavebný zákon z roku 1976 a prináša radikálne zmeny v celom procese povoľovania stavieb. Jeho účinnosť bola postupne posunutá, pričom plná implementácia sa očakáva v apríli 2024.

Nový zákon o výstavbe č. 201/2022 Z. z. zavádza elektronizáciu stavebného konania cez systém Urbion, zriadenie nového špecializovaného stavebného úradu (ktorý preberá kompetencie od obecných stavebných úradov), skrátenie lehôt a práve spojenie územného a stavebného konania do jedného procesu, ktorý sa nazýva konanie o stavebnom zámere.

Je dôležité zdôrazniť, že nový zákon o výstavbe prenáša kompetencie na špecializovaný stavebný úrad. Obce ako stavebné úrady sa na účely zabezpečenia odborných podkladov pre výkon štátnej správy na úseku výstavby môžu združovať a vytvoriť spoločný obecný úrad, nie spoločný stavebný úrad.

Spojené konanie: Konanie o stavebnom zámere

Podľa nového zákona o výstavbe sa proces povoľovania stavby začína podaním žiadosti o vydanie stavebného povolenia v rámci konania o stavebnom zámere. Toto konanie integruje pôvodné územné a stavebné konanie. Stavebník predkladá jednu žiadosť, ktorá obsahuje všetky potrebné náležitosti pre oba pôvodné procesy.

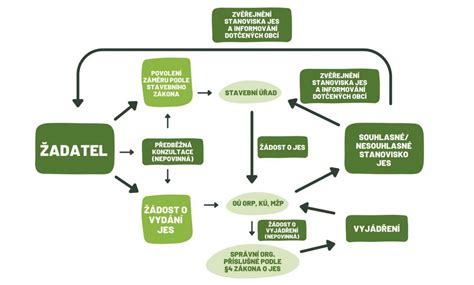

Schéma nového procesu povoľovania stavby

V intenciách nového zákona sa už nehovorí o územnom rozhodnutí a stavebnom povolení ako o dvoch samostatných dokumentoch. Namiesto toho sa celý proces sústreďuje na jeden výsledný dokument - stavebné povolenie.

Kľúčové aspekty konania o stavebnom zámere:

  • Jedna žiadosť: Stavebník podáva jednu žiadosť s komplexnou dokumentáciou.
  • Elektronizácia: Celý proces prebieha elektronicky prostredníctvom Portálu výstavby (Urbion).
  • Špecializovaný stavebný úrad: Konania vybavuje nový, centralizovaný stavebný úrad.
  • Skrátené lehoty: Nová legislatíva predpokladá výrazné skrátenie lehôt na vydanie povolenia.
  • Spolupráca orgánov: Dôraz na efektívnu spoluprácu medzi stavebným úradom a dotknutými orgánmi.

Hoci sa nový zákon snaží o integráciu, je dôležité poznamenať, že z technického hľadiska ide stále o dva samostatné procesy (overenie projektu stavby a správne konanie). Avšak stavebník môže sprístupniť dokumentáciu v štádiu prerokovania v stupni stavebný zámer a projekt stavby, čiže môže takpovediac prerokovať tieto dva samostatné stupne projektovej dokumentácie naraz. Keďže sa jedná o dva samostatné procesy, ani vyhláška č. 60/2025 Z. z. nestanovila formulár na takéto „spojené“ konanie, je potrebné podať dve samostatné žiadosti. Avšak, ako bolo už vyššie uvedené, možno tak vykonať v jeden čas. Následne môže stavebný úrad na žiadosť stavebníka rozhodovať o stavebnom zámere, a zároveň overiť projekt stavby, ak stavebník predložil v konaní súhlasné doložky súladu vydané dotknutými orgánmi a dotknutými právnickými osobami.

Náležitosti žiadosti a dokumentácie

Podmienky pre podanie žiadosti o stavebné povolenie a náležitosti projektovej dokumentácie sa menia v závislosti od toho, či sa konanie vedie podľa starého alebo nového stavebného zákona.

Podľa starého stavebného zákona (zákon č. 50/1976 Zb. pre konania začaté pred 1. 4. 2024):

  • Žiadosť o stavebné povolenie sa podáva na príslušnom stavebnom úrade (spravidla obec).
  • Prílohy k žiadosti:
    • Situačný výkres s vyznačením stavby.
    • Projektová dokumentácia pre stavebné povolenie (vypracovaná oprávnenou osobou).
    • Doklad o vlastníctve pozemku.
    • Stanoviská dotknutých orgánov (životné prostredie, požiarna ochrana, správcovia sietí atď.).
    • V prípade potreby aj iné doklady (napr. doklad o práve stavby).

Podľa nového zákona o výstavbe (zákon č. 201/2022 Z. z. pre konania začaté po 1. 4. 2024):

  • Elektronické podanie cez Portál výstavby.
  • Projektová dokumentácia musí byť vypracovaná podľa nových predpisov a upravená vyhláškou č. 60/2025 Z. z.
  • Obsahové a formálne náležitosti projektovej dokumentácie sú podrobne špecifikované v spomínanej vyhláške.
  • Elektronické podpísanie projektovej dokumentácie autorizovaným architektom alebo projektantom s použitím mandátneho certifikátu.
  • Veľkosť elektronického podania vrátane príloh je maximálne 100 MB.

Nový stavebný zákon od apríla zavádza veľké zmeny. Na tieto stavby už nepotrebujete povolenie

Lehoty pre vydávanie stanovísk a rozhodnutí

Zákon definuje lehoty, v ktorých by mali orgány reagovať na žiadosti. Tieto lehoty sú kľúčové pre dodržanie celkovej doby povoľovacieho procesu.

Lehoty pre vydanie záväzného stanoviska orgánu územného plánovania (ako dotknutého orgánu):

  • 30 dní: pre stavby, ktoré sa ohlasujú, a pre jednoduché stavby.
  • 90 dní: pre vyhradené stavby.
  • 60 dní: pre ostatné stavby.

Lehota sa počíta odo dňa doručenia úplnej žiadosti o vydanie záväzného stanoviska. Ak orgán územného plánovania ako dotknutý orgán nevydá záväzné stanovisko v ustanovenej lehote, má sa za to, že je nečinný a nemá pripomienky ani požiadavky na obsah stavebného zámeru, ak osobitný predpis neustanovuje inak.

Lehoty pre stavebný úrad (podľa starého zákona):

  • 30 dní: pri jednoduchých stavbách.
  • 60 dní: pri bežných stavbách.
  • 90 dní: pri zložitých prípadoch.

Nový zákon o výstavbe predpokladá aj skrátenie týchto lehôt, pričom konkrétne čísla budú závisieť od implementácie a praxe.

Spájanie s inými konaniami

Stavebný zákon v § 65 uvádza, že so stavebným konaním sa spájajú, pokiaľ to nevylučuje povaha veci alebo ak osobitné predpisy neustanovujú inak, aj iné konania potrebné na uskutočnenie stavby. Tento princíp sa v novom zákone o výstavbe posilňuje a stáva sa prirodzenou súčasťou integrovaného konania o stavebnom zámere.

Príklady iných konaní, ktoré môžu byť spojené:

  • Konanie o dodatočnom stavebnom povolení: Ak bola stavba postavená bez povolenia, je možné ju dodatočne legalizovať, ak spĺňa určité podmienky.
  • Konanie o povolení terénnych úprav: Terénne úpravy, ktoré majú charakter stavby, podliehajú stavebnému povoleniu.
  • Konanie o ochrane územia pred povodňami: Opatrenia na ochranu proti povodniam v rámci konkrétneho územia.

Čierne stavby a ich dodatočné povolenie

Napriek snahám o zefektívnenie procesov, stále existuje problematika čiernych stavieb - stavieb postavených bez stavebného povolenia alebo v rozpore s ním. Zákon umožňuje za určitých podmienok dodatočne legalizovať čiernu stavbu podaním žiadosti o dodatočné stavebné povolenie podľa § 88a stavebného zákona.

Podmienky pre dodatočné povolenie:

  • Stavba musí byť v súlade s územným plánom.
  • Stavebník musí preukázať vlastnícke právo k pozemku.
  • Stavba musí spĺňať technické požiadavky.

V prípade nesplnenia podmienok na dodatočné povolenie stavebný úrad nariadi odstránenie stavby. Správny poplatok za dodatočné stavebné povolenie je spravidla trojnásobok bežného poplatku a stavebný úrad môže uložiť aj pokutu.

Elektronizácia a jej výzvy

Prechod na elektronické konanie cez Portál výstavby prináša mnoho výhod, ale aj nové výzvy.

  • Dostupnosť a digitálna gramotnosť: Zabezpečenie prístupu k systému pre všetkých účastníkov konania a potreba zvyšovania digitálnej gramotnosti.
  • Technické aspekty: Zabezpečenie spoľahlivosti systému, riešenie technických problémov a otázok kompatibility.
  • Formátovanie dokumentov: Dodržiavanie špecifických požiadaviek na formátovanie elektronických dokumentov a ich podpisovanie.
  • Konverzia do elektronickej podoby: Možnosť konverzie listinných podaní do elektronickej podoby naskenovaním.

Budúcnosť stavebného práva

Zjednocovanie stavebného a územného konania je trendom, ktorý sleduje moderné európske štandardy a reaguje na potreby praxe. Nový zákon o výstavbe predstavuje významný krok vpred, ktorý by mal priniesť zjednodušenie, zrýchlenie a transparentnosť celého procesu povoľovania stavieb. Kľúčová bude úspešná implementácia zákona, dostatočná informovanosť stavebníkov a aktívna spolupráca všetkých zúčastnených strán.


Tento článok má výlučne informatívny charakter a nepredstavuje právnu radu ani záväzné právne stanovisko. Jeho obsahom je zhrnutie verejne dostupných informácií, pričom aktuálnosť, úplnosť ani správnosť uvedených informácií nie je zaručená. Prečítaním tohto článku nevzniká vzťah advokát - klient. Odporúčame nekonať na základe tohto článku bez konzultácie s advokátom, ktorý posúdi Vašu konkrétnu situáciu.
