Získanie stavebného povolenia je nevyhnutným krokom pri realizácii novej stavby alebo rozsiahlej rekonštrukcie. Ide o oficiálny dokument vydávaný príslušným stavebným úradom, ktorý potvrdzuje súhlas s uskutočnením stavby. Legislatívne zmeny, ktoré nadobudli účinnosť v posledných rokoch, výrazne ovplyvňujú proces jeho vybavovania. Tento článok poskytne podrobný prehľad o tom, ako vybaviť stavebné povolenie, aké dokumenty sú potrebné, aké poplatky je potrebné uhradiť a aké postupy dokážu celý proces urýchliť, s dôrazom na zmeny prinášané novým stavebným zákonom účinným od 1. apríla 2025.

Kedy je potrebné stavebné povolenie?
Stavebné povolenie je nevyhnutné v nasledujúcich prípadoch:
- Výstavba nových budov: Rodinných domov, bytových objektov, administratívnych budov, priemyselných alebo obchodných stavieb.
- Rozsiahle rekonštrukcie: Ak rekonštrukcia mení pôvodný účel stavby alebo jej konštrukčné riešenie.
- Zásahy do nosných konštrukcií: Ak tieto zásahy môžu ovplyvniť stabilitu stavby.
- Zväčšenie zastavanej plochy alebo nadstavby: Ak plánujete rozšíriť existujúcu stavbu.
Stavebné povolenie je potrebné na stavbu akejkoľvek budovy, či už ide o montovaný dom alebo murovanú stavbu, s rozlohou väčšou ako 25 m².
Drobné stavby a stavebné úpravy
Od 1. apríla 2025 platí presnejšie vymedzenie drobných stavieb, ktoré nevyžadujú stavebné povolenie ani ohlásenie, pokiaľ sa nenachádzajú na verejných priestranstvách alebo nie sú situované bližšie než 2 metre od hranice susedného pozemku. Za drobné stavby sa považujú prízemné objekty so zastavanou plochou do 50 m² a výškou do 5 metrov, ako sú kôlne, prístrešky, sauny či úschovne bicyklov. Do tejto kategórie patria aj podzemné stavby so zastavanou plochou do 25 m² a hĺbkou do 3 metrov, napríklad pivnice, žumpy alebo retenčné nádrže. Vždy je však odporúčané konzultovať konkrétny prípad s príslušným stavebným úradom alebo odborníkom.
Zmeny nového stavebného zákona (od 1. apríla 2025)
Nový stavebný zákon (č. 25/2025 Z.z.) prináša zásadné zmeny s cieľom modernizovať a zefektívniť stavebné procesy. Cieľom zmien je zefektívniť vybavovanie stavebných povolení a urobiť celý proces prehľadnejším a menej časovo náročným.

Kľúčové zmeny v stavebnom zákone:
- Zrušenie dvojstupňového konania: Územné a stavebné konanie sa v mnohých prípadoch zlúčilo do jedného integrovaného procesu o stavebnom zámere. Tým sa odstránila duplicita vyjadrení a skrátilo schvaľovanie.
- Elektronizácia procesov: Nový zákon zavádza povinnosť elektronického podávania žiadostí prostredníctvom Portálu výstavby (URBION). Celá komunikácia a procesy budú prebiehať elektronicky, čím sa zabezpečí transparentnosť a urýchlenie konania. Dokumenty týkajúce sa stavieb, ako aj územné plány, budú verejne dostupné na jednom mieste v reálnom čase.
- Inštitút fiktívneho súhlasu ("Legal Fiction of Consent"): Ak sa dotknutý orgán alebo právnická osoba (napr. správca inžinierskych sietí) nevyjadrí k stavebnému zámeru v stanovenej lehote (štandardne 30 dní), považuje sa to automaticky za súhlas. Tento mechanizmus eliminuje prieťahy spôsobené nečinnosťou orgánov.
- Profesionalizácia stavebnej správy: Znižovanie administratívnej záťaže a posilnenie kontroly pri nelegálnej výstavbe. Vznikli nové orgány: Úrad pre územné plánovanie a výstavbu SR (ÚÚPV) a 8 regionálnych úradov, ktoré fungujú aj ako stavebné inšpektoráty.
- Rozšírenie sankcií: Väčšia zodpovednosť pre zhotoviteľov a stavebný dozor, nie primárne pre stavebníka. Sankcie sa zameriavajú na tých, ktorí porušenie skutočne spôsobia.

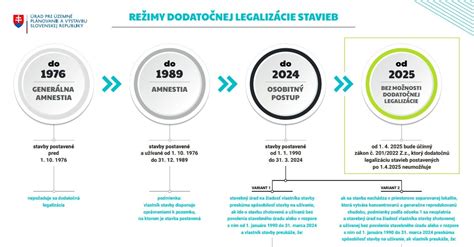

- Nulová tolerancia čiernych stavieb: Od 1. apríla 2025 definitívne zanikol inštitút dodatočného povolenia. Ak stavebný inšpektorát zistí čiernu stavbu postavenú po tomto dátume, môže okamžite nariadiť jej odstránenie. Hrozbou sú aj vysoké pokuty, ktoré sa môžu pohybovať od 30 až do 200 000 eur. Pre stavby postavené pred 31. marcom 2025, ktoré sú nelegálne, platí prechodné obdobie na legalizáciu do 31. marca 2026.
Kroky k získaniu stavebného povolenia
Proces získania stavebného povolenia, najmä s ohľadom na nový stavebný zákon, pozostáva z viacerých krokov.
1. Príprava potrebnej dokumentácie
Kvalitná a úplná dokumentácia je základom pre rýchle a bezproblémové vybavenie stavebného povolenia. Na podanie žiadosti budete potrebovať:
- Projektovú dokumentáciu: Vypracovanú autorizovaným projektantom. Táto zahŕňa stavebný zámer (textové a grafické vyjadrenie architektonického a základného stavebného riešenia) a projekt stavby.
- Výpis z katastra nehnuteľností: Doklad o vlastníctve pozemku.
- Súhlas vlastníkov susedných pozemkov: Ak sa stavba nachádza v ochrannom pásme alebo ak to vyžaduje projekt.
- Posudok o vplyve na životné prostredie (EIA): Ak je vyžadovaný.
- Iné povolenia a stanoviská dotknutých úradov:
- Záväzné stanovisko orgánu územného plánovania (vyjadrenie obce alebo mesta o súlade stavby s územným plánom).
- Záväzné stanoviská dotknutých orgánov štátnej správy (napr. pamiatkový úrad, odbor životného prostredia, regionálny úrad verejného zdravotníctva, dopravný inšpektorát, úrad na ochranu ovzdušia a hluku).
- Vyjadrenia správcov inžinierskych sietí (voda, kanalizácia, plyn, elektrina, telekomunikácie).
- Súhlas s napojením domu na vodu a kanalizáciu je najlepšie vybaviť priamo u správcu siete.
- Súhlas s napojením na plyn sa prikladá, ak plánujete váš nový dom vykurovať plynom. SPP - distribúcia, a. s má na svojej webovej stránke postup a žiadosť si môžete podať online.
- Súhlas energetických závodov je nevyhnutný pre napojenie domu na elektrinu. Potrebujete vypísať žiadosť, ktorou získate vyjadrenie od správcu distribučnej siete.
- Vyjadrenie slovenských telekomunikácií.
Je dôležité zvážiť, či sa vám oplatí zhotoviť geometrický plán a odňať plochu len pod domom alebo celý pozemok. Vyjadrenia a stanoviská dotknutých orgánov majú obmedzenú platnosť, vo väčšine prípadov 12 mesiacov, preto je dôležité správne načasovanie celého procesu.
2. Podanie žiadosti na príslušný stavebný úrad
Žiadosť o stavebné povolenie sa podáva na príslušnom stavebnom úrade (ktorým je v prvom stupni obec). Podanie môže prebiehať elektronicky prostredníctvom systému URBION alebo v listinnej forme (pre fyzické osoby do 31. decembra 2025).
Po podaní žiadosti obdržíte potvrdenie o jej prijatí a informácie o ďalšom postupe. Stavebné konanie sa začne po zaplatení správneho poplatku a predložení žiadosti. V niektorých prípadoch je možné spojiť územné konanie a stavebné konanie a vybaviť všetko naraz.
3. Postup kontroly a posúdenia žiadosti
Stavebný úrad vykonáva kontrolu všetkých predložených dokumentov. Preverí súlad projektu s územným plánom, vyžiada doplňujúce dokumenty alebo stanoviská, môže vykonať miestnu obhliadku a osloví dotknuté orgány a zainteresované strany na pripomienkovanie.
Referent, ktorý vašu žiadosť prijal, môže žiadať neobmedzený počet ďalších dokladov na doplnenie žiadosti, čo môže proces získania stavebného povolenia na nejaký čas oddialiť. Neúplné alebo chybne vyplnené žiadosti bývajú najčastejším dôvodom pre ich vrátenie alebo predĺženie konania.
Ak sú všetky požiadavky splnené a neexistujú žiadne prekážky, úrad vydá stavebné povolenie (v zmysle nového zákona ide o rozhodnutie o stavebnom zámere).
046 – Povinnosti projektantov podľa nového stavebného zákona – JUDr. Tatiana Prokopová
4. Termíny a časové rámce pre vydanie povolenia
Podľa nového stavebného zákona je štandardná lehota na vydanie stavebného povolenia (rozhodnutia o stavebnom zámere) 30 dní, počítaná od dňa podania úplnej žiadosti. V prípade neúplných podkladov alebo zložitých pripomienok, alebo pri zložitejších stavbách, môže byť lehota predĺžená o 30 dní, prípadne až na 60-90 dní, pričom úrad je povinný o tom žiadateľa písomne informovať.
V ideálnom prípade môžete mať stavebné povolenie v roku 2025 vybavené za 30 dní. V praxi však treba počítať skôr s obdobím niekoľkých mesiacov. Proces je takmer nemožné urýchliť, preto treba počítať s tým, že v niektorých obciach či mestách sa bude čakať dlhšie. Lehoty na získanie všetkých povolení, rozhodnutí a súhlasov príslušných orgánov, žiaľ, veľmi neovplyvníte, takže na to je potrebné vyzbrojiť sa trpezlivosťou.
Ak stavebný úrad nedodrží zákonom stanovenú lehotu a stavebné povolenie nevydá včas, máte právo podať podnet na nadriadený orgán. V prípade, že stavebný úrad vydá zamietavé rozhodnutie, môžete sa proti nemu odvolať.
Poplatky za stavebné povolenie
Vybavenie stavebného povolenia je spojené s povinnými poplatkami, ktoré je potrebné uhradiť ešte pred začiatkom výstavby. Výška poplatkov sa líši v závislosti od typu stavby alebo prístavby.
Orientačné poplatky za stavebné povolenie (účinnosť od 1.1.2026):
| Typ stavby | Suma |
|---|---|
| Rodinný dom (jednobytová/dvojbytová budova) | 300 € |
| Bytový dom (troj až desaťbytová bytová budova) | 1000 € |
| Garáže s jedným alebo dvoma miestami | 100 € |
| Rekonštrukcia, prístavba, nadstavba (rodinný dom) | 75 € |
| Rekonštrukcia bytového domu | 250 € |
| Priemyselné stavby (jednoduchá stavba) | od 300 € |
| Komerčné stavby (náklady do 60 000 €) | od 300 € |
Okrem základných poplatkov za podanie žiadosti môžu vzniknúť aj dodatočné náklady na úradné overenia, odborné posudky alebo iné potrebné dokumenty, napríklad poplatky za stanoviská dotknutých orgánov (0 - 115 €).
Tipy, ako urýchliť vybavovanie stavebného povolenia
Vybavenie stavebného povolenia môže byť zdĺhavé, avšak dodržanie určitých krokov môže proces značne urýchliť a minimalizovať riziko odmietnutia žiadosti:
- Podajte kompletnú žiadosť hneď na prvý pokus: Dôkladná príprava dokumentácie je kľúčová.
- Využite elektronickú komunikáciu: Elektronické podanie je nielen rýchlejšie, ale zároveň výhodnejšie - poplatky sú často nižšie a úradné konania sa tým výrazne zrýchľujú.
- Konzultujte projekt s odborníkom vopred: Obráťte sa na architekta, projektanta alebo právneho poradcu so skúsenosťami v oblasti stavebného práva.
- Vyhnite sa chybám v dokumentácii: Každá chyba, či už technického alebo formálneho charakteru, môže viesť k prerušeniu alebo predĺženiu konania.
- Sledujte legislatívne zmeny a nové predpisy: Najmä v roku 2025, keď vstúpili do platnosti nové predpisy.
- Reagujte promptne na výzvy úradu: Včasné doplnenie požadovaných dokumentov zabráni zbytočným prieťahom.
- Otvorená komunikácia so susedmi: Hoci súhlas susedov nie je vždy povinný, ich nesúhlas môže spôsobiť zdržanie alebo zmenu projektu.
Výstavba domu: Časový harmonogram
Po získaní stavebného povolenia môžete začať stavať dom v súlade s pripravenou dokumentáciou a zvoleným stavebným dozorom.
- Hrubá stavba: Výstavba domu do tretej fázy trvá približne štyri až päť mesiacov. Zemné práce a základová doska môžu byť hotové za pár dní. Na začatie výstavby stien prízemia a medzipodlažnej dosky stačí týždeň. Môžete očakávať, že výstavba každého poschodia bude trvať približne dva týždne.
- Finalizácia stavby: Po dokončení hrubých stavebných prác a zastrešení domu sa môžete pustiť do finalizácie. Tento proces zvyčajne trvá šesť až deväť mesiacov. Zahŕňa elektroinštalácie, mechanické inštalácie, vyhotovenie priečok, poterov a podláh, omietky, pokládku podláh a maľovanie.
Stavba murovaného domu od nápadu po finalizáciu môže trvať jeden a pol až dva roky, no pri šikovnom plánovaní a realizácii sa dá proces výrazne skrátiť. Montovaný dom môžete mať postavený o niečo skôr.

Záver
Získanie stavebného povolenia je komplexný proces, ktorý si vyžaduje dôkladnú prípravu a trpezlivosť. Nový stavebný zákon účinný od apríla 2025 sľubuje zefektívnenie a digitalizáciu procesov, čo by malo viesť k rýchlejšiemu a transparentnejšiemu povoľovaniu stavieb. Napriek zmenám však zostáva stavebné povolenie kľúčovým dokumentom, bez ktorého sa pri výstavbe nezaobídete. Dôkladné plánovanie, kvalitná dokumentácia a aktívna komunikácia s úradmi sú základom úspechu.
