Vlastníte alebo staviate nehnuteľnosť, ktorá nie je pripojená do elektrickej siete? Elektrická NN prípojka nie je iba kábel, skrinka a elektromer. Je to komplexný proces, ktorý si vyžaduje dodržanie presných postupov a noriem, aby bola zabezpečená bezpečná a spoľahlivá dodávka elektrickej energie. Tento článok vás prevedie celým procesom zriadenia elektrickej prípojky, od prvotnej žiadosti až po finálne pripojenie k distribučnej sieti a výber dodávateľa elektrickej energie.
1. Podanie žiadosti o pripojenie
Prvým a kľúčovým krokom je podanie žiadosti o pripojenie na stránke príslušnej distribučnej spoločnosti. Na Slovensku pôsobia tri hlavné distribučné spoločnosti: Západoslovenská distribučná (ZSD), Stredoslovenská distribučná (SSD) a Východoslovenská distribučná (VSD). Je dôležité vybrať tú spoločnosť, pod ktorú spadáte podľa adresy vášho budúceho odberného miesta.
V online žiadosti budete musieť vyplniť základné údaje o sebe (meno, priezvisko, adresa, kontakt) a o budúcom odbernom mieste. Často sa ako identifikátor používa číslo parcely, ak ešte nemá pridelenú oficiálnu adresu. Následne si zvolíte typ prípojky - či pôjde o jednofázovú alebo trojfázovú prípojku (klasikou pre rodinné domy je trojfázová). Dôležitou voľbou je aj amperáž hlavného ističa; štandardne sa používa trojfázový 25A, avšak v prípade vyšších nárokov na výkon, napríklad pri elektrickom vykurovaní, môže byť potrebné požiadať o vyššiu hodnotu (možné hodnoty sú 6A, 10A, 13A, 16A, 20A, 25A, 32A, 40A, 50A, 63A, 80A). V rámci žiadosti sa tiež špecifikuje typ merania - jednosadzbové alebo dvojsadzbové (ktoré umožňuje meranie aj nočného prúdu). V žiadosti je tiež dobré označiť záujem o uzatvorenie zmluvy o pripojení, čím sa celý proces môže urýchliť.
Distribučná spoločnosť sa k vašej žiadosti vyjadrí najneskôr do 30 dní od jej doručenia. Toto vyjadrenie bude obsahovať stanovené podmienky pripojenia, vrátane miesta umiestnenia odberného miesta a prípadných technických požiadaviek.

2. Návrh zmluvy o pripojení a úhrada poplatku
Po obdržaní kladného stanoviska od distribučnej spoločnosti vám bude do 30 dní zaslaný návrh Zmluvy o pripojení odberného elektrického zariadenia žiadateľa do distribučnej sústavy. V tejto zmluve nájdete vyčíslený aj poplatok za pripojenie, spolu s platobnými údajmi (číslo bankového účtu a variabilný symbol) a dátumom splatnosti.
Cena za pripojenie sa líši v závislosti od veľkosti hlavného ističa a počtu fáz. Pre priemerný rodinný dom s trojfázovým 25A ističom sa poplatok pohybuje okolo 213,30 €. V prípade, že plánujete využívať hlavný istič s hodnotou vyššou ako 32 A alebo dvojsadzbové meranie, môže byť potrebné budovanie dodatočných elektroenergetických zariadení na strane distribučnej spoločnosti, čo môže ovplyvniť cenu.
Po uhradení poplatku za pripojenie je zmluva považovaná za uzatvorenú. Vami podpísaná zmluva musí byť doručená distribučnej spoločnosti najneskôr do 30 kalendárnych dní od dátumu jej podpísania. V prípade, že bola v zmluve vyčíslená cena za pripojenie, je potrebné ju uhradiť najneskôr do 14 kalendárnych dní od vášho podpísania Zmluvy o pripojení.
3. Vypracovanie projektovej dokumentácie elektroprípojky
Súčasťou procesu je aj vypracovanie projektovej dokumentácie k elektrickej prípojke. Túto úlohu zvyčajne zabezpečuje kvalifikovaný elektrikár alebo projektantská spoločnosť. Elektrikár vykoná obhliadku miesta budúcej prípojky a nasmeruje vás ako ďalej, prípadne vám vypracuje potrebnú dokumentáciu. Cena za projekt elektrickej prípojky sa pohybuje od približne 80 €.
Projektová dokumentácia obsahuje Technickú správu, Výkresovú časť a Protokol o určení vonkajších vplyvov. Podľa tejto dokumentácie sa následne vyhotoví samotná elektrická prípojka. Je dôležité, aby bola projektová dokumentácia vypracovaná v súlade s platnými normami, ako je napríklad STN 33 3320.
Postup a realizácia elektrickej prípojky ,,VSE" plus ceny ...
4. Príprava odberného miesta
Po podpísaní zmluvy a v zmysle technických podmienok pripojenia uvedených v prílohe Zmluvy o pripojení, nasleduje príprava odberného miesta. Tento krok zahŕňa viacero čiastkových úkonov:
- Ohlásenie drobnej stavby: V prvom rade je potrebné ohlásiť drobnú stavbu na príslušnom úrade (obecný úrad).
- Vytýčenie existujúcich inžinierskych sietí: Ak cez vaše budúce odberné miesto prechádzajú akékoľvek iné káble alebo vedenia (napr. plynové potrubie, internetové káble), je nevyhnutné si dať vytýčiť ich trasu. Žiadosť o vytýčenie existujúceho NN vedenia je možné podať online cez distribučný portál distribučnej spoločnosti. Po vytýčení je potrebné pri výkopových prácach postupovať s maximálnou opatrnosťou.

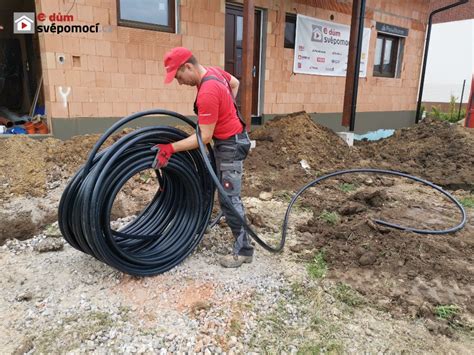

- Výkopové práce: Jama (kanál) na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva 20-30 cm. Odporúča sa uložiť kábel do chráničky, ktorá ho chráni pred mechanickým poškodením. Ako prívodný kábel sa v drvivej väčšine používa hliníkový kábel s označením AYKY. V prípade dvojsadzbového merania sa k hlavnému prívodnému káblu ukladá aj druhý kábel (zvyčajne CYKY-J3x1,5).
- Uzemnenie elektromerového rozvádzača: Elektromerový rozvádzač je potrebné uzemniť pomocou pásoviny, ktorá sa ukladá do jamy pri elektrickom kábli.
- Uloženie výstražnej fólie: Po zasypaní výkopu vrstvou hliny (cca 20 cm) sa kladie výstražná fólia, ktorá signalizuje uložený elektrický kábel. Následne sa jama kompletne zasype.
- Osadenie elektromerového rozvádzača: Po ukladaní a zasypaní kábla je možné pristúpiť k osadeniu elektromerového rozvádzača podľa pokynov v návrhu zmluvy. Do rozvádzača sa pripojí kábel (alebo káble v prípade dvojsadzbového merania) a uzemnenie. Tieto úkony sa odporúča zveriť do rúk elektrikára. Pri inštalácii nového samostatne stojaceho elektromerového rozvádzača nezabudnite namontovať aj vývodový istič.
- Dokladovanie splnenia technických podmienok: Splnenie technických podmienok pripojenia je potrebné preukázať prostredníctvom aplikácie na sledovanie stavu žiadosti, kde sa vloží číslo žiadosti o pripojenie a vykoná overenie vložením identifikačných údajov.

V prípade, že budete stavať dom alebo meniť elektroinštaláciu vrátane hlavného rozvádzača, budete potrebovať novú prípojku. Ak vybavujete elektrickú prípojku na pozemok kvôli stavebným prácam (tzv. stavebný prúd), odporúča sa zvoliť elektromerový rozvádzač osadený zásuvkami.
5. Realizácia elektrickej prípojky distribučnou spoločnosťou
Po pripravení odberného miesta na strane odberateľa, distribučná spoločnosť pristúpi k vybudovaniu elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy. Najčastejšie ide o poistkovú skrinku na stĺpe pri vzdušnom vedení alebo rozpojovaciu istiacu skriňu pri zemnom káblovom vedení. Tento krok sa realizuje najneskôr do termínu uvedeného v Zmluve o pripojení. V podstate ide o pripojenie vašej prípojky do verejnej siete a montáž elektromera.

6. Revízia elektrickej prípojky
Po osadení a zapojení elektromerového rozvádzača elektrikárom a uložení kábla v zemi, nasleduje revízia elektrickej prípojky. Túto vykonáva revízny technik. Po dodaní revíznej správy distribučná spoločnosť pristúpi k ďalším krokom. V minulosti bolo potrebné doložiť revíznu správu, atesty meracích transformátorov a plán skutočného vyhotovenia. Namiesto toho však v súčasnosti často stačí doručiť čestné prehlásenie o vykonaní všetkých testov aj revízie.
7. Výber dodávateľa elektrickej energie
Posledným krokom je výber dodávateľa elektrickej energie. Distribučná spoločnosť zabezpečuje iba pripojenie k sieti, samotnú elektrickú energiu vám dodáva iná spoločnosť. Na Slovensku pôsobí viacero dodávateľov elektrickej energie, a preto je vhodné porovnať ich ponuky, ceny a podmienky. Následne uzatvoríte s vybraným dodávateľom Zmluvu o dodávke a distribúcii elektrickej energie. Dodávateľská spoločnosť potom požiada distribučnú spoločnosť o montáž elektromera.
V prípade, že máte všetky dokumenty v poriadku (zmluva o pripojení, revízna správa/čestné prehlásenie), distribučná spoločnosť vykoná kontrolu odberného miesta, zapojí ho do elektrickej siete a osadí elektromer. Týmto je proces zriadenia elektrickej prípojky ukončený a môžete začať odoberať elektrickú energiu.
Celý proces zriadenia elektrickej prípojky môže trvať približne dva až štyri mesiace, v závislosti od rýchlosti vybavovania jednotlivých krokov a dodržiavania termínov. Existujú aj firmy a distribučné spoločnosti, ktoré ponúkajú riešenie "na kľúč", čo môže celý proces výrazne zjednodušiť a urýchliť.
Náklady na elektrickú prípojku
Cena elektrickej prípojky sa štandardne pohybuje v stovkách eur, no môže presiahnuť aj tisíc eur. Medzi najpodstatnejšie nákladové položky patria:
- Projekt: Cca 20 až 150 eur.
- Poplatok za pripojenie: Približne 200 eur (pre štandardný rodinný dom s trojfázovým 25A ističom).
- Materiál a práca: Cena závisí od dĺžky kábla, typu elektrickej skrinky a rozsahu prác (výkopové práce, prerážanie pod cestou a pod.). Náklady na samotnú elektrickú prípojku s materiálom môžu dosiahnuť aj viac ako 500 eur.
- Revízna správa: Do 50 eur.
Dĺžka kábla je často najvýznamnejším faktorom ovplyvňujúcim celkovú cenu prípojky. Ak je bod napojenia na distribučnú sieť na opačnej strane cesty alebo vyžaduje dlhší kábel, náklady sa môžu výrazne zvýšiť. V prípade nutnosti zriadenia vecného bremena na cudzom pozemku môžu náklady dosiahnuť aj niekoľko tisíc eur.
Pri zriaďovaní elektrickej prípojky je dôležité myslieť na budúce potreby. Aj keď v súčasnosti postačuje jednofázové pripojenie, odborníci odporúčajú zvážiť prípravu pre trojfázové pripojenie, najmä pri stavbe rodinného domu.
