Legislatívne zmeny priniesli výrazné úpravy v procese povoľovania stavieb na Slovensku. Nový Stavebný zákon, platný od 1. apríla 2025, prináša ambíciu zefektívniť, zrýchliť a digitalizovať stavebné konanie, čím reaguje na dlhodobé problémy s byrokraciou a prieťahmi. Cieľom je vytvoriť priaznivejšie prostredie pre stavebníkov, developerov aj občanov, pričom sa kladie dôraz na zodpovednosť všetkých účastníkov stavebného procesu.

Zjednotenie Procesu: Od Dvojstupňového k Jednostupňovému Konaniu
Jednou z najvýraznejších zmien je zrušenie doterajšieho dvojstupňového systému, ktorý vyžadoval samostatné územné rozhodnutie a následne stavebné povolenie. Nový zákon zavádza princíp jedného základného správneho konania - konania o stavebnom zámere. Tento integrovaný prístup zlučuje oba procesy do jedného konania, čím sa eliminuje potreba obchádzať viacero úradov a predkladať duplicitnú dokumentáciu. Ambíciou je rozhodnúť o stavbe ako o celku, vrátane všetkých súvisiacich objektov, v jednej etape.
Proces sa začína prerokovaním stavebného zámeru, kde stavebník alebo ním poverený projektant predkladá projektovú dokumentáciu do elektronického informačného systému (Portál výstavby - URBION). Tento systém zabezpečuje komunikáciu medzi všetkými dotknutými orgánmi, právnickými osobami a stavebníkom. Po získaní potrebných záväzných stanovísk a vyjadrení sa vypracuje správa o prerokovaní stavebného zámeru, ktorá sa následne predkladá stavebnému úradu spolu so stavebným zámerom. Po vydaní rozhodnutia o stavebnom zámere nasleduje overenie projektu stavby.
Nový stavebný zákon od apríla zavádza veľké zmeny. Na tieto stavby už nepotrebujete povolenie
Digitalizácia ako Kľúč k Efektivite
Nový zákon kladie obrovský dôraz na digitalizáciu. Portál výstavby (URBION) slúži ako centrálne digitálne úložisko pre všetky potrebné dokumenty, povolenia a podania. Umožňuje elektronické nahrávanie a správu stavebnej dokumentácie, podávanie žiadostí, sledovanie stavu povoľovacieho procesu a získavanie záväzných stanovísk. Cieľom je kompletné digitálne stavebné konanie ako štandard, minimalizujúce papierovú agendu a uľahčujúce komunikáciu medzi všetkými zúčastnenými stranami.
Fikcia Súhlasu: Opatrenie Proti Nečinnosti
Na urýchlenie povoľovania stavieb slúži aj takzvaná „fikcia súhlasu“, ktorá je v podstate opatrením proti nečinnosti. Ak dotknutý orgán, právnická osoba alebo samospráva nevydá záväzné stanovisko alebo vyjadrenie v zákonom stanovenej lehote (štandardne 30 dní, pri zložitých stavbách 60-90 dní), predpokladá sa, že s daným stavebným zámerom súhlasí. Toto opatrenie sa vzťahuje nielen na stavebné úrady, ale aj na ostatné orgány a subjekty zapojené do procesu. Cieľom je eliminovať prieťahy spôsobené nečinnosťou a zabezpečiť plynulejší priebeh konania.
Definícia Stavieb: Jasnejšie Rozdelenie Kategórií
Nový Stavebný zákon prináša aj precíznejšie definície jednotlivých typov stavieb, čo prispieva k jasnejšiemu určeniu povoľovacieho procesu.
Drobné Stavby: Zjednodušený Povoľovací Proces

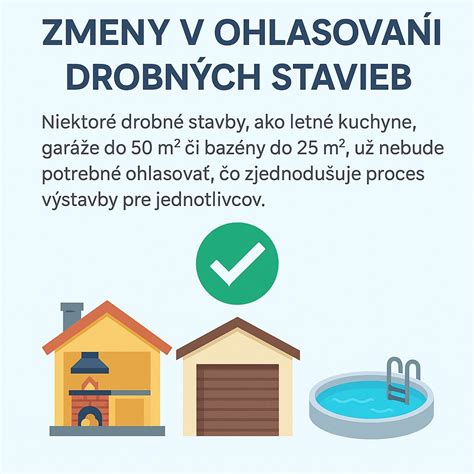

Drobné stavby sú definované ako stavby, ktoré nemajú významný vplyv na životné prostredie. Zahŕňajú podzemné stavby so zastavanou plochou do 25 m² a hĺbkou do troch metrov (napr. bazény, pivnice, šachty) a prízemné stavby so zastavanou plochou do 50 m² a výškou do piatich metrov. Tieto stavby by mali byť primárne predmetom ohlasovania, avšak konkrétny postup závisí od ich rozmerov, výšky a lokality. Zákon však zdôrazňuje, že nie každá stavba s výmerou do 50 m² sa automaticky považuje za drobnú. Ak spĺňa kritériá jednoduchej stavby, podlieha povoľovaciemu procesu ako jednoduchá stavba.
Jednoduché a Vyhradené Stavby
Jednoduché stavby zahŕňajú najmä obytné budovy s najviac tromi bytmi a zastavanou plochou do 300 m², čo zodpovedá typickým rodinným domom. Vyhradené stavby predstavujú najnáročnejší typ z hľadiska prípravy aj zhotovenia (napr. diaľnice, energetické stavby) a podliehajú osobitným, prísnejším požiadavkám. Pri týchto stavbách je potrebné spracovať aj vykonávací projekt, ktorý už nie je predmetom administratívneho konania.
Rodinné Domy a Bytovky: Nové Umiestnenie
Pojem „rodinný dom“ sa v novom zákone priamo nevyskytuje. V súlade s vyhláškou o členení stavieb sa budovy delia na bytové a nebytové. Rodinný dom je klasifikovaný ako bytová budova spravidla s jedným bytom. Bytová budova môže mať jeden alebo viac bytov, pričom rozhodujúce je, koľko bytových jednotiek sa v stavbe nachádza. Viacgeneračné domy sú teda vnímané ako bytové budovy s viacerými bytovými jednotkami.

Čierne Stavby: Prísnejší Režim a Koniec Dodatočnej Legalizácie
Dodatočná legalizácia čiernych stavieb, teda stavieb postavených bez povolenia, prešla zásadnou zmenou. Kým podľa predchádzajúceho zákona existovala možnosť dodatočného povolenia, nový zákon túto možnosť pre stavby realizované po 1. apríli 2025 striktne zakazuje. Tieto stavby budú považované za nepovolené stavebné práce a stavebný inšpektorát nariadi ich odstránenie.
Pre stavby postavené do 31. marca 2025, ktoré sú nelegálne, platí prechodné obdobie na podanie žiadosti o preskúmanie ich spôsobilosti na dodatočné zlegalizovanie, a to do konca marca 2029. Po tomto termíne už nebude možné takéto žiadosti podávať. Je dôležité zdôrazniť, že ak niekto postaví „čiernu stavbu“ po nadobudnutí účinnosti nového zákona, nebude ju môcť týmto spôsobom legalizovať.
Montáž Klimatizácií: Mimo Pôsobnosť Stavebných Úradov
V súvislosti s montážou klimatizačných jednotiek nový Stavebný zákon zaujal stanovisko, že tieto zariadenia nie sú predmetom činností alebo konaní podľa tohto zákona. Ak neexistuje iný osobitný predpis, ktorý by upravoval požiadavky na tieto zariadenia, ich povoľovanie zo strany stavebných úradov nie je potrebné.
Nové Orgány a Zvýšená Zodpovednosť
S účinnosťou nového zákona vznikli aj nové orgány štátnej správy. Úrad pre územné plánovanie a výstavbu SR (UÚPV) a osem regionálnych úradov majú posilnené právomoci v oblasti územného plánovania, výstavby a stavebného dohľadu. Tieto orgány preberajú časť kompetencií od doterajších okresných úradov a majú zabezpečiť jednotnejšie postupy a vyššiu odbornosť rozhodovania.
Zákon tiež sprísňuje zodpovednosť jednotlivých účastníkov stavebného procesu. Projektant nesie zodpovednosť za správnosť a bezpečnosť navrhnutého riešenia, zhotoviteľ a stavbyvedúci za odborné vedenie stavby a súlad s projektom, geodet a statik za presnosť svojich meraní a výpočtov. Štátny stavebný dohľad vykonávajú stavební inšpektori, ktorí kontrolujú súlad prác s overeným projektom.
Námietky a Ich Obmedzenie
Nový zákon sa snaží obmedziť špekulatívne námietky a prieťahy v konaní. Stavebné úrady by nemali prihliadať na návrhy, pripomienky a námietky účastníkov konania, ktoré sledujú iný cieľ ako ochranu práv a právom chránených záujmov účastníka konania. To znamená, že námietky s cieľom poškodiť, získať neoprávnený prospech alebo spôsobiť prieťahy nebudú brané do úvahy.
Platnosť Overovacej Doložky a Začatie Stavby
Podľa nového zákona musí stavebník začať stavebné práce do dvoch rokov od vydania overovacej doložky (predtým stavebné povolenie), inak táto stráca platnosť. Zákon upresňuje, čo sa považuje za začatie prác. Za začatie sa už nepovažujú prípravné práce ako ohradenie staveniska, zriadenie prístupu či odstránenie porastu. Začatie stavby sa rozumie „začatie vykonávania stavebných prác priamo súvisiacich s vykonávaním stavby“, ako sú zemné, demolačné, montážne alebo remeselné práce.
Dôsledky pre Ceny a Dostupnosť Bývania
Odborníci očakávajú, že zrýchlenie a zjednodušenie povoľovacích procesov môže viesť k zníženiu nákladov developerov o 5-7%. Toto zníženie nákladov sa môže potenciálne premietnuť do spomalenia rastu cien nehnuteľností alebo zvýšenia ich dostupnosti. Je však dôležité poznamenať, že legislatívne zmeny priamo neovplyvňujú ceny stavebných prác a materiálov, ktoré tvoria podstatnú časť celkových nákladov na výstavbu.
Nová legislatíva predstavuje kľúčový krok k modernizácii slovenského stavebného práva a priblíženiu sa k štandardom vyspelých krajín. Jej dlhodobý prínos však bude závisieť od efektívnej implementácie v praxi a ochoty všetkých zúčastnených aktérov prispôsobiť sa novým pravidlám.
