Plynová prípojka od pozemku: Komplexný sprievodca pripojením vášho domu k distribučnej sieti

Zabezpečenie spoľahlivého zdroja energie pre vašu domácnosť je kľúčovým krokom pri výstavbe alebo rekonštrukcii. V kontexte Slovenskej republiky predstavuje plynová prípojka jednu z najčastejších a často aj ekonomicky najvýhodnejších možností pre vykurovanie a ohrev vody. Tento článok sa podrobne venuje procesu zriadenia plynovej prípojky, od prvotnej žiadosti až po samotný odber zemného plynu, pričom využíva dostupné informácie a poskytuje komplexný prehľad pre budúcich žiadateľov.

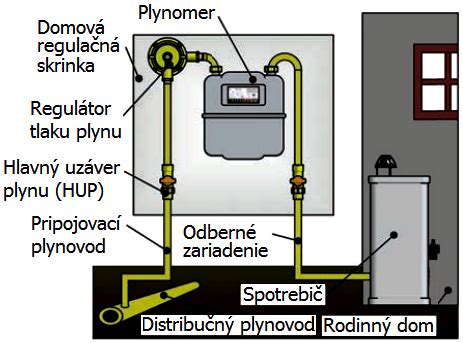

Ilustračná fotografia plynovej prípojky pri rodinnom dome

Čo je plynová prípojka a na čo slúži?

Plynová prípojka slúži ako nevyhnutné spojenie medzi verejnou distribučnou sieťou zemného plynu a vaším domom či inou prevádzkou. Jej primárnou funkciou je zabezpečiť bezpečný a spoľahlivý prívod zemného plynu, ktorý sa následne využíva pre rôzne spotrebiče, ako sú plynové kotly na vykurovanie, plynové bojlery na ohrev vody, plynové sporáky či iné plynové spotrebiče. Zriadenie plynovej prípojky je teda základným predpokladom pre využívanie zemného plynu ako zdroja energie.

Prečo si vybrať plynovú prípojku: Výhody a zváženia

Napriek rastúcemu záujmu o alternatívne zdroje energie, zemný plyn si stále udržiava svoju pozíciu ako preferovaný energetický zdroj pre mnohé domácnosti. Jedným z hlavných dôvodov je jeho ekonomická výhodnosť. V porovnaní s elektrickým vykurovaním, jedna kilowatthodina tepla vyrobená plynovým kotlom je často približne dvakrát lacnejšia. Tento fakt robí plyn atraktívnou voľbou, najmä pre staršie a väčšie rodinné domy s vyššou ročnou spotrebou energie.

Okrem ekonomických benefitov ponúka plyn aj vysokú spoľahlivosť a komfort. Moderné plynové kotly dosahujú vysokú účinnosť a poskytujú stabilný zdroj tepla a teplej vody.

Avšak, pri rozhodovaní o plynovej prípojke je dôležité zvážiť aj ďalšie aspekty. Dostupnosť plynovej siete v danej lokalite je prvým a kľúčovým faktorom. Ak sa plynovod nenachádza v blízkosti vášho pozemku, jeho rozšírenie môže byť nákladné a časovo náročné. Technické požiadavky na pozemok, ako aj prítomnosť iných inžinierskych sietí, môžu ovplyvniť náročnosť výkopových prác a celkové náklady.

Infografika porovnávajúca náklady na vykurovanie plynom a elektrinou

Fázy pripojenia rodinného domu k sieti zemného plynu

Proces zriadenia plynovej prípojky je štruktúrovaný a vyžaduje si dodržanie stanovených krokov. Hoci sa celý proces, od podania žiadosti až po úspešný odber plynu, môže natiahnuť až na šesť mesiacov, pochopenie jednotlivých fáz môže celý proces značne zjednodušiť.

1. Žiadosť o pripojenie a uzatvorenie Zmluvy o pripojení s distribútorom

Prvým a zásadným krokom je podanie žiadosti o pripojenie do distribučnej siete. V Slovenskej republike je hlavným distribútorom plynu spoločnosť SPP - distribúcia, a.s. Žiadosť môžete podať osobne, poštou alebo prostredníctvom online formulára na webovej stránke SPP - distribúcia.

K žiadosti je potrebné priložiť relevantné dokumenty, ako napríklad kópiu katastrálnej mapy a výpis z listu vlastníctva, alebo iný doklad preukazujúci váš vzťah k nehnuteľnosti. Po prijatí úplnej žiadosti vám SPP - distribúcia do 7 dní zašle faktúru na úhradu poplatku za pripojenie. Tento poplatok je potrebné uhradiť do 21 dní od vystavenia faktúry.

Po pripísaní poplatku na účet distribútora, do 30 dní obdržíte návrh Zmluvy o pripojení v dvoch exemplároch. Po vašom súhlase je potrebné podpísané exempláre zaslať späť do SPP - distribúcia, ktorá vám následne zašle jeden podpísaný exemplár.

2. Vypracovanie a predloženie projektovej dokumentácie

Po uzatvorení Zmluvy o pripojení nasleduje fáza vypracovania projektovej dokumentácie. Jej rozsah závisí od toho, či plynová prípojka už existuje v blízkosti vášho pozemku.

  • Ak je plynová prípojka vybudovaná v blízkosti pozemku: V tomto prípade stačí vypracovať projektovú dokumentáciu odberného plynového zariadenia, ktoré zahŕňa plynovod od miesta napojenia až po spotrebiče v dome.
  • Ak plynová prípojka neexistuje: Okrem dokumentácie odberného plynového zariadenia je potrebné vypracovať aj projektovú dokumentáciu pripojovacieho plynovodu, ktorý spája verejnú distribučnú sieť s vaším pozemkom.

Spracovanú projektovú dokumentáciu pripojovacieho plynovodu následne predložíte na posúdenie spoločnosti SPP - distribúcia, ktorá sa k nej vyjadrí do 30 dní od jej doručenia. Je nevyhnutné dbať na správne a presné vyhotovenie projektu, za čo zodpovedá projektant.

3. Realizácia výstavby prípojky a odberného plynového zariadenia

Po obdržaní vyjadrenia k projektovej dokumentácii sa zhotoviteľ, ktorého ste si vybrali, môže pustiť do výstavby pripojovacieho plynovodu a odberného plynového zariadenia. Výber zhotoviteľa je na vás, môžete využiť služby Aliančných partnerov SPP alebo si vybrať vlastného certifikovaného dodávateľa.

Naša spoločnosť je oprávnená realizovať prípojky plynu k sieťam SPP - distribúcia a.s. na území Slovenskej republiky. Vykonávame aj montáž a realizáciu prípojok vody, kanalizácie a elektrických prípojok. S realizáciou projektov prípojok pre rodinné domy a iné objekty máme mnoho skúseností. Zabezpečujeme aj projektovú dokumentáciu vrátane potrebnej inžinierskej činnosti voči SPP distribúcia a.s. alebo vodárenskej spoločnosti, zabezpečenie ohlásenia drobnej stavby alebo stavebného povolenia k stavbe, zabezpečenie povolenia na zvláštne užívanie komunikácie (rozkopávkové povolenie) v prípade potreby.

Po ukončení výstavby je potrebné požiadať SPP - distribúcia o kontrolu realizácie výstavby pripojovacieho plynovodu. Minimálne 3 dni pred zasypaním plynovodu je nevyhnutná kontrola dokumentácie a zhotovenia prípojky zo strany distribučnej spoločnosti. V prípade absencie nedostatkov odovzdáte spoločnosti kompletnú technicko-právnu dokumentáciu.

Diagram znázorňujúci jednotlivé fázy realizácie plynovej prípojky

4. Uzatvorenie zmluvy o dodávke plynu

Po úspešnom absolvovaní technických krokov nasleduje výber dodávateľa plynu a uzatvorenie zmluvy o dodávke plynu. Okrem SPP môžete plynu odoberať aj od iných subjektov, ktorých zoznam nájdete na webovej stránke Úradu pre reguláciu sieťových odvetví. SPP - distribúcia odporúča uzavrieť túto zmluvu minimálne 30 dní pred požadovaným začiatkom odberu plynu.

5. Žiadosť o realizáciu pripojenia a montáž meradla

Posledným krokom pred samotným odberom plynu je žiadosť o realizáciu pripojenia a montáž meradla (plynomera). Túto žiadosť môžete podať podobne ako žiadosť o pripojenie - poštou, osobne alebo online.

SPP - distribúcia má na posúdenie splnenia technických a obchodných podmienok pre pripojenie odberného plynového zariadenia k distribučnej sieti 25 dní odo dňa predloženia úplnej žiadosti. Po montáži plynomera môžete na vašom odbernom mieste využívať plyn.

Alternatívy k plynovej prípojke a zváženie budúcnosti

Hoci plyn predstavuje stále atraktívnu možnosť, je dôležité zvážiť aj alternatívy, najmä v kontexte rastúcich cien energií a snahy o energetickú efektívnosť.

  • Zásobníkový plyn (LPG): Vhodná alternatíva v oblastiach bez plynovej siete, vyžaduje inštaláciu nádrže na pozemku.
  • Elektrické vykurovacie systémy a tepelné čerpadlá: V kombinácii s fotovoltikou môžu predstavovať ekologické a ekonomicky výhodné riešenie, najmä pre moderné nízkoenergetické a pasívne domy, ktoré nevyžadujú vysokú spotrebu tepla z externého zdroja.

Je dôležité si uvedomiť, že aj napriek snahám o dekarbonizáciu, v EÚ sa stále 15 % elektrickej energie získava spaľovaním uhlia. Pri výbere elektrickej prípojky je preto dôležité zohľadniť plánovanú spotrebu elektrickej energie a vybrať vhodnú tarifu.

Pre staršie domy s vyššou spotrebou energie je plyn stále relatívne dobrým riešením. Avšak, pre kompaktné novostavby postavené podľa súčasných tepelnotechnických noriem už plyn nemusí byť najvýhodnejšou voľbou. V budúcnosti sa očakáva ústup plynu najmä pri individuálnej výstavbe.

Čo robiť, ak cez váš pozemok prechádza obecné plynové potrubie?

V prípade, že ste sa dozvedeli o existencii obecného plynového potrubia na vašom pozemku, ktoré nebolo pôvodne uvedené v zmluve ani na liste vlastníctva, je dôležité konať. Obec môže požadovať zápis vecného bremena na váš list vlastníctva. Ak s tým nesúhlasíte, je potrebné sa obrátiť na obec a zistiť možnosti riešenia. Zápis vecného bremena môže mať vplyv na možnosť získania hypotéky v budúcnosti, preto je dôležité situáciu dôkladne preveriť a prípadne vyhľadať právnu radu.

Poradcovia a zhotovitelia: Vaši spojenci v procese

Celý proces zriaďovania plynovej prípojky môže byť administratívne a technicky náročný. Pre zjednodušenie a urýchlenie celého procesu je vhodné kontaktovať spoločnosť, ktorá vám s vybavovaním pomôže. Na platforme Vykopeme.eu nájdete spoľahlivých dodávateľov plynových prípojok vo všetkých krajoch Slovenska. Títo odborníci vám zabezpečia kompletný servis od projektovej dokumentácie, cez povolenia, výkopové práce, montáž, až po revíziu a kolaudáciu.

Nechajte si vypracovať odbornú analýzu a cenovú ponuku ešte predtým, ako sa rozhodnete. Naši odborníci vám pomôžu zistiť, či je plynová prípojka pre vás to najlepšie riešenie a zabezpečia všetky kroky potrebné na realizáciu.

Poznámka: Informácie v tomto článku sú založené na údajoch poskytnutých používateľom a všeobecných postupoch v Slovenskej republike. Odporúčame vždy overiť aktuálne podmienky a požiadavky priamo u distribučnej spoločnosti SPP - distribúcia, a.s. a konzultovať s odborníkmi.
