Plynová prípojka k novostavbe: Komplexný sprievodca pripojením a alternatívami

Pri budovaní nového rodinného domu sa otázka napojenia na inžinierske siete stáva kľúčovou. Plynová prípojka je jednou z nich a jej realizácia si vyžaduje dôkladné pochopenie procesov, nákladov a alternatívnych riešení. Tento článok vás prevedie všetkými aspektmi plynovej prípojky k novostavbe, od prvotnej žiadosti až po samotné pripojenie, pričom zohľadníme aj súčasné trendy a ekonomické faktory.

Existujúca prípojka plynu: Zjednodušenie procesu

V prípade, že rodinný dom už disponuje prípojkou na plyn, proces pripojenia sa výrazne zjednodušuje. Spravidla sa rieši najmä prepis vlastníctva prípojky plynu v spolupráci s prevádzkovateľom distribučnej sústavy, ktorým je SPP - distribúcia. Nie je potrebné riešiť novú prípojku, ale skôr rozšírenie alebo úpravu existujúcej. Pre overenie konkrétneho postupu a ceny je vždy odporúčané priamo kontaktovať SPP. Na ich webovej stránke síce nie sú priamo uvedené prípady ako toto, ale pracovníci SPP na základe obhliadky miesta posúdia typ služby a informujú o prípadných nákladoch.

Nové pripojenie plynu: Postup krok za krokom

Ak sa rozhodnete pre nové pripojenie plynu, či už ide o novostavbu alebo nové odberné miesto, SPP - distribúcia ponúka niekoľko možností postupu.

Možnosť 1: Služba „Pomoc pri pripájaní“

Pre tých, ktorí sú pracovne vyťažení a nechcú strácať čas administratívnymi procesmi, je k dispozícii služba „Pomoc pri pripájaní“. Vybratí Alianční partneri SPP prevezmú celý administratívny proces a dotiahnu plynofikáciu domu do úspešného konca.

Možnosť 2: Samostatné vybavenie

Ak preferujete riešiť veci sami, nasledujúce kroky sú určené pre vás:

  1. Žiadosť o pripojenie plynu: Žiadosť adresujte spoločnosti SPP - distribúcia. Môžete ju zaslať poštou, odovzdať osobne v zákazníckom centre alebo vyplniť online formulár na webovej stránke SPP - distribúcia. K žiadosti nezabudnite priložiť všetky dôležité prílohy, najmä kópiu katastrálnej mapy a výpis z listu vlastníctva.

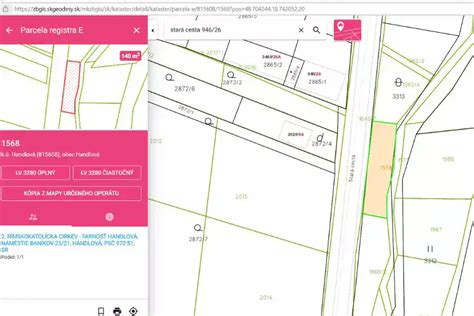

    Mapa katastrálna

  2. Úhrada poplatku za pripojenie: Do 7 dní od prijatia úplnej žiadosti vám SPP - distribúcia zašle faktúru na úhradu poplatku za pripojenie plynu. Túto faktúru musíte uhradiť do 21 dní od jej vystavenia.

  3. Uzatvorenie zmluvy o pripojení plynu: Do 30 dní od pripísania poplatku na účet SPP - distribúcia vám budú v dvoch exemplároch zaslané návrh zmluvy o pripojení. Ak s návrhom súhlasíte, podpíšte oba exempláre a odošlite ich SPP - distribúcia do 30 dní od ich doručenia. SPP následne podpíše zmluvy a jeden exemplár vám bez zbytočného odkladu zašle späť.

  4. Vypracovanie a predloženie projektovej dokumentácie:

    • Ak je plynová prípojka vybudovaná pri pozemku: Stačí vypracovať projektovú dokumentáciu odberného plynového zariadenia.
    • Ak prípojku plynu nemáte: Okrem dokumentácie odberného plynového zariadenia si musíte po uzavretí zmluvy o pripojení dať vypracovať projektovú dokumentáciu pripojovacieho plynovodu. Spracovanú dokumentáciu predložíte na posúdenie spoločnosti SPP - distribúcia, ktorá sa k nej môže vyjadriť do 30 dní od jej doručenia.
  5. Realizácia výstavby prípojky a odberného plynového zariadenia: Po doručení vyjadrenia k projektovej dokumentácii pripojovacieho plynovodu sa zhotoviteľ pustí do výstavby. Po ukončení výstavby požiadate SPP - distribúcia o kontrolu realizácie. Ak kontrola nepreukáže nedostatky, odovzdáte kompletnú technicko-právnu dokumentáciu.

  6. Uzatvorenie zmluvy o dodávke plynu: Po absolvovaní predchádzajúcich krokov si môžete vybrať dodávateľa plynu a uzatvoriť s ním zmluvu o dodávke plynu. Môžete si vybrať priamo SPP alebo iný subjekt. Zoznam dodávateľov nájdete na webovej stránke Úradu pre reguláciu sieťových odvetví. Odporúča sa tak urobiť minimálne 30 dní pred požadovaným začiatkom odberu plynu.

  7. Žiadosť o realizáciu pripojenia a montáž meradla: Proces žiadosti je podobný ako pri podávaní žiadosti o pripojenie. SPP - distribúcia má na posúdenie splnenia technických a obchodných podmienok do 25 dní odo dňa predloženia úplnej žiadosti.

Ako sa pripojiť k plynu v 7. jednoduchých krokoch

Štandardné postupy a lehoty

Pri vybavovaní a realizácii plynovej prípojky, od podania žiadosti až do úspešného odberu, môže proces trvať až 6 mesiacov. SPP - distribúcia má na vyjadrenie k žiadosti o pripojenie do distribučnej siete lehotu 25 dní. Pri uzatváraní zmluvy o pripojení je lehota 30 dní na podpísanie a odoslanie zmlúv oboma stranami. Vyjadrenie k projektovej dokumentácii trvá SPP - distribúcii do 30 dní. Pred zasypaním pripojovacieho plynovodu je potrebná kontrola zo strany distribučnej spoločnosti minimálne 3 dni vopred.

Dôležité dokumenty a požiadavky

Pri žiadosti o pripojenie do distribučnej siete SPP distribúcia a.s. budete potrebovať:

  • Kópiu listu vlastníctva alebo iný doklad preukazujúci vzťah k nehnuteľnosti.
  • Kópiu katastrálnej mapy.

Žiadosť o opätovnú montáž meradla do 10 m³/hod. je formulár prevádzkovateľa distribučnej sústavy SPP - distribúcia. V prípade, že si želáte platby realizovať prostredníctvom inkasa, k zmluve je potrebné priložiť Mandát pre inkaso. Žiadosť je potrebné vypísať a podpísať v dvoch vyhotoveniach.

Firmy realizujúce plynové prípojky

Existuje mnoho spoločností, ktoré sú oprávnené realizovať prípojky plynu k sieťam SPP - distribúcia a.s. na území Slovenskej republiky. Tieto spoločnosti často zabezpečujú aj projektovú dokumentáciu, inžiniersku činnosť voči SPP distribúcii, ohlásenie drobnej stavby alebo stavebné povolenie, a povolenie na zvláštne užívanie komunikácie (rozkopávkové povolenie). Medzi služby patrí realizácia prípojok plynu STL a NTL k rodinným domom, bytovým domom a iným objektom, ako aj rozvody plynu od skrinky merania po spotrebič.

Príkladom je spoločnosť, ktorá ponúka:

  • Zabezpečenie vypracovania projektovej dokumentácie vrátane potrebnej inžinierskej činnosti.
  • Zabezpečenie ohlásenia drobnej stavby alebo stavebného povolenia.
  • Zabezpečenie povolenia na zvláštne užívanie komunikácie.

Zriadenie prípojky plynu začína žiadosťou o pripojenie v distribučnej spoločnosti. Po úhrade poplatku za zriadenie prípojky, SPP Distribúcia pošle návrh zmluvy. Po oficiálnej časti rokovaní s distribučnou spoločnosťou nasleduje vypracovanie dokumentácie plynovodu a prípojky plynu. Odporúča sa kontaktovať spoločnosť, ktorá pomôže s vybavovaním a prevedie realizáciou plynovej prípojky.

Ekonomické aspekty a súčasné trendy

Napriek tomu, že ceny energií sú rozkolísané, 1 kWh tepla vyrobená elektrickým kúrením je stále približne 2-krát drahšia ako 1 kWh tepla vyrobená plynovým kotlom. Z čisto ekonomického hľadiska sa plyn stále oplatí. Napriek tomu však pozorujeme nárast počtu nových rodinných domov bez pripojenia na plyn. Dôvodom je, že moderné domy stavané v nízkoenergetickom a pasívnom štandarde majú už oveľa nižšiu potrebu tepla z externého zdroja.

Pre staršie a rozlohou väčšie rodinné domy s horšími tepelnotechnickými parametrami (s vyššou ročnou spotrebou nad 100 kWh/m²) je plyn stále relatívne dobrým riešením. Pre kompaktnejšie novostavby postavené podľa súčasných tepelnotechnických noriem už plyn výhodnejší nie je, a preto plynová prípojka nie je nutná, aj keby sa plynové potrubie nachádzalo na hranici parcely.

V EÚ sa stále 15 % elektrickej energie získava spaľovaním uhlia, čo znamená, že elektrina nie je vždy taká optimálna, ako by sa na prvý pohľad mohlo zdať. Ideálne by bolo stavať domy, ktoré by vôbec nepotrebovali externý zdroj na výrobu tepla.

Alternatívy k plynovej prípojke

Okrem plynu existujú aj iné možnosti vykurovania a napojenia na inžinierske siete:

  • Elektrické kúrenie: Vybavenie elektrickej prípojky sa začína žiadosťou o pripojenie k distribučnej sústave. Pri podávaní žiadosti je potrebné vedieť plánované množstvo odberu elektrickej energie, od čoho závisí typ pripojenia, tarifa a cena. Návrh prípojky môže urobiť projektant/architekt. Inštaláciu elektrických rozvodov realizuje stavebník. Pred nasťahovaním sa odoberá prúd v tarife D1. Investične nenáročné elektrické kúrenie s príležitostnou podporou krbovej pece je v súčasnosti obľúbeným riešením.
  • Voda a kanalizácia: Ak je na pozemku dostupná kanalizácia, rieši sa pripojenie vody a odpadu spoločne. Stavebník je povinný pripojiť sa na verejnú kanalizáciu. Odpadovú rúru po kanalizačné potrubie privádza stavebník, napojenie realizuje firma poverená správcom siete.

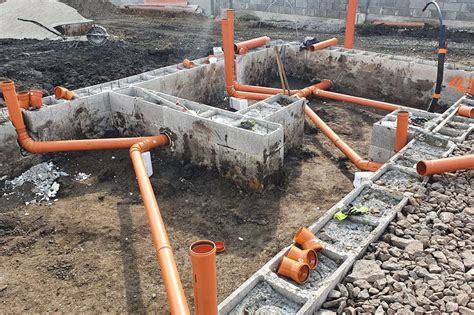

    Schéma inžinierskych sietí

Výhody a nevýhody plynu

Výhody:

  • Ekonomicky výhodné v porovnaní s elektrickým kúrením pre staršie a energeticky náročnejšie budovy.
  • Spoľahlivý a overený zdroj energie.

Nevýhody:

  • Náročnejší proces pripojenia v porovnaní s inými sieťami.
  • Potenciálne vyššie náklady na realizáciu prípojky.
  • Znižujúci sa význam pri nízkoenergetických a pasívnych domoch.
  • Závislosť od dodávateľa plynu.

Záver

Rozhodnutie o plynovej prípojke k novostavbe by malo byť založené na dôkladnej analýze potrieb, ekonomických možností a energetickej náročnosti budúceho domu. V prípade existujúcej prípojky je proces zjednodušený. Pri novom pripojení je dôležité dôkladne poznať jednotlivé kroky, dokumenty a lehoty, prípadne využiť služby odborníkov. S rastúcim dôrazom na energetickú efektívnosť a obnoviteľné zdroje energie sa však plyn stáva menej dominantným riešením, najmä pre moderné nízkoenergetické budovy, kde sa čoraz častejšie uplatňujú alternatívne systémy vykurovania. Aj napriek tomu, že plynová prípojka nie je nutnosťou pre každý dom, jej realizácia môže byť stále relevantná pre špecifické potreby a typy stavieb.
