Zriadenie novej elektrickej prípojky, či už pre novostavbu, rekonštrukciu alebo prechodne na stavebné účely, predstavuje proces s niekoľkými kľúčovými krokmi. Pochopenie jednotlivých fáz, od podania žiadosti až po finálne pripojenie, vám umožní efektívne zvládnuť celý proces a minimalizovať potenciálne komplikácie. Tento článok vás prevedie celým procesom, od prvotnej online žiadosti až po výber vášho budúceho dodávateľa elektriny.

1. Počiatočná žiadosť a zber informácií
Prvým krokom pri zriaďovaní novej elektrickej prípojky je podanie žiadosti u vášho miestneho prevádzkovateľa distribučnej sústavy. Na Slovensku pôsobia traja hlavní prevádzkovatelia: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s. a Východoslovenská distribučná, a.s. Každý z nich má na svojej webovej stránke online formulár, prostredníctvom ktorého môžete podať žiadosť o pripojenie.
Pri vypĺňaní žiadosti budete potrebovať základné údaje o budúcom odbernom mieste. Ak ešte nemá pridelené súpisné číslo, zvyčajne sa používa číslo parcely. Okrem toho budete musieť uviesť svoje identifikačné údaje (meno, priezvisko, adresa, kontakt) a špecifikovať technické parametre požadovanej prípojky. Kľúčovými voľbami sú:
- Typ prípojky: Jednofázová alebo trojfázová. Pre rodinné domy a väčšinu domácností je štandardom trojfázová prípojka.
- Amperáž hlavného ističa: Najčastejšie sa používa 25A pre trojfázovú prípojku. Táto hodnota určuje maximálny výkon, ktorý môžete odoberať.
- Typ merania: Jednotarifné alebo dvojtarifné. Dvojtarifné meranie umožňuje využívať lacnejšiu nočnú tarifu pre spotrebiče ako bojlery alebo práčky.
Pre novostavby alebo rozsiahlejšie rekonštrukcie, ktoré vyžadujú stavebné povolenie, je potrebné k žiadosti priložiť aj povinné prílohy, ako napríklad parcelné číslo pozemku a názov ulice.

2. Návrh zmluvy a projektová dokumentácia
Po doručení vašej žiadosti vám do 30 dní prevádzkovateľ distribučnej sústavy zašle Návrh zmluvy o pripojení odberného elektrického zariadenia žiadateľa do distribučnej sústavy. Tento dokument obsahuje technické podmienky pripojenia, výšku poplatku za pripojenie a ďalšie relevantné informácie.
Súčasne s týmto krokom, alebo po prijatí návrhu zmluvy, je nevyhnutné zabezpečiť si projektovú dokumentáciu k elektrickej prípojke. Túto úlohu zvyčajne realizuje kvalifikovaný elektrikár alebo projektantská spoločnosť. Elektrikár obhliadne miesto budúcej prípojky a na základe vašich požiadaviek a technických podmienok distribučnej spoločnosti vypracuje projekt. Cena za vypracovanie projektu sa zvyčajne začína od približne 80 €.
3. Podpis zmluvy a úhrada poplatku
Po vypracovaní projektovej dokumentácie a jej prípadnom schválení distribučnou spoločnosťou pristúpite k podpisu zmluvy o pripojení. Zmluvu je možné podpísať aj elektronicky prostredníctvom distribučného portálu. Dôležité je dodržať termín na podpis zmluvy, ktorý je najneskôr do 75 kalendárnych dní od podania žiadosti.
Nasleduje úhrada poplatku za pripojenie, ktorý je jasne vyčíslený v zmluve. Súčasťou sú informácie o bankovom účte a variabilnom symbole. Po uhradení tohto poplatku sa zmluva považuje za uzatvorenú. Výška poplatku sa líši v závislosti od hodnoty hlavného ističa. Pre bežný 3-fázový 25A istič bez elektrického vykurovania môže byť tento poplatok okolo 100 €.
4. Príprava odberného miesta: Kľúčové kroky
Táto fáza je najnáročnejšia a zahŕňa niekoľko dôležitých krokov, ktoré si vyžadujú vašu pozornosť a často aj súčinnosť s elektrikárom a inými inžinierskymi sieťami.
Ohlásenie drobnej stavby a vytýčenie sietí
V prvom rade je potrebné ohlásiť drobnú stavbu na príslušnom úrade (v obci je to obecný úrad). Ak cez pozemok, kde bude umiestnená prípojka, vedú iné káble alebo potrubia inžinierskych sietí (elektrina, plyn, voda, internet), je nevyhnutné si dať tieto siete vytýčiť. Žiadosť o vytýčenie existujúceho nízkonapäťového (NN) vedenia je možné podať online cez distribučný portál.

Distribučná spoločnosť vám pomocou neónového spreja označí presnú trasu ich káblov. V týchto úsekoch je potrebné pri výkopových prácach postupovať s maximálnou opatrnosťou, aby nedošlo k poškodeniu existujúcich vedení. Rovnako je potrebné požiadať o vytýčenie trás aj ďalšie spoločnosti, ktorých siete sa nachádzajú na vašom pozemku. Vytýčenie trás zvyčajne trvá 7-10 kalendárnych dní.
Výkopové práce a ukladanie kábla

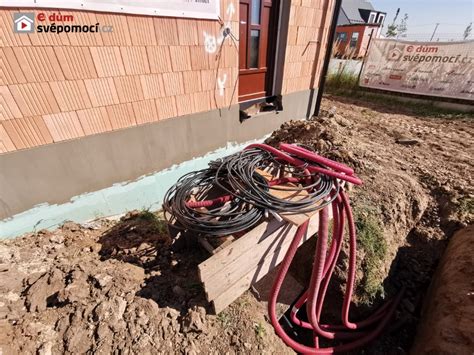

Po vytýčení všetkých sietí môžete pristúpiť k výkopovým prácam. Jama alebo kanál na uloženie elektrického kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva 20-30 cm. Odporúča sa uložiť prívodný kábel do ochrannej rúrky (chráničky), ktorá ho chráni pred mechanickým poškodením. Pre prívodný kábel sa v drvivej väčšine používa hliníkový kábel s označením AYKY.
Ak máte jednotarifné meranie, budete ukladať iba hlavný prívodný kábel. Pri dvojtarifnom meraní (s nočným prúdom) je potrebné položiť okrem hlavného kábla aj druhý kábel (často CYKY-J 3x1,5). Veľkosť chráničky je potrebné zvoliť s ohľadom na typ a počet ukladaných káblov. V ponuke nájdete chráničky označené ako KOPOFLEX.
Uzemnenie a zasypanie výkopu
Po uložení kábla v chráničke do výkopu je potrebné uzemniť elektromerový rozvádzač. Uzemnenie sa realizuje pomocou pásoviny, ktorá sa ukladá do jamy spolu s elektrickým káblom. Na konci pásoviny, v mieste, kde bude osadený elektromerový rozvádzač, sa napojí guľatina a nechá sa trčať.
Po pripravení uzemnenia je možné výkop zasypať približne 20 cm vrstvou zeminy. Na túto vrstvu sa ukladá výstražná fólia, ktorá signalizuje prítomnosť elektrického kábla pod zemou. Po uložení fólie sa jama kompletne zasype. Na oboch koncoch výkopu je potrebné nechať kábel trčať pre pripojenie na stĺp alebo pripojovaciu skriňu. Pri pripájaní na stĺp budete potrebovať 3-metrovú kovovú rúrku ako ochranu kábla a kovové pásky na jeho uchytenie.

5. Osadenie a pripojenie elektromerového rozvádzača

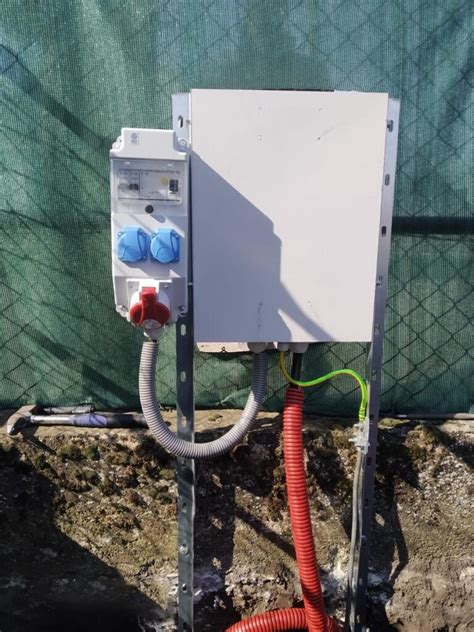

Keď je kábel v zemi uložený a výkop zasypaný, môžete pristúpiť k osadeniu elektromerového rozvádzača podľa pokynov v zmluve o pripojení. Po osadení je potrebné do rozvádzača pripojiť kábel (prípadne káble pri dvojtarifnom meraní) a uzemnenie.
Tieto úkony dôrazne odporúčame zveriť do rúk kvalifikovanému elektrikárovi. Elektrikár nielenže vykoná samotné zapojenie, ale zároveň zabezpečí aj revíziu elektrickej prípojky. Táto revízna správa je nevyhnutnou prílohou pre distribučnú spoločnosť.

6. Kontrola a finálne pripojenie
Po dodaní revíznej správy od elektrikára je potrebné informovať prevádzkovateľa distribučnej sústavy o pripravenosti odberného miesta. Distribučná spoločnosť potom zrealizuje vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy. Najčastejšie ide o inštaláciu poistkovej skrinky na stĺpe (pri vzdušnom vedení) alebo rozpojovacej istiacej skrine (pri zemnom káblovom vedení). Tieto práce musia byť dokončené najneskôr v termíne uvedenom v Zmluve o pripojení. V podstate prídu technici distribučnej spoločnosti a pripoja vás do siete a nainštalujú elektromer.
7. Výber dodávateľa elektrickej energie
Po úspešnom pripojení do distribučnej sústavy zostáva posledný krok: výber dodávateľa elektrickej energie. Na Slovensku pôsobí viacero dodávateľov (k 1. januáru 2024 ich bolo až 32), zatiaľ čo prevádzkovatelia distribučných sústav sú len traja. Zoznam dodávateľov je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Uzatvorenie zmluvy s dodávateľom je posledným krokom k tomu, aby ste mali elektrinu vo vašej domácnosti.
Celkové náklady na zriadenie elektrickej prípojky pre rodinný dom sa môžu pohybovať od približne 800 € vyššie, pričom táto suma zahŕňa materiál, montážne práce, projekt, revíziu a poplatok za pripojenie. Je dôležité si uvedomiť, že uvedené sumy sú orientačné a nezahŕňajú ďalšie súvisiace náklady, ako sú geodetické práce, poplatky za vysporiadanie pozemkov či povolenia.
Proces zriadenia novej elektrickej prípojky môže trvať v ideálnom prípade približne 2 mesiace, no v závislosti od rôznych faktorov sa môže natiahnuť aj na 3-4 mesiace.
Domáci elektrický obvod triedy 10
Preložka elektrickej prípojky: Keď je potrebná zmena
V prípade, že potrebujete zmeniť umiestnenie existujúcej elektrickej prípojky (napríklad kvôli výstavbe prístupovej cesty, oplotenia alebo iným stavebným úpravám), hovoríme o preložke elektroenergetického zariadenia. Tento proces sa riadi § 45 zákona č. 251/2012 Z. z. a náklady na jeho realizáciu hradí osoba, v ktorej prospech bola preložka vykonaná.
Pri preložke je tiež nevyhnutné dodržiavať stanovené postupy a normy. Vypracuje sa projektová dokumentácia pre preložku, pričom je potrebné predložiť stavebné alebo iné povolenia, ak si stavba vyžaduje takéto povolenie. Preložku môžu vykonať výlučne osoby s príslušnou odbornou spôsobilosťou.
Vlastníkom elektrickej prípojky je ten, kto uhradil náklady na jej zriadenie, a je povinný zabezpečiť jej prevádzku, údržbu a opravy. Zasahovať do elektrickej prípojky je možné len so súhlasom prevádzkovateľa distribučnej sústavy.
Dôležité normy a predpisy
Pri zriaďovaní a prevádzke elektrických prípojok je kľúčové dodržiavať platné technické normy a predpisy. Najdôležitejšou normou je STN 33 3320, ktorá definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Stanovuje technické podmienky pre pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektriny.
Medzi ďalšie dôležité aspekty patria:
- Uzemnenie: Elektromerový rozvádzač musí byť riadne uzemnený.
- Ochrana: Použitie chráničiek a výstražných fólií zabezpečuje ochranu kábla a signalizuje jeho prítomnosť.
- Prístupnosť: Elektromerový rozvádzač musí byť umiestnený tak, aby bol kedykoľvek prístupný z verejného priestranstva.
- Bezpečnostné zóny: Pred prípojkovou skriňou musí byť zabezpečený dostatočný voľný priestor pre bezpečnú obsluhu.
Dodržiavanie týchto pravidiel zaručuje bezpečnú a spoľahlivú prevádzku elektrickej prípojky a minimalizuje riziko úrazu elektrickým prúdom alebo vzniku požiaru.
