Zriadenie elektrickej prípojky je jedným z prvých a najdôležitejších krokov pri stavbe nového rodinného domu, ale aj pri rekonštrukcii staršej nehnuteľnosti či prístavbe. Predstavuje fyzické aj administratívne spojenie vášho objektu s distribučnou sieťou, čím zabezpečuje dodávku elektrickej energie pre všetky vaše spotrebiče a osvetlenie. Tento proces, hoci sa môže zdať zložitý, je systematický a s dobrou prípravou zvládnuteľný.

Kedy potrebujete novú elektrickú prípojku?
Potreba novej elektrickej prípojky nastáva v niekoľkých kľúčových situáciách:
- Stavba nového domu: Pri výstavbe novostavby je elektrická prípojka nevyhnutná nielen pre stavebné práce (tzv. stavebný prúd), ale aj pre následné užívanie domu.
- Výmena strechy alebo rozsiahla rekonštrukcia: Ak zasiahnete do existujúcej elektroinštalácie, vrátane hlavného rozvádzača, môže byť nutné alebo výhodné zrekonštruovať aj prípojku.
- Rekonštrukcia elektroinštalácie staršieho domu: Staré prípojky môžu byť opotrebované, s uvoľnenými hliníkovými vodičmi, čo zvyšuje prechodový odpor, prehrievanie a riziko požiaru či úrazu elektrickým prúdom. V takýchto prípadoch je rekonštrukcia nevyhnutná.
- Pripojenie dodatočných stavieb: Garáž, dielňa, záhradný domček alebo iné dodatočné objekty na pozemku si často vyžadujú vlastnú elektrickú prípojku.
Základné princípy a normy

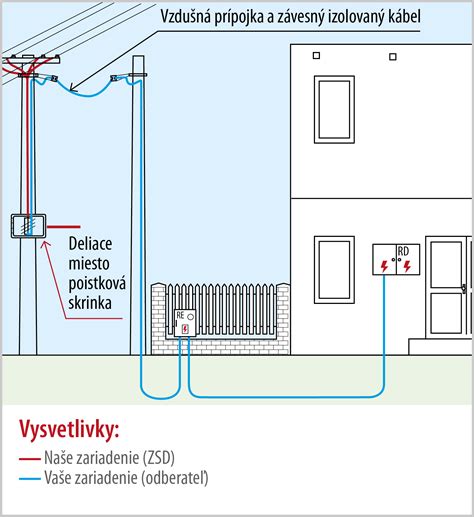

Elektrická prípojka začína odbočením od zariadenia verejného rozvodu elektrickej energie smerom k odberateľovi. Zriaďujú ju na svoje náklady distribučné závody. Elektrický prívod od prípojkovej skrine s hlavným ističom a komponentmi HDO (hromadné diaľkové ovládanie, prepína napr. nízku sadzbu) až do budovy si už hradí odberateľ. Všetok materiál okrem elektromera a modulu HDO je teda vašou zodpovednosťou.
Norma STN 33 3320 definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok a stanovuje podmienky ich pripojenia na rozvodné zariadenia dodávateľa elektriny. Podľa nej musí byť pre každý objekt zriadená len jedna elektrická prípojka.

Postup pri zriaďovaní novej elektrickej prípojky
Proces zriadenia elektrickej prípojky je štruktúrovaný a zahŕňa niekoľko kľúčových krokov:
1. Žiadosť o pripojenie a návrh zmluvy
Prvým krokom je podanie žiadosti o pripojenie na príslušnú distribučnú spoločnosť vo vašom regióne (Západoslovenská distribučná, Stredoslovenská distribučná, Východoslovenská distribučná). Žiadosť je dostupná online na webových stránkach distribučných spoločností. K žiadosti je zvyčajne potrebné priložiť situačný plán s vyznačenou polohou objektu, parcelným číslom a názvom ulice.
V žiadosti špecifikujete svoje požiadavky, napríklad potrebu vyššieho výkonu (pre elektrické vykurovanie). Odporúča sa označiť záujem o uzatvorenie zmluvy o pripojení, čím sa proces urýchli. Distribučná spoločnosť sa k žiadosti vyjadrí do 30 dní a stanoví miesto a podmienky pripojenia.
Ak sú všetky doklady v poriadku, obdržíte súhlasné stanovisko spolu s návrhom Zmluvy o pripojení. Túto zmluvu je potrebné podpísať a vrátiť distribučnej spoločnosti. Súčasťou zmluvy je aj výška poplatku za pripojenie, ktorý je potrebné uhradiť. Poplatok sa líši podľa hodnoty hlavného ističa; napríklad pre 3-fázový 25 A istič to môže byť okolo 213,30 €.
- Dôležité: Pri žiadosti zvážte rezervovaný príkon. Pre bežný rodinný dom bez elektrického vykurovania postačuje 3-fázový istič 25 A. Pri elektrickom vykurovaní alebo iných náročných spotrebičoch môže byť potrebný vyšší istič (napr. 32 A, 40 A, 50 A, 63 A).
Žiadosť o nové pripojenie
2. Projektová dokumentácia a príprava odberného miesta
Ak chcete proces urýchliť, odporúča sa mať projekt elektrickej prípojky vypracovaný vopred odborníkom (elektrikárom alebo projektantom) na základe projektu stavby alebo stavebného povolenia. Cena za projekt sa pohybuje od cca 80 € vyššie.

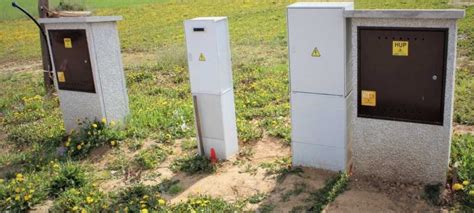

Súbežne s vybavovaním zmluvy môžete začať s prípravnými prácami. Odberné miesto, ktoré zahŕňa elektromerový rozvádzač s elektromerom a ističmi, musí byť zriadené na náklady stavebníka a umiestnené na hranici pozemku tak, aby bolo prístupné z verejného priestranstva.
Príprava odberného miesta zahŕňa:
- Vytýčenie inžinierskych sietí: Pred výkopovými prácami je nevyhnutné zabezpečiť vytýčenie všetkých existujúcich podzemných vedení (voda, plyn, optika) v mieste plánovaného výkopu.

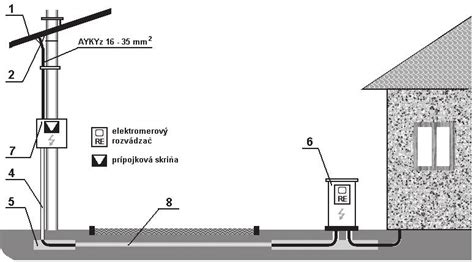

- Výkopové práce: Kábel sa zvyčajne ukladá do zeme do hĺbky cca 80 cm a šírky 20-30 cm. Odporúča sa kábel uložiť do ochrannej chráničky (napr. pevnej rúry alebo ohybnej chráničky) pre ochranu pred mechanickým poškodením.
- Ukladanie kábla: Ako prívodný kábel sa najčastejšie používa hliníkový kábel typu AYKY. Pri dvojtarifnom meraní (denný a nočný prúd) sa okrem hlavného prívodného kábla ukladá aj druhý kábel (napr. CYKY-J3x1,5).
- Uzemnenie: Elektromerový rozvádzač musí byť uzemnený. Uzemnenie sa vykonáva pomocou zemniacej pásoviny, ktorá sa ukladá do výkopu spolu s káblom.
- Zásyp a označenie: Po uložení kábla a uzemnenia sa výkop zasype zeminou (cca 20 cm vrstva), potom sa položí výstražná fólia signalizujúca elektrický kábel a následne sa jama kompletne zasype. Na oboch koncoch výkopu sa nechá kábel trčať pre pripojenie.
- Osadenie elektromerového rozvádzača: Po dokončení výkopových prác sa osadí elektromerový rozvádzač, do ktorého sa pripojí kábel a uzemnenie. Tieto práce by mal vykonávať kvalifikovaný elektrikár.

3. Úhrada poplatku za pripojenie
Po uhradení poplatku za pripojenie, ktorý je vyčíslený v Zmluve o pripojení, je zmluva považovaná za uzatvorenú.
4. Kontrola a pripojenie do distribučnej sústavy
Po informovaní distribučnej spoločnosti o pripravenosti odberného miesta zrealizuje táto spoločnosť vybudovanie elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy (napr. poistková skrinka na stĺpe, rozpojovacia skriňa pri káblovom vedení). Následne dôjde k pripojeniu vášho odberného miesta do siete a montáži elektromera.
V minulosti bolo často potrebné doložiť revíznu správu, atesty a plán skutočného vyhotovenia. Podľa aktuálnych požiadaviek niektorých distribučných spoločností môže stačiť čestné vyhlásenie o vykonaní všetkých testov a revízií.
5. Výber dodávateľa elektrickej energie
Po zriadení prípojky a osadení elektromera je potrebné uzavrieť zmluvu o dodávke elektrickej energie s vybraným dodávateľom. Distribučná spoločnosť zabezpečuje iba pripojenie k sieti, samotnú energiu dodáva iná spoločnosť. Výber dodávateľa by mal byť založený na porovnaní cien, podmienok a referencií. K zmluve s dodávateľom sa zvyčajne prikladá aj Zmluva o pripojení s distribučnou spoločnosťou a revízna správa (alebo čestné vyhlásenie).
Po doručení všetkých dokumentov dodávateľovi dôjde k inštalácii a zaplombovaniu elektromera a hlavného ističa. Tým je proces pripojenia k elektrickej sieti ukončený a môžete začať odoberať elektrickú energiu.
Rekonštrukcia starých prípojok
Staré prípojky, najmä tie s hliníkovými vodičmi, predstavujú značné riziko. Hliník „tečie“ a svorky sa uvoľňujú, čo vedie k vysokému prechodovému odporu, prehrievaniu a v krajnom prípade k požiaru. Izolácia prípojky môže byť tiež poškodená. Preto je pri rekonštrukciách elektroinštalácie dôležité zvážiť aj modernizáciu prípojky.
Ak zasiahnete do starej prípojky, napríklad pri výmene hlavného ističa alebo oprave havarijného stavu, je často nevyhnutné ju zrekonštruovať podľa aktuálnych noriem. V niektorých prípadoch je možné zachovať strešnú prípojku, ale základné kritériá pre nové prípojky sú podobné. Elektromerový rozvádzač musí byť prístupný z verejného priestranstva.
Náklady na elektrickú prípojku
Cena elektrickej prípojky pre rodinný dom sa pohybuje od približne 800 € vrátane materiálu, montážnych prác, projektu, revízie a poplatku za pripojenie. Presná suma závisí od viacerých faktorov:
- Hodnota hlavného ističa: Vyšší istič znamená vyšší poplatok.
- Dĺžka a spôsob vedenia kábla: Pretlačenie chráničky pod cestou alebo dlhšie zemné vedenie prípojku predraží.
- Cena projektu a revízie: Tieto služby sú spoplatnené individuálne.
- Materiál: Cena káblov, chráničiek, elektromerového rozvádzača a ďalších komponentov.
Celkový čas potrebný na zriadenie prípojky sa môže pohybovať od približne 2 mesiacov pri hladkom priebehu až po 3-4 mesiace, v závislosti od zložitosti a rýchlosti vybavovania úradných náležitostí.
Dôležité aspekty a odporúčania
- Prístupnosť elektromerového rozvádzača: Musí byť umiestnený tak, aby bol kedykoľvek prístupný z verejného priestranstva, ideálne na hranici pozemku. Spodný okraj skrine by mal byť minimálne 0,6 m nad upraveným terénom. Stredové okienko elektromera by malo byť vo výške 0,7 m až 1,7 m nad terénom.
- Spojenie materiálov: Pri prechode z hliníkového kábla na medený v elektromerovom rozvádzači je nutné použiť vhodné prechodové svorky, aby sa predišlo elektrochemickej reakcii, ktorá môže spôsobiť problémy až požiar. Energetické podniky často preferujú hliníkové vodiče pre ich kompatibilitu a cenu.
- Uzemnenie a pospájanie: Správne uzemnenie elektromerového rozvádzača (zemný odpor max. 5 Ohm) a hlavné pospájanie v objekte sú kľúčové pre bezpečnosť.
- Rezerva pre budúcnosť: Pri projektovaní elektroinštalácie je rozumné myslieť dopredu a počítať s rezervou príkonu, miestom v rozvádzači a prípadnými prívodmi pre budúce technológie ako fotovoltika alebo wallbox pre elektromobil.
- Elektrikár a projektant: Pri všetkých krokoch, od výberu materiálu cez realizáciu až po revíziu, je neoceniteľná pomoc kvalifikovaného elektrikára alebo projektanta. Ich rady vám pomôžu vyhnúť sa chybám a zabezpečiť funkčnú a bezpečnú prípojku.

Zriadenie elektrickej prípojky je komplexný proces, ktorý si vyžaduje dodržanie technických noriem, administratívnych postupov a koordináciu s viacerými subjektmi. Dôkladná príprava a postupovanie podľa krokov uvedených v tomto návode vám však pomôže úspešne a bez zbytočných komplikácií pripojiť váš domov k elektrickej sieti.
