Zriadenie novej elektrickej prípojky, či už pre novostavbu, rekonštrukciu staršieho domu, alebo len pre účely dočasného stavebného prúdu, je proces, ktorý si vyžaduje pochopenie viacerých krokov a súčinnosť s rôznymi inštitúciami. Elektrická prípojka nie je len o fyzickom kábli a elektromere; je to komplexné administratívne a technické spojenie vášho odberného miesta s distribučnou sústavou, ktoré zabezpečuje dodávku elektrickej energie pre vaše spotrebiče a zároveň umožňuje meranie vašej spotreby. Tento článok vás prevedie celým procesom, od prvotnej žiadosti až po finálne pripojenie.
Čo je elektrická prípojka a prečo ju potrebujete?
Elektrická prípojka predstavuje fyzické, ale aj administratívne spojenie medzi vaším domom a rozvodmi elektrickej siete. Jej hlavnou funkciou je zabezpečenie nepretržitej dodávky elektrickej energie pre pohon všetkých spotrebičov a osvetlenia vo vašej domácnosti. Okrem toho, prípojka, prostredníctvom elektromera, slúži na presné meranie vašej spotreby elektriny. Na základe týchto údajov vám váš dodávateľ elektriny vystavuje faktúry a ročné vyúčtovanie. V prípade, že máte nainštalovanú fotovoltickú elektráreň, prípojka umožňuje aj meranie výroby elektriny.

Zriadenie elektrickej prípojky môže vybavovať osoba, ktorá má právny vzťah k danej nehnuteľnosti, či už ide o priameho majiteľa, alebo inú splnomocnenú osobu. Celý proces vybavuje tzv. distribučná spoločnosť, ktorá je zodpovedná za distribúciu elektriny vo vašom regióne. Na Slovensku pôsobia tri hlavné distribučné spoločnosti: Západoslovenská distribučná, Stredoslovenská distribučná a Východoslovenská distribučná.
Kľúčové kroky pri zriaďovaní elektrickej prípojky
Proces zriadenia novej elektrickej prípojky je štruktúrovaný a vyžaduje dodržanie stanovených postupov. Môže trvať od niekoľkých týždňov až po niekoľko mesiacov, v závislosti od zložitosti prípadu a rýchlosti vybavenia jednotlivých krokov.
1. Podanie žiadosti o pripojenie
Prvým a zásadným krokom je podanie žiadosti o pripojenie odberného elektrického zariadenia do distribučnej sústavy. Táto žiadosť sa podáva online prostredníctvom webovej stránky príslušnej distribučnej spoločnosti. V žiadosti je potrebné uviesť presné údaje o budúcom odbernom mieste. Ak parcela ešte nemá pridelené oficiálne číslovanie, zvyčajne sa používa číslo parcely. Okrem toho sú štandardne vyžadované základné identifikačné údaje ako meno, priezvisko, adresa žiadateľa a kontaktné údaje.
V rámci žiadosti je potrebné špecifikovať technické parametre budúcej prípojky. To zahŕňa výber medzi jednofázovou a trojfázovou prípojkou. Pre väčšinu rodinných domov je štandardom trojfázová prípojka. Ďalším dôležitým parametrom je amperáž hlavného ističa. Klasická voľba pre rodinné domy je trojfázový 25A istič, ale sú možné aj iné hodnoty, napríklad 6A, 10A, 13A, 16A, 20A, 25A, 32A, 40A, 50A, 63A, 80A, v závislosti od plánovanej spotreby. Dôležité je tiež rozhodnúť o type merania: jedno- alebo dvojtarifné. Dvojtarifné meranie umožňuje meranie spotreby elektriny počas nočných hodín, čo je výhodné pre spotrebiče s vyššou spotrebou, ako sú napríklad bojlery alebo elektrické vykurovacie systémy.

2. Návrh zmluvy o pripojení
Po doručení žiadosti distribučná spoločnosť do 30 dní vypracuje a odošle žiadateľovi návrh Zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Tento dokument obsahuje technické podmienky pripojenia, ktoré musí žiadateľ splniť, ako aj informácie o poplatku za pripojenie. Zmluva je kľúčovým dokumentom, ktorý definuje práva a povinnosti oboch strán. Je dôležité si návrh zmluvy dôkladne preštudovať a v prípade nejasností sa obrátiť na príslušnú distribučnú spoločnosť.
3. Vypracovanie projektovej dokumentácie
Súčasťou procesu je aj vypracovanie projektovej dokumentácie k elektrickej prípojke. Túto úlohu zvyčajne realizuje kvalifikovaný elektrikár alebo projektantská spoločnosť. Môže ísť o elektrikára, ktorý sa špecializuje na takéto práce, alebo o projektanta, ktorý už vypracoval projekt k vášmu rodinnému domu či inej stavbe. Projektant obhliadne miesto budúcej prípojky a navrhne technické riešenie v súlade s požiadavkami distribučnej spoločnosti a platnými normami. Cena za projekt elektrickej prípojky zvyčajne začína na približne 80 €.
Keď si elektriku zapája vodár sám je to divočina :-)
4. Podpis a úhrada zmluvy
Po vypracovaní projektovej dokumentácie a overení, že spĺňa všetky technické požiadavky distribučnej spoločnosti, je potrebné pristúpiť k podpisu Zmluvy o pripojení. Podpis je možné realizovať aj elektronicky prostredníctvom distribučného portálu danej spoločnosti. Zmluvu je potrebné podpísať a doručiť späť distribučnej spoločnosti najneskôr do 30 kalendárnych dní od dátumu jej podpísania distribučnou spoločnosťou, alebo v inom termíne stanovenom v zmluve.
Súčasťou zmluvy je aj vyčíslený poplatok za pripojenie. Tento poplatok je potrebné uhradiť v stanovenom termíne, zvyčajne do 14 kalendárnych dní od vystavenia zálohovej faktúry, ktorá vám bude zaslaná po prijatí podpísanej zmluvy. Variabilný symbol a číslo bankového účtu na úhradu sú uvedené priamo v zmluve. Po úhrade poplatku je zmluva považovaná za uzatvorenú. Pre priemerný rodinný dom s trojfázovým 25A ističom sa poplatok za pripojenie pohybuje okolo 213,30 €. Celková cena elektrickej prípojky pre rodinný dom, vrátane materiálu, montážnych prác, projektu a revízie, však môže začať už na približne 800 €.
5. Príprava odberného miesta
Po uzatvorení zmluvy a úhrade poplatku nasleduje fáza prípravy odberného miesta. Tento krok zahŕňa viacero špecifických činností:
- Ohlásenie drobnej stavby: V prvom rade je potrebné ohlásiť zriadenie elektrickej prípojky ako drobnej stavby na príslušnom obecnom alebo mestskom úrade.
- Vytýčenie inžinierskych sietí: Ak cez pozemok, kde bude umiestnená prípojka, prechádzajú iné káble alebo potrubia (napr. káble distribučnej spoločnosti, plynové potrubia, optické káble internetových poskytovateľov), je nevyhnutné si zabezpečiť ich vytýčenie. Žiadosť o vytýčenie existujúceho nízkonapäťového (NN) vedenia je možné podať online cez distribučný portál. Distribučná spoločnosť potom neónovým sprejom označí trasu ich káblov. Pri výkopových prácach v týchto úsekoch je nutné postupovať s maximálnou opatrnosťou, aby nedošlo k poškodeniu existujúcich vedení. Je dôležité požiadať o vytýčenie trás všetky spoločnosti, ktorých siete sa nachádzajú na pozemku.
- Výkopové práce: Po vytýčení trás inžinierskych sietí je možné pristúpiť k výkopovým prácam. Jama alebo kanál na uloženie prípojkového kábla sa kope zvyčajne do hĺbky 80 cm a šírka býva 20-30 cm. V prípade, že kábel bude prechádzať pod cestou, môže byť potrebné použiť technológiu pretláčania chráničky, čo predraží celkové náklady.
- Ukladanie kábla a chráničky: Po vykopaní jamy sa kábel ukladá do tzv. chráničky. Táto chráni kábel pred mechanickým poškodením, napríklad pri zásype. Ako hlavný prívodný kábel sa v drvivej väčšine používa hliníkový kábel typu AYKY. Pri jednotarifnom meraní sa ukladá iba tento hlavný kábel. Pri dvojtarifnom meraní je potrebné uložiť aj druhý kábel, zvyčajne typu CYKY-J3x1,5. Veľkosť chráničky je potrebné zvoliť podľa typu a počtu ukladaných káblov.
- Uzemnenie elektromerového rozvádzača: Pred zasypaním výkopu je potrebné uzemniť elektromerový rozvádzač pomocou uzemňovacej pásoviny. Tá sa tiež ukladá do jamy spolu s káblom. Pri mieste, kde bude osadený rozvádzač, sa na pásovinu napojí guľatina alebo iný uzemňovací prvok, ktorý bude trčať nad terén. Zemný odpor uzemnenia by nemal presiahnuť 5 Ohm.

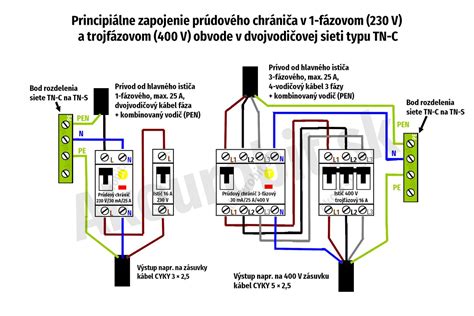

- Zásyp a signalizácia: Po uložení kábla a uzemnenia je potrebné výkop zasypať vrstvou hliny hrubou približne 20 cm. Na túto vrstvu sa ukladá výstražná fólia, ktorá signalizuje prítomnosť uloženého elektrického kábla pod zemou. Po uložení fólie sa jama kompletne zasype.
- Príprava koncov káblov: Na oboch koncoch výkopu je potrebné nechať kábel trčať. Jeden koniec slúži na pripojenie na stĺp alebo do pripojovacej skrine, druhý do elektromerového rozvádzača. V prípade pripojenia na stĺp je často potrebná aj 3 metrov dlhá kovová rúrka ako ochrana kábla.

6. Osadenie a zapojenie elektromerového rozvádzača
Po úspešnom uložení a zasypaní kábla je možné pristúpiť k osadeniu elektromerového rozvádzača. Tento postup by mal byť realizovaný podľa pokynov uvedených v návrhu zmluvy. Do rozvádzača sa pripojí kábel (prípadne káble pri dvojtarifnom meraní) a uzemnenie. Všetky tieto úkony - zapojenie rozvádzača, pripojenie káblov a uzemnenia - sa dôrazne odporúča zveriť do rúk kvalifikovanému elektrikárovi. Ten zároveň zabezpečí revíziu prípojky, ktorá je nevyhnutná pre ďalšie kroky.

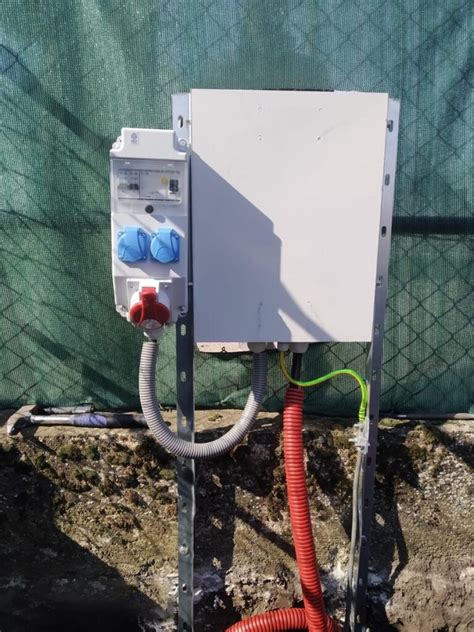

V novom elektromerovom rozvádzači je tiež potrebné namontovať vývodový istič, tzv. vypínací prvok spätného napätia. Ak sa jedná o nový samostatne stojaci elektromerový rozvádzač, jeho súčasťou by mal byť aj vývodový istič.
7. Revízia elektrickej prípojky
Po osadení a zapojení elektromerového rozvádzača elektrikárom a uložení kábla v zemi je ďalším kritickým krokom vykonanie revízie elektrickej prípojky. Revíziu vykonáva revízny technik s príslušným osvedčením. V niektorých prípadoch môže byť revíznym technikom aj samotný elektrikár, ktorý prípojku realizoval, alebo si môže objednať služby externého revízneho technika. Získanie revíznej správy je nevyhnutné pre dokončenie procesu.

8. Kontrola splnenia technických podmienok a pripojenie
Po dodaní revíznej správy od elektrikára je potrebné informovať distribučnú spoločnosť o pripravenosti odberného miesta. Distribučná spoločnosť na základe tejto informácie vykoná kontrolu splnenia technických podmienok. Následne pristúpi k vybudovaniu elektroenergetického zariadenia potrebného na pripojenie do distribučnej sústavy. Najčastejšie ide o montáž poistkovej skrinky na stĺp (pri vzdušnom vedení) alebo rozpojovacej istiacej skrine (pri zemnom káblovom vedení). Tento krok by mal byť zrealizovaný najneskôr v termíne uvedenom v Zmluve o pripojení. V praxi to znamená, že distribučná spoločnosť príde na miesto a pripojí vašu prípojku do siete a zároveň namontuje elektromer.
Tento proces môže zahŕňať aj dodanie ďalších dokumentov distribučnej spoločnosti, ako je projekt elektrickej prípojky, revízna správa a zakreslenie skutočného vyhotovenia, najčastejšie do dvoch rokov od podpisu zmluvy. Distribučná spoločnosť sa k týmto dokumentom vyjadrí do 30 kalendárnych dní. Ak je vyjadrenie pozitívne, vystaví potvrdenie o splnení technických podmienok pripojenia do 3 pracovných dní.
9. Výber dodávateľa elektrickej energie
Posledným krokom pred plnohodnotným využívaním elektrickej energie je výber dodávateľa elektrickej energie a uzatvorenie zmluvy o dodávke elektriny. Tento krok je dôležitý, pretože samotná distribučná spoločnosť zabezpečuje iba distribúciu elektriny, nie jej priamu dodávku a predaj koncovým zákazníkom. Na Slovensku pôsobí viacero dodávateľov elektrickej energie a je možné si vybrať toho, ktorý ponúka najvýhodnejšie podmienky. Zoznam dodávateľov je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Požadovanú montáž elektromera následne vybaví váš vybraný dodávateľ elektriny, ktorý o ňu požiada distribučnú spoločnosť.
Čo ovplyvňuje cenu elektrickej prípojky?
Cena za zriadenie elektrickej prípojky nie je univerzálna a závisí od viacerých faktorov:
- Rozsah výkopových prác: Dĺžka a hĺbka výkopov, potreba pretláčania pod cestami.
- Použitý materiál: Typ a množstvo káblov, chráničiek, rozvádzačov a iných komponentov.
- Projektová dokumentácia a revízna správa: Ceny za služby projektanta a revízneho technika.
- Poplatky pre distribučnú spoločnosť: Tieto poplatky sa môžu meniť a líšia sa v závislosti od hodnoty hlavného ističa a typu pripojenia. Napríklad, poplatok pre 3-fázový 25A istič môže byť okolo 213,30 €.
- Lokalita a špecifické podmienky: Prístupnosť pozemku, potreba súhlasov od susedov, zložitá terénna situácia.
Dôležité normy a predpisy
Pri zriaďovaní elektrickej prípojky je nevyhnutné dodržiavať platné technické normy a predpisy, ktoré definujú požiadavky na bezpečnosť a spoľahlivosť elektrických inštalácií. Kľúčovou normou je STN 33 3320, ktorá definuje navrhovanie, zriaďovanie a rekonštrukcie elektrických prípojok. Táto norma stanovuje podmienky pre pripojenie elektrických prípojok na rozvodné zariadenia dodávateľa elektrickej energie. Elektrická prípojka začína odbočením od verejného rozvodu elektrickej energie a končí prvým istiacim bodom za týmto odbočením. Časť prípojky od istiacej skrine až po pripojenie do budovy si musí odberateľ zhotoviť na vlastné náklady.
Ďalšie dôležité aspekty zahŕňajú:
- Umiestnenie elektromerového rozvádzača: Musí byť prístupný z verejného priestranstva, často na hranici pozemku. Spodný okraj skrine by mal byť minimálne 0,6 m nad upraveným terénom.
- Uzemnenie: Elektromerový rozvádzač musí byť riadne uzemnený.
- Prierez vodičov: Minimálne prierezy vodičov sú definované normami (napr. AlFe 16 mm² pre vzdušné vedenia).
- Ochrana kábla: Pri vzdušných prípojkách sa kábel na podpernom bode chráni ochrannou rúrkou do výšky minimálne 2,5 m.
- Poistková alebo káblová skriňa: Tieto prvky slúžia ako prvý istiací bod a musia byť plombovateľné a označené.
- Priestor pred skriňou: Pred prípojkovou skriňou musí byť voľný priestor minimálnej šírky 0,8 m pre bezpečnú obsluhu.
- Hlavné pospájanie: V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa pripájajú ochranné a uzemňovacie vodiče.
Rekonštrukcia a zmeny existujúcich prípojok
Pri rekonštrukcii elektroinštalácie, výmene strechy alebo elektroinštalácie vrátane hlavného rozvádzača, môže byť nevyhnutná aj úprava alebo rekonštrukcia existujúcej elektrickej prípojky. Staré prípojky môžu mať opotrebované svorky, uvoľnené hliníkové vodiče, alebo poškodenú izoláciu, čo predstavuje riziko prehrievania, požiaru alebo úrazu elektrickým prúdom. V takýchto prípadoch je nutné prípojku zrekonštruovať podľa aktuálnych noriem. Ak zasiahnete do existujúcej prípojky, napríklad pri oprave havarijného stavu, budete ju musieť uviesť do súladu s platnými predpismi.
Pre dočasné napojenie elektriny na stavenisku (tzv. stavebný prúd) je vhodné použiť elektromerový rozvádzač osadený zásuvkami, čím sa eliminuje potreba samostatného stavebného rozvádzača.
Zhrnutie procesu
Celý proces zriadenia novej elektrickej prípojky je možné zhrnúť do nasledujúcich krokov:
- Žiadosť: Podanie online žiadosti na distribučnú spoločnosť.
- Zmluva: Obdržanie a podpis návrhu zmluvy o pripojení.
- Projekt: Vypracovanie projektovej dokumentácie elektrickej prípojky.
- Úhrada: Zaplatenie poplatku za pripojenie.
- Príprava: Vytýčenie sietí, výkopové práce, uloženie kábla, uzemnenie.
- Realizácia: Osadenie a zapojenie elektromerového rozvádzača (odporúča sa elektrikárom).
- Revízia: Vykonanie revízie elektrickej prípojky revíznym technikom.
- Pripojenie: Kontrola distribučnou spoločnosťou a montáž elektromera.
- Dodávateľ: Uzatvorenie zmluvy o dodávke elektriny s vybraným dodávateľom.
Dodržiavaním týchto krokov a spoluprácou s odborníkmi zabezpečíte hladký priebeh zriadenia vašej novej elektrickej prípojky.
