Rekonštrukcia bytu je rozsiahly projekt, ktorý si vyžaduje precízne plánovanie a dôslednú prípravu, aby bol úspešne dokončený. Bez adekvátnej prípravy riskujete časové prieťahy, vznik neočakávaných nákladov a dokonca aj pokuty. Tento článok vás krok za krokom prevedie fázami plánovania a následnej realizácie pri prerábke bytu.
Pred samotnou rekonštrukciou: Dôkladné plánovanie a príprava

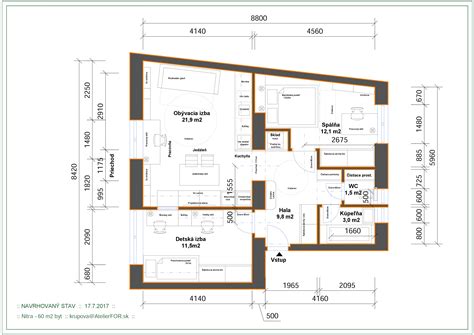

Prvým a najdôležitejším krokom pred akoukoľvek rekonštrukciou je dôkladné zmapovanie súčasného stavu nehnuteľnosti a premyslenie si vlastných očakávaní. Nepozerajte sa iba na estetické prevedenie. V zastaranom a nevyhovujúcom technickom stave sa môže nachádzať množstvo kľúčových prvkov, od viditeľných (okná, dvere, podlahy, obklady, stierky) až po skryté, no mimoriadne dôležité súčasti vášho bývania, ako sú elektrické rozvody či potrubia.
Predtým, ako sa pustíte do prerábky, zbavte sa všetkého nepotrebného. Priestor zaplnený starým nábytkom a haraburdami nie je vhodný na plánovanie rekonštrukcie. Ak si nie ste istí potenciálom priestoru alebo potrebujete objaviť nové možnosti, neváhajte prizvať si na pomoc architekta.
Stavebné povolenie alebo ohlásenie?
Pred objednaním služieb a majstrov je nevyhnutné poznať odpovede na otázky týkajúce sa potrebných povolení. Nepúšťajte sa do rekonštrukcie svojvoľne, riskujete pokutu. Stavebné povolenie od príslušného stavebného úradu budete potrebovať pri väčších stavebných úpravách, ktoré zasahujú do nosných konštrukcií, menia priestorové usporiadanie bytu a spôsob jeho užívania. Udržiavacie práce na byte či dome sa zaobídu bez ohlásenia. Ak plánujete búrať priečky alebo meniť nosné konštrukcie, je nevyhnutné prizvať statika, ktorý vypracuje odborný posudok. Môže vám to ušetriť problémy v budúcnosti.
Informovanie susedov a domový poriadok
Máte v rukách stavebné povolenie alebo vykonané ohlásenie? Čo ďalej? Isté povinnosti máte aj voči ostatným vlastníkom bytov. Ešte pred začatím rekonštrukcie zaveste na viditeľné miesto oznam o prácach, vrátane predpokladanej doby trvania. Informujte sa, ako sú v domovom poriadku dohodnuté výnimky alebo časové obmedzenia. Pre udržanie dobrých vzťahov obmedzte najhlučnejšie práce na pracovné dni v čase od 8. do 18. hodiny.
Výber dodávateľa: Remeselníci verzus stavebná firma

Na rad prichádza jedno zo zásadných rozhodnutí: je lepšie objednať si služby niekoľkých živnostníkov alebo zveriť prerábku jednej firme, ktorá zastreší všetky fázy? Ak si objednáte niekoľko nezávislých majstrov, riskujete, že jednotlivé fázy na seba nebudú nadväzovať tak plynulo, ako ste očakávali. Remeselníci sú často veľmi vyťažení a nájsť súhru v ich termínoch je náročné. Výhodou je však často lepšia cena v porovnaní s realizáciou jednou firmou.
Či sa rozhodnete pre prvú alebo druhú možnosť, vždy si preverte referencie od známych aj z okolia a nebojte sa pýtať množstvo otázok. Zaujímajte sa o doby dodania, spôsob práce a platby, skúsenosti, garancie či prípadné riešenie reklamácie.
Komplexná rekonštrukcia „na kľúč“
Stavebná firma, ktorá zabezpečí celý proces „na kľúč“, je pohodlnejším riešením, najmä pri väčšom byte a komplexnej rekonštrukcii. Výhodou je, že komunikujete len s jedným kontaktom, ktorý zabezpečuje koordináciu všetkých profesií. Firma často garantuje dodržanie termínov a kvality, čo výrazne znižuje stres. Pri rozhodovaní sa, ktoré práce vykonať svojpomocne a ktoré nechať na odborníkov, je dôležité zvážiť svoje schopnosti, skúsenosti a bezpečnostné riziká.
Samostatní remeselníci
Samostatní majstri môžu byť lacnejší, no vyžadujú viac času a energie - musíte ich nájsť, dohodnúť si termíny, kontrolovať postup prác a riešiť prípadné problémy. Ak máte dostatok času a aspoň základné skúsenosti, môže byť rekonštrukcia svojpomocne výhodná. Pri rozhodovaní sa, ktoré práce vykonať svojpomocne a ktoré nechať na odborníkov, je dôležité zvážiť svoje schopnosti, skúsenosti a bezpečnostné riziká.
Harmonogram rekonštrukcie: Postup od hrubých prác po finálne úpravy

Každá úspešná rekonštrukcia má svoj systém. Chyby a menšie nedostatky sa síce z času na čas objavujú, no nemala by jedna fáza ohroziť tie predchádzajúce.
Fáza 1: Hlučné a prašné práce
Začať treba hlučnou a pomerne prašnou fázou. Búracie práce, odstránenie starých podláh a obkladov preveria vaše odhodlanie a trpezlivosť susedov. Nasleduje výmena starých elektrických rozvodov a výmena okien. Pri búracích a likvidačných prácach niet čo pokaziť, a dokonca majú na mnohých aj relaxačný účinok.
Fáza 2: Hrubé stavebné práce a inštalácie
Po týchto hrubých prácach, pri ktorých sa nezaobídete bez majstrov, nasleduje fáza, v ktorej už rekonštrukcia začína nadobúdať čoraz reálnejšie kontúry. Ide sa na vyrovnávanie stien, znižovanie stropov a nové omietky. V tejto fáze sa naťahajú rozvody elektriny, v prípade potreby sa premiestni prívod plynu a vymenia sa staré radiátory za nové. Dôležité je, aby ste mali budúci vzhľad interiéru dokonale premyslený, aby ste po vystierkovaní nemuseli opäť sekať nové rozvody.
Fáza 3: Obklady, maľovanie a elektroinštalácie
V ďalšej fáze kompletnej rekonštrukcie nasledujú obkladanie stien a maliarske práce. Po nich treba doťuknúť finálne elektromontážne práce, najmä montáž zásuviek. Pamätajte, že osadenie vchodových dverí má vždy prednosť pred položením podlahy.
Fáza 4: Finálne úpravy a dokončenie
Ak už máte tieto kroky za sebou, rekonštrukciu zavŕšite osadením interiérových zárubní a dverí. Nasleduje pokládka plávajúcej podlahy a napokon finálne upratovanie, prípadná maľovka a celková kontrola kvality vykonaných prác.
Materiály a financie: Na čom šetriť a na čom nie

Nikdy sa neuspokojte s jednou cenovou ponukou. Porovnajte ceny od viacerých dodávateľov a hľadajte najlepší pomer cena/kvalita.
Dlhodobá perspektíva
Pri rekonštrukcii myslite v perspektíve na desiatky rokov dopredu. Vyberajte nadčasové farby a univerzálne vzory, aby sa vám pohľad na ne nezunoval po pár mesiacoch či rokoch. Nebojte sa moderných technológií. Sú tu na to, aby vám zjednodušili a skvalitnili život. Smart osvetlenie, pri ktorom sa svetlá vypínajú a zapínajú na základe pohybu, je zároveň úsporným riešením.
Rozpočet a finančná rezerva
Otázka ceny prerábky bytu závisí od rozsahu prác, použitého materiálu, štandardu vybavenia a tiež od toho, či rekonštruujete svojpomocne alebo cez firmu. Uvedené ceny sú orientačné a týkajú sa skôr menšej rekonštrukcie bytu. Vždy si v rozpočte nechajte nejakú rezervu. Napríklad po otvorení konštrukcie, oklepaní omietky či odstránení podlahy sa všetko dôkladne premeria. Pri plánovaní rozpočtu nezabudnite počítať aj s rezervou 10 až 20 % na nepredvídané výdavky. Ak nemáte dostatočné úspory, rekonštrukciu môžete financovať aj prostredníctvom úveru.
Zľavy a dohody
Nehanbite sa vypýtať si zľavu, a to najmä pri odbere väčšieho množstva materiálu. Stačí, ak predajcovi slušne naznačíte, že konkurencia má o niečo lepšie ceny a možno narazíte na ochotu spustiť niekoľko percent z ceny.
Praktické rady a úskalia rekonštrukcie
Tipy a triky pri rekonštrukcii
Rekonštrukcia bytu môže byť vzrušujúcim a zároveň náročným projektom, ktorý si vyžaduje dôkladnú prípravu a starostlivé plánovanie. Pri rekonštrukcii bytu je dôležité brať do úvahy špecifiká priestorov, ktoré sa majú upravovať, a pripraviť sa na možné úskalia.
Energetická účinnosť a udržateľnosť
Pri plánovaní rozpočtu nezabudnite počítať aj s rezervou. Zvážte tiež prijatie energeticky úsporných a udržateľných opatrení. Vždy si v rozpočte nechajte nejakú rezervu. Napríklad po otvorení konštrukcie, oklepaní omietky či odstránení podlahy sa všetko dôkladne premeria.
Materiály s nízkym prašným účinkom
Pri rekonštrukcii zvoľte nízkoprašné lepidlá, ktoré sú pri bytovej rekonštrukcii obzvlášť vhodné, pretože pri práci s nimi nedochádza k mohutnému prášeniu. Odporúčame použiť napr. Webercol Extraflex.
Obnova podláh bez búrania
Ak hľadáte spôsob, ako obnoviť podlahy bez zbytočného búrania, použiť môžete aj systém aplikácie, ktorý vám umožní ponechať pôvodnú dlažbu bez vzniku veľkého množstva odpadu.
Kvalita vzduchu v interiéri
Ak vám záleží na kvalite ovzdušia, odporúčame používať SDK s modernou technológiou Activ´Air, ktorá dokáže pohlcovať škodlivé látky z ovzdušia, a tým zvyšovať kvalitu vzduchu v byte.
Exteriérové tienenie
Pokiaľ sa pustíte pri rekonštrukcii bytu aj do výmeny okien, zvážte súčasne aj inštaláciu exteriérového tienenia, ak to vaša budova dovoľuje.
Nečakané situácie
Rekonštrukcia bytu je síce o niečo jednoduchšia ako prerábka staršieho rodinného domu, ale aj tu radšej očakávajte nečakané. Premena nenastane šibnutím čarovného prútika do troch dní. Kľúčom k optimálnemu priebehu prác je precízna príprava, správna logistika a tím šikovných majstrov. Samozrejme, nesmie vám chýbať ani potrebná dávka trpezlivosti a v konečnom dôsledku aj šťastia.
Dokumentácia po ukončení prác
Po ukončení rekonštrukcie bytu by vám mala stavebná firma odovzdať niekoľko dôležitých dokumentov. Medzi základ patria revízne správy. Napríklad revízia elektroinštalácie, tlaková skúška vodoinštalácie alebo vykurovania, či kontrola a revízia plynových zariadení. Dôležitou súčasťou odovzdania býva aj protokol o odovzdaní a prevzatí diela. Veľmi užitočná je tiež fotodokumentácia priebehu prác. Ak vám firma tieto dokumenty neponúkne automaticky, nebojte sa si ich vyžiadať.
Rekonštrukcia bytu je proces, ktorý si vyžaduje starostlivé plánovanie, organizáciu a rozhodovanie. S dobrou prípravou a správnym postupom môžete dosiahnuť pôsobivé výsledky a vytvoriť priestor, v ktorom sa budete cítiť príjemne a komfortne.
