V súčasnosti, keď sa globálna pozornosť čoraz viac upriamuje na ekologické spôsoby vykurovania, zemný plyn opäť získava na popularite. Na Slovensku tento trend poháňa boom obnovy starých a budovania nových plynových sietí, čím sa rozširuje dostupnosť tejto energie. Proces zriadenia plynovej prípojky, hoci môže pôsobiť zložito, je systematický a pri správnom postupe je zvládnuteľný. Tento článok vás prevedie krok za krokom procesom získania a realizácie plynovej prípojky, od prvotnej žiadosti až po finálnu montáž meradla, s dôrazom na dôležité technické a legislatívne aspekty.

Prvé kroky: Žiadosť o pripojenie a zmluva
Základným predpokladom pre akékoľvek ďalšie kroky je podanie žiadosti o pripojenie k distribučnej sieti. V dnešnej dobe je najjednoduchším a najrýchlejším spôsobom podanie online žiadosti priamo u spoločnosti SPP - distribúcia a. s. Alternatívou je vyplnenie papierového tlačiva, ktoré je možné zaslať poštou alebo odovzdať osobne na klientskej pobočke distribútora.
Na základe podanej žiadosti vám SPP - distribúcia zašle faktúru na úhradu poplatku za pripojenie, a to najneskôr do 7 dní od jej podania. Po obdržaní tejto faktúry máte 30 dní na jej úhradu. Po úhrade poplatku máte ďalších 30 dní na podpísanie návrhu zmluvy o pripojení, ktorý vám bude zaslaný. V prípade papierovej formy obdržíte dva exempláre zmluvy, pričom oba musíte podpísané zaslať späť distribútorovi. Jeden exemplár vám bude vrátený podpísaný spoločnosťou SPP - distribúcia.
Je dôležité si uvedomiť, že náklady na zriadenie pripojovacieho plynovodu (plynovej prípojky) znáša výlučne žiadateľ o pripojenie. Výška týchto nákladov je však veľmi individuálna a závisí predovšetkým od vzdialenosti plánovaného hlavného uzáveru zemného plynu, ktorý je umiestnený v domovej regulačnej skrinke, od existujúcej distribučnej siete. Vlastníkom zriadenej plynovej prípojky sa stáva žiadateľ o pripojenie, keďže výstavbu realizuje z vlastných finančných prostriedkov.

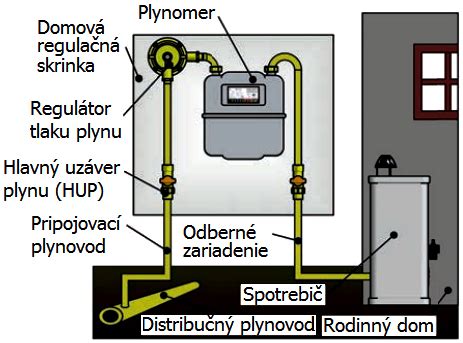

Projektová dokumentácia: Technický základ prípojky
Ďalším kľúčovým krokom je vypracovanie projektovej dokumentácie. Tento proces si vyžaduje odborné znalosti a dodržiavanie prísnych technických noriem a legislatívy. Projektová dokumentácia pripojovacieho plynovodu, ako aj odberného plynového zariadenia (napríklad kotla, sporáka), musí byť vypracovaná autorizovaným projektantom. Ten musí pri návrhu rešpektovať nielen pripojovacie podmienky stanovené distribučnou spoločnosťou, ale aj všetky aktuálne požiadavky a ustanovenia vyplývajúce zo zákonov a súvisiacich vyhlášok.

Ak je plánovaný odber plynu väčší ako 10 m³/h, súčasťou projektovej dokumentácie musí byť aj projekt umiestnenia meracej a regulačnej zostavy. Pred úplným odovzdaním plynovej prípojky, minimálne tri dni pred zasypaním pripojovacieho plynovodu, je nevyhnutná kontrola dokumentácie a samotného zhotovenia prípojky zo strany distribučnej spoločnosti.
Pred realizáciou výstavby je potrebné požiadať o vytýčenie existujúceho distribučného plynovodu, a to buď vy, alebo váš zhotoviteľ. Po ukončení výstavby nasleduje kontrola jej realizácie. Ak je výsledok kontroly vyhovujúci, predložíte technickú dokumentáciu pripojovacieho plynovodu príslušnej podateľni distribučnej spoločnosti.
Realizácia výstavby: Od projektu k plynovej prípojke
Po vyjadrení sa distribučnej spoločnosti k projektovej dokumentácii a zabezpečení všetkých potrebných povolení, nasleduje fáza realizácie výstavby. Tu si vyhľadáte zhotoviteľa, prostredníctvom ktorého sa zrealizuje výstavba pripojovacieho plynovodu, ako aj odberného plynového zariadenia. V tomto kroku je dôležité spolupracovať so spoločnosťami, ktoré majú potrebné oprávnenia na realizáciu prípojok plynu k sieťam SPP - distribúcia a. s. na území Slovenskej republiky. Okrem plynových prípojok môžu tieto spoločnosti zabezpečiť aj montáž a realizáciu prípojok vody, kanalizácie a elektrických prípojok, čím ponúkajú komplexné riešenie inžinierskych sietí pod jednou strechou.
Pri zhotovení prípojky plynu je kľúčové dbať hneď na začiatku na správne a presné vyhotovenie projektu. Projektant nesie zodpovednosť za správne a úplné vypracovanie dokumentácie. Projekt sa predkladá distribučnej spoločnosti, ktorá má povinnosť sa k nemu vyjadriť do 30 dní od jeho predloženia.

Posledné kroky: Montáž meradla a dodávka plynu
Po úspešnom dokončení výstavby a odovzdaní technickej dokumentácie pripojovacieho plynovodu, ako aj po zrealizovaní odberného plynového zariadenia, je potrebné na kontaktných miestach distribučnej spoločnosti predložiť vyplnenú žiadosť o realizáciu pripojenia a montáž meradla. Prílohou tejto žiadosti musí byť kópia správy o odbornej prehliadke a skúške odberného plynového zariadenia, ktorá nesmie byť staršia ako 5 mesiacov.
Po zvážení všetkých potrebných dokumentov a predložených žiadostí a zmlúv má SPP - distribúcia čas na vyjadrenie do 25 dní. Po splnení všetkých technických a obchodných podmienok zabezpečí prevádzkovateľ distribučnej siete montáž meradla.
Finálnym krokom je výber dodávateľa plynu a uzatvorenie s ním zmluvy o dodávke plynu. Zákazník tak musí urobiť minimálne 30 dní pred požadovaným začiatkom odberu plynu. Zvolený dodávateľ plynu následne požiada spoločnosť SPP - distribúcia o pridelenie distribučnej kapacity do odberného miesta.
ZÁKLADOVÁ DESKA PRO RODINNÝ DŮM
Legislatívny rámec a dôležité informácie
Je dôležité sledovať aktuálnu legislatívu týkajúcu sa plynárenských prípojok. Podľa Zákona č. 25/2025 Z. z. o výstavbe, platného od 1. apríla 2025, sú plynové prípojky naďalej považované za drobné stavby, ktoré nemôžu podstatne ovplyvniť svoje okolie. V stavebnom zákone je pripojovací plynovod správne definovaný ako stavba na pripojenie odberného plynového zariadenia k distribučnej sieti. Prípojka plynu je inžinierskou stavbou, pre ktorú je potrebné overenie projektu overovacou doložkou.
V praxi to znamená, že proces začína získaním pripojovacích podmienok od príslušného distribučného operátora. Následne autorizovaný projektant vypracuje projektovú dokumentáciu, ktorá musí spĺňať všetky legislatívne požiadavky. Po prerokovaní projektu so stavebným úradom a získaní overovacej doložky je možné pristúpiť k realizácii.
Prevádzkovateľ distribučnej siete zabezpečuje na svoje náklady bežnú údržbu a sledovanie celkového technického stavu plynárenského zariadenia, vrátane kontroly tesnosti. Zabezpečuje odborné prehliadky a skúšky pripojovacieho plynovodu a odstraňuje poruchy.
Alternatívy a poradenstvo
V prípade, že sa nachádzate v lokalite, kde nie je dostupná distribučná plynová sieť, existujú aj alternatívne riešenia. Medzi ne patrí zásobníkový plyn (LPG), ktorý vyžaduje inštaláciu nádrže na pozemku, alebo moderné elektrické vykurovacie systémy či tepelné čerpadlá, ktoré môžu byť v kombinácii s fotovoltikou výhodným riešením.
Pred konečným rozhodnutím o zriadení plynovej prípojky je vždy vhodné nechať si vypracovať odbornú analýzu a cenovú ponuku. Odborníci vám pomôžu posúdiť, či je plynová prípojka pre vašu situáciu najlepším riešením, a zabezpečia všetky potrebné kroky k jej realizácii.
Vybavovanie a realizácia plynovej prípojky, od podania žiadosti až po úspešný odber plynu, môže trvať až šesť mesiacov. Dôkladné plánovanie, spolupráca s odborníkmi a dodržiavanie všetkých postupov sú zárukou úspešného a bezpečného pripojenia k distribučnej sieti zemného plynu.
