Pripojenie k elektrickej sieti je základným krokom pri budovaní nového objektu, či už ide o rodinný dom, chatu, garáž alebo akúkoľvek inú stavbu na pozemku. Elektrická prípojka predstavuje kľúčovú inžiniersku sieť, ktorá sa zriaďuje ešte pred samotnou výstavbou. V prípade, že stavebník nemá zabezpečený vlastný zdroj elektrickej energie, zriadenie elektrickej prípojky sa stáva nevyhnutnosťou už v počiatočných fázach projektu. Tento proces zahŕňa niekoľko krokov, ktoré si podrobne rozoberieme.
Postup pripojenia nového odberného miesta
Proces pripojenia nového odberného miesta do distribučnej sústavy je v kompetencii prevádzkovateľa distribučnej sústavy (PDS). Na Slovensku pôsobia traja hlavní prevádzkovatelia: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s., a Východoslovenská distribučná, a.s.

Prvým krokom je podanie žiadosti o pripojenie elektriny. Táto žiadosť je dostupná na internetových stránkach príslušného distribútora. V žiadosti je potrebné špecifikovať nielen základné údaje o pozemku a plánovanom objekte, ale aj potrebu vyššieho výkonu, napríklad v prípade, ak plánujete využívať elektrické vykurovanie. V žiadosti je vhodné uviesť aj záujem o uzatvorenie zmluvy o pripojení, čím sa celý proces vybavovania urýchli.
Po spracovaní žiadosti a jej schválení, distribučná spoločnosť odošle na podpis návrh zmluvy o pripojení odberného elektrického zariadenia do distribučnej sústavy. Podpísanú zmluvu je potrebné doručiť späť prevádzkovateľovi distribučnej sústavy. Následne je potrebné uhradiť poplatok za pripojenie v stanovenom termíne. Neuhradenie poplatku v lehote znamená zánik návrhu zmluvy a nutnosť podania novej žiadosti.
Po uhradení poplatku distribučná spoločnosť umiestni na prípojné miesto rozvodnicu s poistkami, kde sa bude následne pripájať elektromer. Cena tohto poplatku závisí od veľkosti hlavného ističa a počtu fáz, ktoré sú určené na základe potrebného výkonu a plánovaných spotrebičov. V prípade, že plánujete stavať nový dom, je potrebné k žiadosti priložiť aj povinnú prílohu - parcelné číslo pozemku s názvom ulíc.
Ďalším krokom je príprava odberného miesta v stanovenej lehote. Po jej uplynutí je potrebné doručiť prevádzkovateľovi distribučnej sústavy doklady uvedené v technických podmienkach pripojenia. Tieto dokumenty zahŕňajú projekt elektrickej prípojky, revíznu správu a zakreslenie skutočného vyhotovenia. Distribučná spoločnosť sa k zaslaným dokumentom vyjadrí do 30 kalendárnych dní. V prípade pozitívneho vyjadrenia vystaví do 3 pracovných dní potvrdenie o splnení technických podmienok pripojenia.
Po splnení všetkých technických podmienok a doručení potrebných dokumentov, nasleduje uzatvorenie zmluvy o dodávke elektrickej energie s vybraným dodávateľom. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. K dodávateľskej spoločnosti sa okrem zmluvy o dodávke elektriny posiela aj zmluva o pripojení s distribučnou spoločnosťou a revízna správa alebo čestné prehlásenie potvrdené distribučnou spoločnosťou.
Posledným krokom je montáž elektromera. Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky. Po inštalácii elektromera a zaplombovaní rozvádzača a hlavného ističa, môže začať odber elektriny. Celý proces od podania prvej žiadosti po spustenie prvého spotrebiča alebo zasvietenie svetla trvá spravidla tri až štyri mesiace.
Rodinný dom Dovalovo Liptovský Hrádok
Definícia elektrickej prípojky a odberného zariadenia

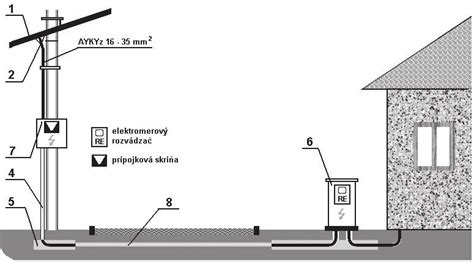

Legislatíva definuje elektrickú prípojku ako zariadenie nízkeho napätia, vysokého napätia, veľmi vysokého napätia a zvlášť vysokého napätia, ktoré je určené na pripojenie odberného elektrického zariadenia odberateľa elektriny do prenosovej sústavy alebo distribučnej sústavy. Elektrická prípojka sa začína odbočením elektrického vedenia od distribučnej alebo prenosovej sústavy smerom k odberateľovi elektriny, alebo je jej súčasťou. V elektrickej stanici sa za odbočenie považuje odbočenie od spínacích a istiacich prvkov, prípadne od prípojníc. V ostatných prípadoch ide o odbočenie od vzdušného alebo káblového vedenia.
Koncovka elektrickej prípojky sa líši podľa napäťovej úrovne. Elektrická prípojka nízkeho napätia sa pri vonkajšom vedení končí hlavnou domovou poistkovou skriňou, pri káblovom vedení hlavnou domovou káblovou skriňou, ktoré sú súčasťou prípojky a umiestnené na verejne prístupnom mieste. Ak hlavná domová poistková skriňa nie je zriadená, prípojka končí na poslednom podpernom bode alebo na hranici objektu odberateľa. Elektrická prípojka vysokého a veľmi vysokého napätia sa pri vzdušnom vedení končí kotvovými izolátormi na odberateľovej stanici, pri káblovom vedení káblovou koncovkou v odberateľovej stanici.
Dôležité je poznamenať, že elektrické vedenie, ktoré slúži na pripojenie viacerých odberateľov elektriny z jednej elektrickej prípojky, nie je súčasťou tejto elektrickej prípojky.

Zriaďovanie a náklady na elektrickú prípojku
Elektrickú prípojku zriaďuje prevádzkovateľ prenosovej alebo distribučnej sústavy, alebo za podmienok ním určených aj iná oprávnená osoba. Náklady na zriadenie elektrickej prípojky uhrádza osoba, v ktorej prospech bola zriadená, ak sa prevádzkovateľ sústavy nedohodne s odberateľom inak. Vlastníkom elektrickej prípojky je ten, kto uhradil náklady na jej zriadenie. Vlastník je povinný zabezpečiť prevádzku, údržbu a opravy tak, aby prípojka neohrozovala život, zdravie a majetok osôb a nespôsobovala poruchy v sústave. Zasahovať do elektrickej prípojky môže vlastník len so súhlasom prevádzkovateľa sústavy. Prevádzkovateľ sústavy je povinný uzatvoriť zmluvu s vlastníkom na prevádzku, údržbu a opravu prípojky, ak o to vlastník požiada.
Odberné elektrické zariadenie je zariadenie, ktoré slúži na odber elektriny a je možné ho pripojiť do prenosovej alebo distribučnej sústavy, alebo na elektrickú prípojku. Za zriadenie, prevádzku a údržbu zodpovedá osoba, ktorá s prevádzkovateľom sústavy uzatvorila zmluvu o pripojení. Táto osoba je povinná udržiavať odberné elektrické zariadenie v technicky zodpovedajúcom stave a na požiadanie prevádzkovateľa sústavy poskytovať technické údaje a správy z odbornej prehliadky a skúšky do 90 dní. V prípade nepredloženia týchto údajov sa odberné elektrické zariadenie považuje za technicky nevyhovujúce.
Ak žiadateľ o zriadenie odberného elektrického zariadenia alebo prípojky nie je vlastníkom nehnuteľnosti, je povinný požiadať vlastníka o súhlas. Vlastník nehnuteľnosti je povinný súhlas udeliť, ak mu zriadenie neprimeraným spôsobom neporušuje jeho práva.
Cena za novú elektrickú prípojku sa štandardne pohybuje v stovkách eur, no môže presiahnuť aj tisíc eur. Najvýznamnejšie nákladové položky zahŕňajú:
- Projekt: Jeho cena sa pohybuje od desiatok eur po približne 150 eur. Projekt musí vypracovať odborne spôsobilá osoba.
- Revízna správa: Náklady na revíznu správu sa pohybujú do 50 eur.
- Poplatok za pripojenie: Pre štandardný rodinný dom s trojfázovým ističom 25 A sa pohybuje okolo 200 eur. V roku 2019 boli najnižšie poplatky u Východoslovenskej distribučnej (napr. 194 eur s DPH za trojfázovú prípojku s 25 A ističom) a najvyššie u Stredoslovenskej distribučnej (napr. 217 eur s DPH za rovnaké pripojenie).
- Samotná elektrická prípojka s materiálom a prácou: Táto položka zahŕňa skriňu s ističom (od 100 eur), elektromer, kábel a výkopové práce. Cena závisí od vzdialenosti od najbližšieho miesta pripojenia, ktoré určuje distribučná spoločnosť. Dĺžka kábla môže dosahovať desiatky metrov, čo výrazne ovplyvňuje náklady. Pri dĺžke kábla 100 metrov môžu náklady presiahnuť 1000 eur. Niektoré firmy si účtujú aj vyše 25 eur za meter pripojky. Cena samotného kábla sa pohybuje okolo 10 eur za meter.
Významne môžu náklady zvýšiť aj situácie, kedy je potrebné zriadiť vecné bremeno na cudzom pozemku, napríklad ak sa bod napojenia nachádza na pozemku železníc. V takom prípade môžu náklady dosiahnuť aj niekoľko tisíc eur.
Elektrická prípojka na kľúč a pre špecifické účely
Zriaďovanie elektrickej prípojky svojpomocne môže byť časovo náročné a vyžaduje si odborné znalosti. Niektorí distribútori, ako napríklad Východoslovenská distribučná, ponúkajú produkt "Pripoj svoj dom", ktorý zabezpečuje kompletné riešenie na kľúč. Tento balík služieb zahŕňa vypracovanie projektovej dokumentácie, realizáciu vrátane stavebných a elektromontážnych prác, ako aj revíznu správu. Distribučná spoločnosť tiež hradí náklady na potrebný materiál do vzdialenosti 10 metrov. Kapacita pripojenia je od 13 A do 50 A pre trojfázový hlavný istič.
Aj pri budovaní elektrickej prípojky na záhradu, chatu alebo rekreačné bývanie platia v princípe rovnaké postupy. Projekt sa môže líšiť veľkosťou ističa a počtom potrebných fáz. Odborníci odporúčajú zvážiť prípravu pre trojfázové pripojenie, aj keď pre súčasný odber postačuje jednofázové. Možné hodnoty prúdovej hodnoty ističa sú od 6A až po 80A.
V prípade zmeny odberateľa elektriny na existujúcom odbernom mieste, je potrebné kontaktovať priamo vášho dodávateľa elektriny.
Pri otázkach týkajúcich sa elektrickej prípojky a odberného zariadenia je vždy najlepšie kontaktovať príslušného regionálneho prevádzkovateľa distribučnej sústavy.
